愛知県岡崎市S様邸

スタイル別|洋風の家

建築中レポート

1. 2013年08月20日

地盤調査を行いました。

2. 2013年08月27日

地鎮祭を執り行いました。

3. 2013年09月01日

遣り方を行いました。

4. 2013年09月12日

掘削が始まりました。

5. 2013年09月15日

どんどん掘り進めていきます。

6. 2013年09月23日

捨てコンクリートを打設し、基礎の位置を出す【墨出し】を行いました。

7. 2013年09月26日

型枠を立て込んでいます。

8. 2013年10月01日

型枠に断熱材を取り付けました。
基礎の外側で断熱する基礎外断熱です。
高い技術を要すること、シロアリ対策が必要であるため採用する建築会社は少ないです。

9. 2013年10月08日

基礎配筋完了です。

10. 2013年10月12日

瑕疵保険会社JIOによる配筋検査を受けました。

11. 2013年10月15日

基礎コンクリートを打設しています。
一体打ち基礎ですので、床版と立ち上がりを同時に打設します。

12. 2013年10月20日

コンクリートの硬化を待ち、型枠を外しています。

13. 2013年10月28日

いよいよ建前です。
材料を搬入し、足場を組んでいます。

14. 2013年10月30日

柱を建てています。

15. 2013年10月31日

2階の梁が組みあがっていきます。

16. 2013年11月01日

2階の梁が組みあがりました。

17. 2013年11月03日

合板を取り付けて行きます。

18. 2013年11月05日

養生のため、ブルーシートを敷いています。

19. 2013年11月06日

柱を建て、梁、桁を架けて行きます。

20. 2013年11月07日

梁、桁を架けています。

21. 2013年11月09日

屋根を架けています。

22. 2013年11月11日

垂木を架けています。

23. 2013年11月13日

垂木を架けています。

24. 2013年11月15日

桧の野地板を張っています。

25. 2013年11月16日

断熱材を取り付けていきます。

26. 2013年11月17日

断熱材の継ぎ目に気密テープを貼っています。

27. 2013年11月19日

上垂木を取り付けています。

28. 2013年11月21日

専用のネジで固定して行きます。

29. 2013年11月22日

垂木と垂木の間にも断熱材を取り付けます。

30. 2013年11月23日

取り付け完了。

31. 2013年11月25日

野地板を取り付けています。

32. 2013年11月27日

野地板取り付け完了です。

33. 2013年11月30日

TIPです。
見るからに頑丈そうですね。

34. 2013年12月06日

瑕疵保険会社JIOの検査を受けています。

35. 2013年12月08日

TIPがきれいです。

36. 2013年12月12日

瓦工事が進んでいます。

37. 2013年12月15日

外壁下地まで工事が進みました。

38. 2013年12月18日

気密検査を行いました。

39. 2013年12月20日

壁の下地組を行なっています。

40. 2013年12月27日

外壁工事が始まりました。

41. 2014年01月05日

内部造作が進んでいます。

42. 2014年01月17日

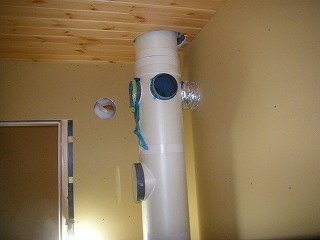

パインの天井板を張りました。

43. 2014年01月23日

こちらの部屋の天井も張れました。

44. 2014年01月30日

外壁工事を行っています。

45. 2014年02月03日

クロス用の接着剤を確認しています。

46. 2014年02月11日

パテを確認しました。

47. 2014年02月14日

パテを飼っています。

48. 2014年02月15日

パテを飼っています。

49. 2014年03月25日
