暑くなく寒くないを叶えた住まい
岐阜県中津川市O様
全体|全体
建築中レポート
- 1. 2022年05月30日
-
地鎮祭
地鎮祭を行わせて頂きました。
天候に恵まれました!
安全に工事を進めて参ります。
- 2. 2022年06月10日
-
土工事

土地に工程差があり、高低差を少なくするため鋤取りしました。
- 3. 2022年06月15日
-
仮設工事

建物の位置を確認する遣り方を架けました。
- 4. 2022年06月17日
-
基礎工事
捨てコンクリートを打設し、基礎の外周を墨出ししました。
墨で位置を出すという建築工事の中でもとても原始的な作業です。
最近ではコンクリートに書けるマジック等も併用して分かりやすくします。
- 5. 2022年06月21日
-
基礎工事

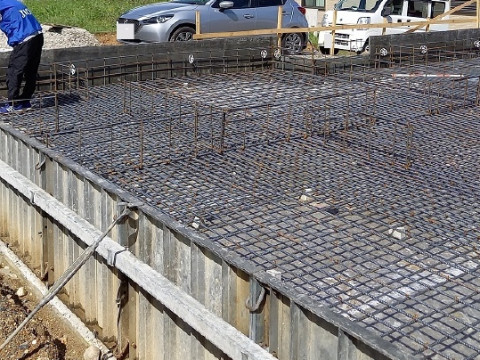

基礎配筋を行いました。
規則正しく鉄筋を組み上げていきます。
- 6. 2022年07月11日
-
基礎工事
第三者機関の瑕疵保険会社JIOの検査を受けました。
無事に合格です。
- 7. 2022年07月20日
-
基礎工事

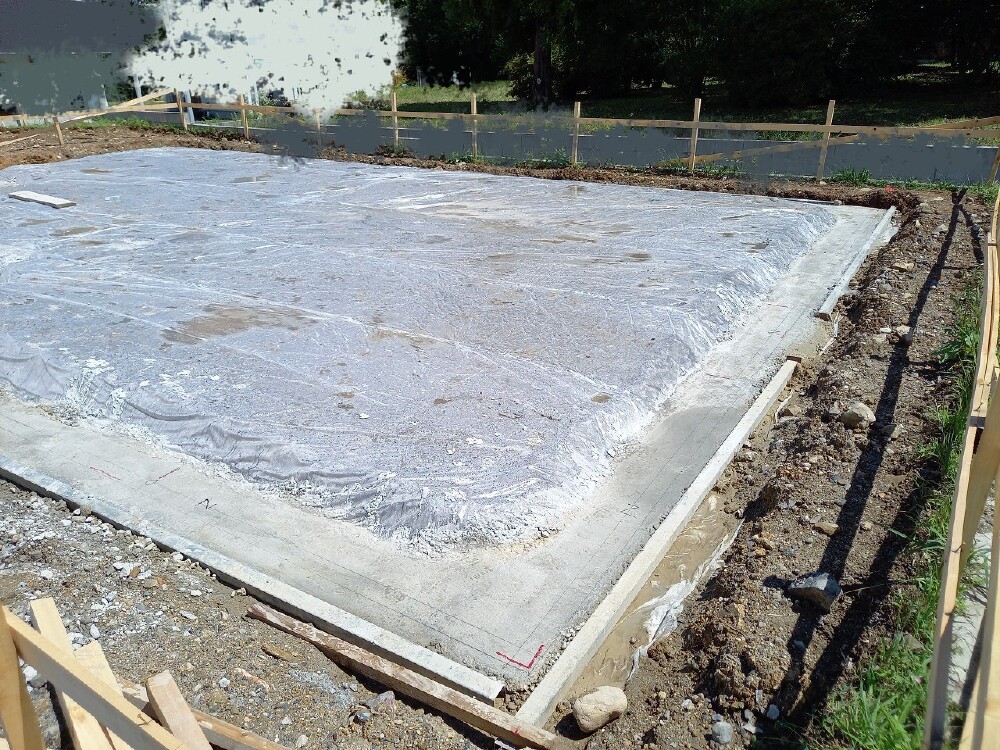

基礎コンクリート打設完了です。
- 8. 2022年08月09日
-
給排水工事

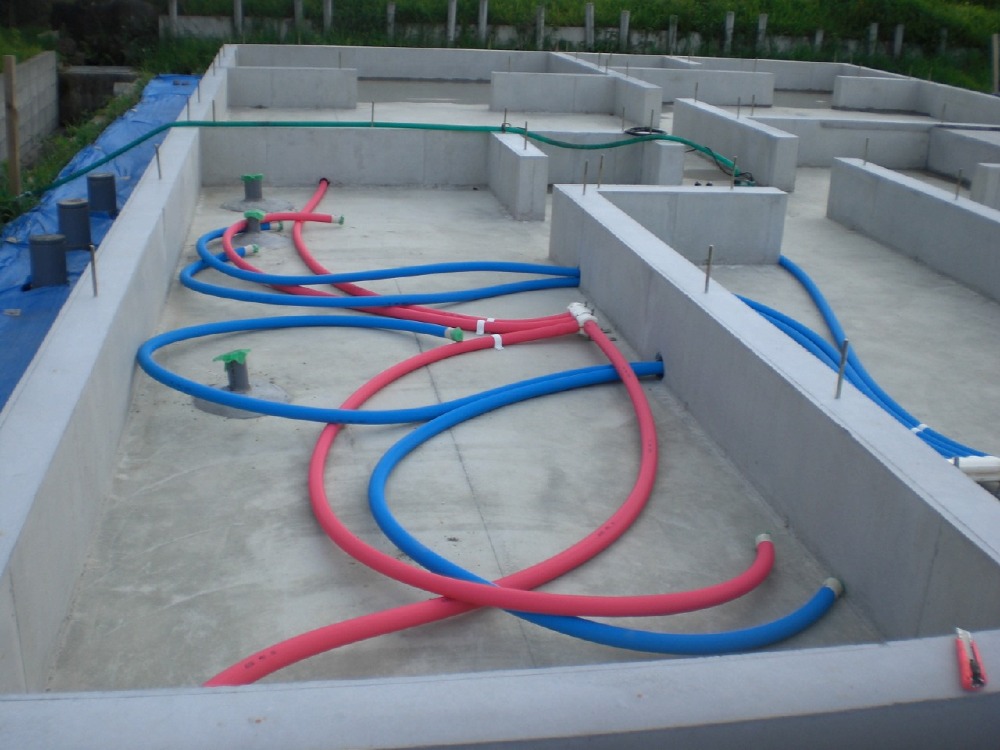

宅内の水道配管を行いました。
- 9. 2022年08月13日
-
建て方工事

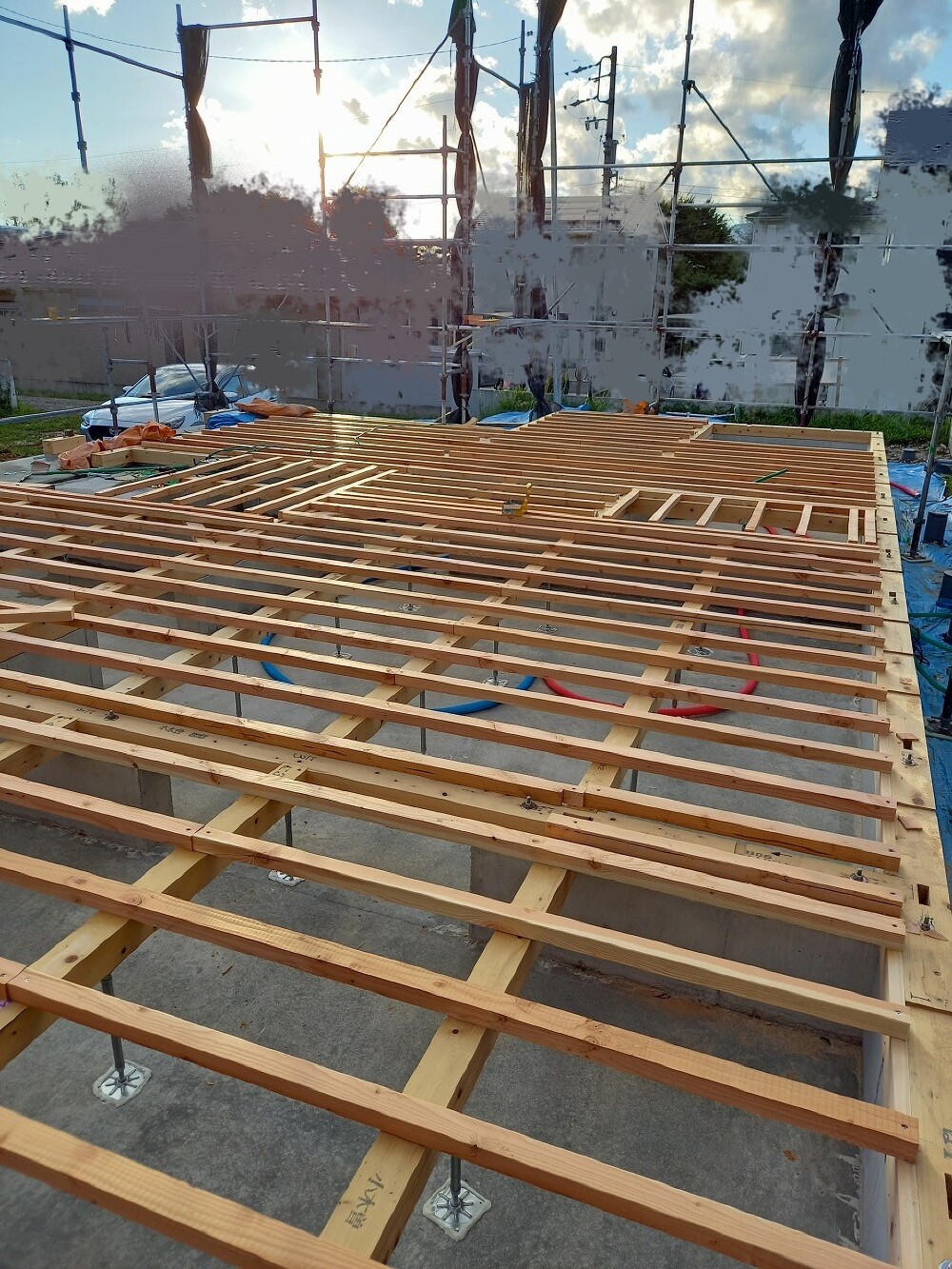

土台伏せを行いました。
- 10. 2022年08月20日
-
建て方工事

建て方が始まりました。
- 11. 2022年08月21日
-
建て方工事

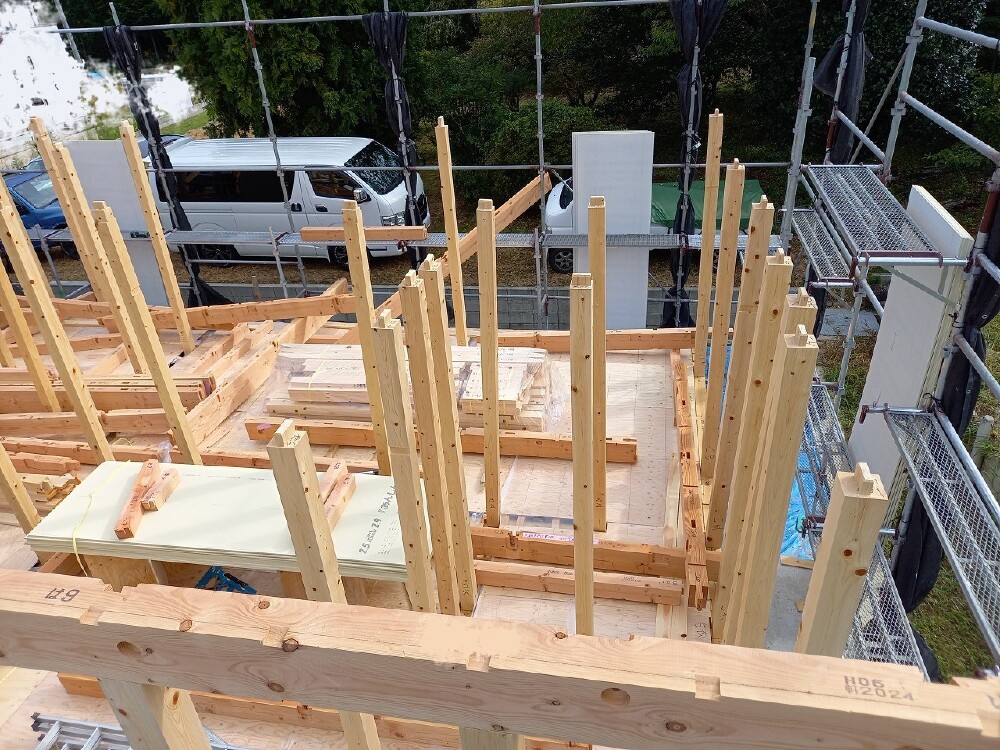

柱が建ちました。
- 12. 2022年08月29日
-
外部工事
屋根工事になります。
- 13. 2022年08月29日
-
内部工事

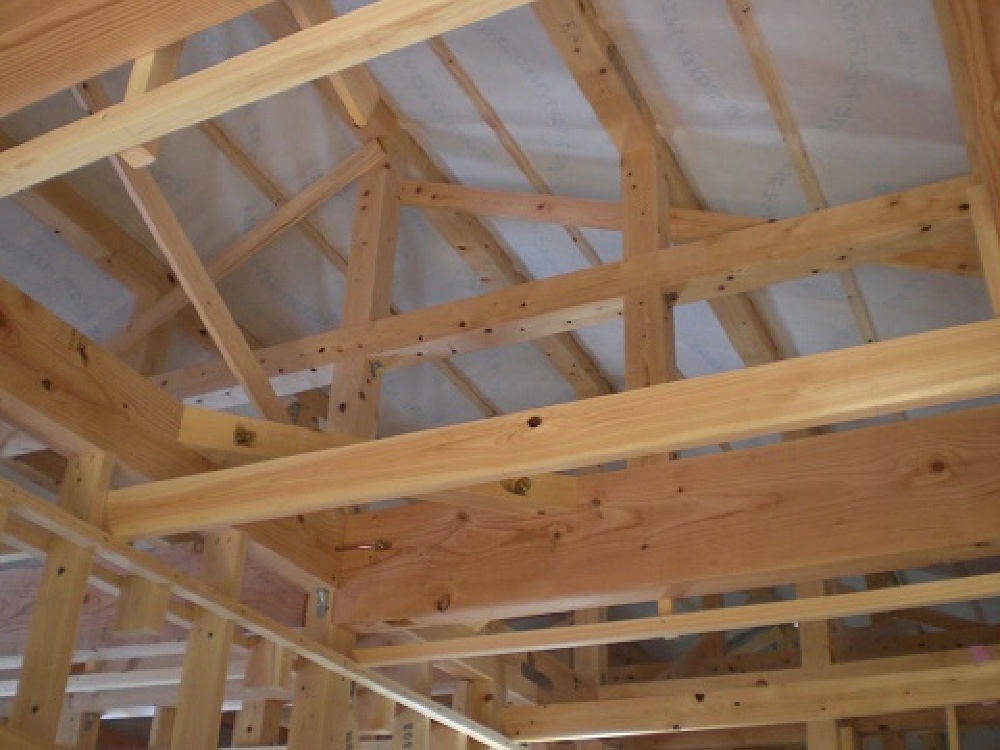

内部の構造体になります。
完成後には見ることができない工程になりますが、重要な工程の為、見学を希望されるお客さまも多いです。
現場への見学は個別で対応可能です。
- 14. 2022年09月02日
-

屋根工事

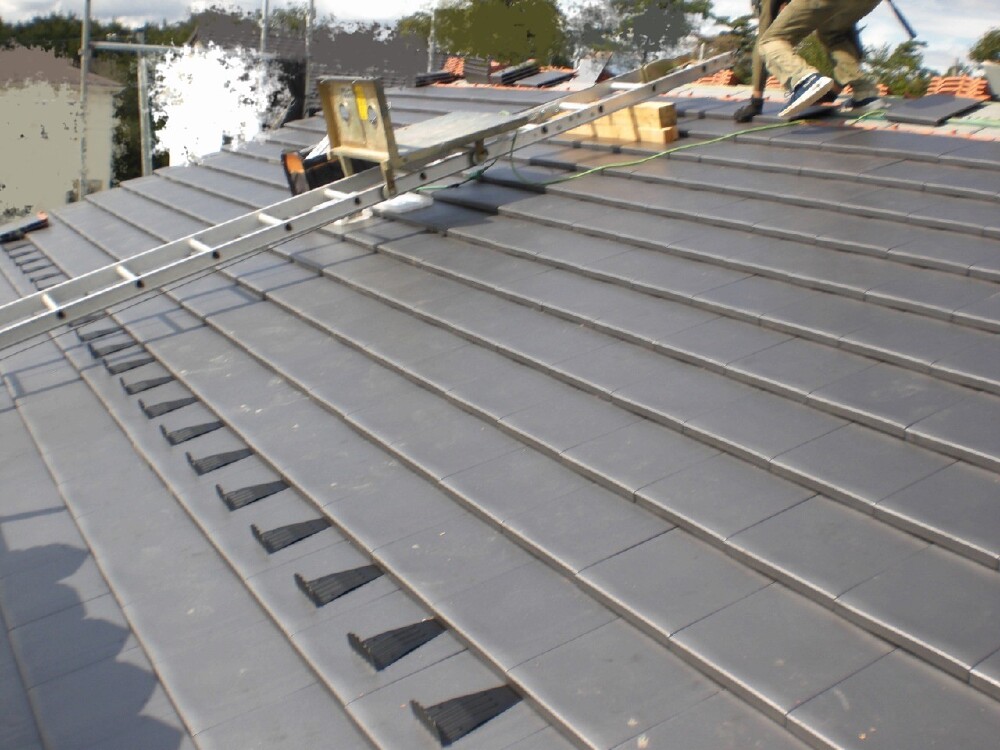

瓦葺きを行っています。
規則正しく敷き並べ、固定していきます。
- 15. 2022年09月03日
-
外壁工事

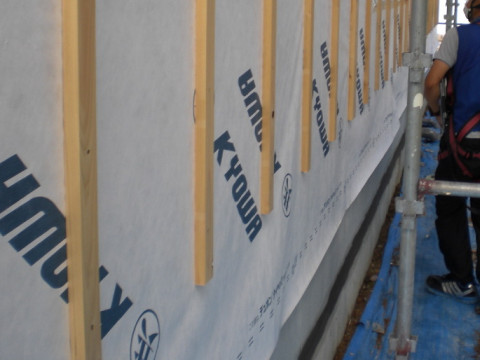

外部に透湿防水シートを張りました。
窓廻はブチルテープでしっかりと防水処理をします。
- 16. 2022年09月05日
-
屋根工事
綺麗に瓦が敷き並べられています。
- 17. 2022年09月15日
-
外部工事
JIOによる外装下地の検査が行われました。
外部だけではなく、社内の検査も行います。
- 18. 2022年09月19日
-
外壁工事

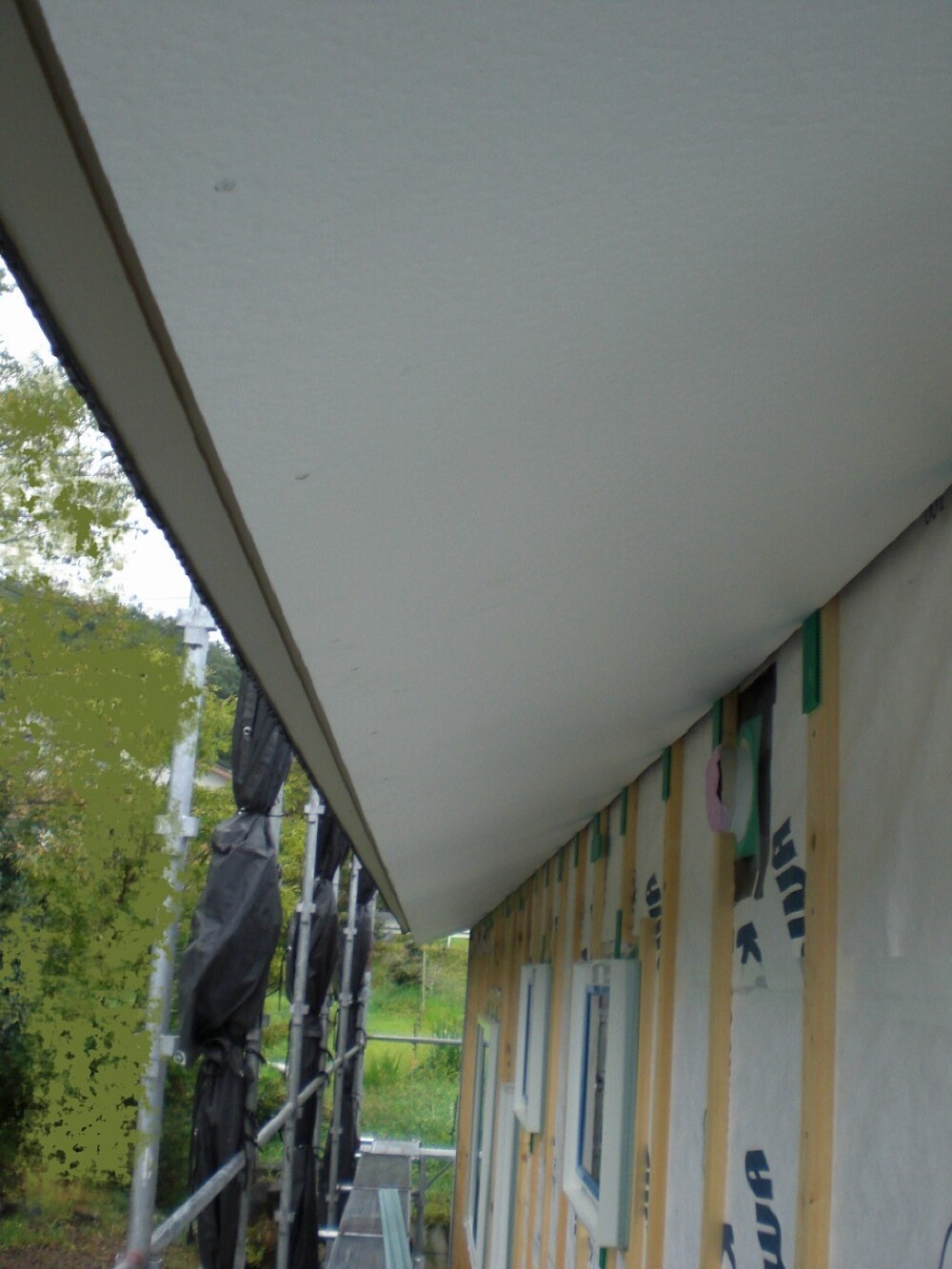

軒裏のボードを張りました。
- 19. 2022年10月03日
-
外部工事

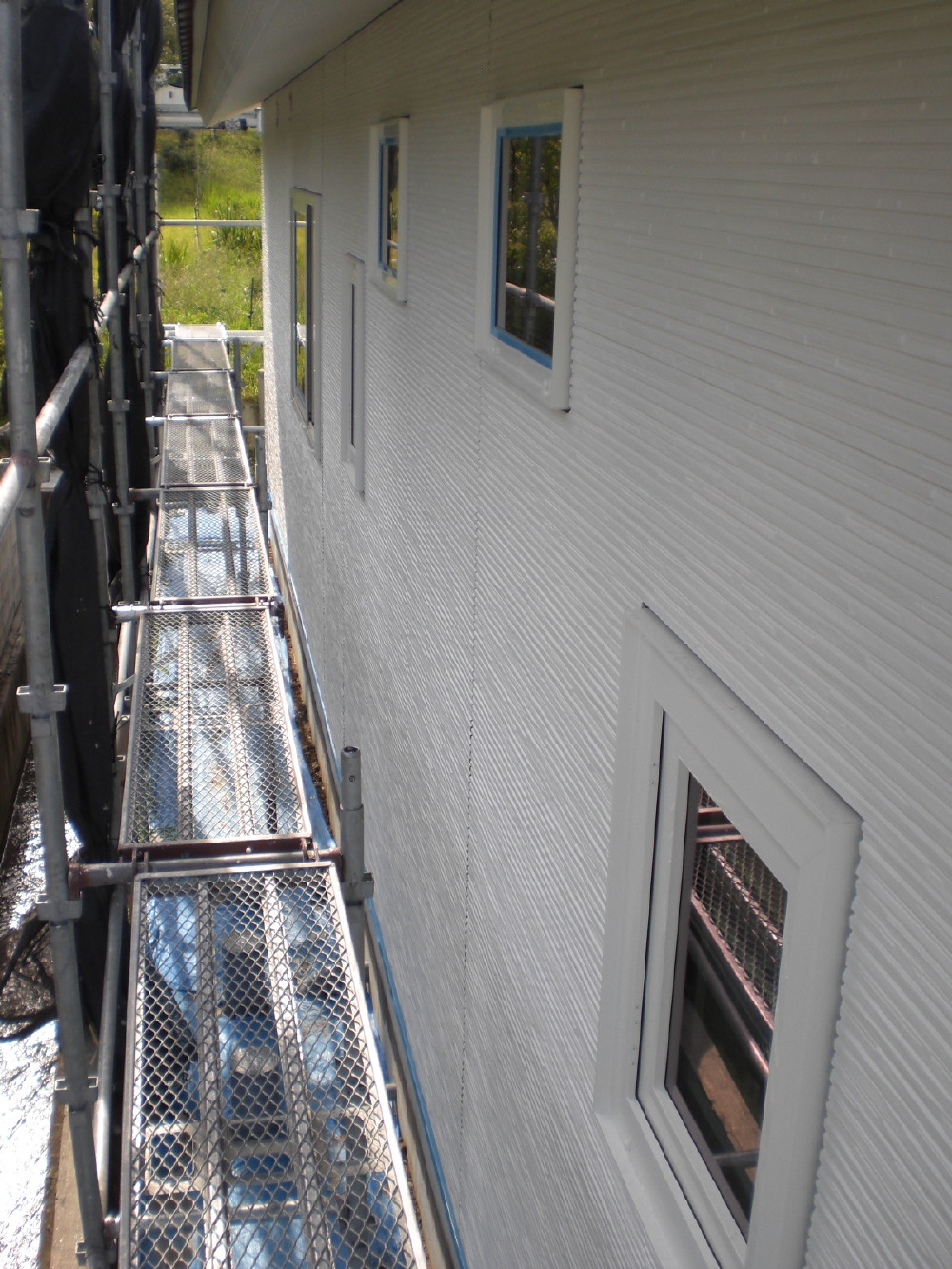

外装のサイディングが貼られました。

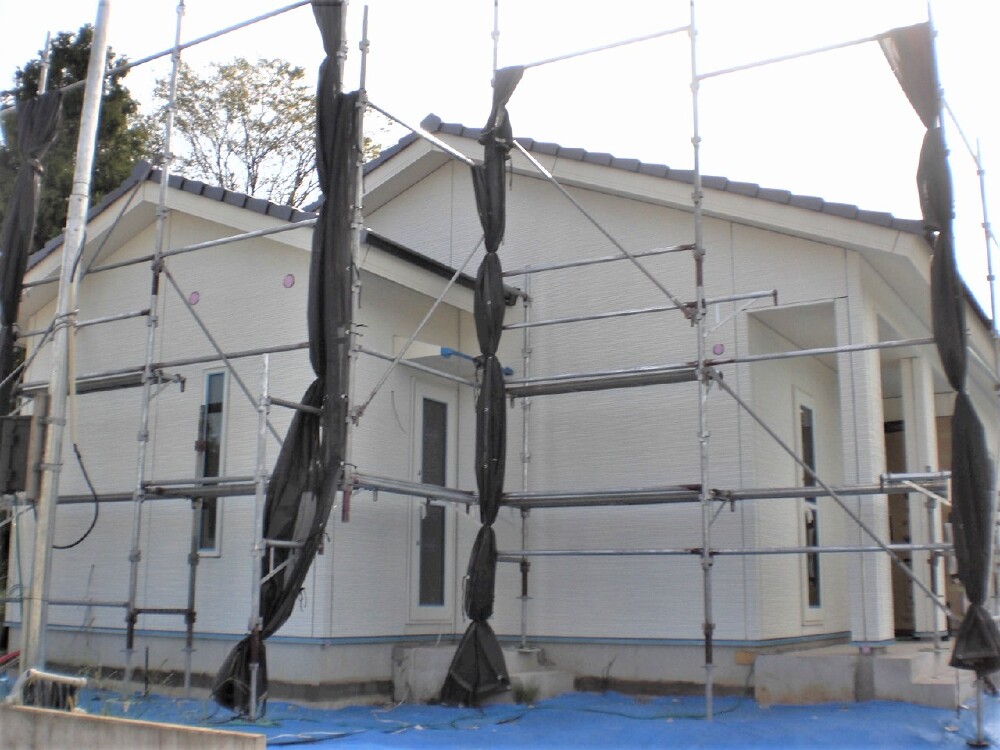

工事も後半です!
足場が取れるのは楽しみです!
- 20. 2022年10月05日
-
造作工事
造作工事がもう少しで完了です。
- 21. 2022年10月06日
-
外壁工事
白で統一された綺麗な外観になりました。
- 22. 2022年10月15日
-
仮設工事
外部足場を撤去しました。
白い外観が青空に映えます。
- 23. 2022年10月20日
-
内装工事

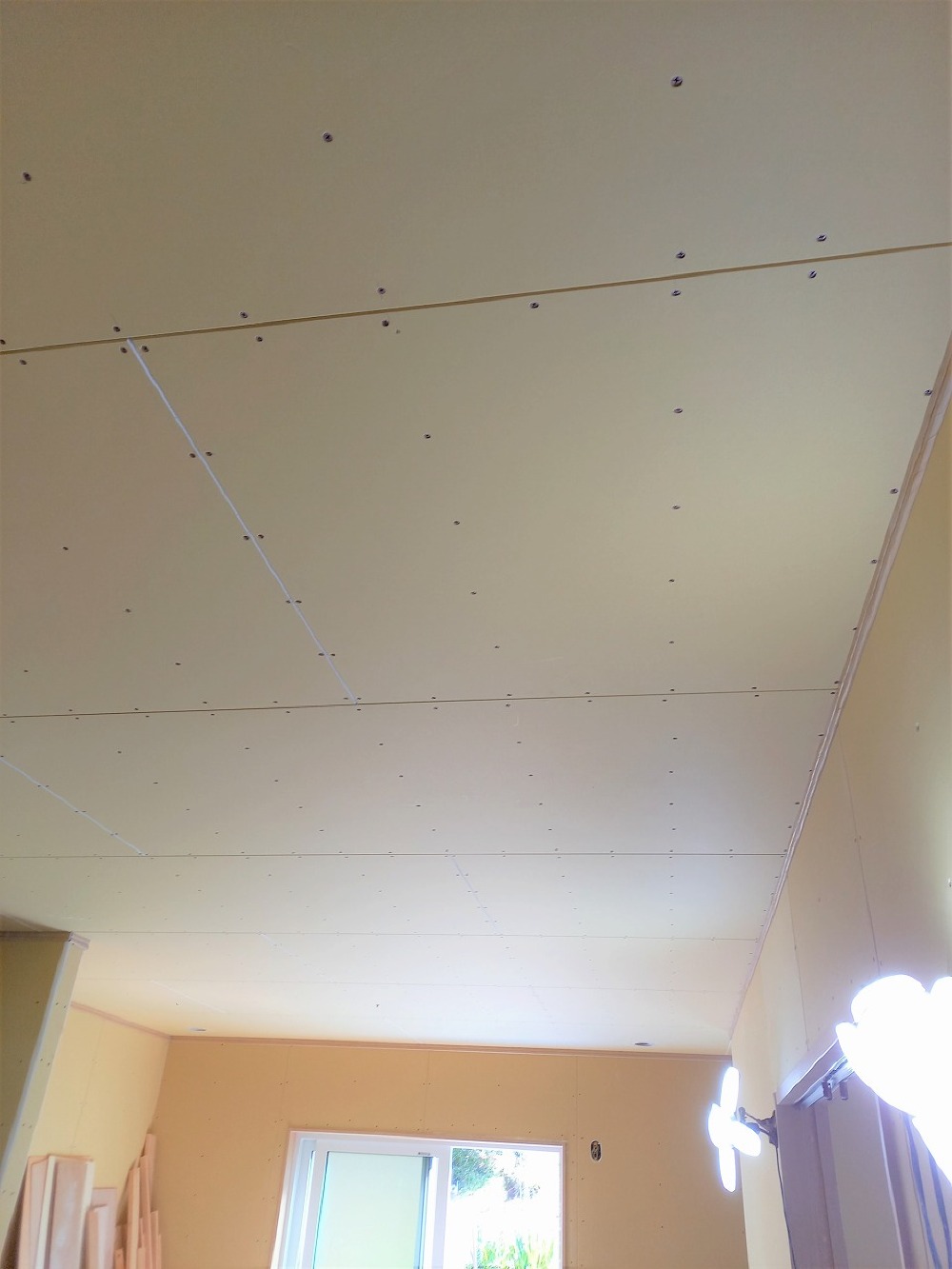

クロスを張っています。
- 24. 2022年11月15日
-
外部工事

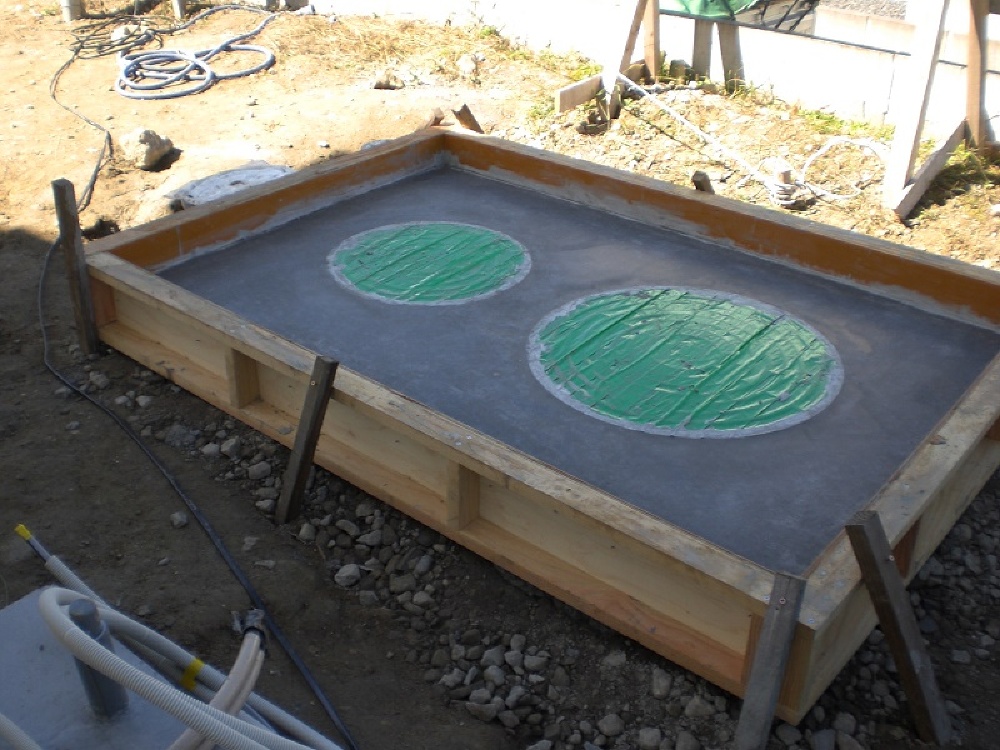

浄化槽の工事になります。
浄化槽とは日常生活で生じた汚水を処理するための施設です。
- 25. 2022年11月20日
-
外構工事
外構工事も進んでいます。

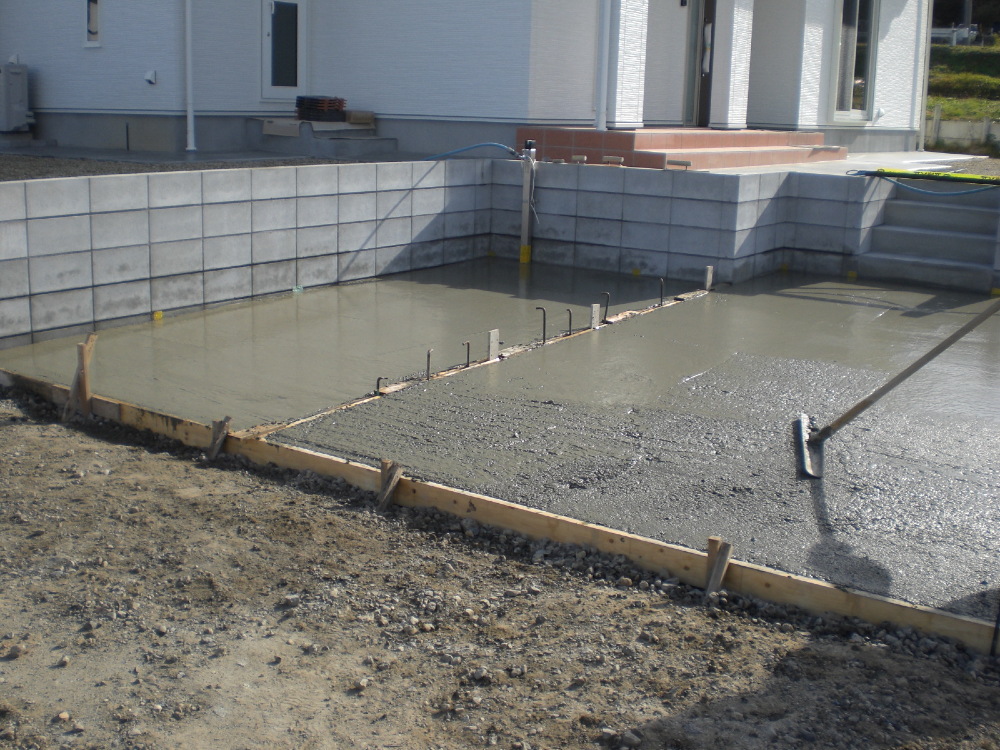

カーポートを設置する為の工事でコンクリートを打設しています。
- 26. 2022年12月10日
-
完成

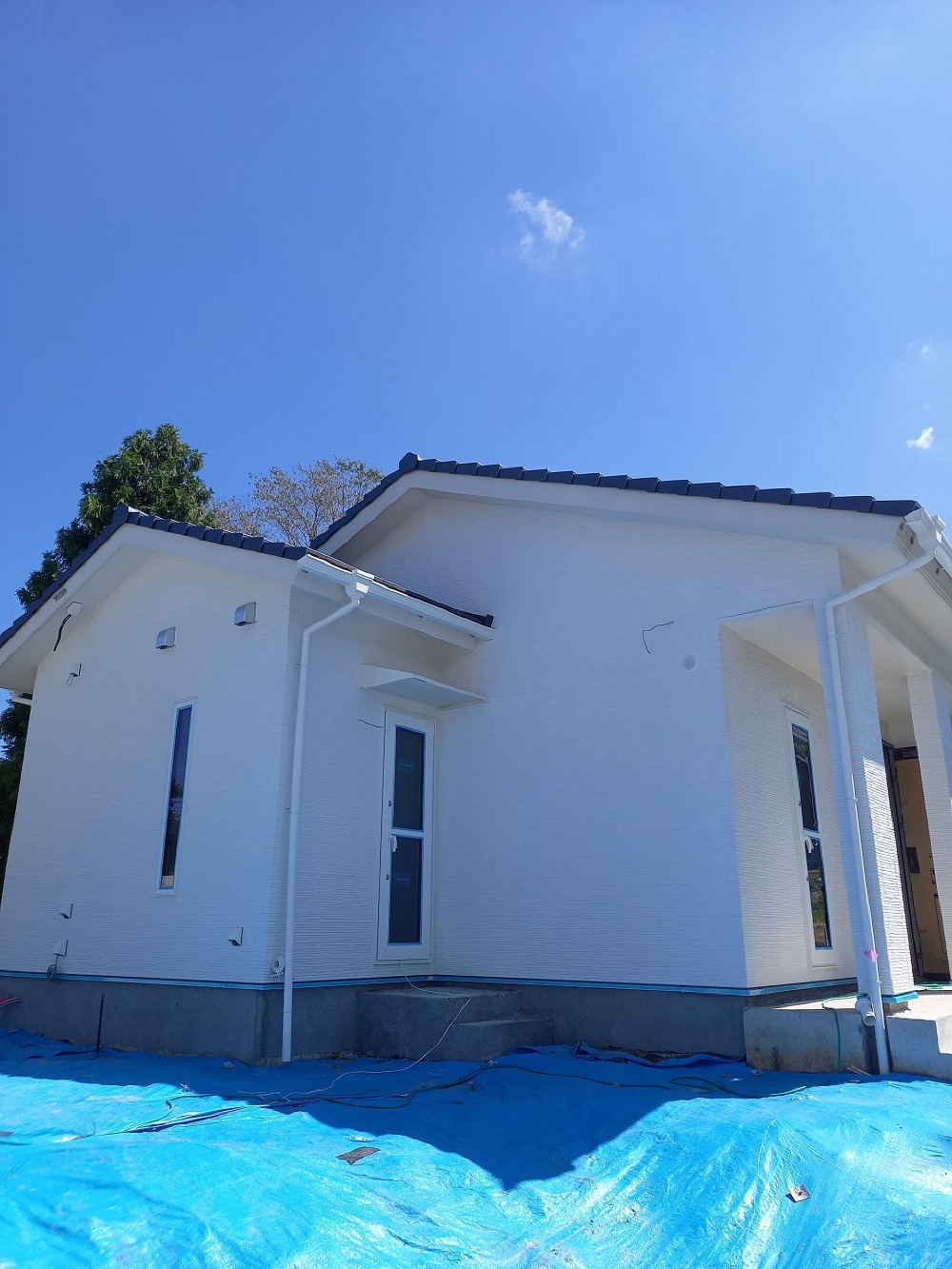

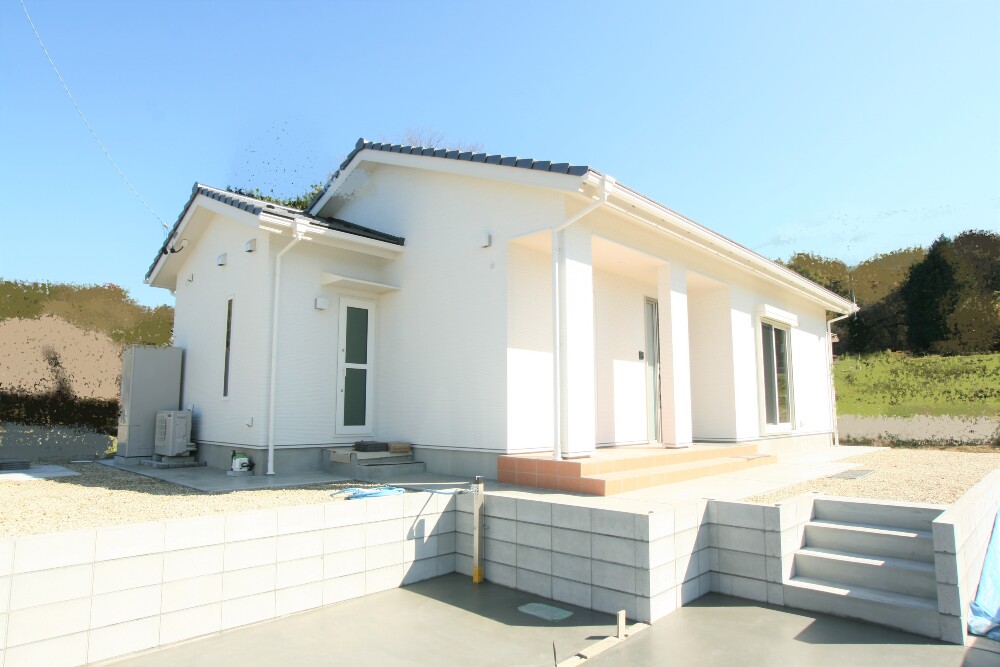

白い外壁にオレンジのタイルが良く合います。
- 27. 2022年12月11日
-
完成
既存の利用する家具の配置も綿密に打合せし、コンセントの位置や高さまでしっかりと計画しました。
その中の1つである神棚は自社製材工場で加工された桧板です。
- 28. 2022年12月12日
-

完成
洗面台上部に設けた高窓からしっかりと明かりが入ります。
