家中快適に過ごしたい!を叶える家
岐阜県多治見市N様邸
エリア別|岐阜県 注文住宅
建築中レポート
- 1. 2022年02月10日
-
地鎮祭
地鎮祭を行わせて頂きました。
安全に工事を進めさせて頂きます。
大満足して頂けるよう頑張ります!
- 2. 2022年02月15日
-
地盤調査
地盤調査を行いました。
スエーデン式サウンディングという調査方法で行いました。
住宅の地盤調査では一般的な工法です。
通常建物の4隅と中央の計5か所を調査しますが、今回は判断に悩むところがあり数ポイント追加で調査を行って貰いました。
判定は補強の必要は無しとなりました。
これから基礎工事へ進みます。
- 3. 2022年02月25日
-
外構工事
外構工事が始まりました。
基礎が出来てしまうと作業し辛くなるため、先にブロックを積んでいます。
ブロックも普通ブロックと化粧ブロックがありますが、今回は化粧ブロックをお客様が選ばれました。
- 4. 2022年03月01日
-
基礎工事
外周のブロック積みが完了し、基礎工事が始まりました。
重機で土を掘り、ダンプに積み込んでいます。
- 5. 2022年03月03日
-
基礎工事
掘削が順調に進んでいます。
外周部と内部で掘る深さが違うため、重機を扱う人の腕が試されます。
上手く掘削が出来ています。
- 6. 2022年03月05日
-
基礎工事
土の中の湿気が家の中に上がってこない様に防湿シートを敷きました。
シートを重ねる場合既定の重しろが必要になりますので、その寸法が確保されているか確認します。
- 7. 2022年03月07日
-
基礎工事
捨てコンクリートを打設しました。
捨てコンクリートとは基礎の位置を出すためのコンクリートです。
- 8. 2022年03月14日
-
基礎工事
基礎配筋完了の全景です。
基礎と建物を緊結するホールダウンアンカーやアンカーボルトも取付られています。
これらはコンクリートに埋め込む長さが決まっているため、その寸法や配置が図面通りかを確認をします。
- 9. 2022年03月17日
-
基礎工事
基礎コンクリートを打設しています。
鉄筋の隙間にしっかりとコンクリートが入り込む様に、振動機などを使用して充填させます。
- 10. 2022年03月17日
-
基礎工事
コンクリートの打設が完了しました!
- 11. 2022年03月22日
-
基礎工事
型枠を建て込みました。
- 12. 2022年03月24日
-
基礎工事
立上りコンクリートを打設しました。
- 13. 2022年03月30日
-
基礎工事
型枠を外しました。
綺麗にコンクリートが打設できました。
玄関のコンクリートも打設し、建て方へ進みます。
- 14. 2022年04月05日
-
給排水衛生設備工事
宅内の給排水配管を行いました。
青い管が水、赤い管がお湯です。
- 15. 2022年04月15日
-
土台伏せ
土台伏せを行いました。
- 16. 2022年04月17日
-
仮設工事
外部足場を組みました。
さあ建て方です。
- 17. 2022年04月19日
-

建て方工事
建て方が始まりました。
- 18. 2022年04月20日
-
建て方工事
手際よく組んでいきます。
- 19. 2022年04月21日
-
建て方工事

2階の柱を建てました。
柱は全て自社製材工場で丸太から加工した桧材です。
- 20. 2022年04月22日
-
建て方工事

2階の梁が掛かりました。
- 21. 2022年04月23日
-
建て方工事
工事が屋根まで進みました。
- 22. 2022年04月24日
-
建て方工事

野地板を張り、ルーフィングを敷いています。
野地板は自社製材工場で丸太から加工された桧材を使用しています。
- 23. 2022年04月25日
-
建て方工事
建て方完了です!
- 24. 2022年04月30日
-
造作工事
金物類も取り付きました。
- 25. 2022年05月05日
-
屋根工事
瓦を取付ける桟と通気部材を取付けました。
通気部材は屋根の熱気を廃熱するための部材です。
- 26. 2022年05月08日
-
屋根工事

屋根瓦を荷揚げしました。
- 27. 2022年05月11日
-

屋根工事
瓦を並べています。

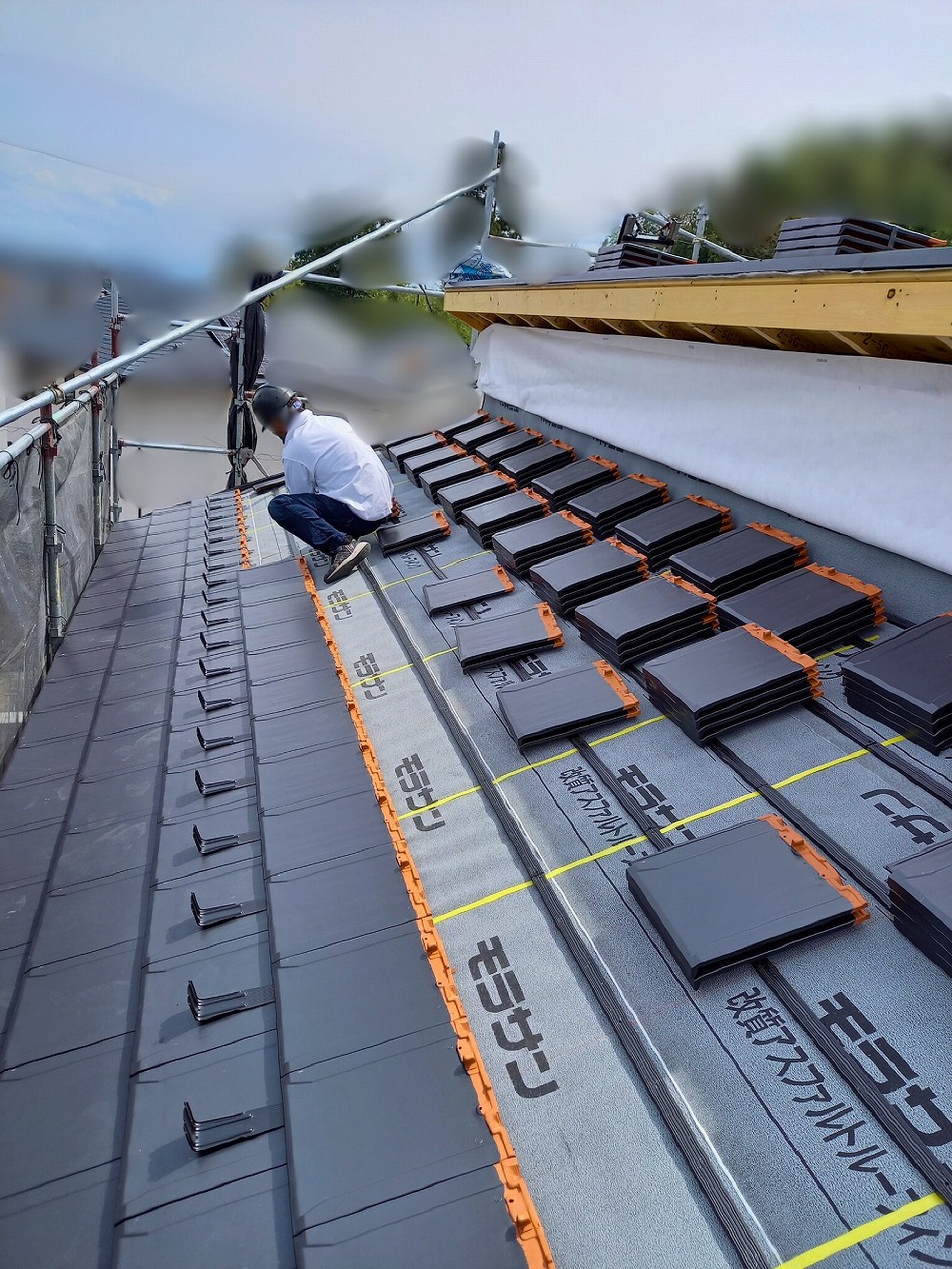

- 28. 2022年05月13日
-
屋根工事
しっかりとネジで固定しています。
- 29. 2022年05月20日
-
屋根工事

瓦工事完了です。
美しく瓦が取り付けられた屋根になりました。
- 30. 2022年05月22日
-
造作工事

金物の取付チェックを行いました。
- 31. 2022年05月24日
-
造作工事

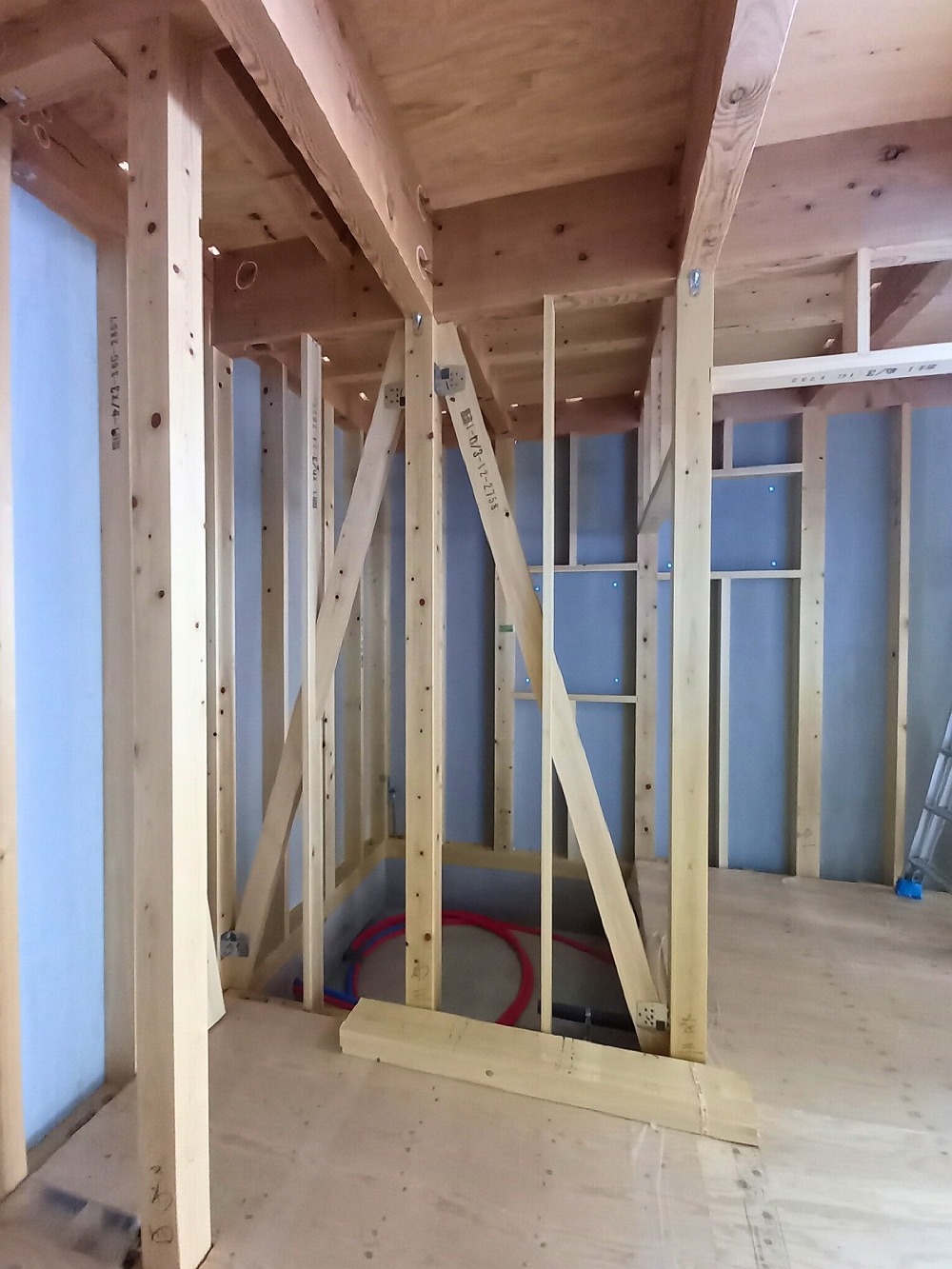

沢山の木材が構造に使われています。
- 32. 2022年06月05日
-

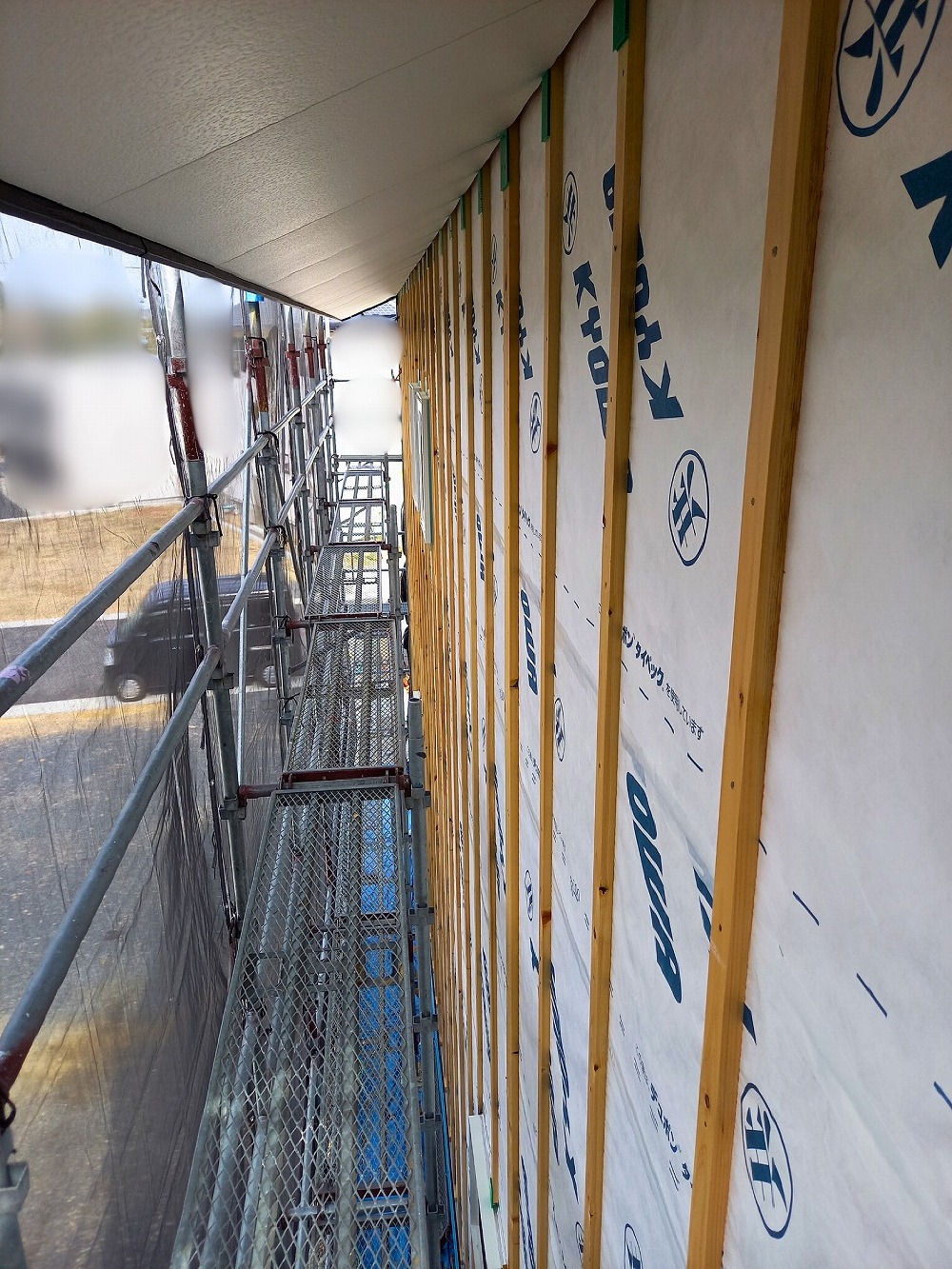

外壁工事

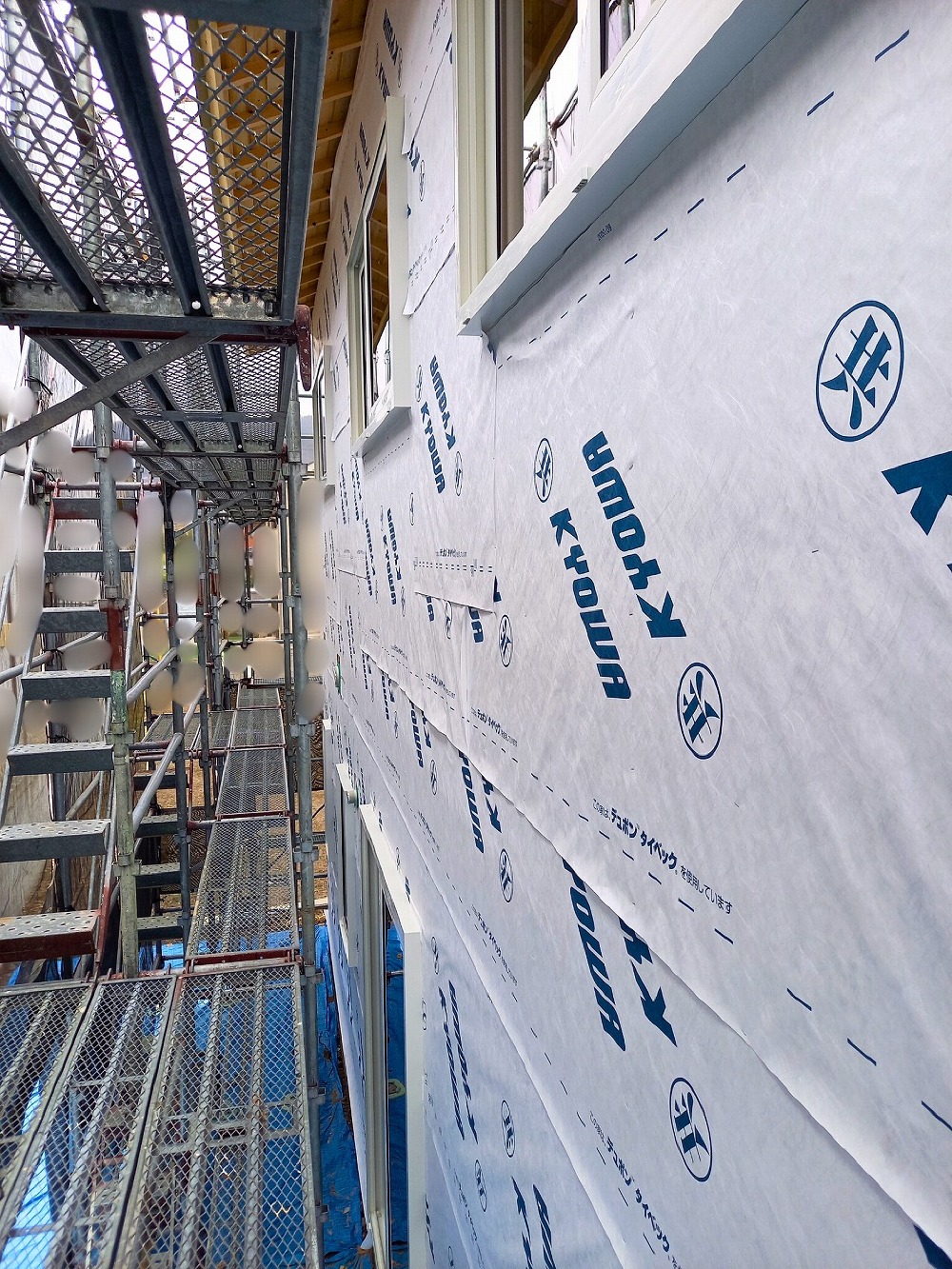

サッシを取付け、透湿防水シートを張りました。
サッシは樹脂のトリプルガラスを採用しています。
- 33. 2022年06月10日
-

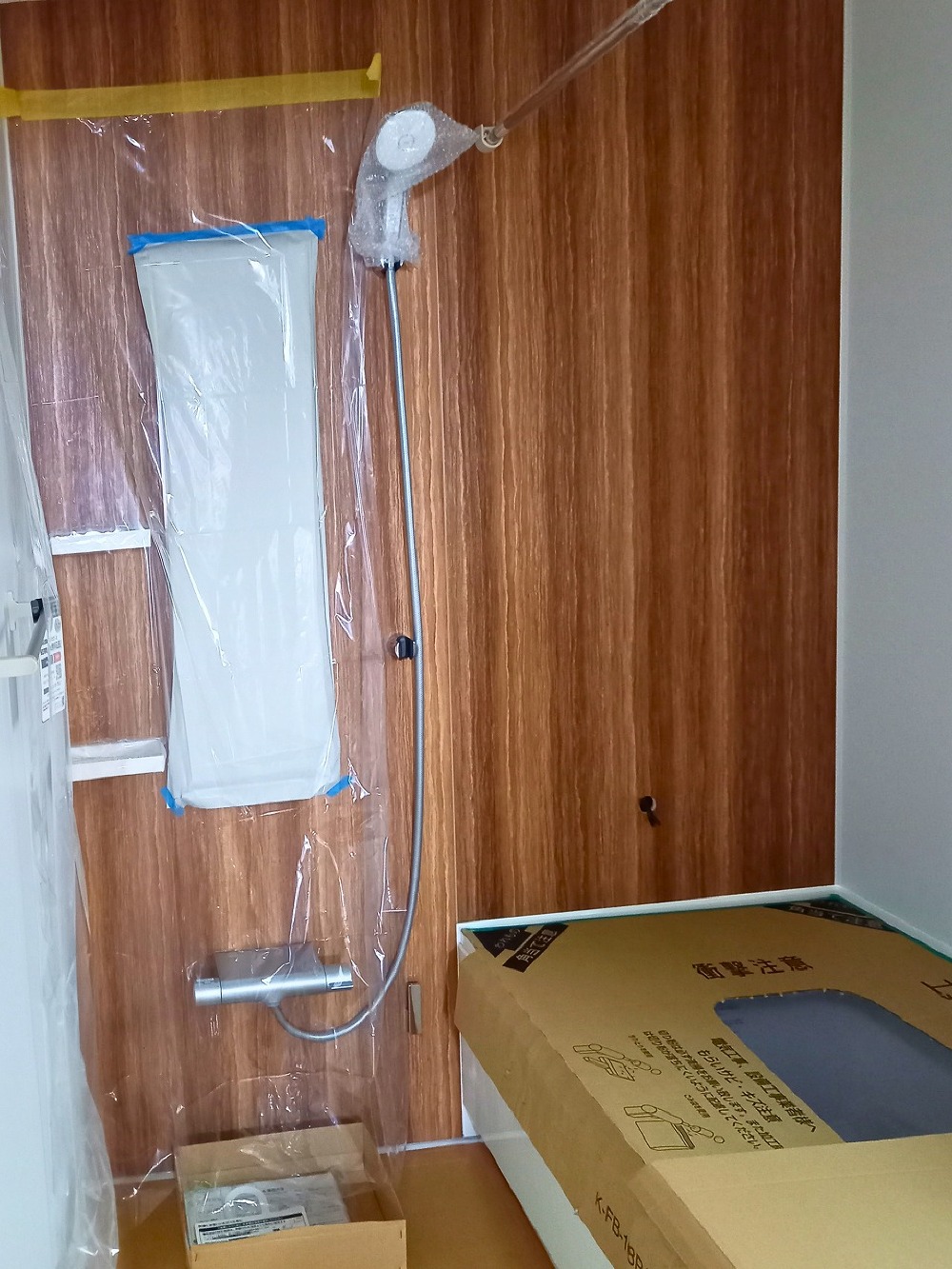

設備工事
ユニットバスを据え付けました。
- 34. 2022年06月13日
-
外壁工事
サッシ廻りにはブチルゴムテープを張り、しっかりと止水性を保ちます。
- 35. 2022年06月22日
-
外壁工事
軒にボードを張りました。
- 36. 2022年07月01日
-

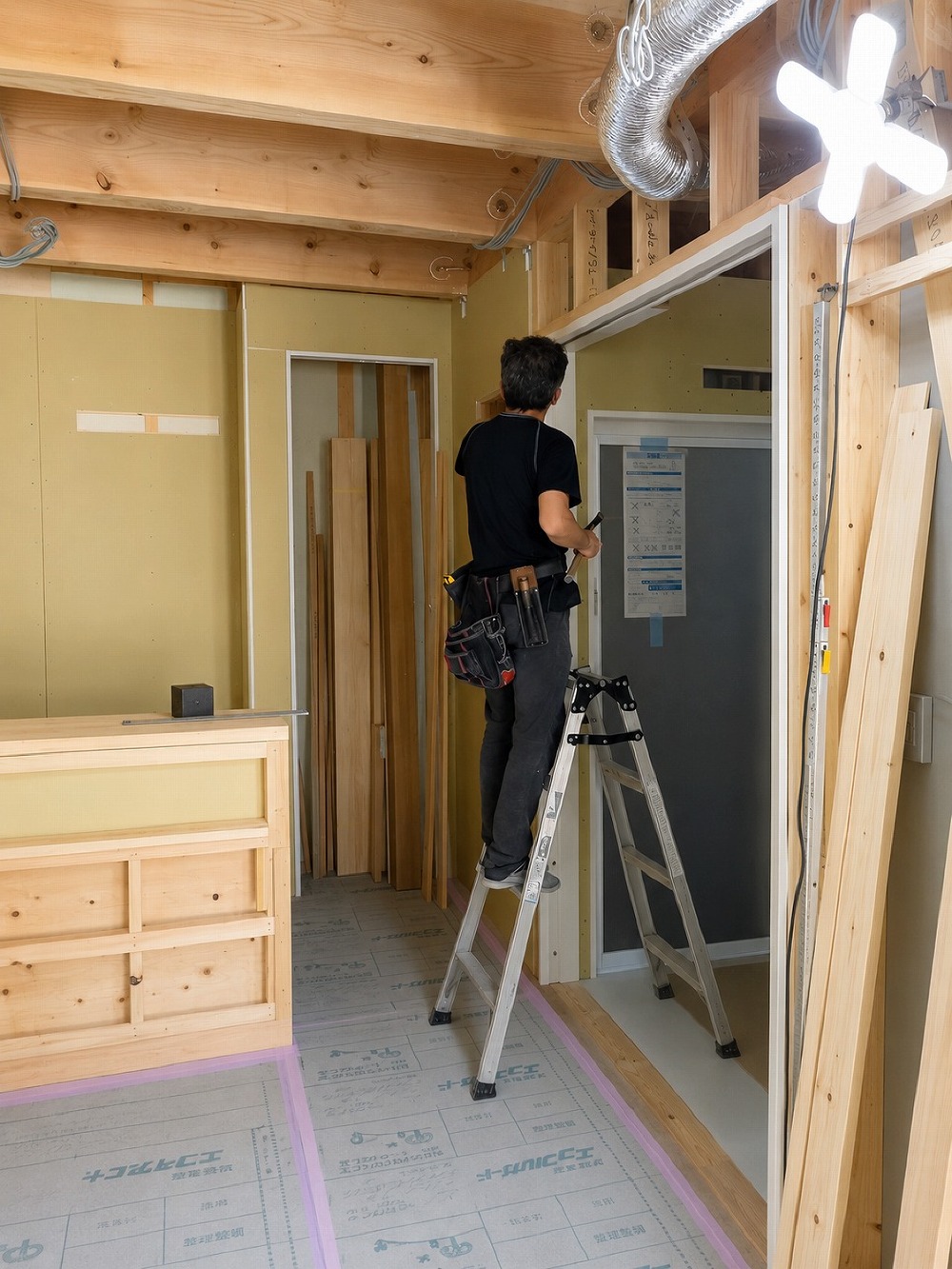

造作工事

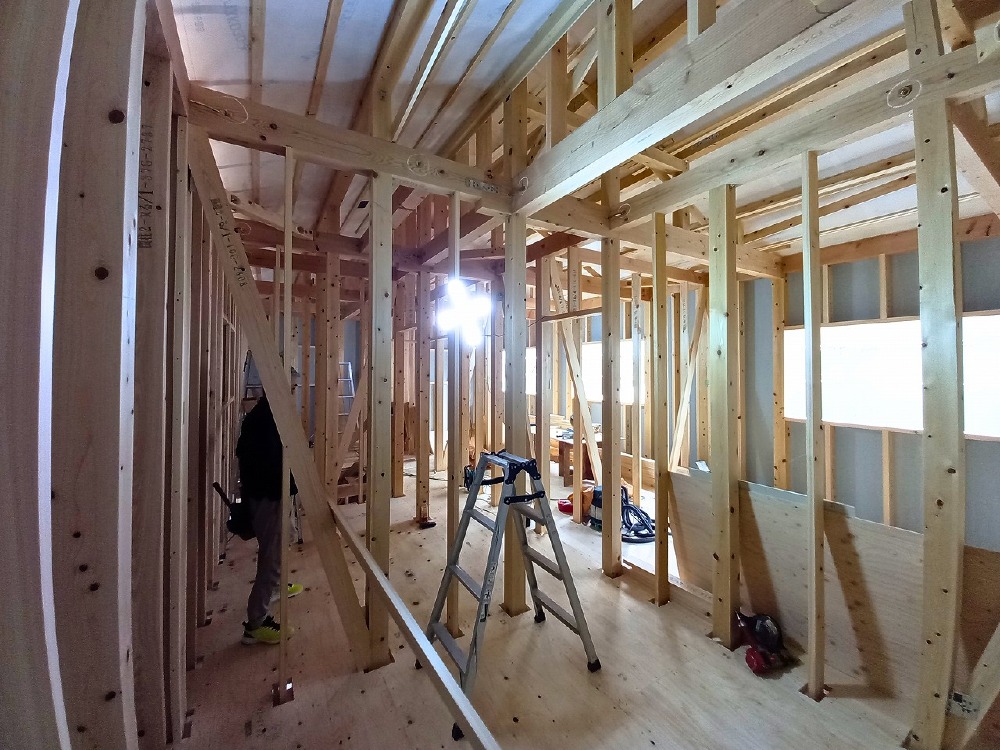

造作工事も進んでいます。
建具の枠を取付けています。
- 37. 2022年07月18日
-

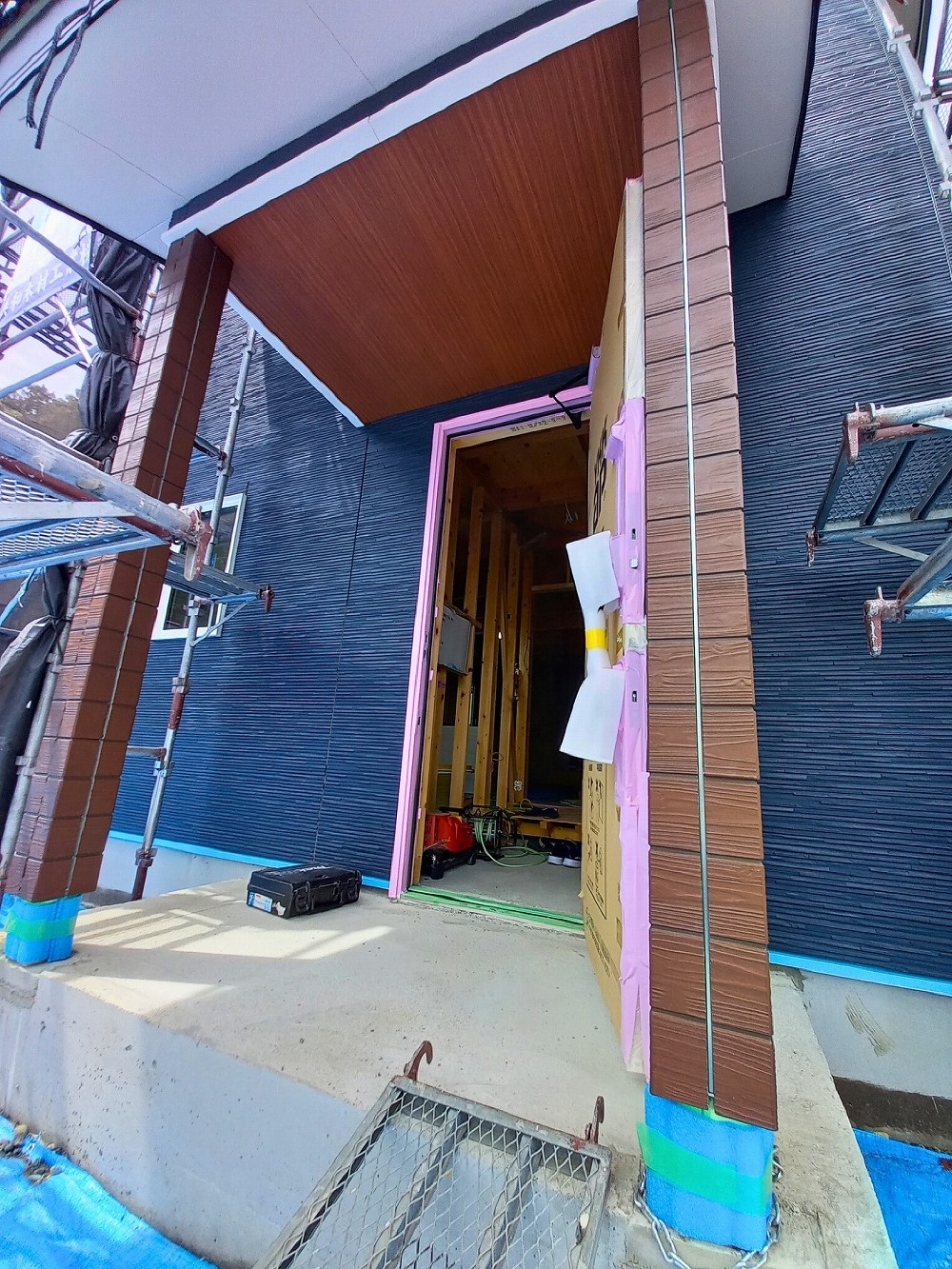

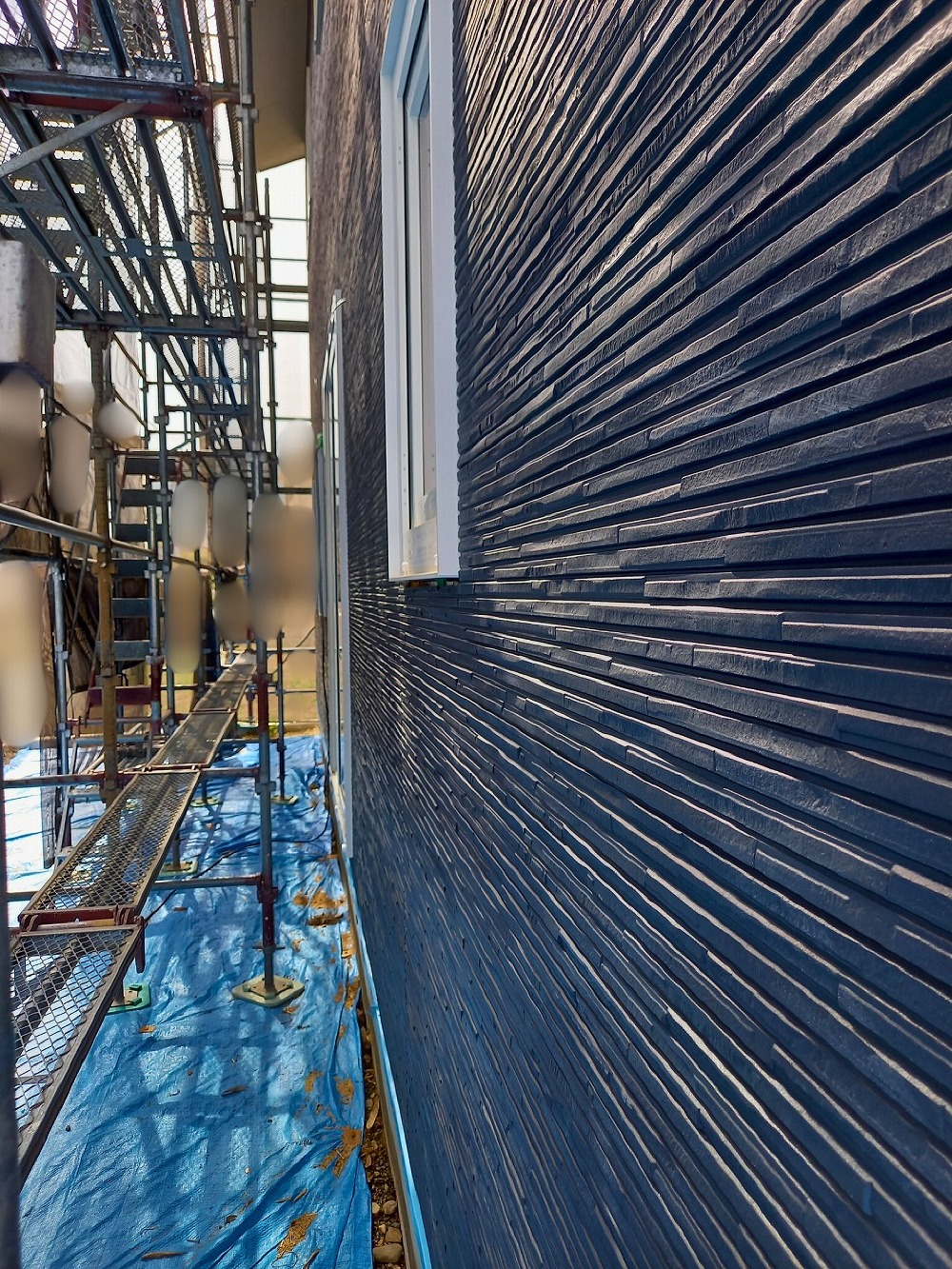

外壁工事
外壁が張れました。
ネイビーで締まった印象を受けます。
- 38. 2022年07月23日
-
造作工事

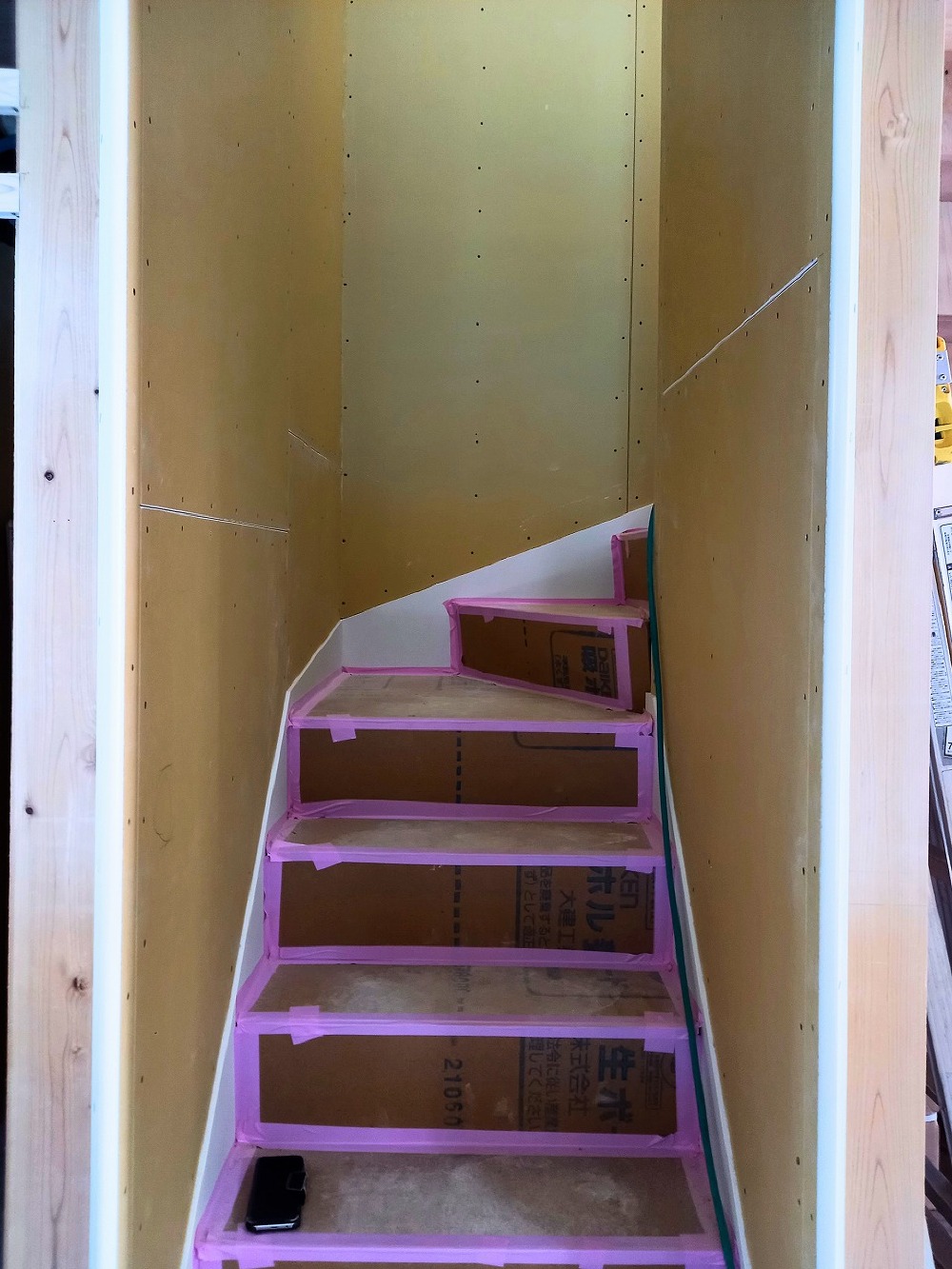

階段が取付きました。
- 39. 2022年07月28日
-
外壁工事
玄関はアクセントで木目調を張りました。

- 40. 2022年08月04日
-
造作工事
ボード張りが完了です。
- 41. 2022年08月10日
-
造作工事

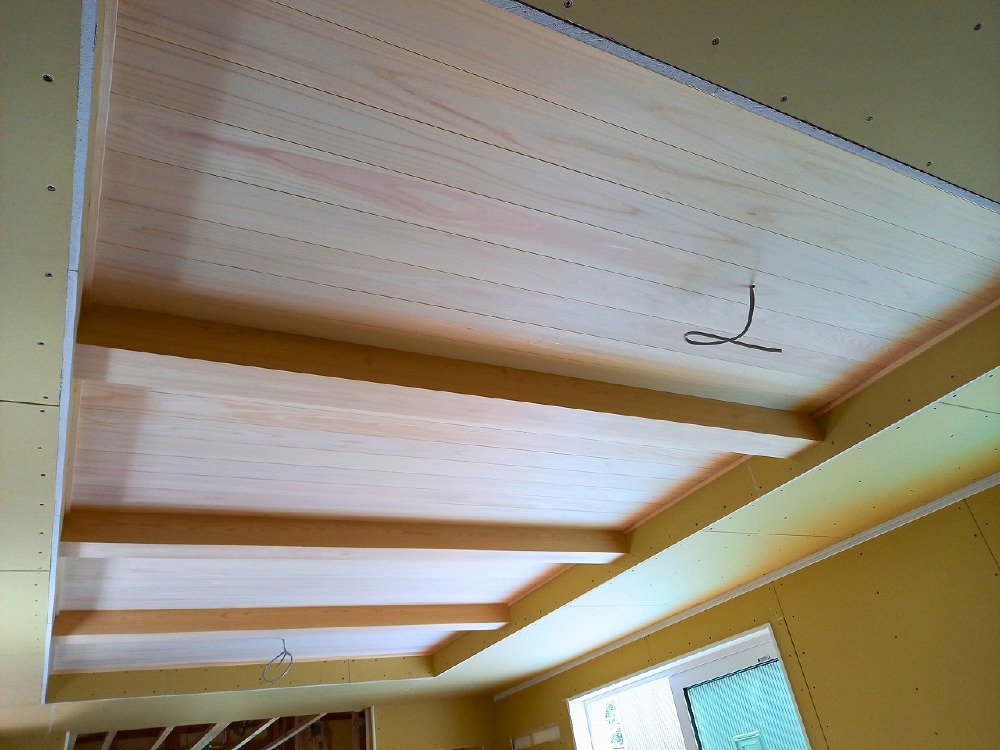

天井の一部に桧板を張りました。
とても綺麗な木柄です。
- 42. 2022年08月17日
-

内装工事
クロスを張るための下地処理のためパテを飼いを行いました。
- 43. 2022年08月25日
-

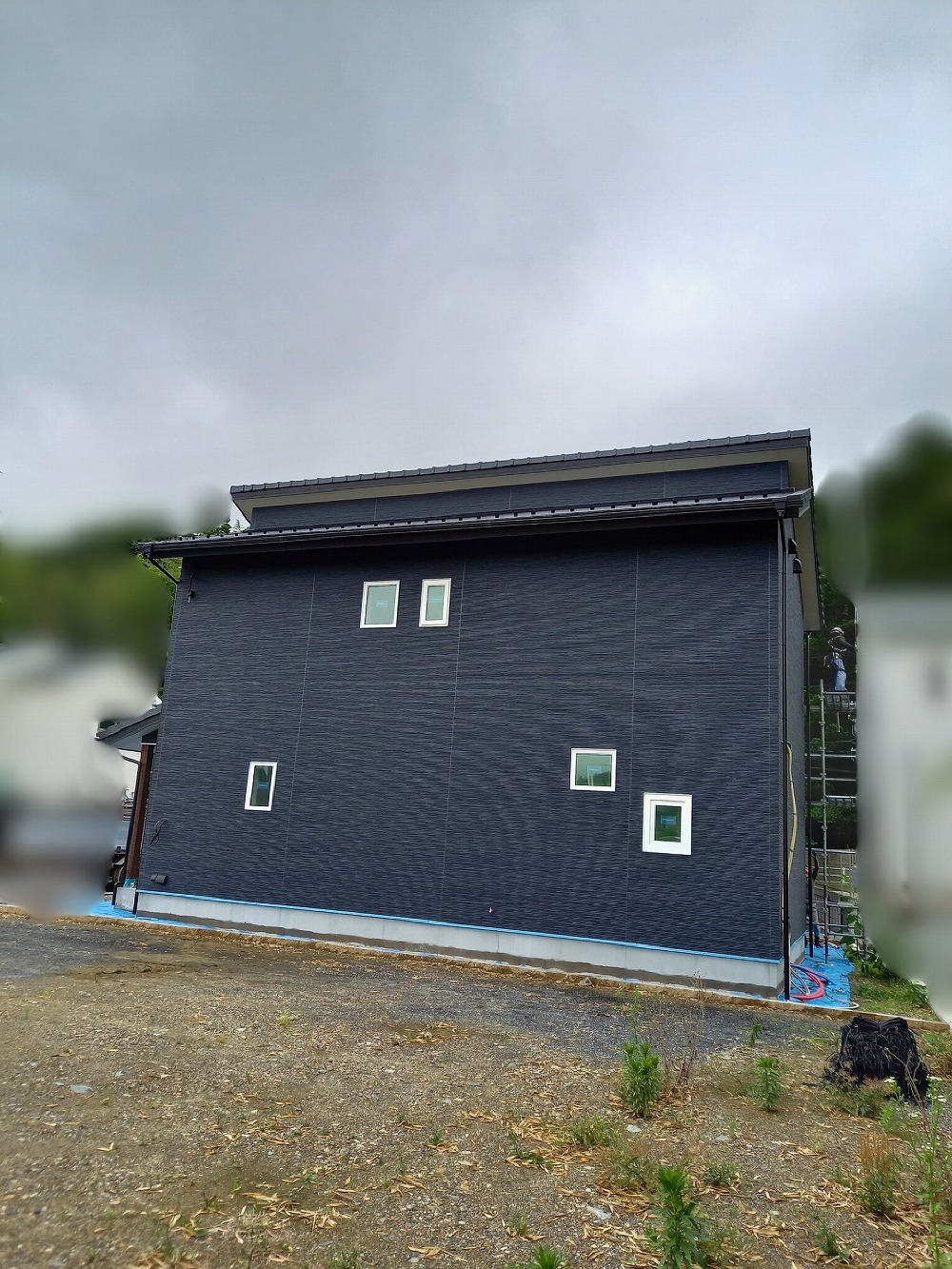

仮設工事
外部足場を解体しています。

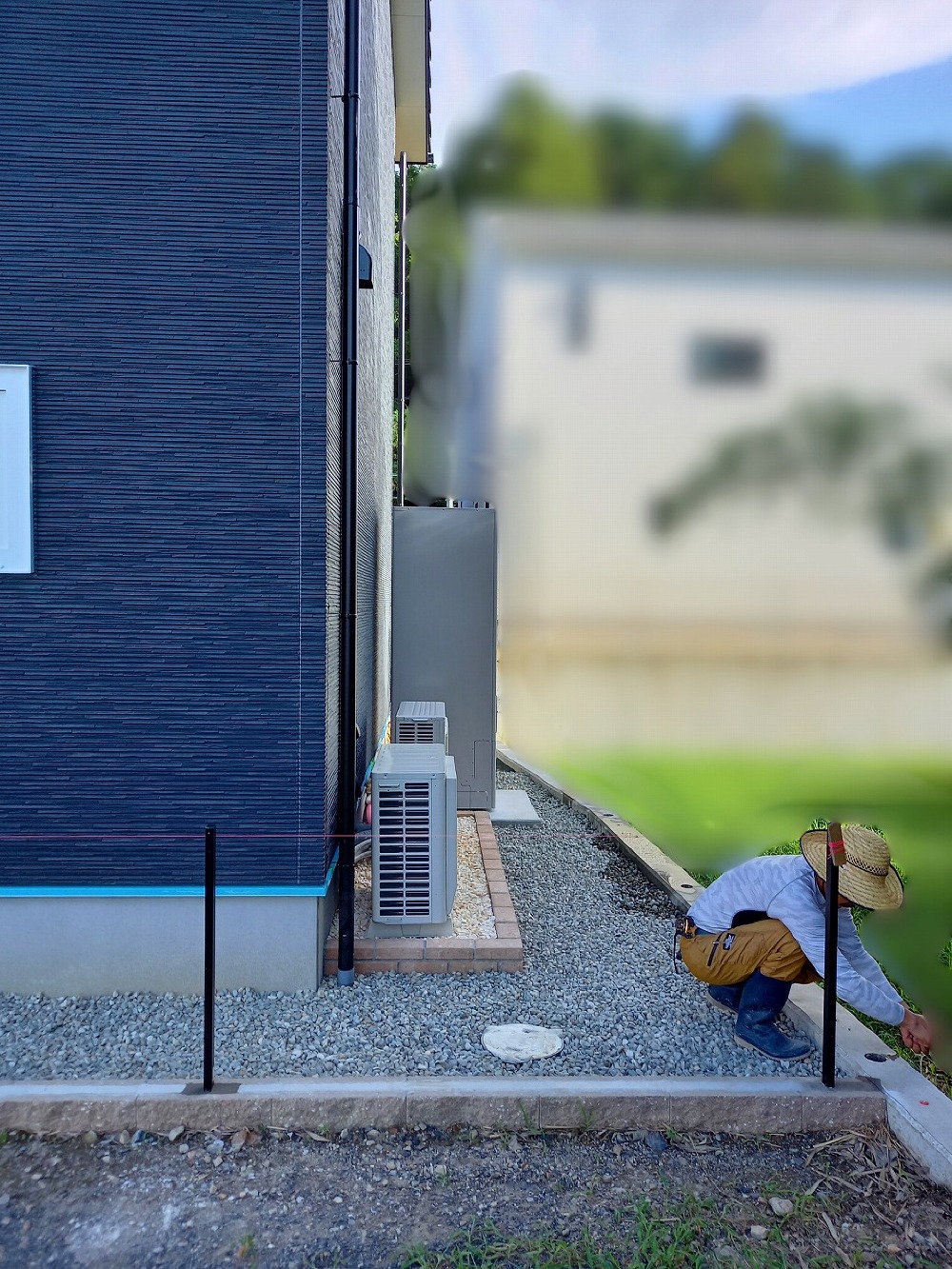

- 44. 2022年09月01日
-
外構工事
フェンスの柱を建てています。
- 45. 2022年09月08日
-
外構工事
フェンス工事が完了し、芝生張り工事を行っています。
