岐阜県中津川市I様邸
全体|全体
建築中レポート
- 1. 2013年05月13日
-
地鎮祭を行いました。
安全に工事を進めてまいります。
- 2. 2013年05月16日
-

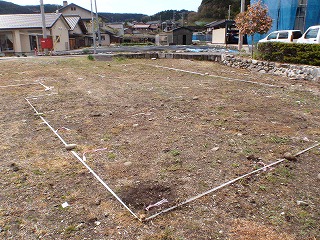

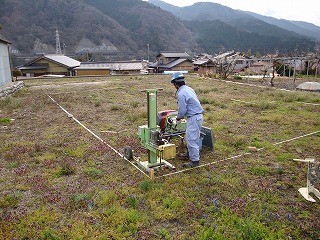

地盤調査を行いました。

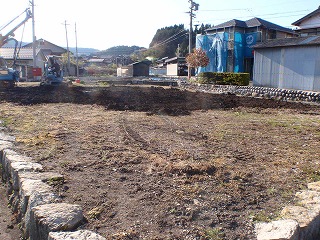

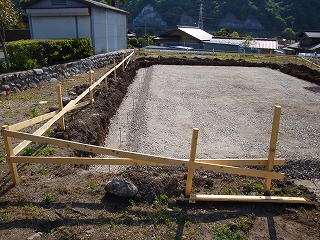

- 3. 2013年05月21日
-
建物の位置と柱状改良の位置を出しました。
- 4. 2013年05月28日
-

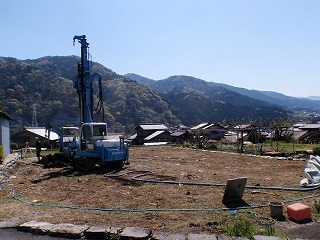

柱状改良工事が始まりました。
- 5. 2013年05月30日
-

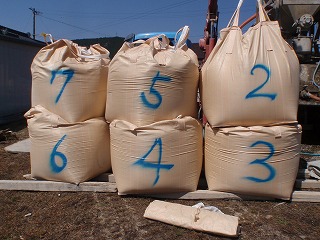

固化材です。
土と混ぜ合わせ、強固な地盤を造ります。
- 6. 2013年06月01日
-
柱状改良工事完了。
1週間程養生をし、しっかりと硬化させます。
- 7. 2013年06月07日
-

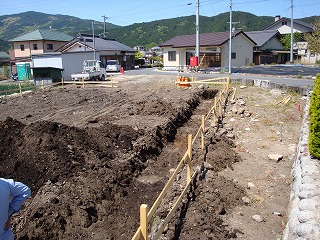

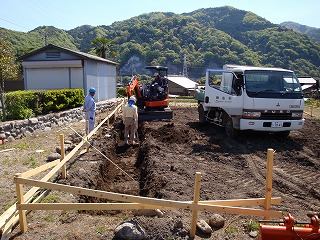

掘削を始めました。
- 8. 2013年06月10日
-
柱状改良をした部分がわかります。
- 9. 2013年06月14日
-

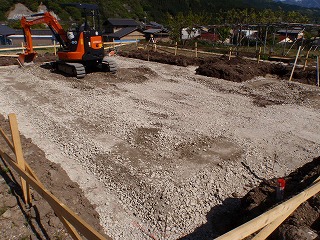

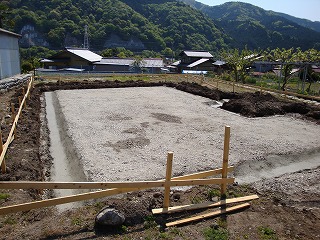

砕石を敷いています。
- 10. 2013年06月16日
-

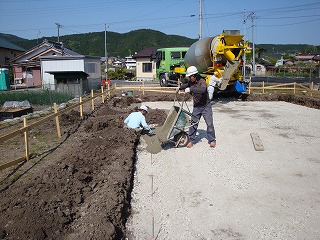

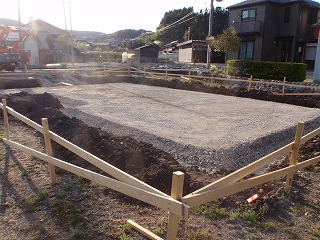

砕石敷き完了。
- 11. 2013年06月18日
-
砕石敷き完了。
違う角度から。
- 12. 2013年06月21日
-

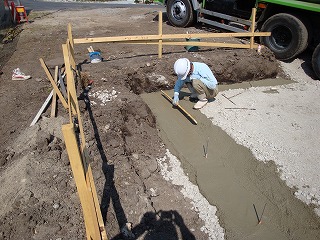

捨てコンクリートを打設しています。
- 13. 2013年06月22日
-
木などで擦り、不陸を調整する「定規擦り」を行なっています。
- 14. 2013年06月23日
-

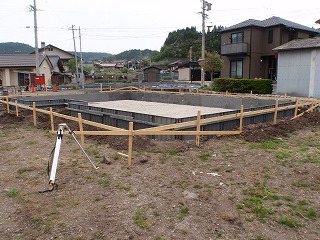

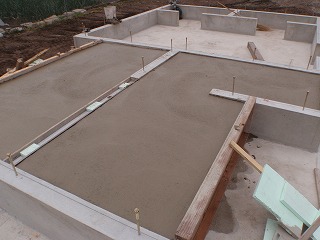

捨てコン打設完了です!
- 15. 2013年06月28日
-
型枠を建て込んでいます。
- 16. 2013年06月30日
-

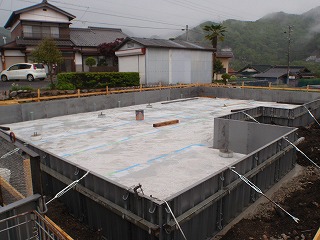

基礎下部から湿気が上がらないよう、防湿フィルムを敷きました。
- 17. 2013年07月03日
-

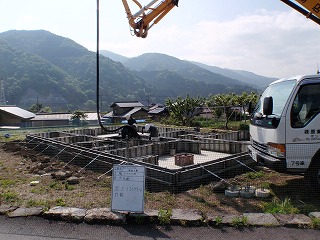

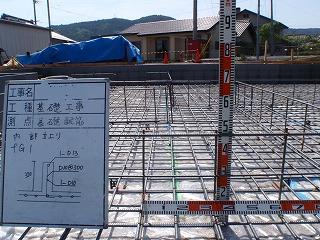

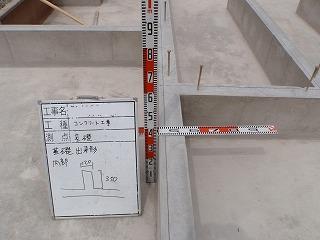

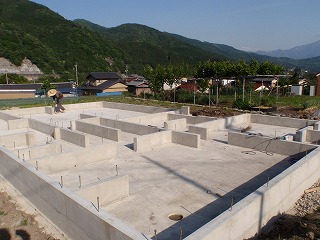

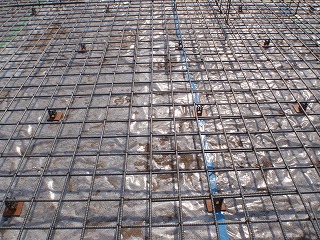

基礎配筋を行いました。

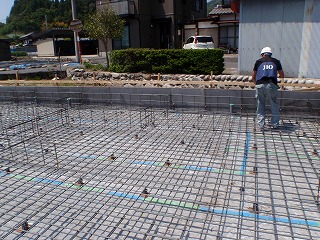

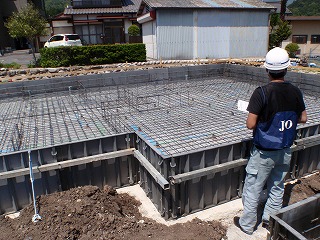

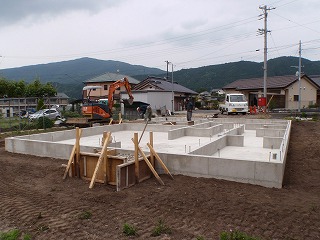

- 18. 2013年07月07日
-
瑕疵保険会社『JIO』の検査を受けました。

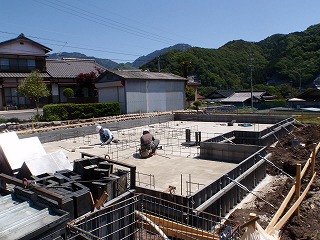

- 19. 2013年07月08日
-
しっかりと検査をして頂きました。
- 20. 2013年07月12日
-
図面通り配筋してあるかもちろん自社でもチェックします。
- 21. 2013年07月15日
-

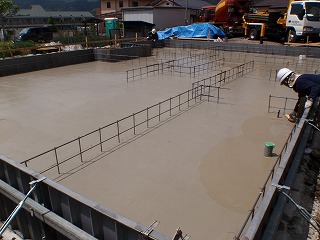

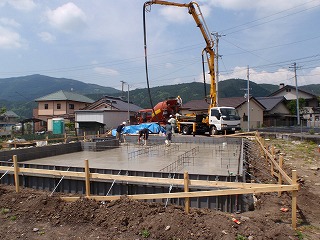

基礎コンクリートを打設しています。
- 22. 2013年07月16日
-

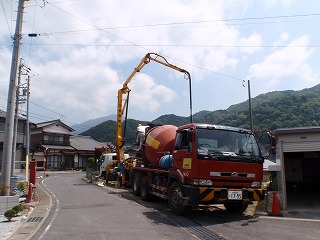

コンクリートミキサー車からコンクリートポンプ車へ生コンクリートを移して、コンクリートポンプ車で打設します。
- 23. 2013年07月17日
-
打設完了です。
- 24. 2013年07月22日
-
立上りの型枠を組んでいます。
- 25. 2013年07月28日
-
立上りコンクリートを打設しています。
- 26. 2013年08月05日
-
型枠を外しました。
- 27. 2013年08月08日
-
基礎の形、大きさが図面通り出来ているか確認しています。
- 28. 2013年08月12日
-
勝手口、玄関の階段の型枠を組みました。
- 29. 2013年08月14日
-
コンクリートを打設しました。
- 30. 2013年08月23日
-

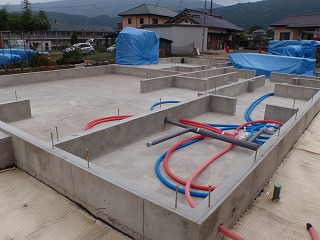

宅内の給排水配管を行っています。

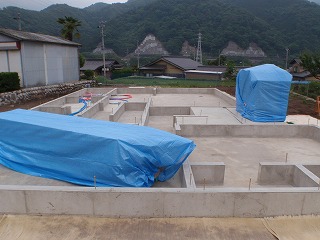

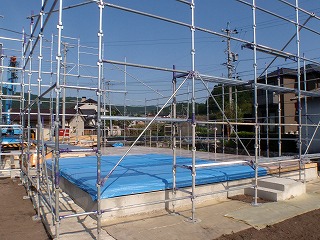

- 31. 2013年08月27日
-

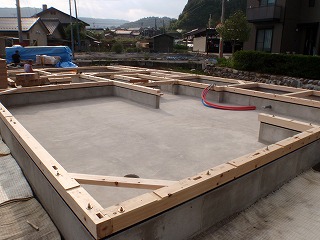

構造材が搬入されてきました。
- 32. 2013年09月01日
-
土台を伏せています。
- 33. 2013年09月04日
-
床を伏せ、外部足場が出来ました。
- 34. 2013年09月05日
-
柱を建てています。

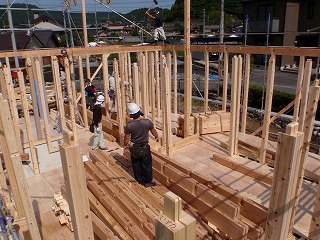

- 35. 2013年09月06日
-

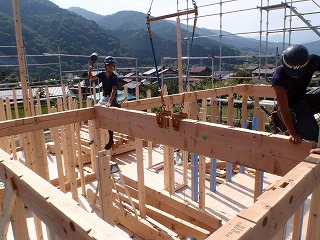

梁を掛けて行きます。
- 36. 2013年09月07日
-

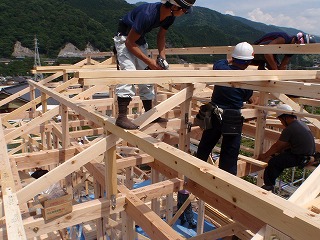

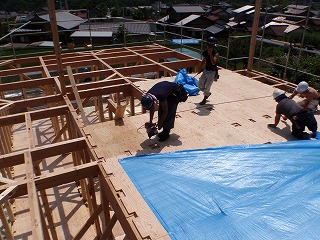

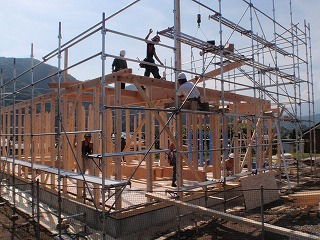

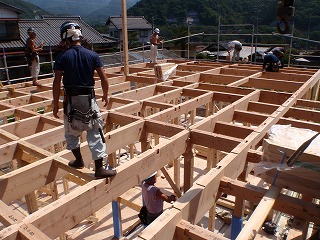

順調に組み上がっています。
- 37. 2013年09月08日
-

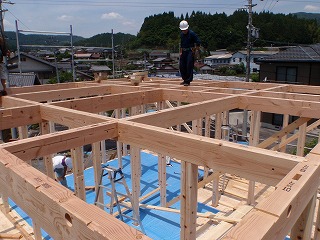

1階部分完了。
- 38. 2013年09月09日
-
梁、桁が組みあがりました。
- 39. 2013年09月10日
-
ベニヤを取り付けています。

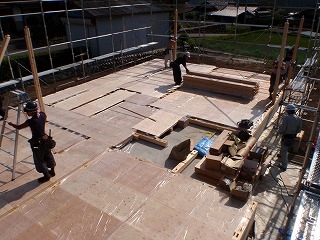

- 40. 2013年09月12日
-

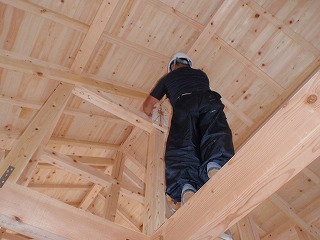

2階柱を建て、梁、桁を掛けています。
- 41. 2013年09月13日
-
母屋を取り付けています。
- 42. 2013年09月14日
-
野地板を張りました。

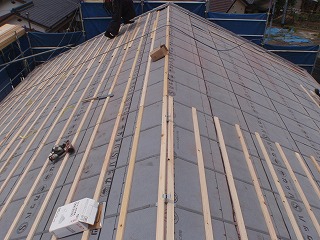

- 43. 2013年09月17日
-

ルーフィングを敷き、瓦桟を取り付けています。

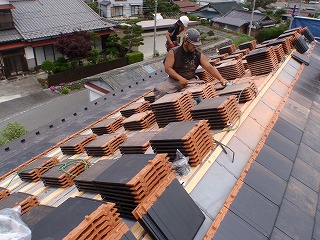

- 44. 2013年09月24日
-
瓦を取り付けています。
暑いですが頑張って下さい。
- 45. 2013年09月28日
-
瓦工事が順調に進んでいます。
- 46. 2013年10月03日
-

ベランダのFRP防水工事を行なっています。
- 47. 2013年10月05日
-
見て下さい!
桧をふんだんに使った構造を!
- 48. 2013年10月10日
-

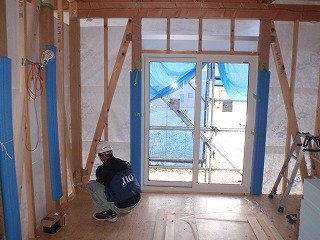

瑕疵保険会社JIOの検査を受けました。
- 49. 2013年10月15日
-
サッシ、縦胴縁の取り付けが完了しました。
- 50. 2013年10月20日
-

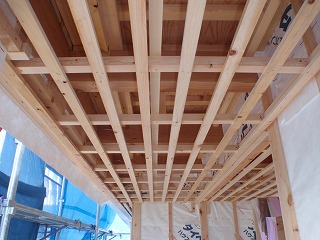

軒あの下地組み中です。
この下地材も桧を使用しています。
- 51. 2013年10月25日
-

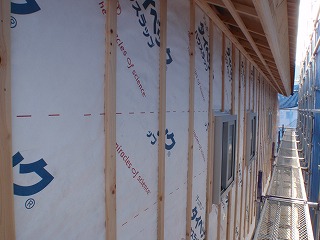

軒裏のケイカル板を張っています。
- 52. 2013年11月03日
-

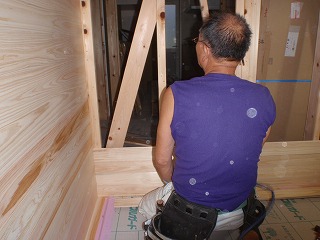

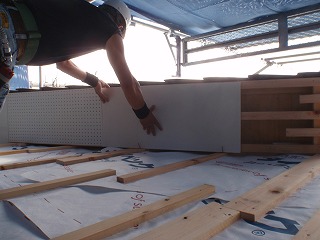

階段下物入れの桧板を張っています。
- 53. 2013年11月10日
-
綺麗に張られた足場のシート。
外部足場にも工務店の姿勢が現れます。
- 54. 2013年11月15日
-

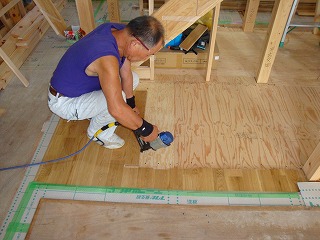

ナラ無垢フローリングを張っています。
- 55. 2013年11月20日
-
張ったフローリングは傷が付かないようすぐに養生します。
- 56. 2013年12月02日
-

外壁を張っています。
- 57. 2013年12月06日
-
天井下地を組み、ボードを張りかけいます。

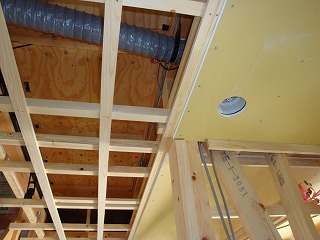

- 58. 2013年12月10日
-

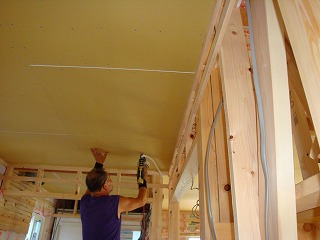

天井の石膏ボードを張っています。
- 59. 2013年12月13日
-

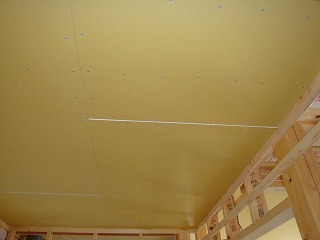

天井ボード張り完了です。

- 60. 2014年01月13日
-

クロスの材料を確認しています。
- 61. 2014年01月31日
-

室内空気測定を行いました。
- 62. 2014年02月20日
- 63. 2014年03月20日
