岐阜県岐阜市N様、K様邸
全体|全体
建築中レポート
- 1. 2013年10月08日
-

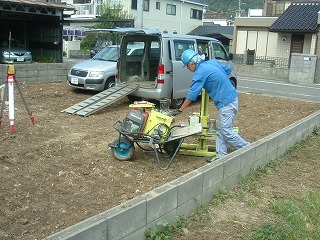

地盤調査を行いました。
- 2. 2013年10月21日
-

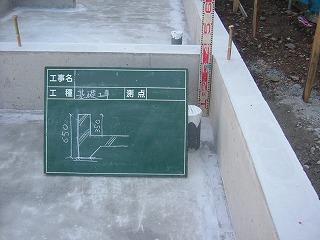

柱状改良工事を行う位置を出しました。
- 3. 2013年10月27日
-
柱状改良工事を行なっています。
建物の荷重を受ける大切な工事です。
- 4. 2013年11月01日
-
砕石を敷き、防湿シートを敷きました。
- 5. 2013年11月06日
-

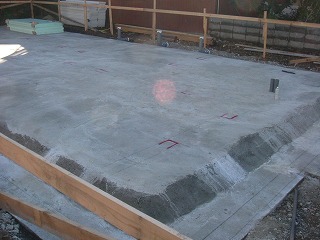

捨てコンクリートを打設しました。
- 6. 2013年11月08日
-

基礎の位置を捨てコンクリートに記しました。
墨やスプレーを使用します。
- 7. 2013年11月17日
-

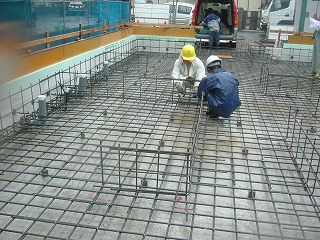

基礎配筋を行っています。
- 8. 2013年11月20日
-

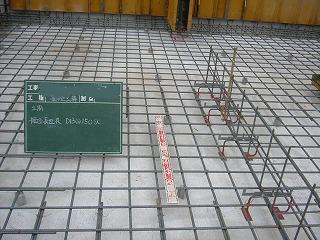

基礎配筋の確認を行なっています。
図面通りできているか等チェックしていきます。

- 9. 2013年12月02日
-

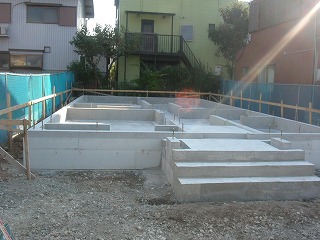

コンクリート打設完了です。
- 10. 2013年12月07日
-
型枠を外しました。
綺麗にコンクリートが打設されています。

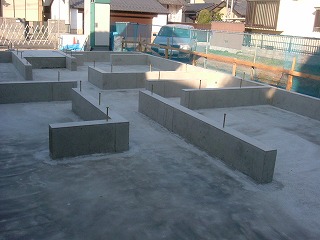

- 11. 2013年12月09日
-
全体を見ると。
- 12. 2013年12月14日
-
基礎の出来型を確認しています。
- 13. 2013年12月20日
-

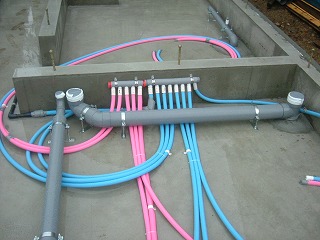

宅内の給排水を行いました。
- 14. 2013年12月25日
-

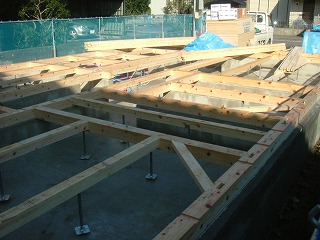

土台を伏せました。

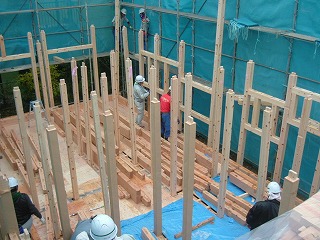

- 15. 2013年12月26日
-

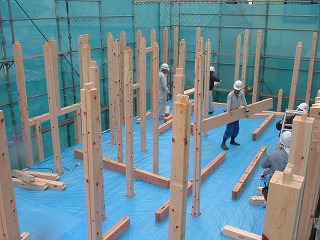

柱を建てています。
- 16. 2013年12月27日
-

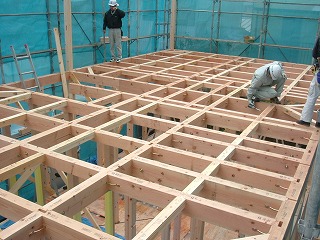

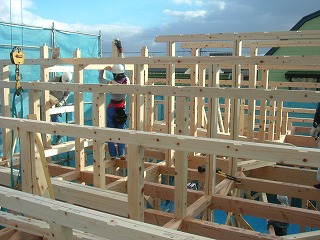

梁を掛けています。
合板を固定するために細かく入っています。
- 17. 2013年12月28日
-

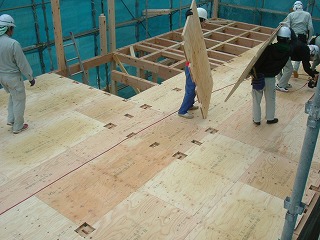

2階床の合板を取り付けています。
- 18. 2013年12月29日
-
順に合板を固定していきます。
- 19. 2014年01月05日
-

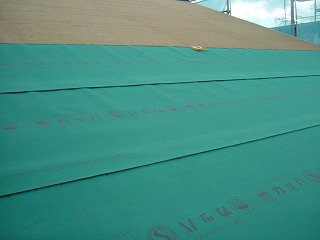

養生のため、ブルーシートを敷きました。
- 20. 2014年01月06日
-
母屋を取り付けています。
- 21. 2014年01月07日
-
垂木を取り付けています。
- 22. 2014年01月08日
-

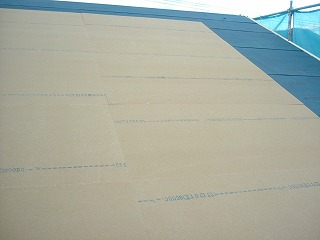

野地板を張りました。
自社製材工場で製材した桧板を使用しています。
- 23. 2014年01月09日
-

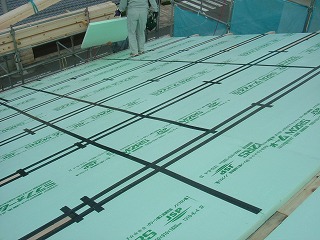

屋根に断熱材を取り付けました。
継ぎ目には気密を確保するため、気密テープを張っています。
- 24. 2014年01月10日
-
垂木の間に断熱材を取り付けました。
- 25. 2014年01月11日
-

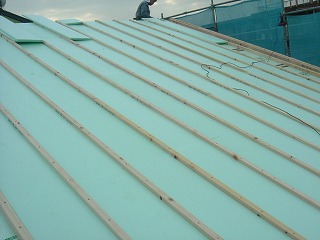

野地板を張り、ルーフィングを敷きました。
- 26. 2014年01月12日
-
TIPです。
- 27. 2014年01月13日
-
別の角度からTIP。
- 28. 2014年01月20日
-

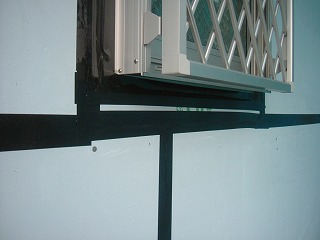

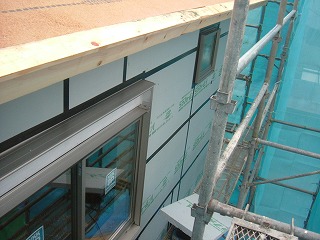

断熱材を張り、断熱材の継ぎ目、サッシ廻りに気密テープを張りました。
徹底的に隙間を塞ぎます。
- 29. 2014年01月22日
-
パイプ廻りもしっかりとテープを張ります。
- 30. 2014年01月25日
- 31. 2014年01月25日
-
しっかりとテープで隙間が塞がれています。
- 32. 2014年01月30日
-
鈑金屋根の下地を取り付けています。

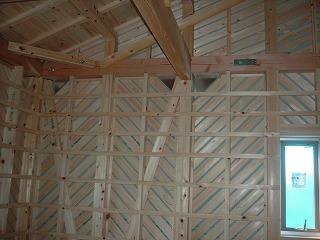

- 33. 2014年02月05日
-

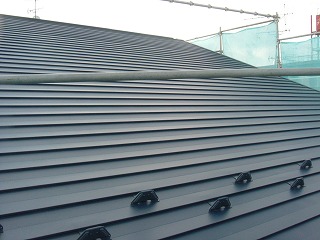

屋根工事が完了しました。
- 34. 2014年02月08日
-

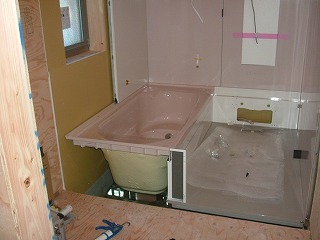

ユニットバスを取り付けています。
- 35. 2014年02月13日
-

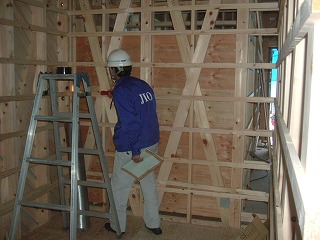

瑕疵保険会社「JIO」の検査を受けました。
- 36. 2014年02月22日
-

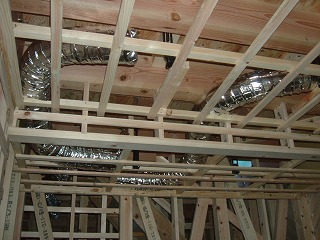

涼温房用の配管を行いました。
- 37. 2014年02月25日
-
TIPを中から見るとこんな感じです。
- 38. 2014年03月29日
-

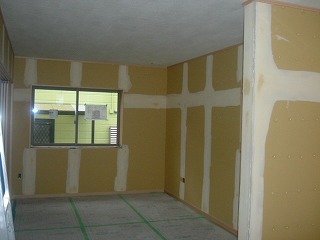

クロスを張るための下地処理をしています。
パテを飼って平滑に仕上げます。
- 39. 2014年04月20日
-
室内空気測定を行いました。
- 40. 2014年05月08日
- 41. 2014年05月08日
-

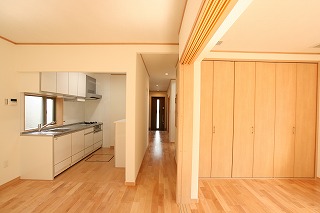

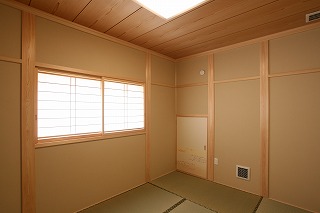

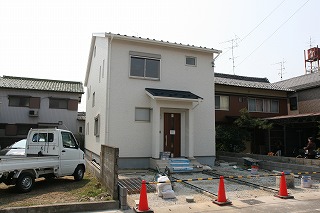

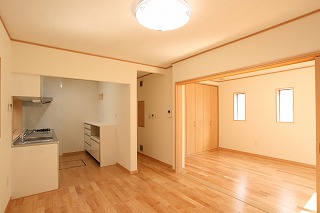

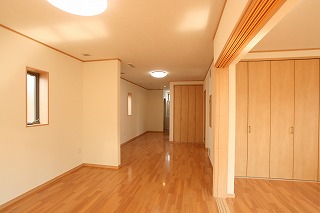

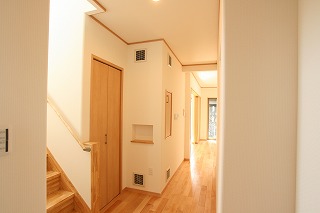

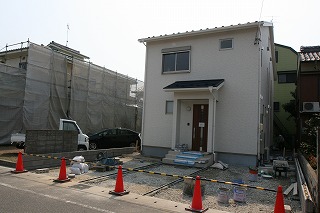

完成
- 42. 2014年05月08日
-
完成
- 43. 2014年05月08日
-
完成
- 44. 2014年05月08日
-
完成
- 45. 2014年05月08日
-
完成
- 46. 2014年05月08日
-
完成
- 47. 2014年05月08日
-
完成
- 48. 2014年05月08日
-
完成
- 49. 2014年05月08日
-
完成
- 50. 2014年05月08日
-
完成
- 51. 2014年05月08日
-
完成
- 52. 2014年05月08日
-
完成
- 53. 2014年05月08日
-
完成
- 54. 2014年05月08日
-
完成
- 55. 2014年05月08日
-
完成
- 56. 2014年05月08日
-
完成
