気持ちの良い空気の中で、子供がのびのびと育つ家
愛知県春日井市H様
全体|全体
建築中レポート
- 1. 2016年05月20日
-
地鎮祭
地鎮祭を行いました。
土地の神様への建築の報告と
工事の無事を願います。
安全第一に工事を進めてまいります!
H様、本日はおめでとうございます。
そして、よろくお願い致します!
- 2. 2016年06月08日
-
地盤補強工事

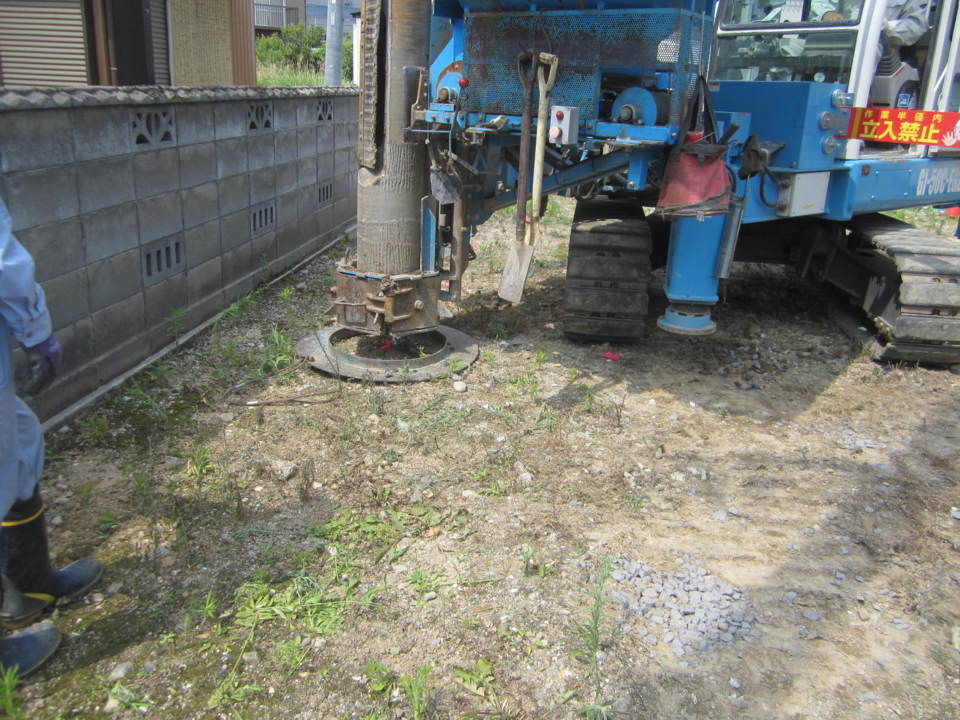

地盤補強工事を行いました。
安心安全にお住まいいただく為に、
重要な工程になります。
- 3. 2016年06月10日
-
水盛り、遣り方

水盛り、遣り方(みずもり、やりかた)とは、
建物の正確な位置だしのために行ないます。
- 4. 2016年06月17日
-
掘り方

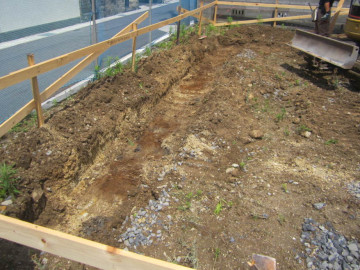

掘り方とは、
基礎を作る為に地盤を掘削する作業の事です。
- 5. 2016年06月21日
-

基礎工事
コンクリートを打設しています。
- 6. 2016年06月22日
-
基礎工事

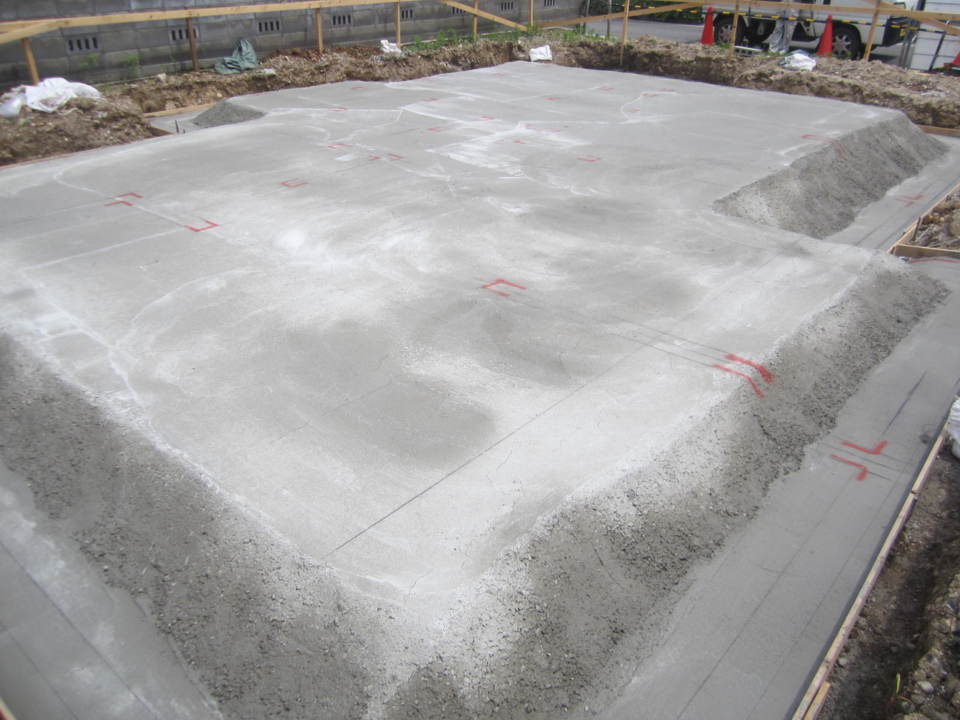

捨てコンクリートの基礎の位置に記しをする『墨出し』を行いました。
- 7. 2016年06月28日
-
基礎工事
外周の型枠いれと断熱材張りです。
白くみえているのは断熱材です。
- 8. 2016年06月30日
-
基礎工事
基礎内の配管工事です。
- 9. 2016年07月05日
-

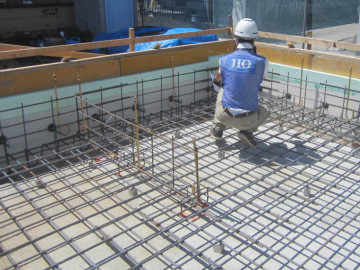

JIO検査
JIOの配筋検査を受けています。
- 10. 2016年07月07日
-
基礎工事

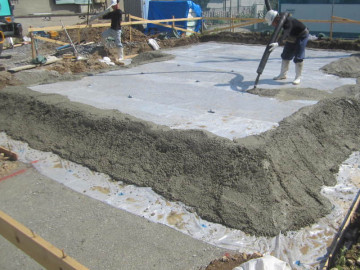

コンクリートの打設工事です。
硬化を待って型枠を外します。
- 11. 2016年07月15日
-
基礎工事

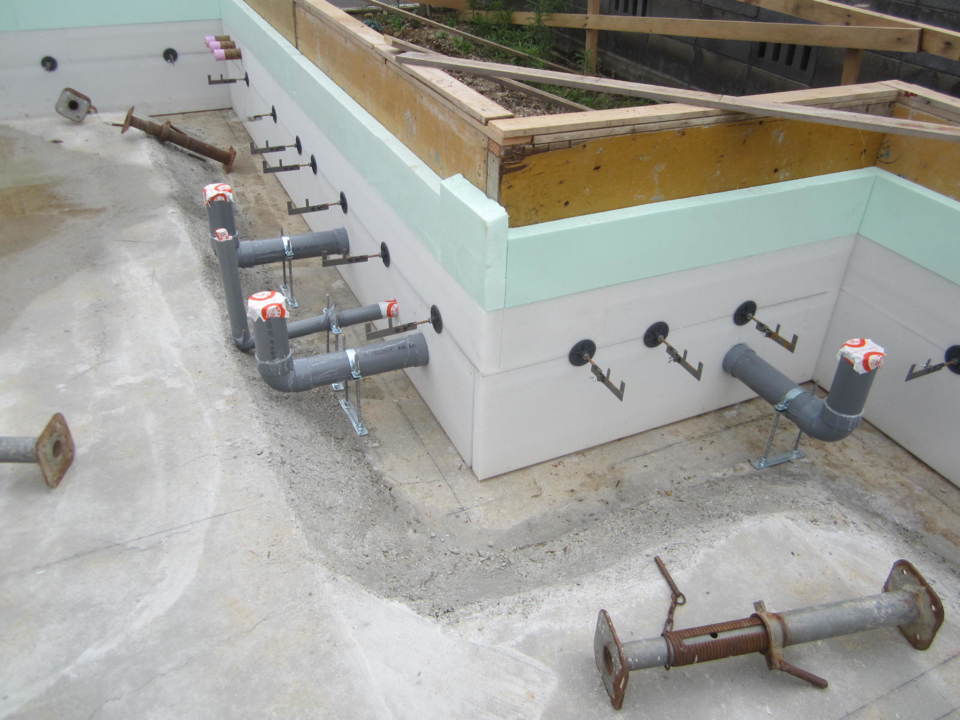

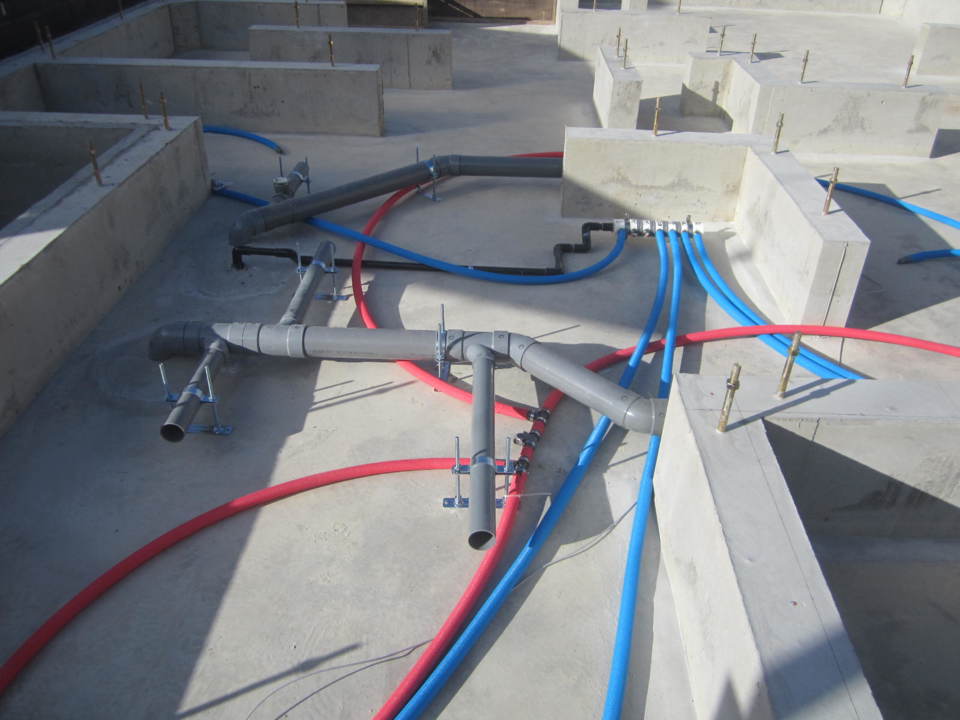

内部の配管工事です。
- 12. 2016年07月22日
-

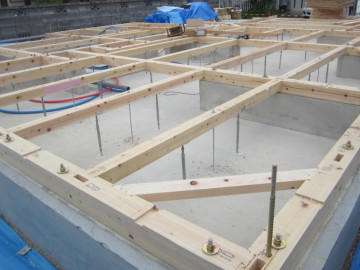

基礎工事
土台伏せを行っています。
- 13. 2016年07月27日
-

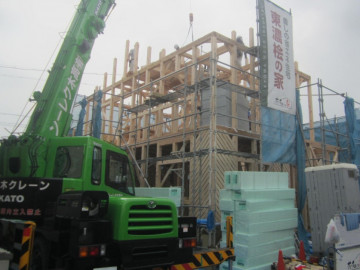

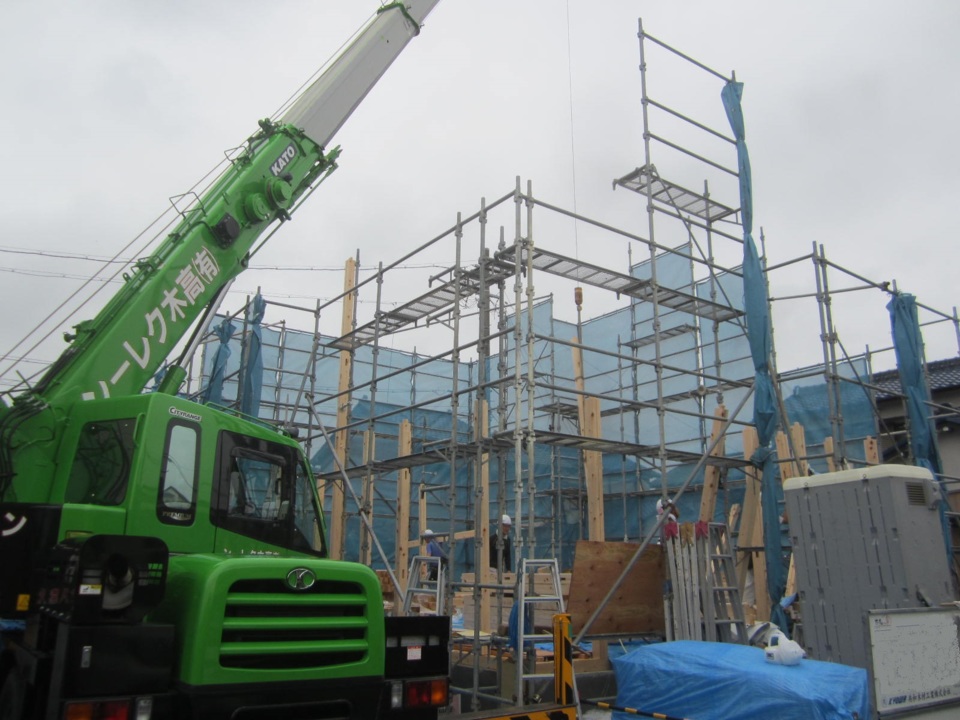

建て方1日目
ついに建て方が始まりました!
安全第一に行います!
- 14. 2016年07月27日
-
建て方1日目
順調に進んでいます。
- 15. 2016年07月28日
-
建て方2日目
断熱材を取り付けています。
継ぎ目に気密テープを貼っています。
- 16. 2016年08月04日
-
外部工事

屋根の瓦を葺いています。
- 17. 2016年08月06日
-
外部工事
TIP構法の全景です。
一枚一枚丁寧に仕上げています。
- 18. 2016年08月10日
-
内部工事

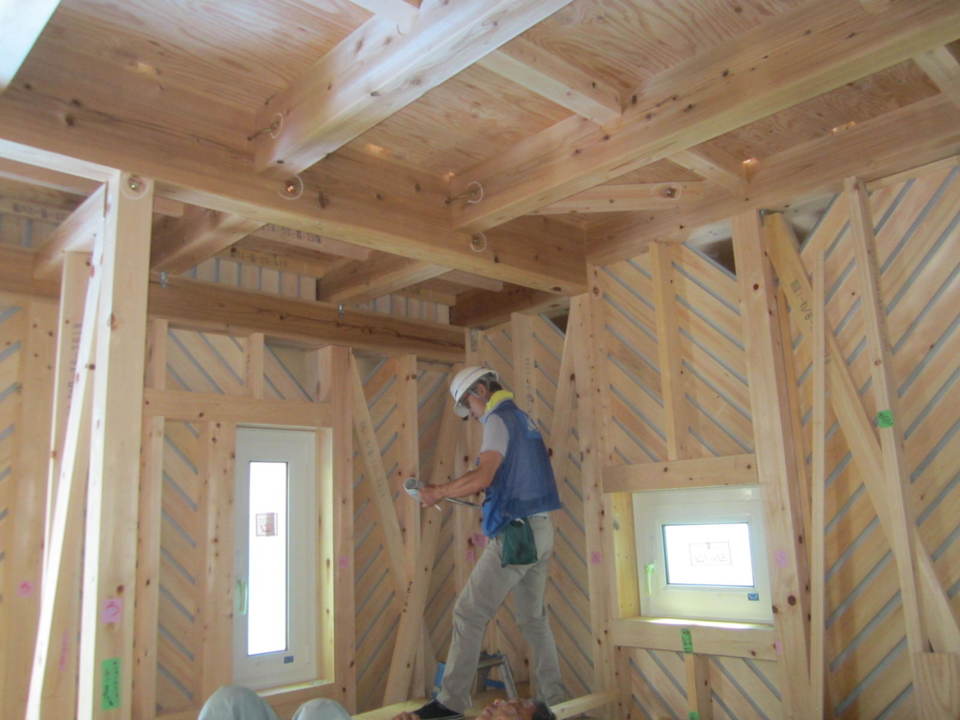

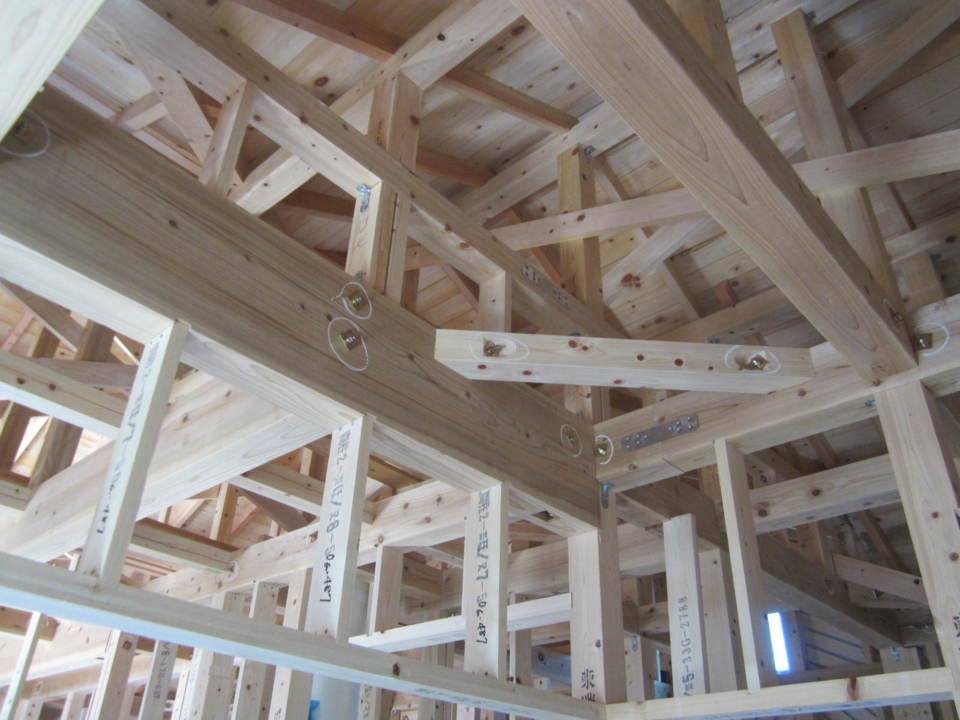

完成後では見ることのできない
構造躯体です。
綺麗です!
- 19. 2016年08月10日
-
内部工事
JIOによる躯体検査が行われました。
- 20. 2016年08月10日
-
外部工事

外部の断熱材の施工状況です。
順調に進んでいます。
- 21. 2016年08月16日
-
外部工事

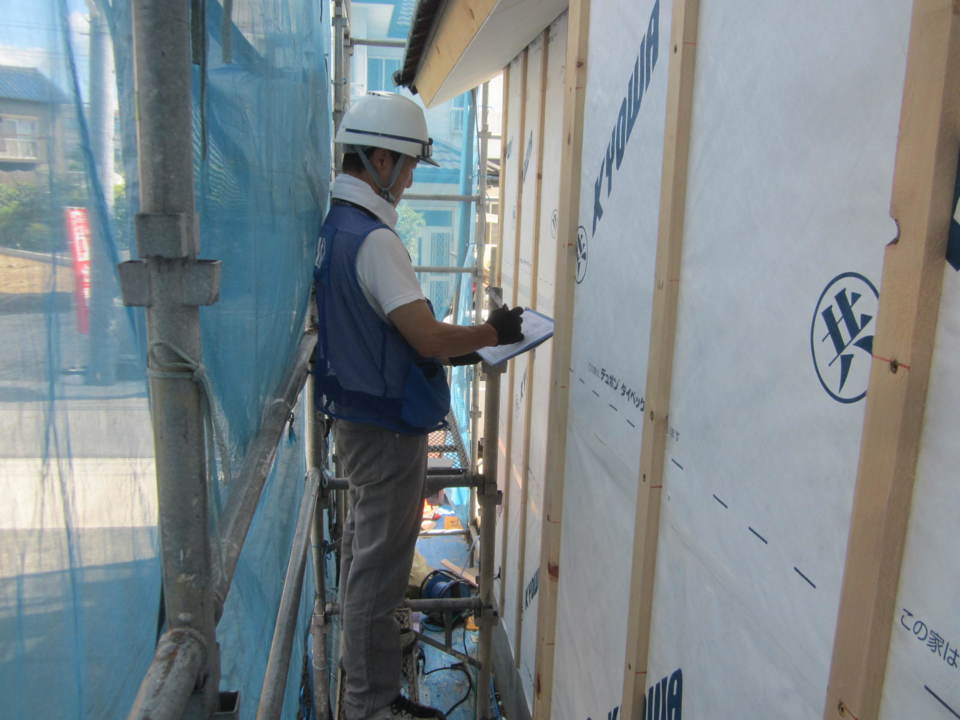

透湿シートを張っています。

- 22. 2016年08月26日
-
外部工事
JIOによる外部の下地の検査を行っています。
- 23. 2016年08月29日
-
屋根工事
太陽光発電の設置の為の支持瓦の取り付けです。
- 24. 2016年09月01日
-

屋根工事

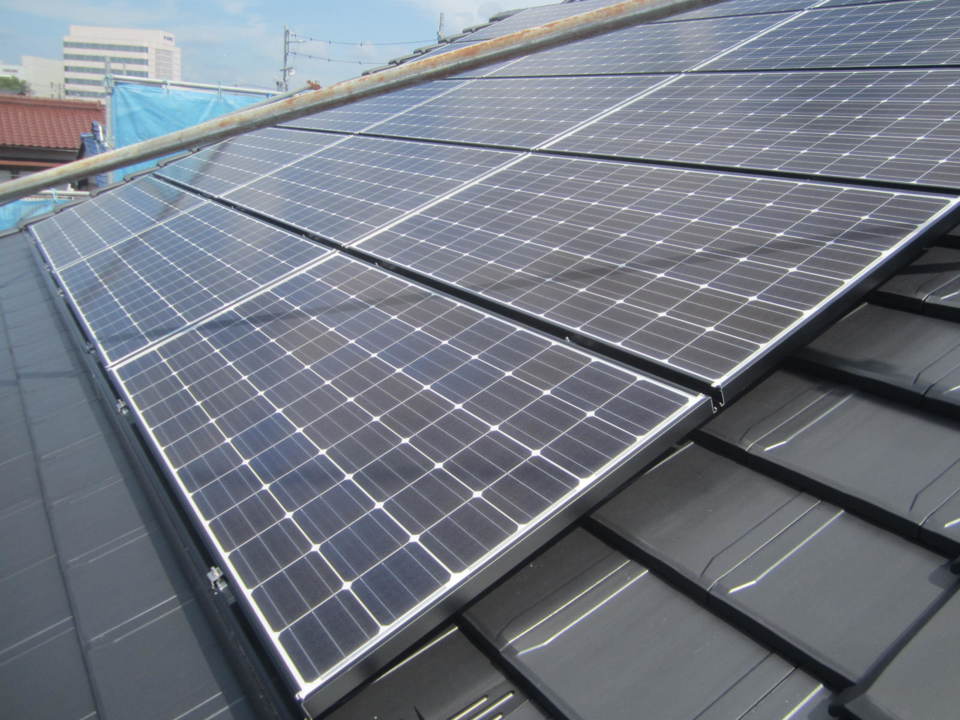

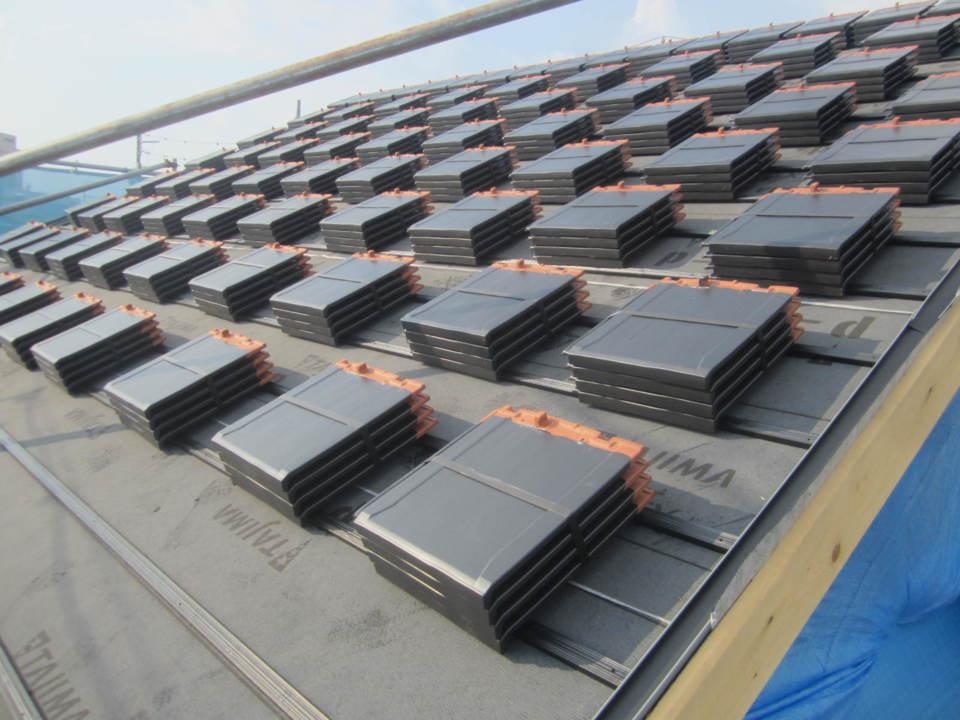

屋根に太陽光パネルが設置されました。
- 25. 2016年09月14日
-

外部工事
外壁の状況です。
タイルを貼る前の下地です。
- 26. 2016年09月14日
-

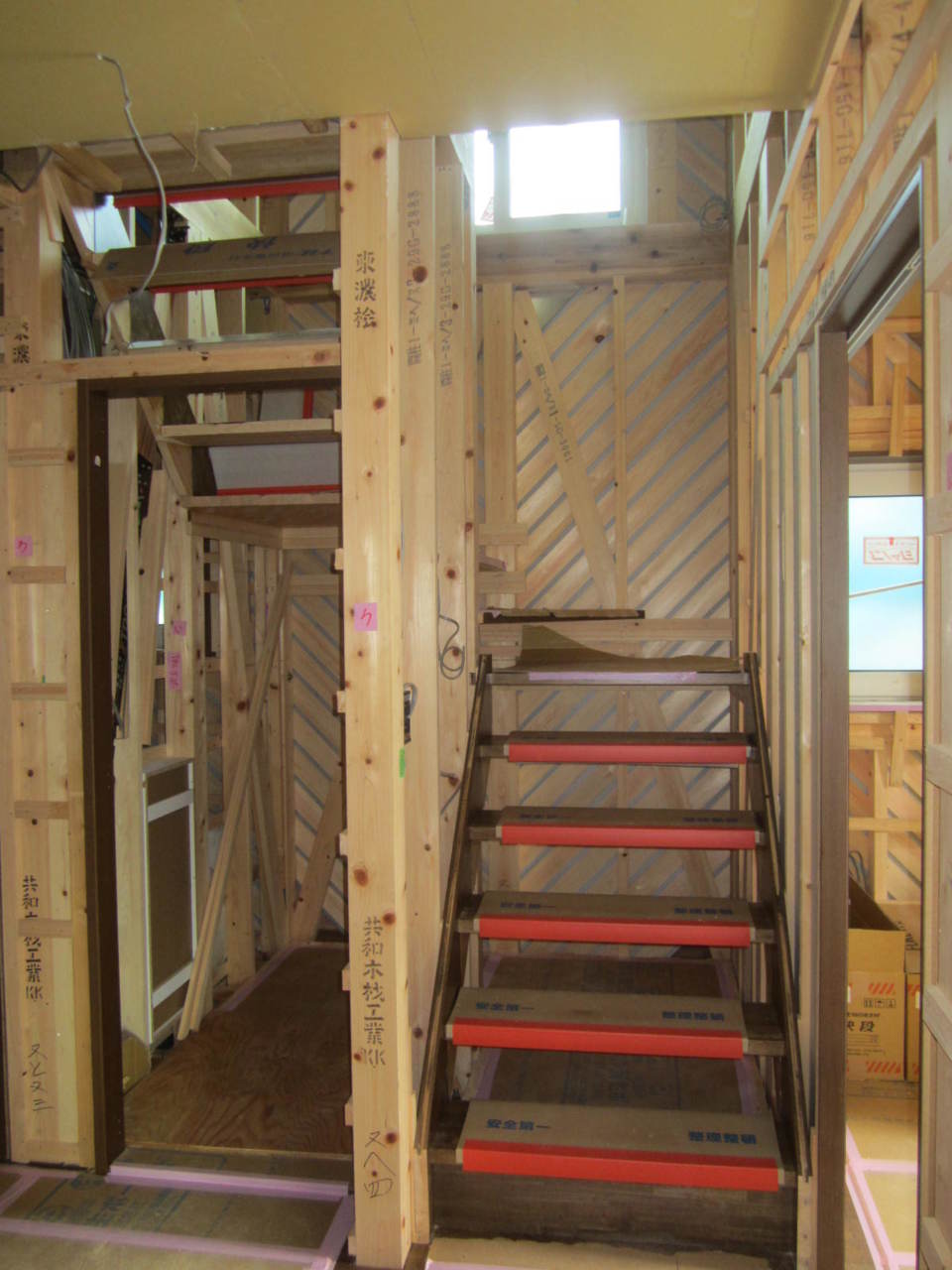

内部工事
内部工事です。
階段が出来てきています。
- 27. 2016年09月27日
-
外部工事

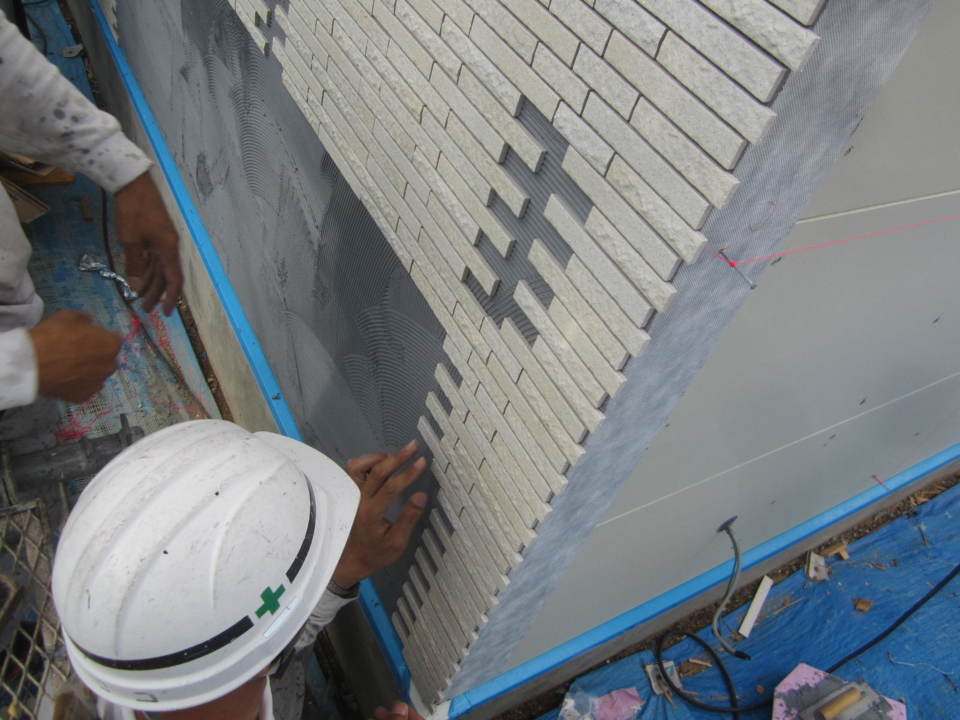

外壁のタイル張がされています。
丁寧に張られていきます。
職人技ですね!
- 28. 2016年10月13日
-

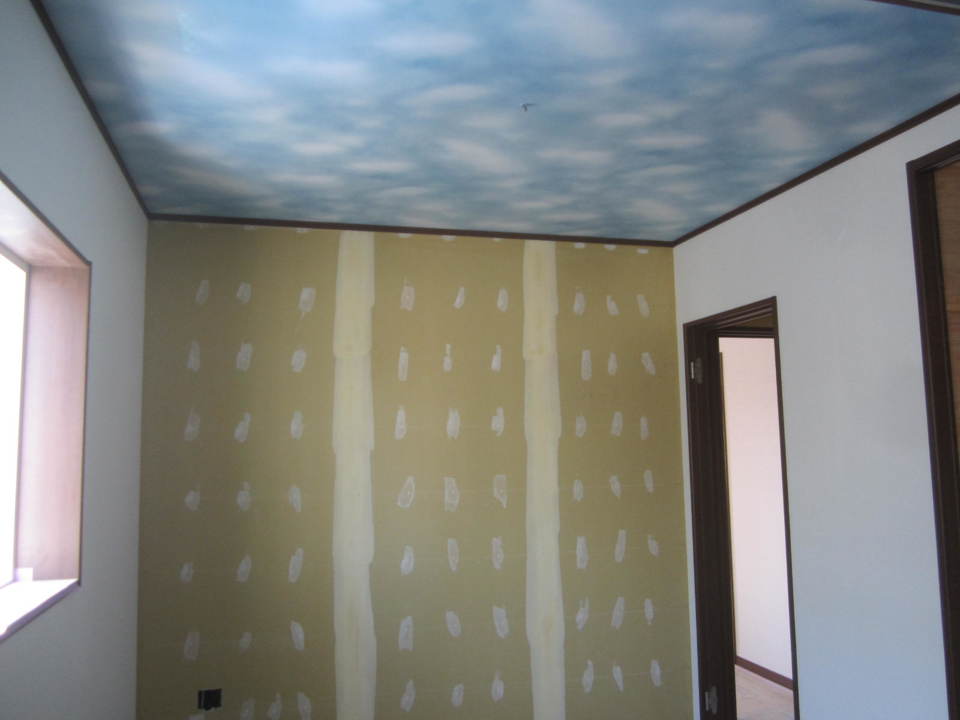

内部工事
天井のクロスは空をイメージさせる可愛らしいデザインですね。
クロスでイメージが随分変わりますね!
- 29. 2016年10月13日
-
社内検査
外装の社内検査が行われました。
厳しくチェックしていきます!

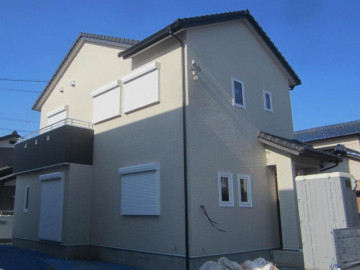

- 30. 2016年10月19日
-
外部工事
ついに足場が撤去されました!
綺麗な全景ですね。
- 31. 2016年11月08日
-
外部工事
浄化槽の工事を行っています。
- 32. 2016年11月10日
-

空気測定
室内の空気測定を行っています。
空気内の化学物質測定を行っています。
- 33. 2017年01月16日
-
完成
外観です。
タイル張りの豪華な外観です。
- 34. 2017年01月16日
-
外観
違う方向からもう1枚
- 35. 2017年01月17日
-
完成

シューズクロークです。
沢山収納できます。
- 36. 2017年01月17日
-
完成
ダイニングキッチンです。
- 37. 2017年01月18日
-
完成
子供室です。
- 38. 2017年01月18日
-
完成
ウォークインクローゼットです。
