愛知県名古屋市O様邸
全体|全体
建築中レポート
- 1. 2012年11月01日
-
地鎮祭を執り行いました。
- 2. 2012年11月05日
-

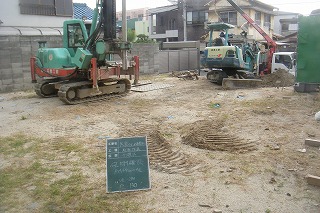

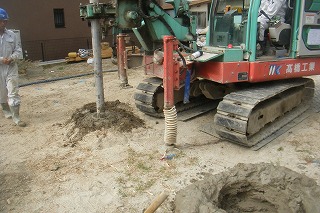

地盤調査の結果、地盤補強が必要であったため、柱状改良工事を行う事となりました。
- 3. 2012年11月06日
-

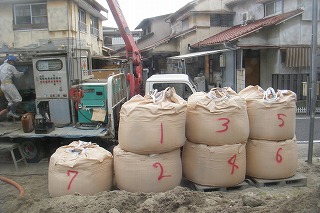

柱状改良工事に使用する硬化剤です。
- 4. 2012年11月07日
-
硬化剤と土を撹拌して、地盤を改良します。
- 5. 2012年11月15日
-
ブロックを基礎工事を行なっています。
- 6. 2012年11月26日
-
ブロック積み完了。
- 7. 2012年11月30日
-

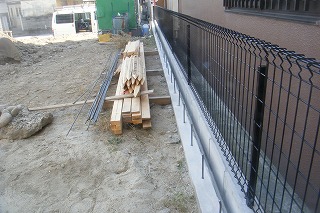

建物の基礎工事に取り掛かりました。

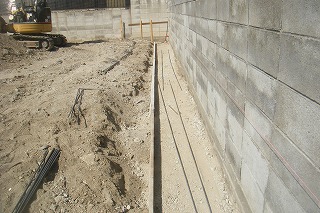

掘削を行なっています。

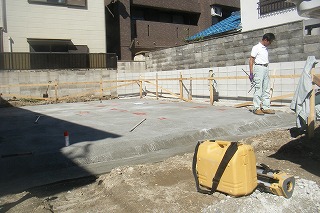

- 8. 2012年12月02日
-

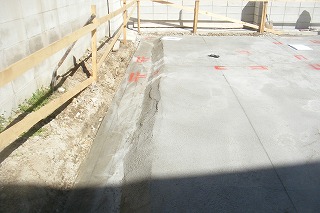

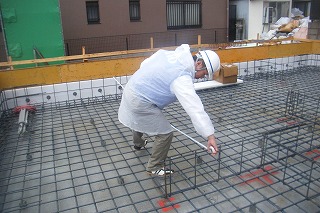

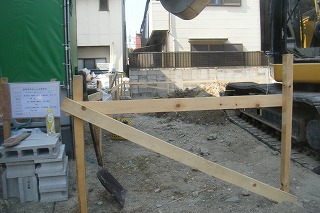

捨てコンクリートを打設し、基礎の位置を出すための墨出しを行っています。
- 9. 2012年12月03日
-
スプレーで解りやすく印しします。
- 10. 2012年12月08日
-

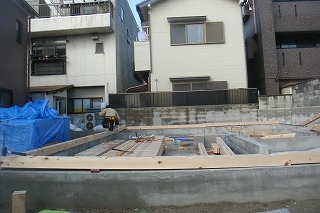

配筋が終わり、瑕疵保険会社JIOの検査を受けました。
- 11. 2012年12月10日
-
型枠を建て込みました。
- 12. 2012年12月12日
-

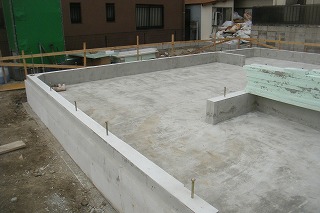

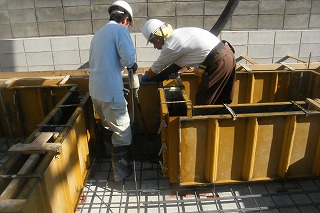

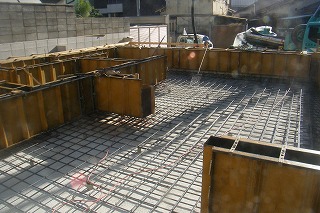

基礎コンクリートを打設しています。
- 13. 2012年12月18日
-
型枠を外しました。
綺麗に打設できました。
- 14. 2012年12月24日
-

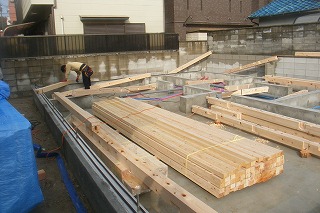

土台伏せを行なっています。
- 15. 2012年12月24日
-
順調に進んでいます。
- 16. 2012年12月24日
-

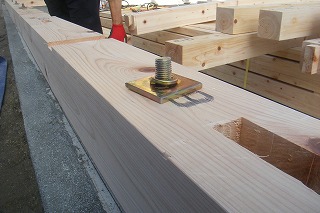

アンカーボルトをしっかりと締め込みます。
- 17. 2012年12月26日
-

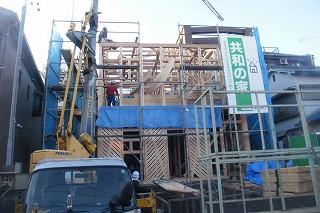

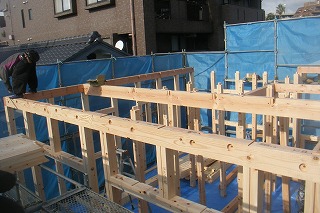

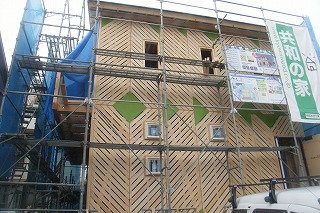

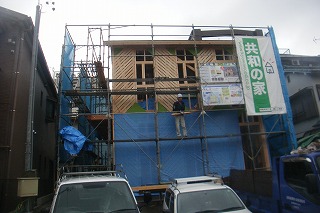

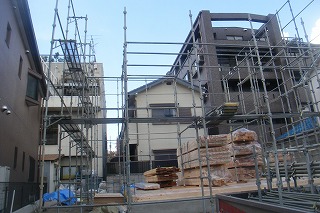

足場も組立完了し、いよいよ建前です。
- 18. 2012年12月28日
-

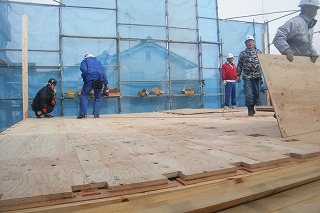

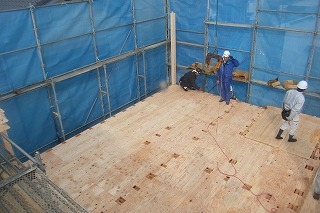

2階床の合板を組み立てています。
- 19. 2012年12月29日
-
厚み28mmですのでかなり重量があります。
- 20. 2013年01月05日
-
順調に組みあがってきました。
- 21. 2013年01月06日
-
梁を架けています。
- 22. 2013年01月07日
-
雨が降り込まないよう、ブルーシートで養生しました。

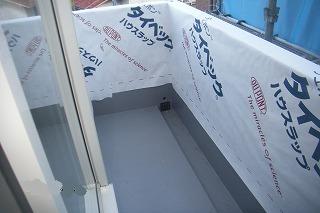

- 23. 2013年01月08日
-
TIPが綺麗に取り付けられています。
- 24. 2013年01月10日
-

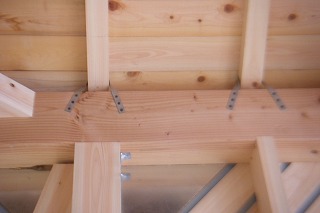

垂木を固定するための金物。
様々な金物が使われています。
- 25. 2013年01月13日
-

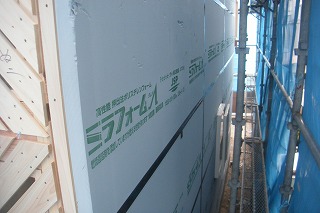

断熱材を張っています。
隙間なく張り、継ぎ目をテープで貼って塞ぎます。
- 26. 2013年01月16日
-

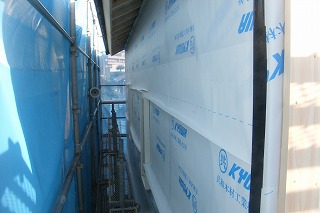

断熱材保護のため、透湿防水シートを張っています。

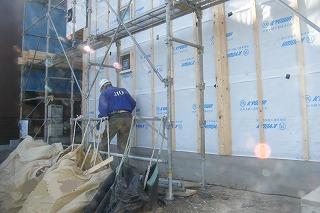

- 27. 2013年01月20日
-

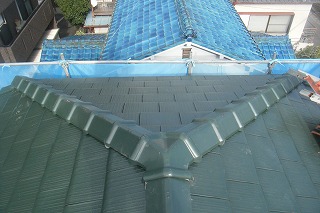

瓦工事も進んでいます。
- 28. 2013年01月23日
-

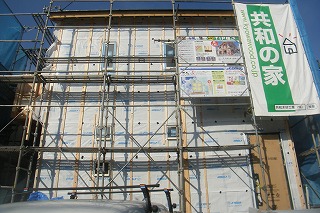

外壁を固定するための胴縁を取り付けました。
- 29. 2013年01月27日
-
ベランダの造作を行なっています。
- 30. 2013年02月01日
-

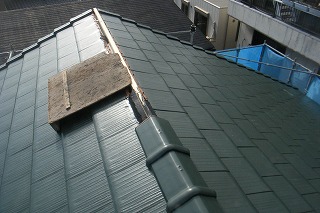

屋根工事が完了しました。
- 31. 2013年02月06日
-
ベランダ防水工事を行いました。
FRPという船にも使われる材質です。
- 32. 2013年02月11日
-

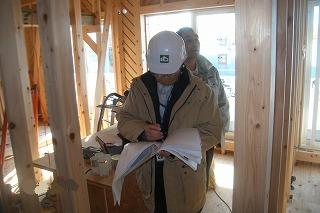

瑕疵保険会社JIOの検査を受けました。
外部を確認中。
- 33. 2013年02月12日
-
次はは内部を確認。

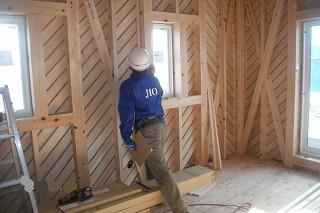

- 34. 2013年02月16日
-
中間検査を受けています。
- 35. 2013年03月04日
-
気密検査を行いました。
- 36. 2013年03月20日
-
階段下の造作を行なっています。

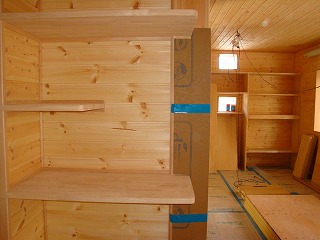

物入れの中は自社製材工場で加工した桧板を張ります。

- 37. 2013年03月24日
-

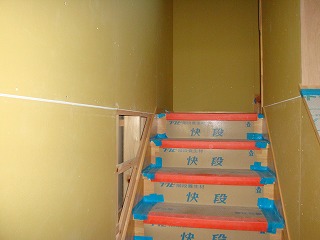

階段廻りのプラスターボード張りを行なっています。
- 38. 2013年03月29日
-
壁の石膏ボードを張りました。
- 39. 2013年04月01日
-

天井の吸音板を張りました。
板状の断熱材を張る外断熱の建物は、室内の音が反響しやすいというデメリットがあります。
- 40. 2013年04月08日
-

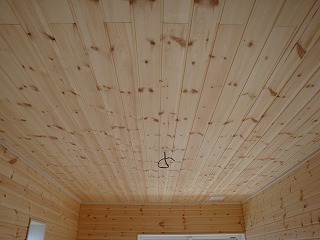

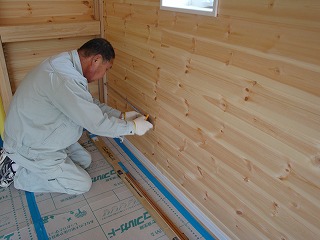

天井、壁にパイン板を張りました。
きれいですね。
- 41. 2013年04月15日
-

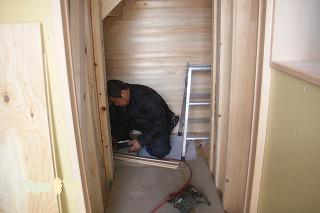

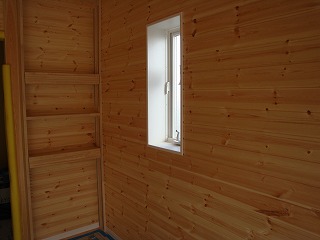

収納の中は桧板張りです。
- 42. 2013年04月18日
-
ふんだんに木材が使われています。
- 43. 2013年04月21日
-
外部足場が外れました。
- 44. 2013年04月30日
-
コンセントを取り付けるため、板に穴を開けています。
- 45. 2013年05月05日
-

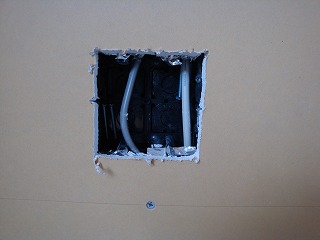

コンセントボックス部分の石膏ボードを切り取りました。
- 46. 2013年05月17日
-

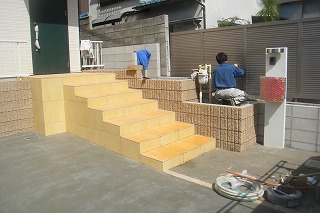

外構工事が進んでいます。
- 47. 2013年05月24日
-

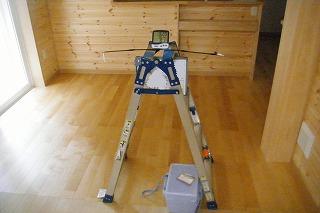

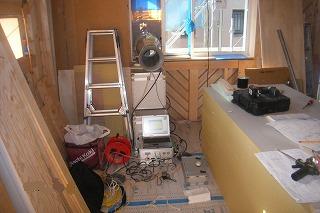

室内空気測定を行いました。
- 48. 2013年06月02日
