長野県上伊那郡辰野町M様邸

全体|全体

建築中レポート

1. 2013年07月23日

地鎮祭を執り行いました。
大満足して頂けるお住まいをお造り致します。

2. 2013年08月10日

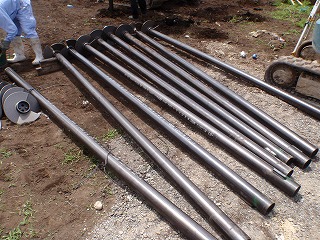

地盤調査の結果地盤補強が必要とのことでしたので、鋼管杭にて補強を行う事としました。

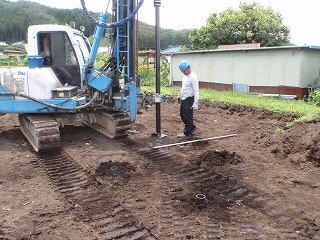

杭を打設する位置を出しています。

3. 2013年08月13日

さあ、杭打ち工事の開始です。
まずは材料の確認。

4. 2013年08月15日

鋼管杭を打設中です。

5. 2013年08月17日

打設完了です。

6. 2013年08月22日

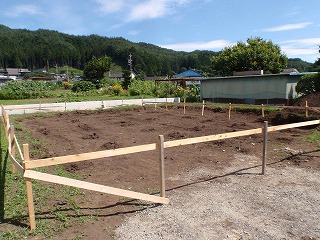

建物の位置を出す遣り方を行いました。

7. 2013年08月26日

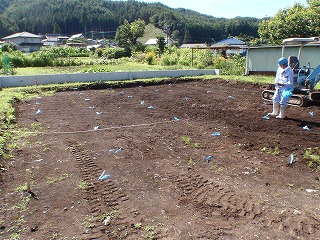

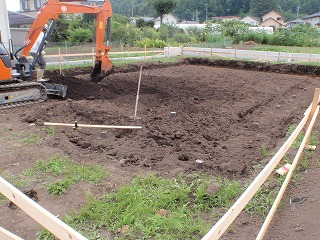

掘削開始です。

8. 2013年08月27日

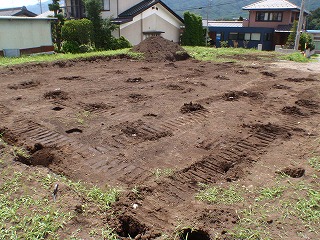

順調に掘削が進んでいます。

9. 2013年09月01日

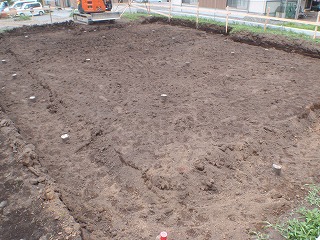

掘削完了です。
丸く見えるのが打設した鋼管杭です。

10. 2013年09月03日

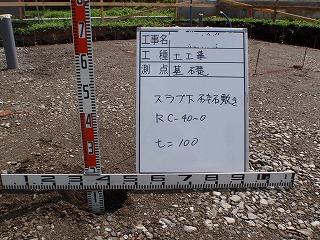

砕石を敷き、厚さが規定通りあるか確認しています。

11. 2013年09月05日

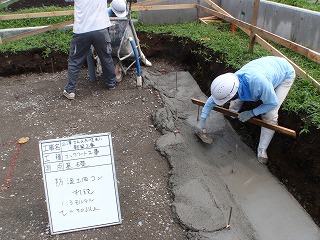

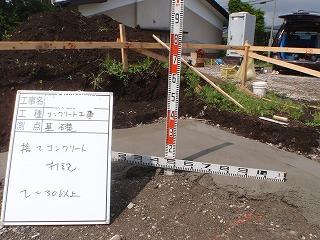

捨てコンクリートを打設しています。

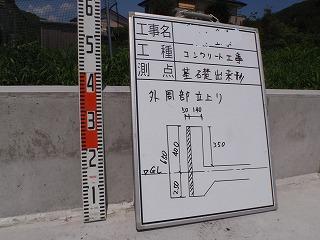

12. 2013年09月06日

捨てコンクリートの厚さを確認しています。

13. 2013年09月07日

順調に打設しています。

14. 2013年09月08日

捨てコンクリート打設完了です。

15. 2013年09月12日

型枠を建て込んでいます。

16. 2013年09月15日

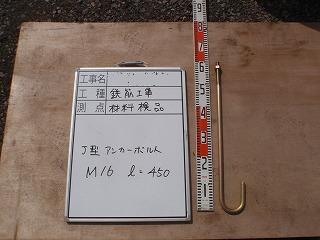

アンカーボルトが適正であるか確認しています。

17. 2013年09月20日

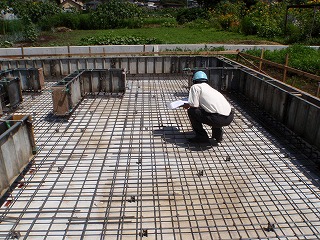

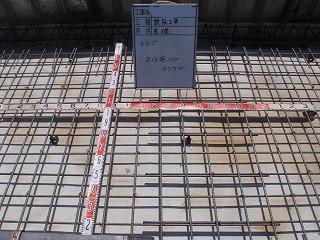

基礎配筋が図面通りできているか確認しています。

18. 2013年09月23日

瑕疵保険会社ハウスプラスの配筋検査を受けました。

19. 2013年09月26日

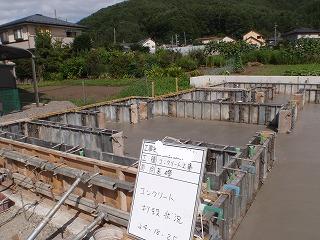

基礎コンクリートを打設しました。

20. 2013年09月28日

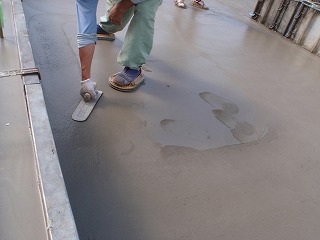

左官屋さんが金鏝で押さえて綺麗に均します。
本当に腕次第の作業です。

21. 2013年10月02日

型枠を外し、寸法が適正か確認しています。

22. 2013年10月05日

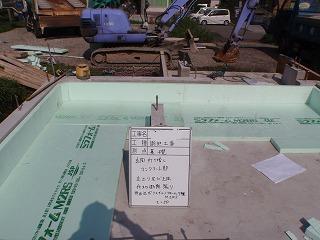

寒い地位域であるため、基礎の内側にも断熱材を取り付けています。

23. 2013年10月09日

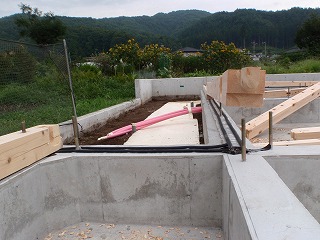

土台敷きを行なっています。
基礎と土台の間には気密を確保するため、パッキンを取り付けます。

24. 2013年10月11日

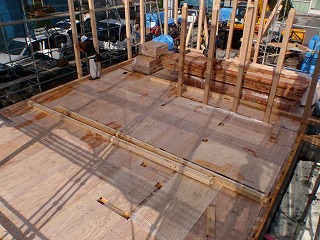

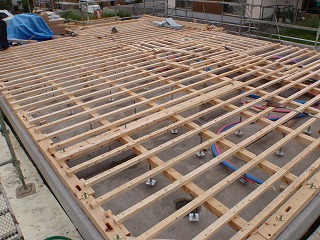

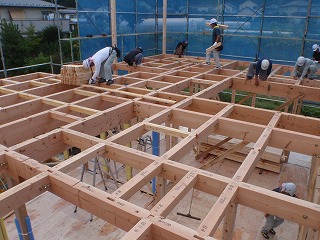

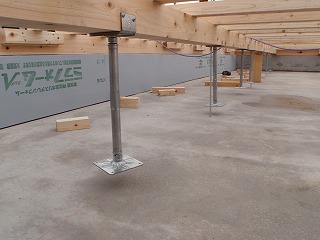

1階の床組を行なっています。
床を支える束は完成後も床鳴り等に対応するため、高さ調整可能な束を使用します。

25. 2013年10月14日

写真に写っている木材は全て自社製材工場で加工した桧です。
共和の家は床下もいい香りがするんですよ!

26. 2013年10月17日

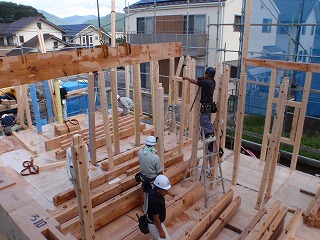

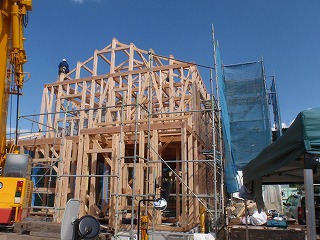

さあ、建前です!

27. 2013年10月20日

柱を建てていきます。

28. 2013年10月21日

梁を掛けていきます。

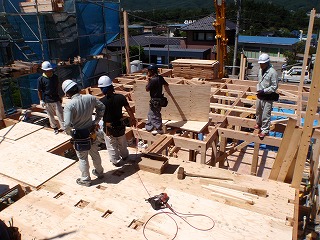

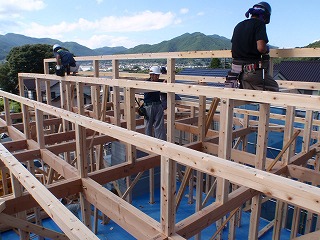

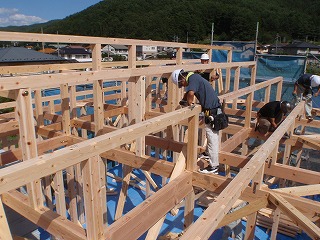

29. 2013年10月22日

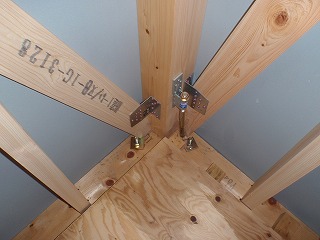

金物を取り付けています。

30. 2013年10月23日

ご覧下さい。
細かく梁が入っている事がわかります。
ものすごく頑丈そうですよね。

31. 2013年10月24日

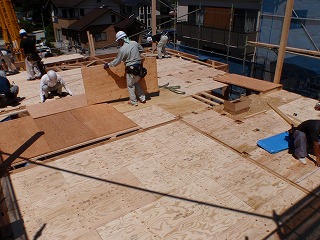

合板を敷いています。
厚みが28mmあります。

32. 2013年10月25日

合板敷いていきます。

33. 2013年10月26日

合板に穴が明いているのは柱を取り付けるためです。

34. 2013年10月27日

柱を建て、梁を掛けています。

35. 2013年10月28日

屋根を受けるための母屋を取り付けています。

36. 2013年10月29日

母屋も桧材です。

37. 2013年10月30日

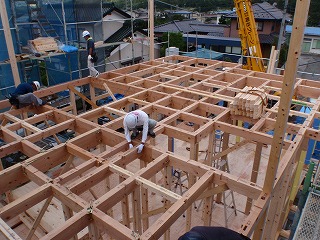

梁、桁以外の構造材は全て桧です。

38. 2013年10月31日

母屋の上に垂木を取り付けています。

39. 2013年11月02日

野地板を取り付けました。
桧材ですのでとても香りが良いです。

40. 2013年11月04日

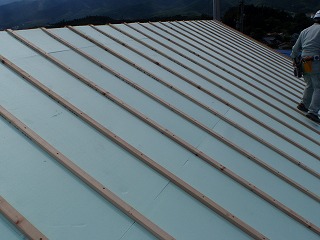

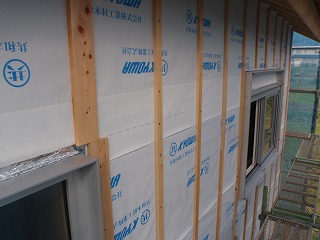

断熱材を取り付けています。

41. 2013年11月06日

断熱材の継ぎ目に気密テープを貼っています。
この工事により、気密が格段に良くなります。

42. 2013年11月08日

垂木を取り付けています。

43. 2013年11月10日

垂木の間に断熱材を取り付けます。

44. 2013年11月12日

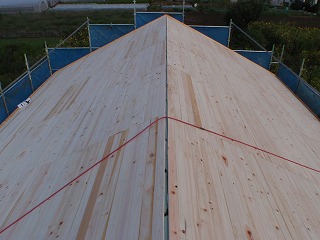

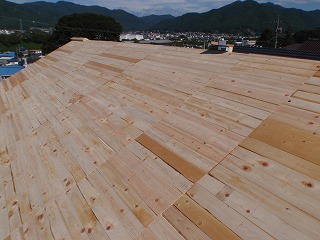

野地板を取り付けています。

45. 2013年11月14日

野地板を張りました。

46. 2013年11月16日

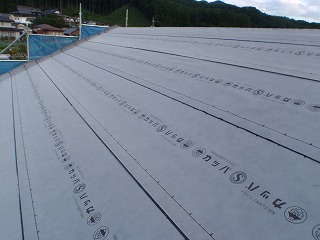

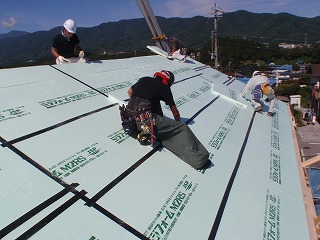

ルーフィングを敷きました。

47. 2013年11月20日

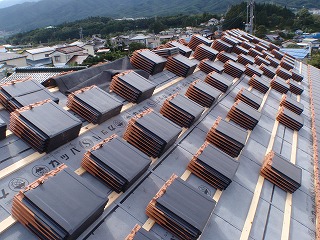

瓦の材料を荷揚げしました。

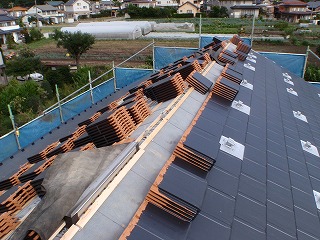

48. 2013年11月23日

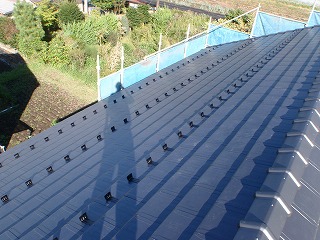

瓦を葺いています。

49. 2013年11月24日

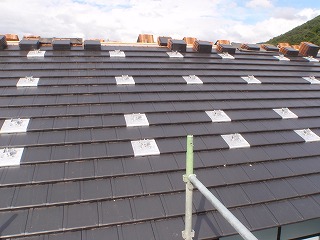

銀色に見えるものは太陽光パネル取り付け用瓦です。

50. 2013年11月29日

瓦葺き完了です。

51. 2013年12月03日

断熱材を張り、継ぎ目を気密テープで塞ぎました。

52. 2013年12月07日

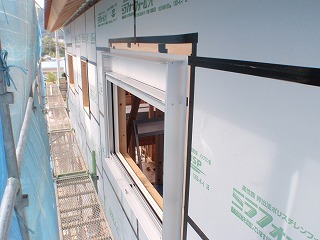

サッシを取り付けました。

53. 2013年12月08日

適した金物が使われているか確認しています。

54. 2013年12月11日

サッシを取り付け、断熱材を取り付けました。

また、透湿防水シートを張りかけています。

55. 2013年12月15日

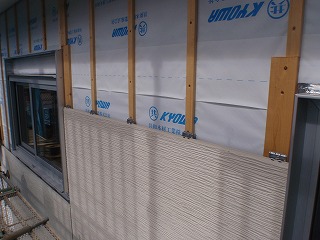

透湿防水シートを張り、胴縁取り付けが完了しました。

56. 2013年12月18日

瑕疵保険会社の検査を受けました。

57. 2013年12月20日

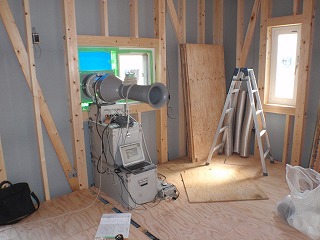

気密検査を行いました。

58. 2013年12月25日

2階床を張っています。

59. 2013年12月28日

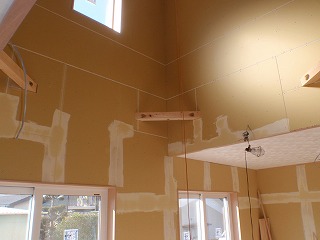

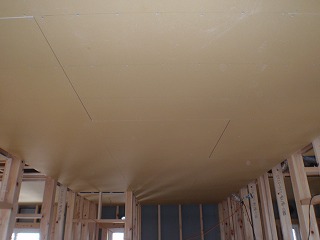

天井のボードを張りました。

60. 2014年01月05日

外壁工事が始まりました。

61. 2014年01月09日

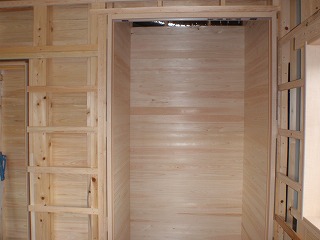

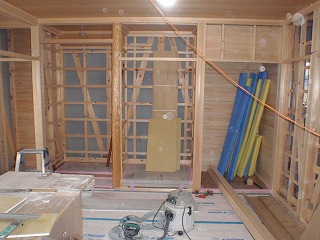

押入れの壁に桧板を張りました。

62. 2014年01月15日

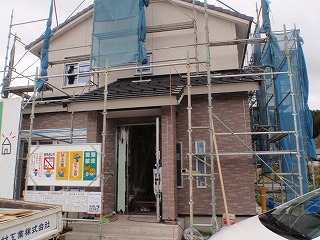

外壁工事が順調に進んでいます。

63. 2014年01月18日

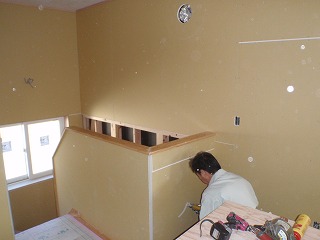

和室の造作に取り掛かっています。

64. 2014年02月02日

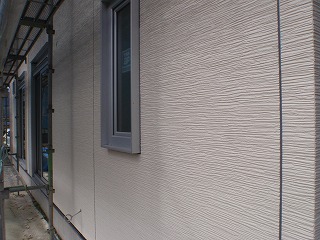

外壁工事完了です。

65. 2014年02月06日

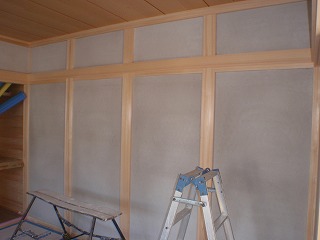

和室の壁を塗っています。

66. 2014年02月14日

外部足場が撤去されました。

67. 2014年02月19日

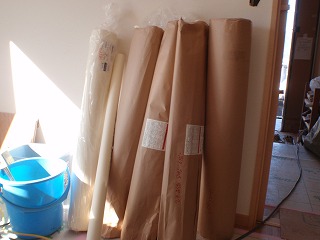

クロスの材料確認を行いました。
間違った材料が搬入されていないか確認します。

68. 2014年02月22日

パテを飼っています。

69. 2014年02月25日

白いのがパテです。

70. 2014年02月27日

細かい所もパテを飼っています。
