木を活かした家~癒しのリビングダイニングが印象的です~

愛知県春日井市Y様邸

全体|全体

建築中レポート

1. 2015年03月03日
地鎮祭

地鎮祭

地鎮祭を執り行いました。

2. 2015年03月10日

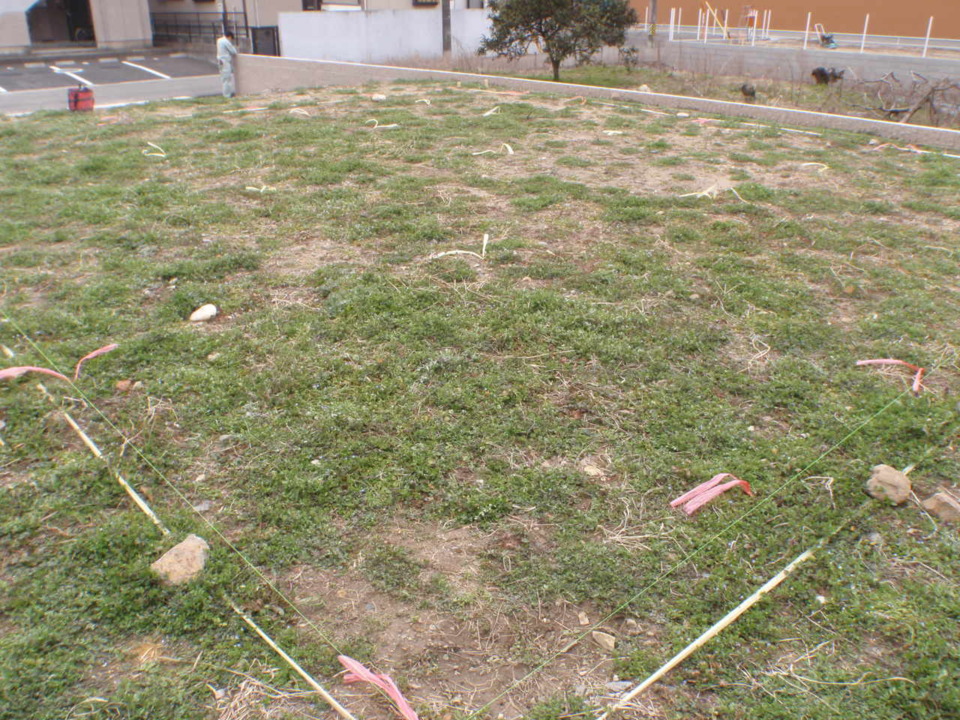

地盤改良工事

地盤改良工事

地盤改良するための位置を出しました。

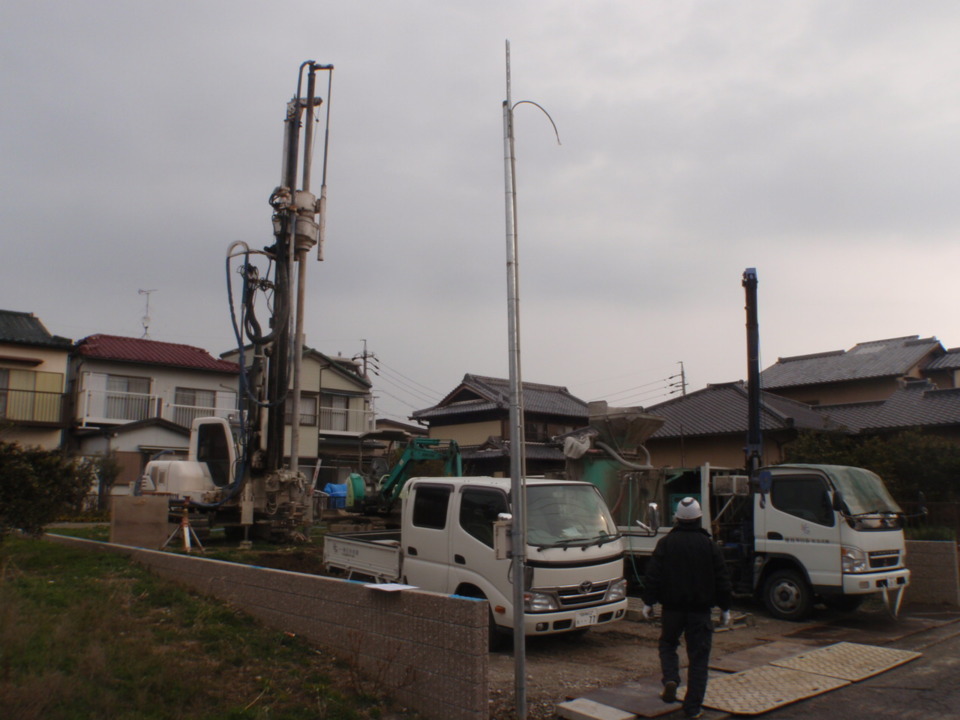

3. 2015年03月11日
地盤改良工事

地盤改良工事

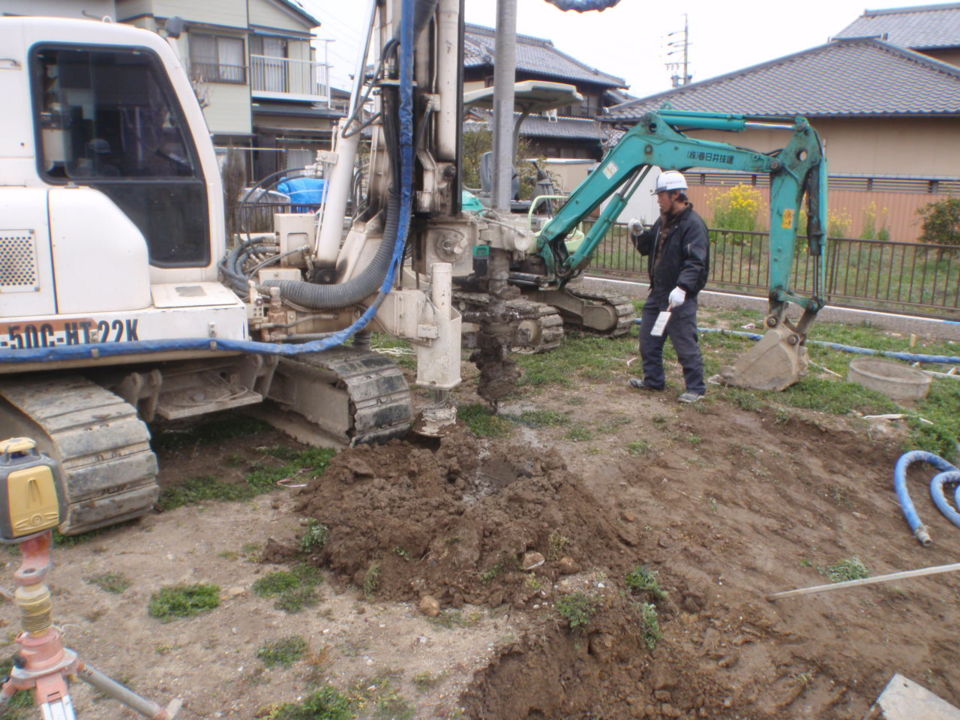

柱状改良工事開始です。

4. 2015年03月12日
地盤改良工事

地盤改良工事

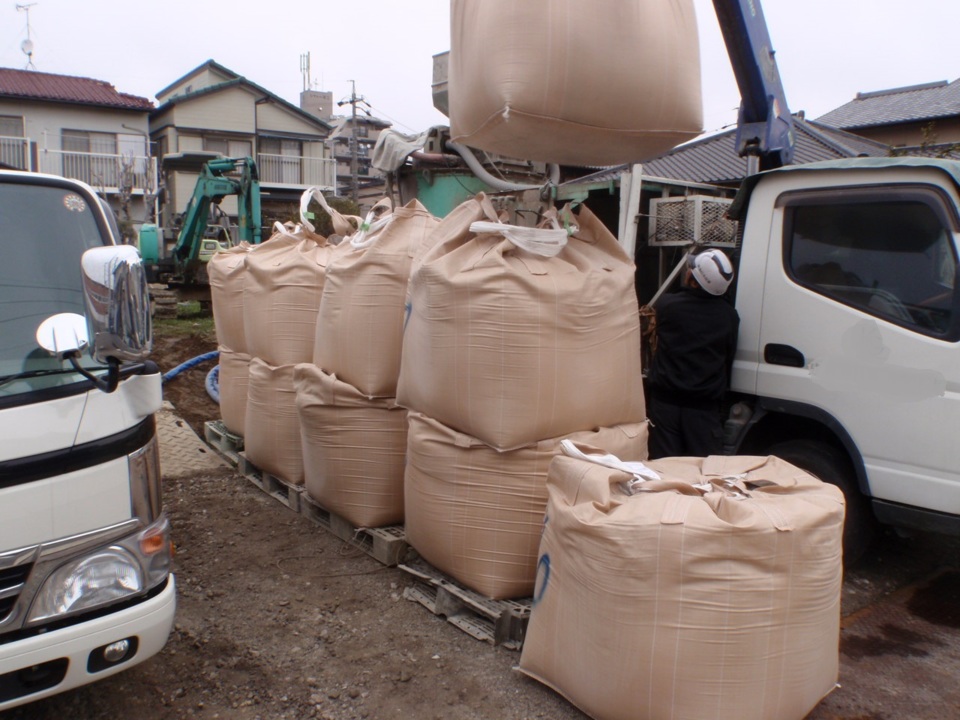

改良材の荷卸しをしています。

5. 2015年03月13日
地盤改良工事

地盤改良工事

土と固化材を撹拌しています。

6. 2015年03月14日
地盤改良工事

地盤改良工事

工事完了です。

7. 2015年03月20日
仮設工事

仮設工事

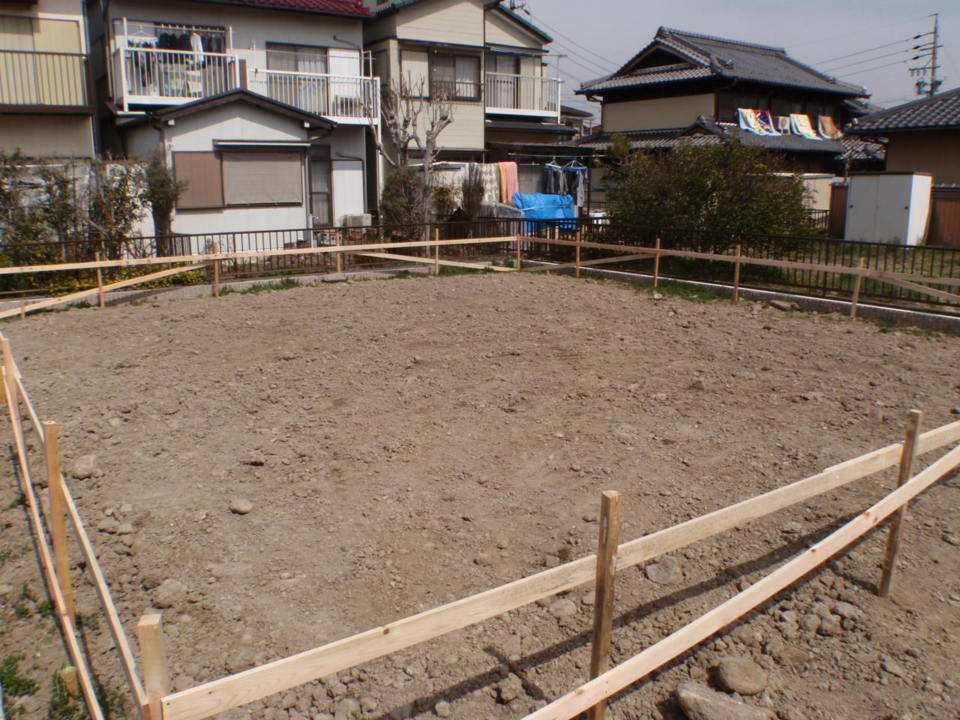

基礎の通りを出すための遣り方を行いました。

8. 2015年03月23日
基礎工事

基礎工事

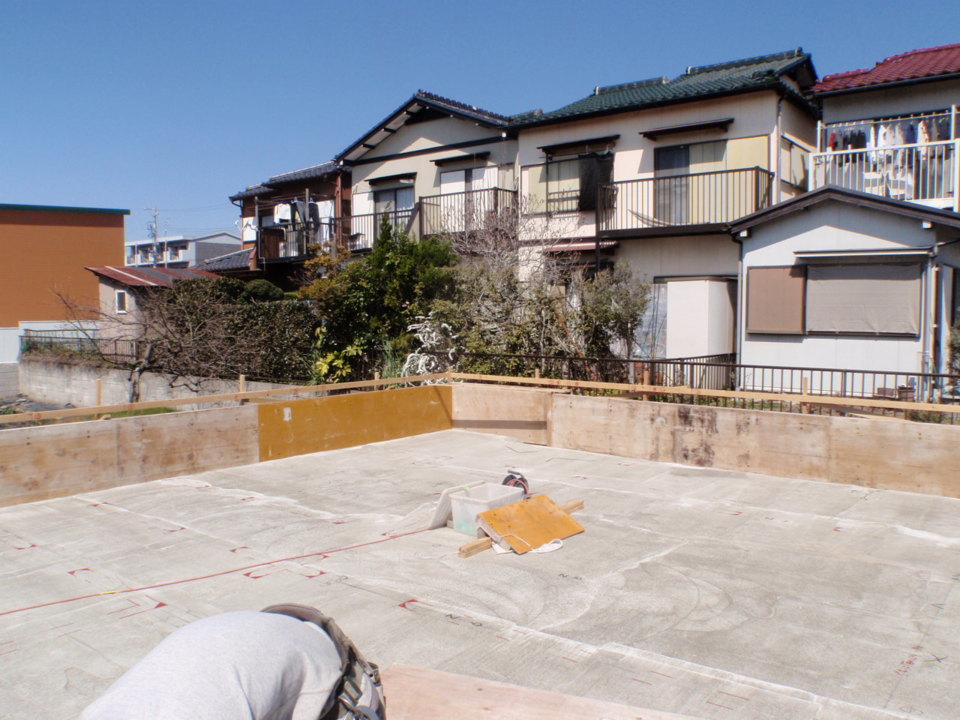

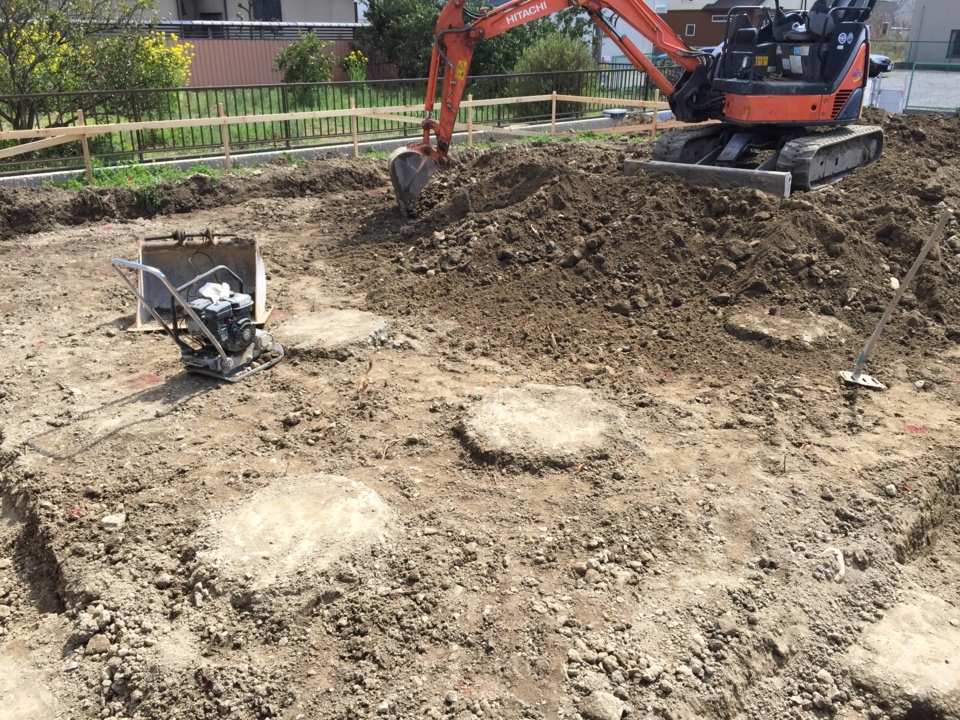

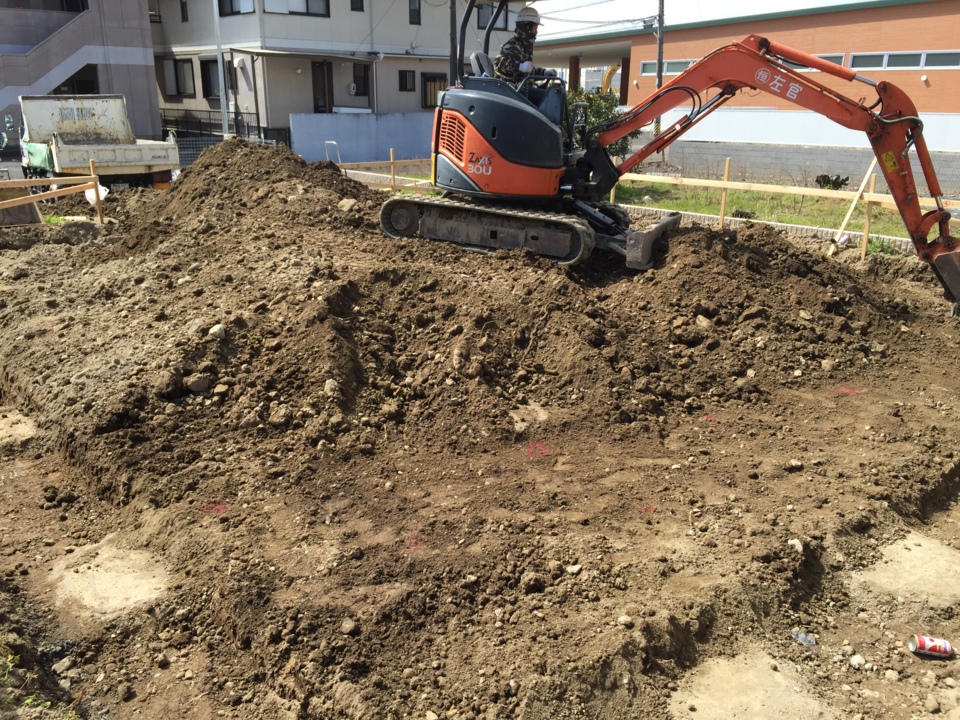

掘削開始です。
丸く見えるのが柱状改良を行った所です。

9. 2015年03月24日
基礎工事

基礎工事

掘り進めていきます。

10. 2015年03月26日
基礎工事

基礎工事

捨てコンクリートを打設しています。
『とんぼ』や貫きなどを使用して平に均します。

11. 2015年03月27日
基礎工事

基礎工事

捨てコンクリート打設完了です。

12. 2015年03月30日
基礎工事

基礎工事

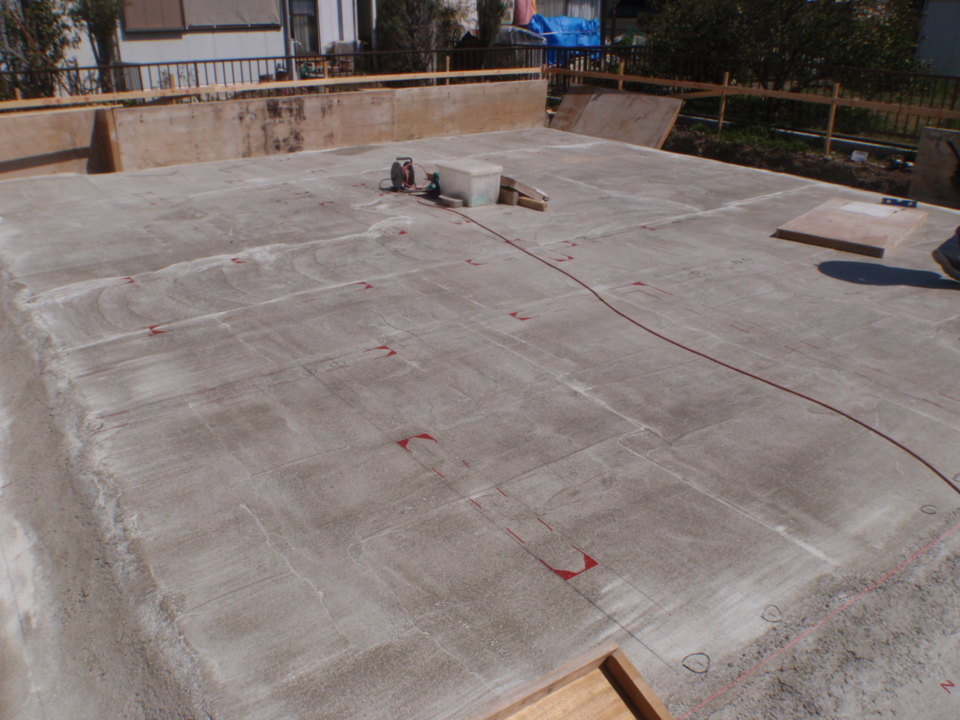

基礎の位置を出す『墨出し』を行いました。
墨を打った後、分かりやすい様にスプレーや特殊なマジックでマーキングします。

13. 2015年03月31日
基礎工事

基礎工事

型枠を建て込んでいます。

14. 2015年04月02日
基礎工事

基礎工事

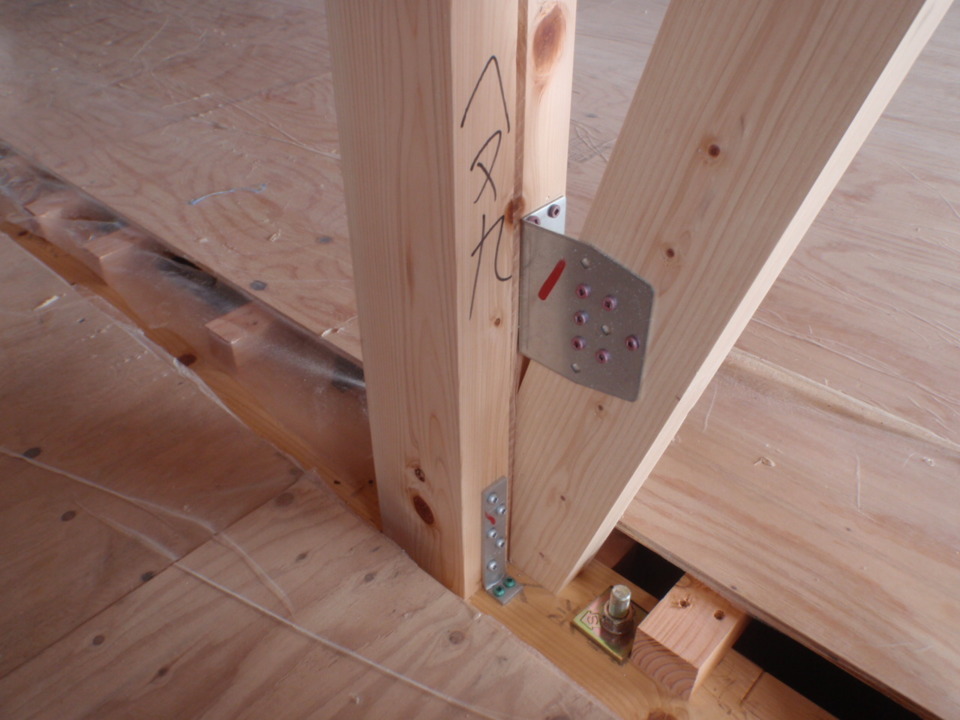

型枠を受けるための金物を取付けました。
床部分と立ち上がり部分を一体にコンクリートを打設するために専用の金物を使用します。

15. 2015年04月08日
基礎工事

基礎工事

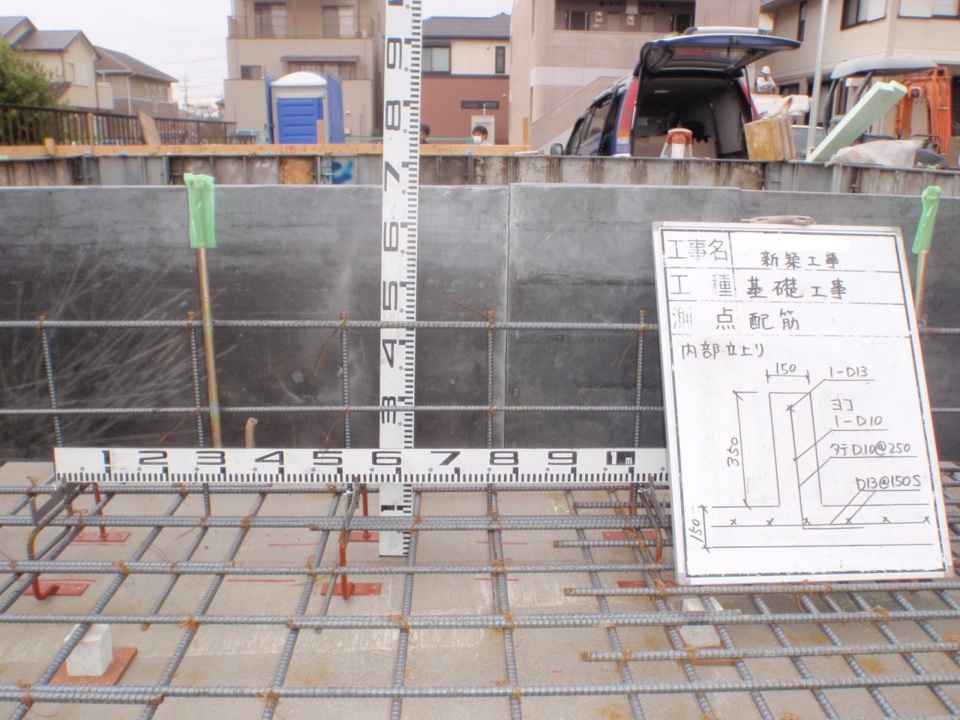

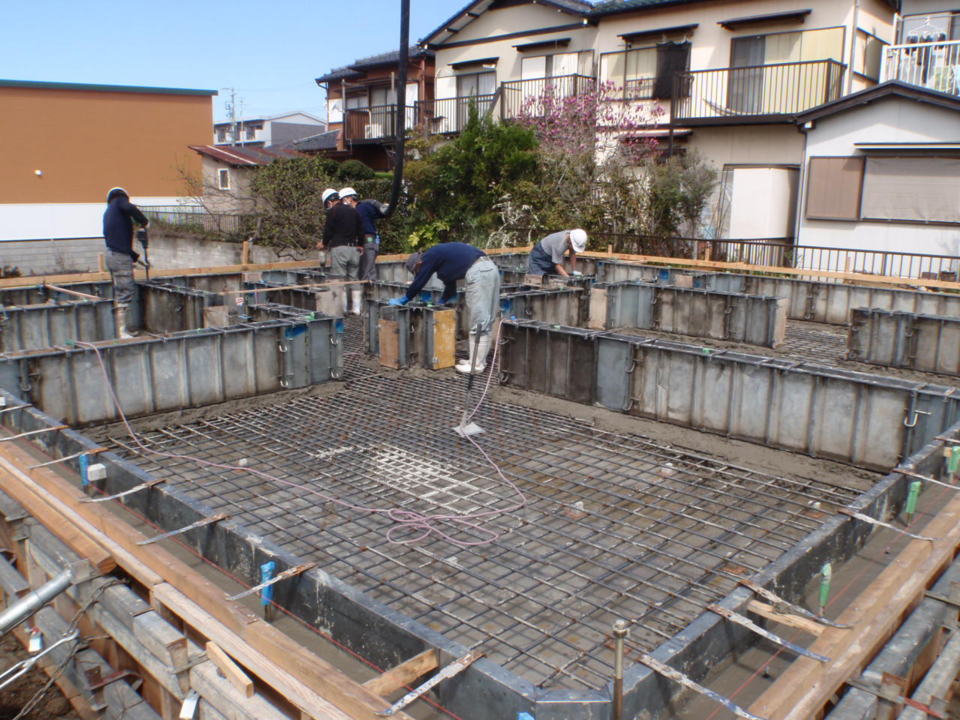

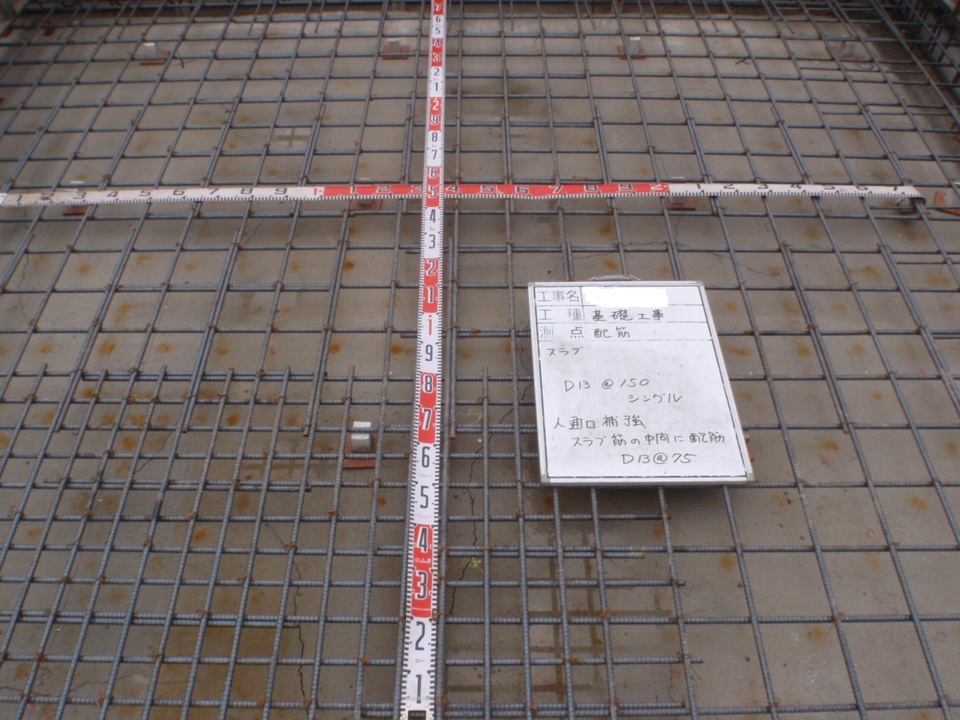

基礎配筋を確認しています。

16. 2015年04月10日
基礎工事

基礎工事

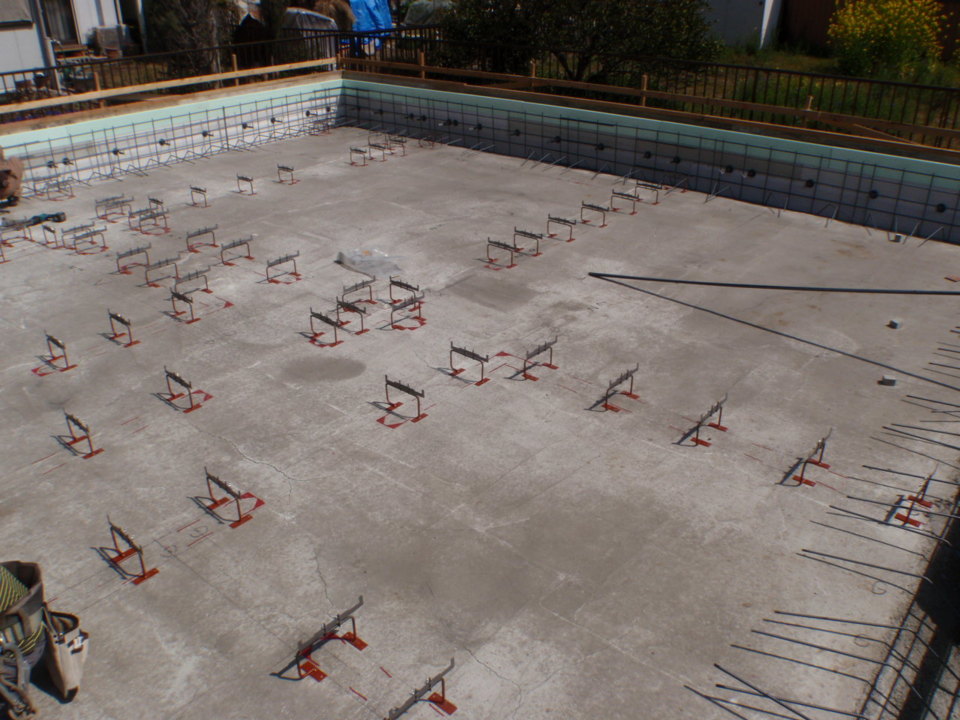

床の配筋を確認しています。

17. 2015年04月15日
基礎工事

基礎工事

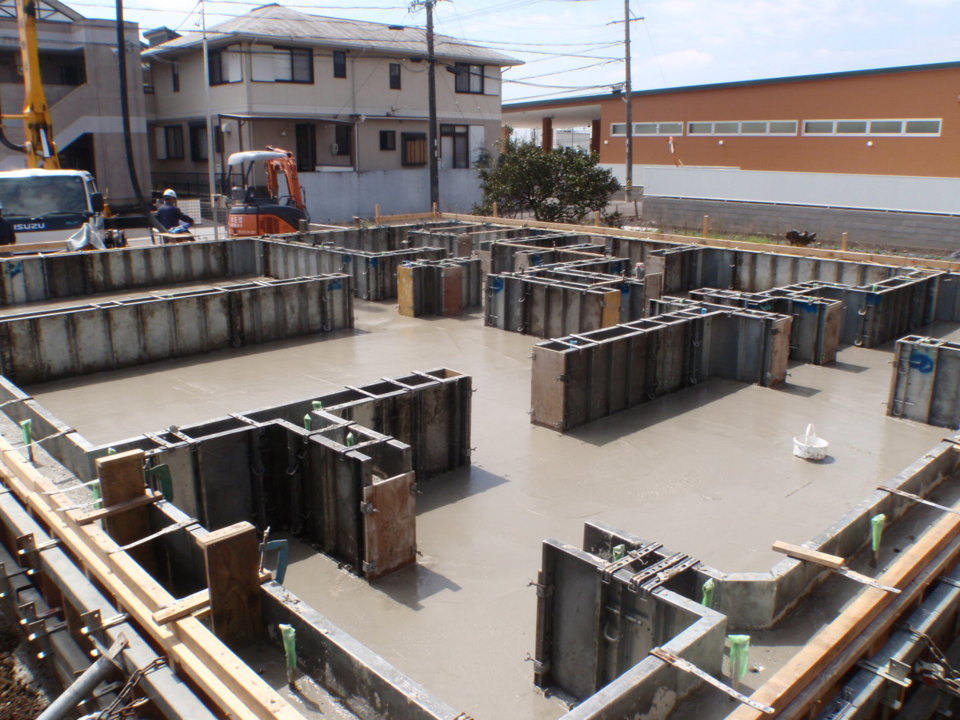

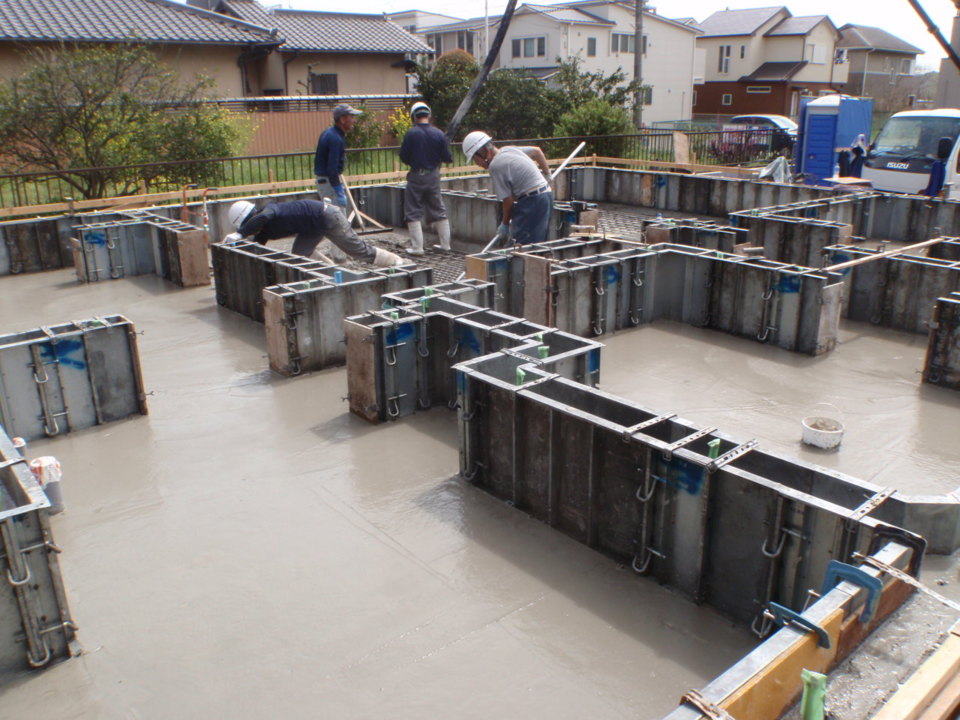

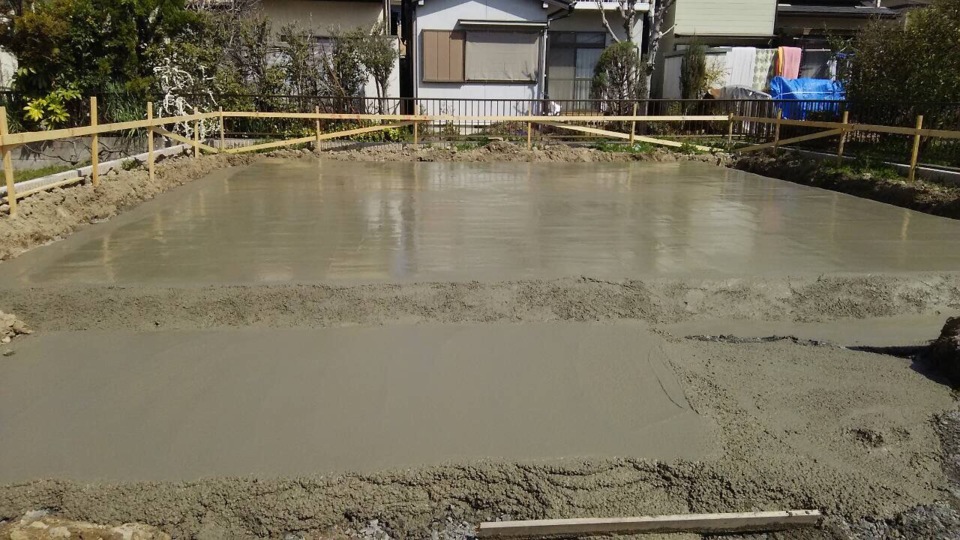

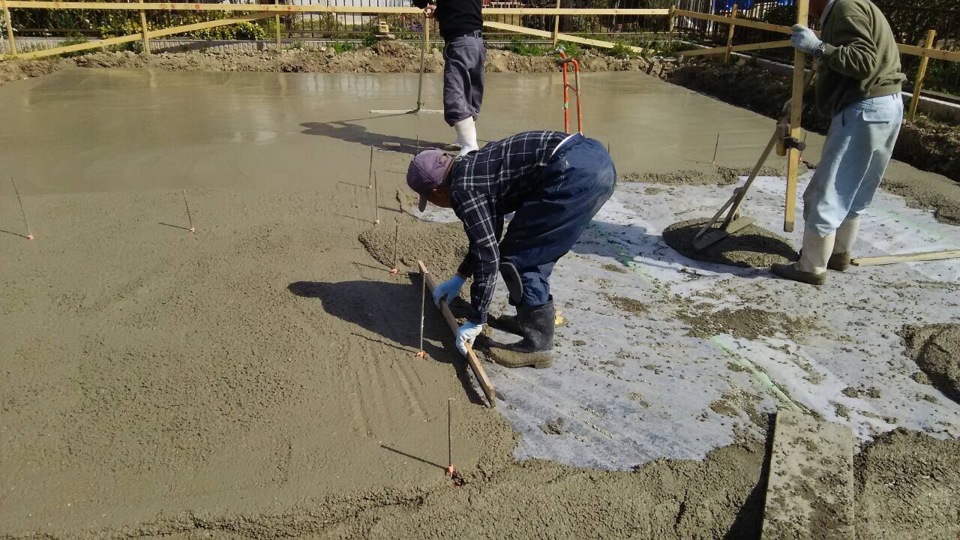

基礎コンクリート打設です。

18. 2015年04月16日
基礎工事

基礎工事

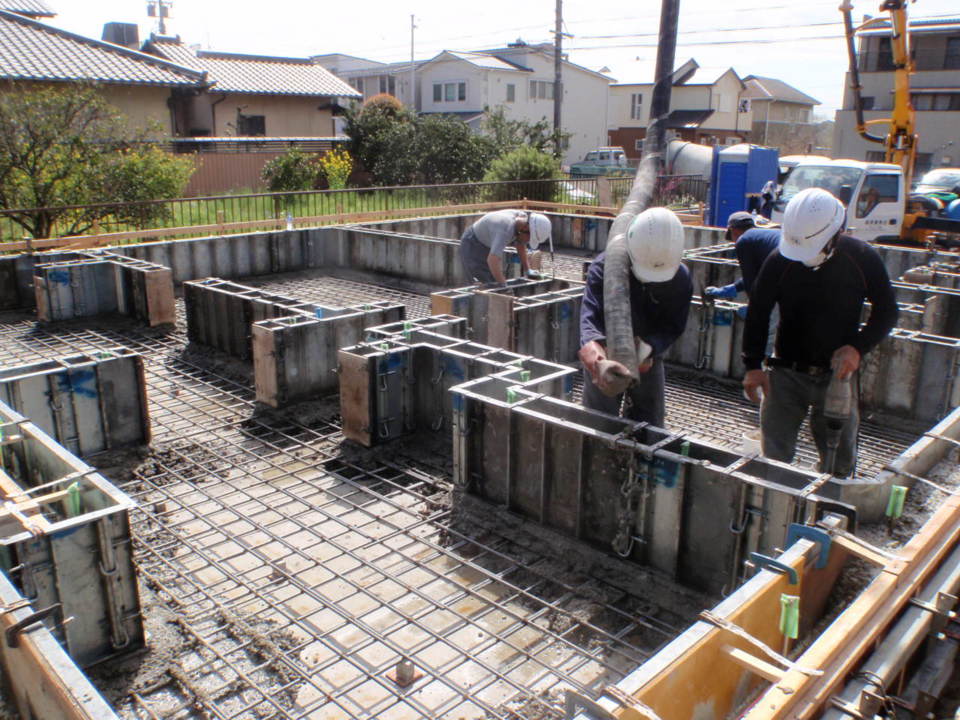

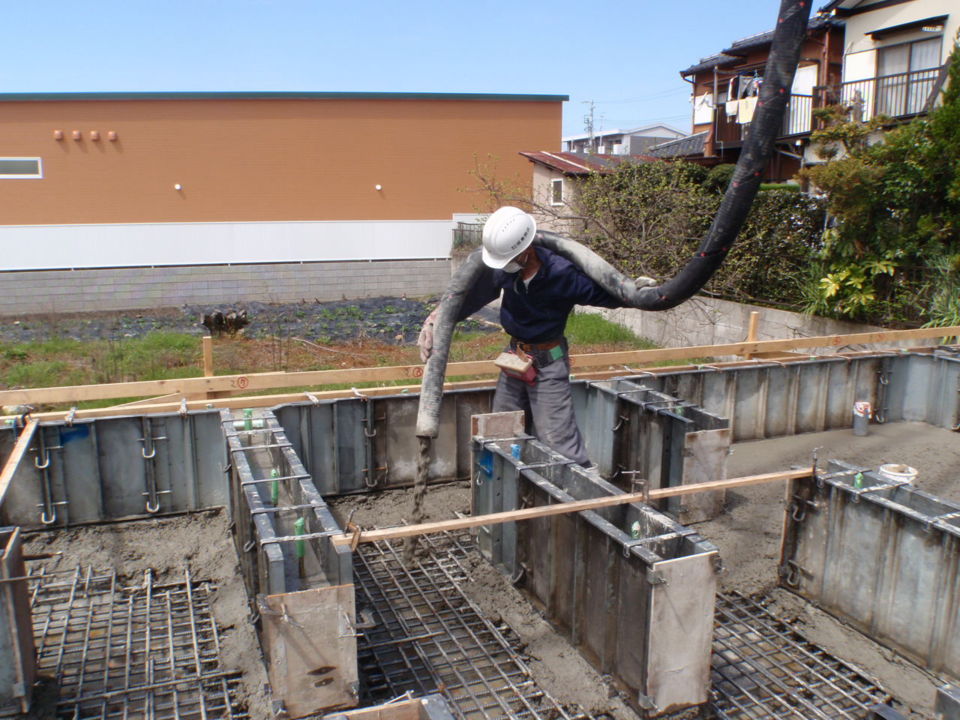

ポンプ車を使って打設します。

19. 2015年04月17日
基礎工事

基礎工事

コンクリートポンプ車を使っていますが、この筒先を持つのはかなりの重労働です。
ご苦労様です。

20. 2015年04月18日
基礎工事

基礎工事

コンクリートの厚みを確認しています。

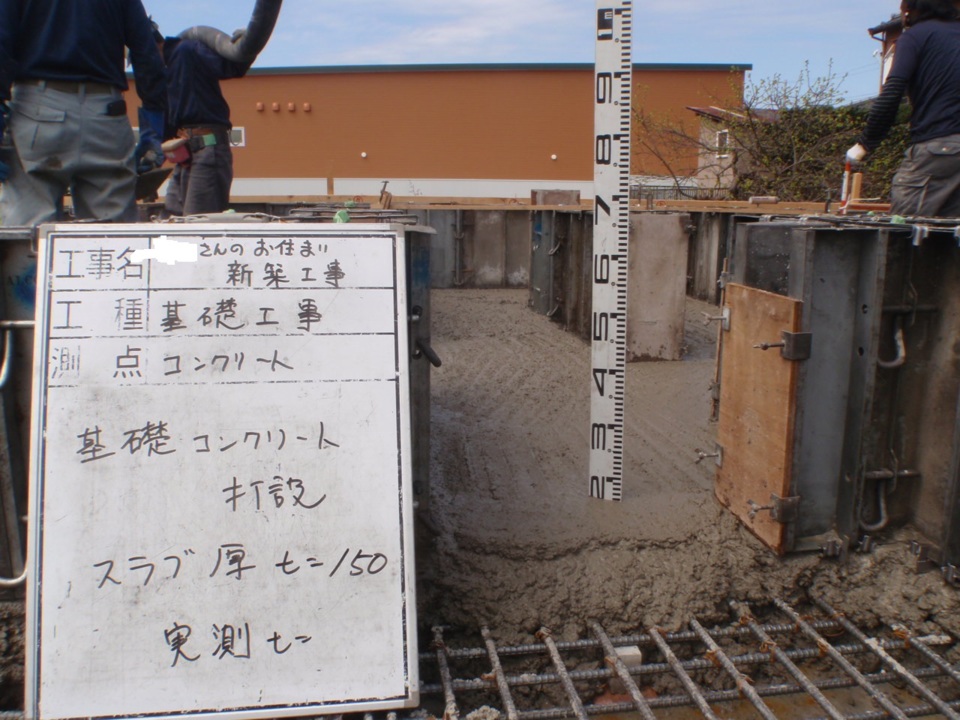

21. 2015年04月19日
基礎工事

基礎工事

打設がもうすぐ終了します。

22. 2015年04月20日
基礎工事

基礎工事

打設完了。
硬化を待って型枠を外します。

23. 2015年04月30日
基礎工事

基礎工事

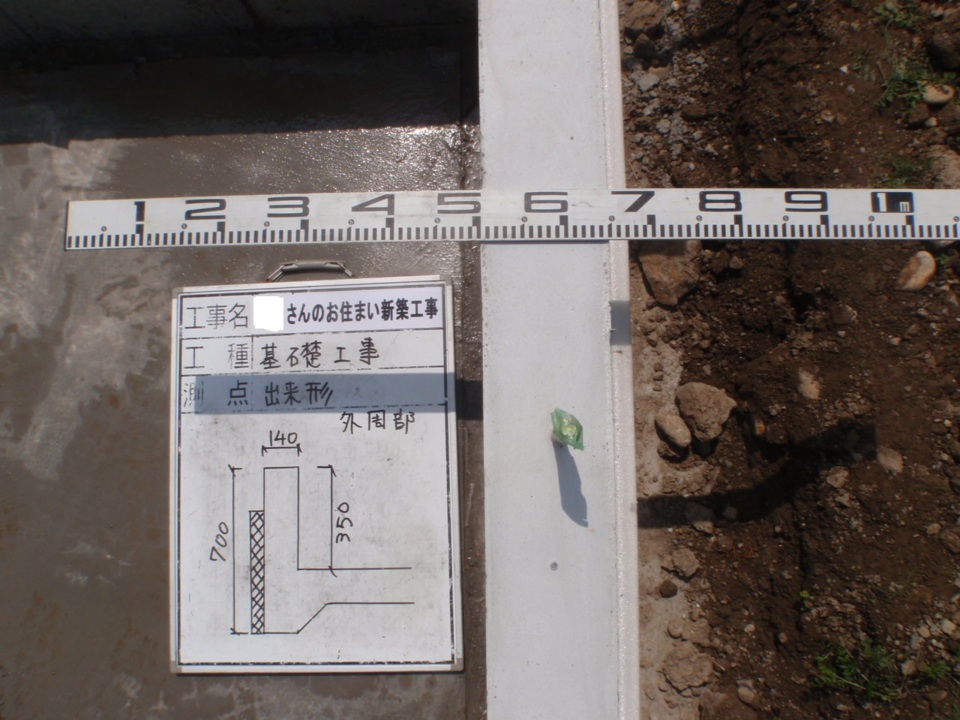

型枠を外し、コンクリートが設計図の寸法を確保しているか確認しています。

24. 2015年04月30日
基礎工事

基礎工事

コンクリートの寸法を確認しています。

25. 2015年05月06日
給排水衛生設備工事

給排水衛生設備工事

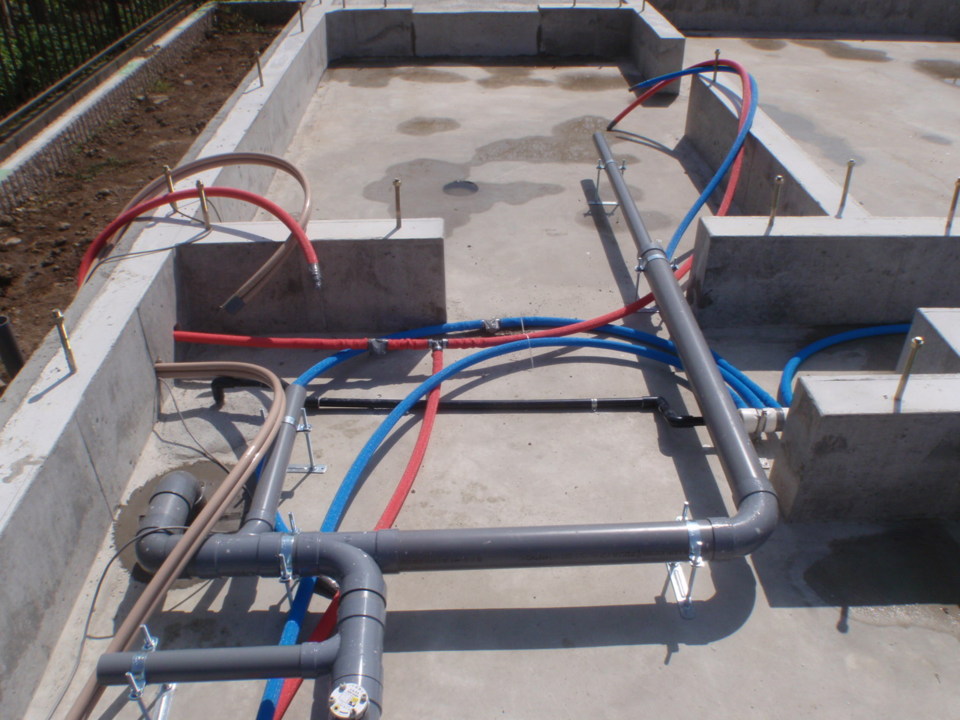

宅内の給排水工事を行っています。

26. 2015年05月12日
木工事

木工事

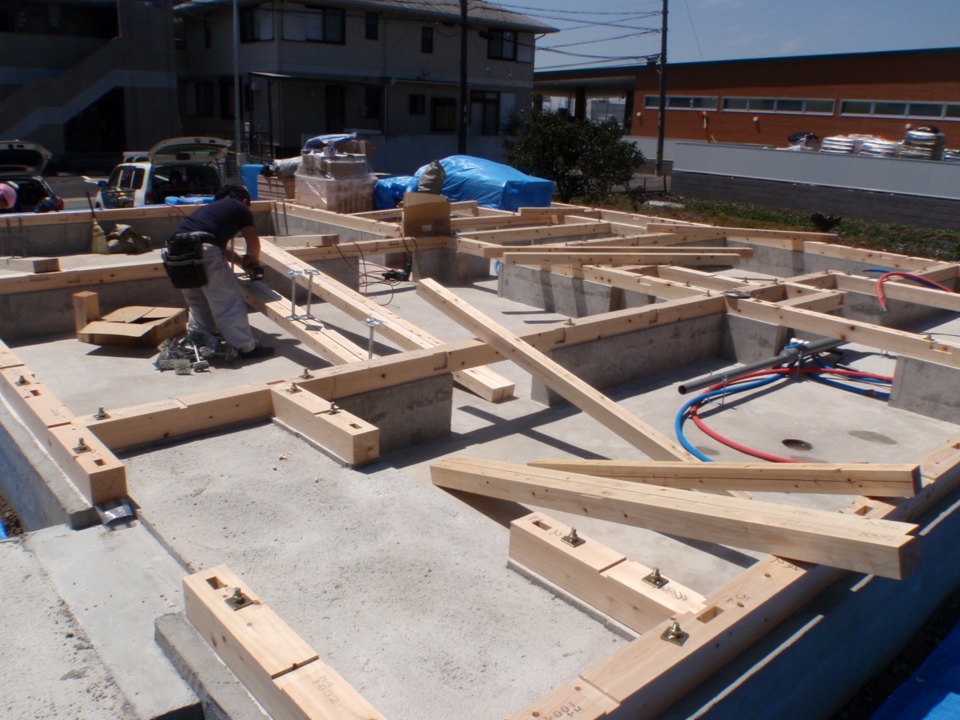

土台を敷いています。

27. 2015年05月13日
木工事

木工事

大引きを取付けています。

28. 2015年05月14日
木工事

木工事

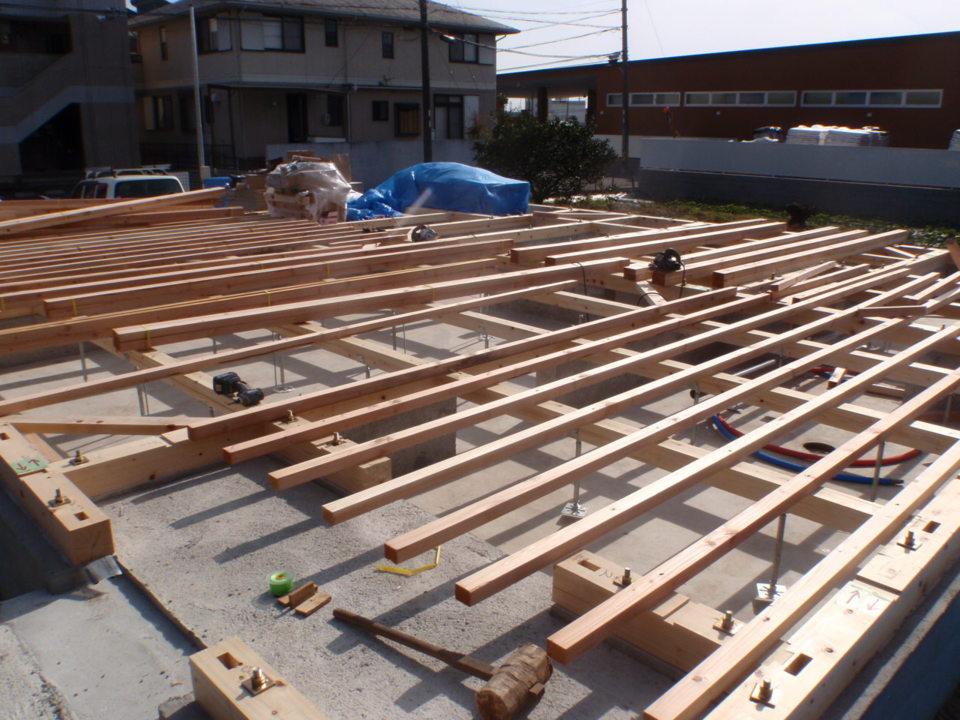

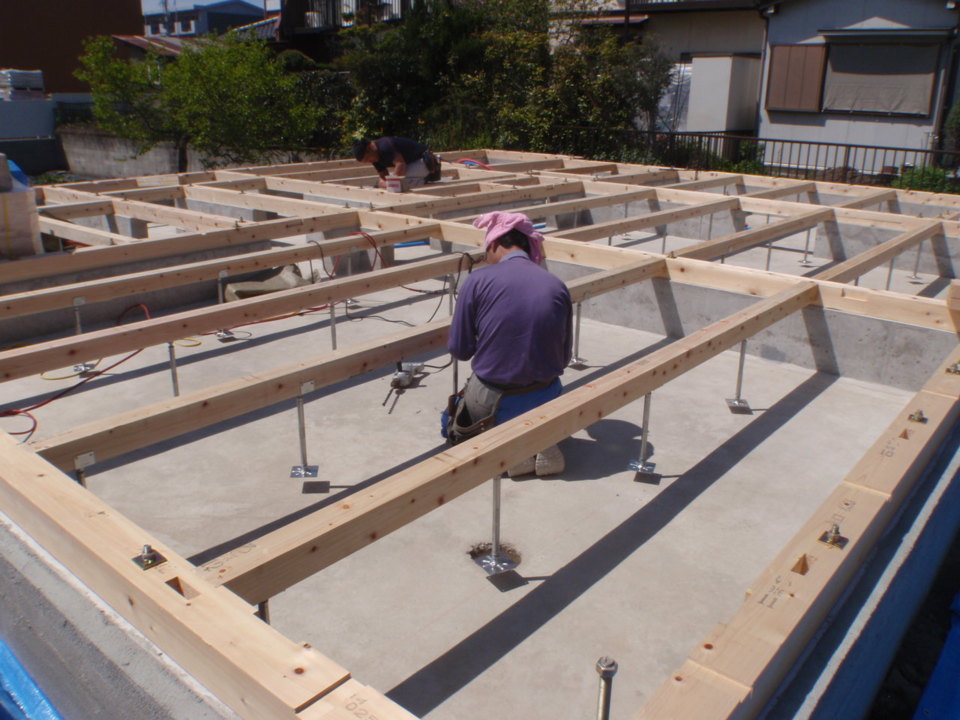

根太を取付けています。
この上に仮設でベニヤを敷いて建前を行います。

29. 2015年05月16日
建て方工事

建て方工事

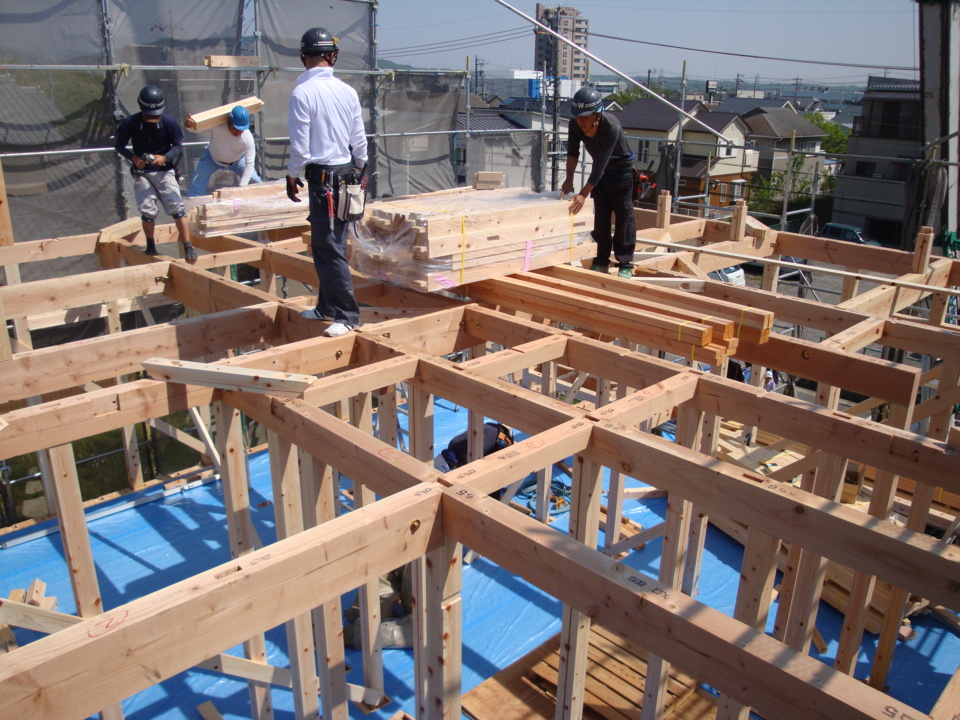

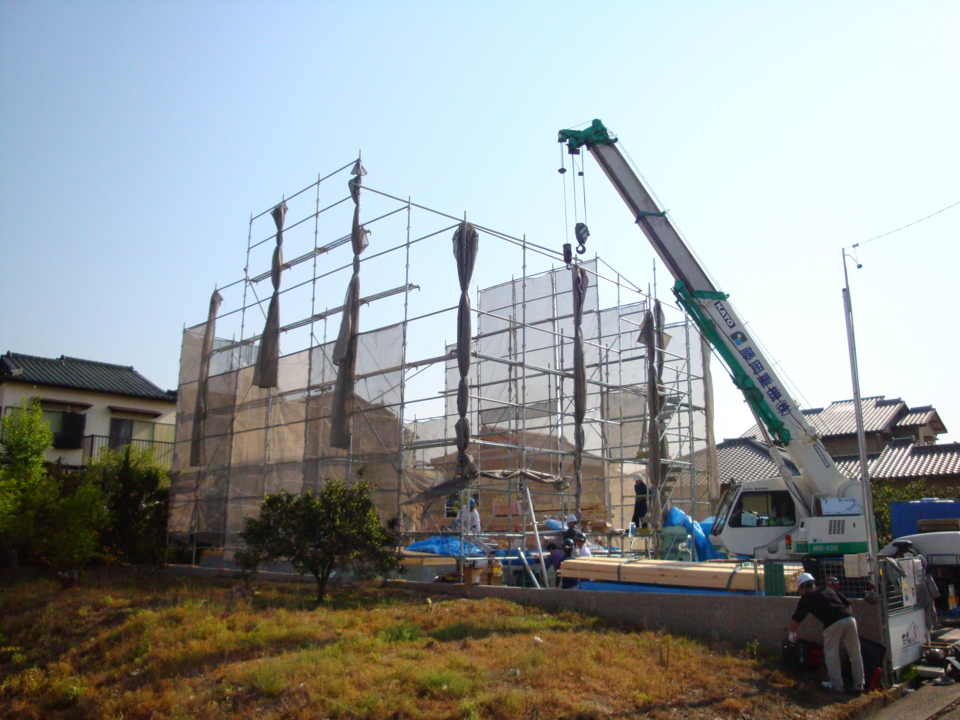

さあ、建前開始です。

30. 2015年05月17日
建て方工事

建て方工事

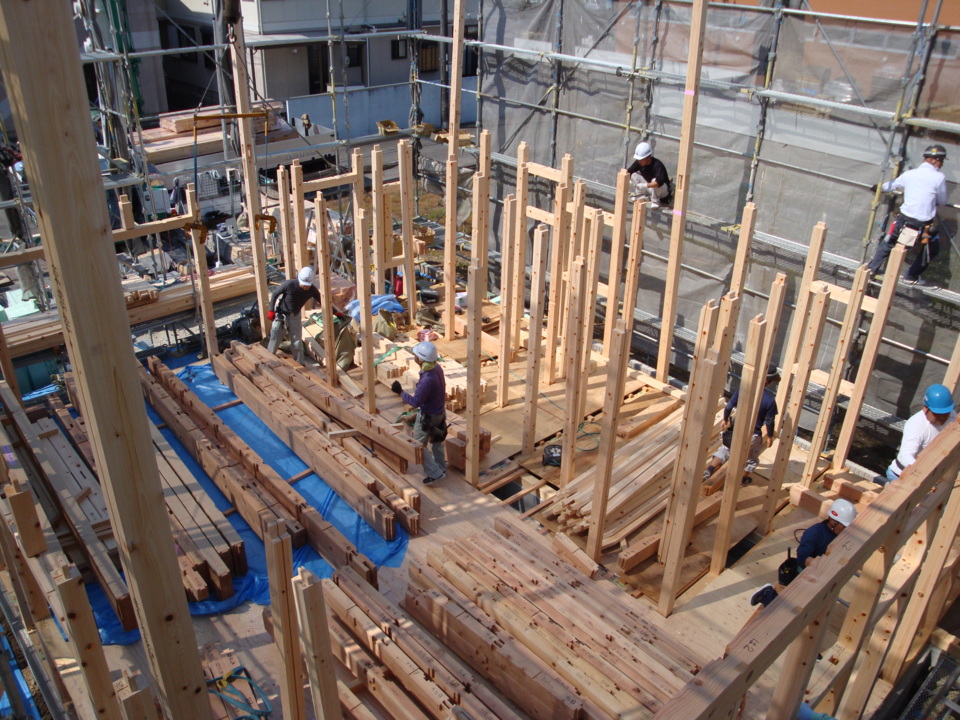

柱を建てて行きます。

31. 2015年05月18日
建て方工事

建て方工事

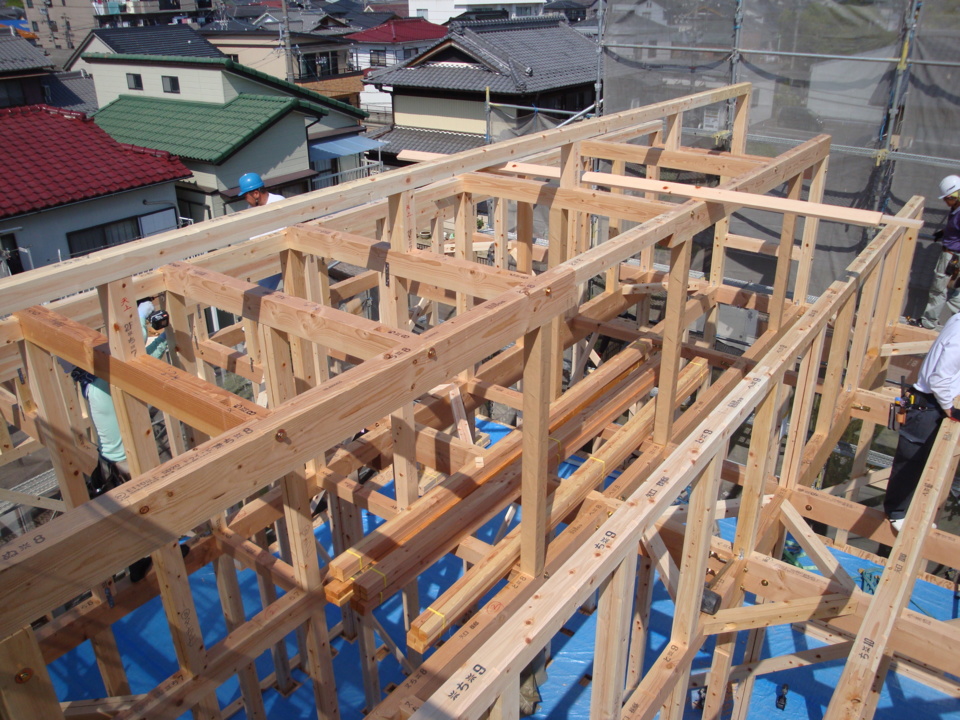

梁を組んで行きます。

32. 2015年05月19日
建て方工事

建て方工事

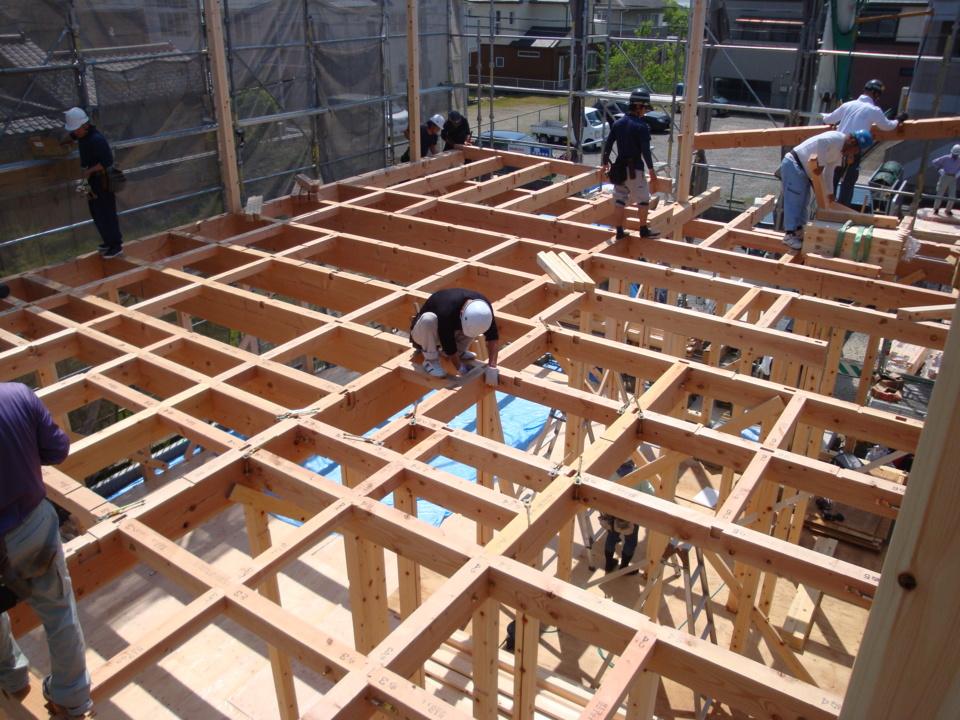

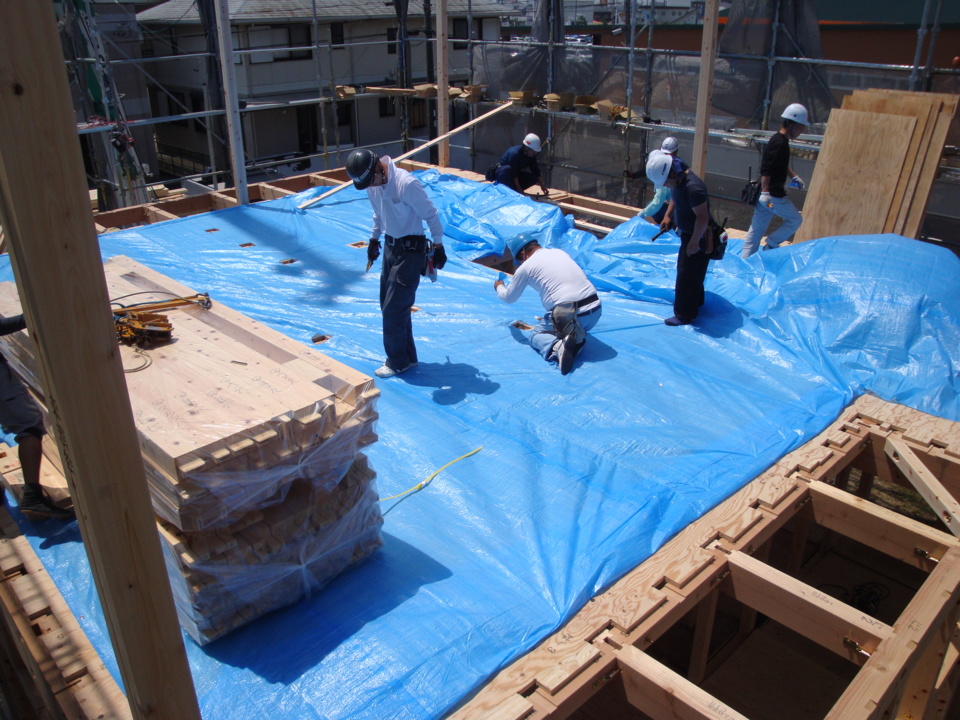

床に合板を敷き、ブルーシートで養生しました。

33. 2015年05月20日
建て方工事

建て方工事

梁を架けました。

34. 2015年05月21日
建て方工事

建て方工事

母屋を架けています。

35. 2015年05月22日
建て方工事

建て方工事

垂木を取付けました。

36. 2015年05月23日
断熱工事

断熱工事

下垂木間に断熱材を挿入しました。

37. 2015年05月24日
建て方工事

建て方工事

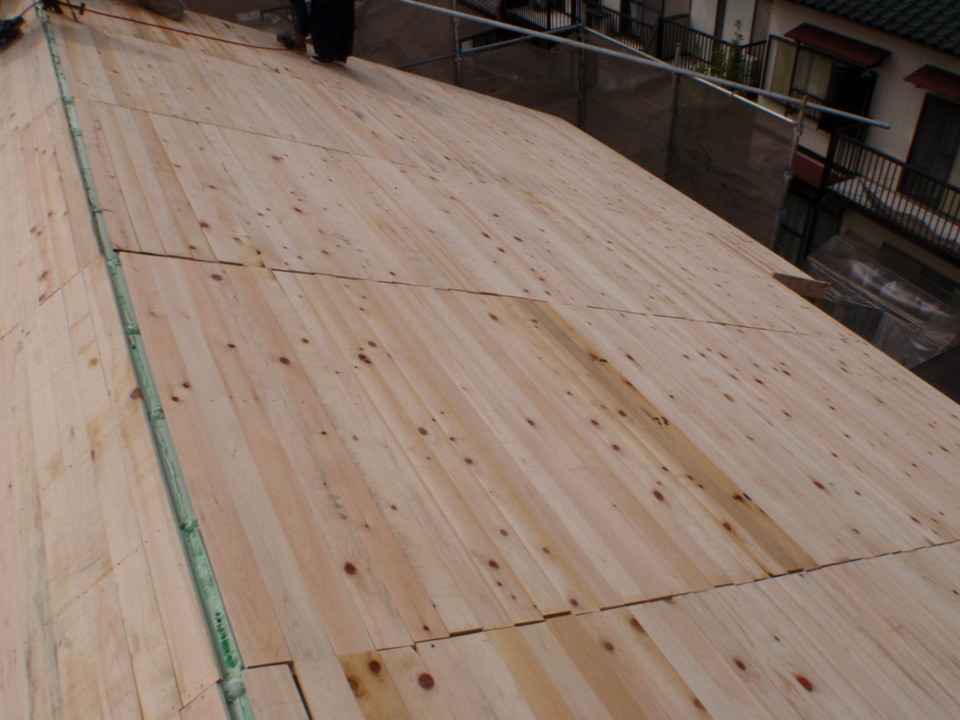

野地板を取付けました。
自社製材工場で加工した桧板です。

38. 2015年05月25日
断熱工事

断熱工事

野地板の上に断熱材を取付けています。

39. 2015年05月26日
断熱工事

断熱工事

断熱材の継ぎ目にテープを貼って、隙間を塞いでいます。

40. 2015年05月27日
建て方工事

建て方工事

その上に垂木を取付けます。
垂木を留めるビスも専用のものを使用します。

41. 2015年05月28日
断熱工事

断熱工事

垂木の間に断熱材を取付けています。

42. 2015年05月29日
建て方工事

建て方工事

野地板を取付けています。

43. 2015年05月30日
建て方工事

建て方工事

野地板取付完了です。

44. 2015年05月31日
屋根工事

屋根工事

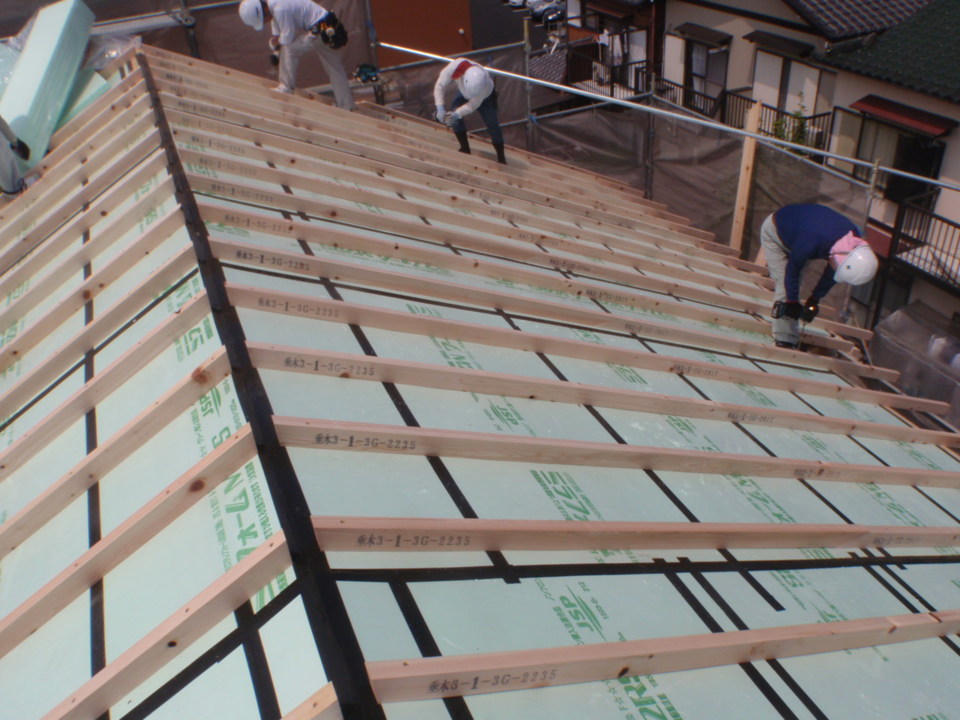

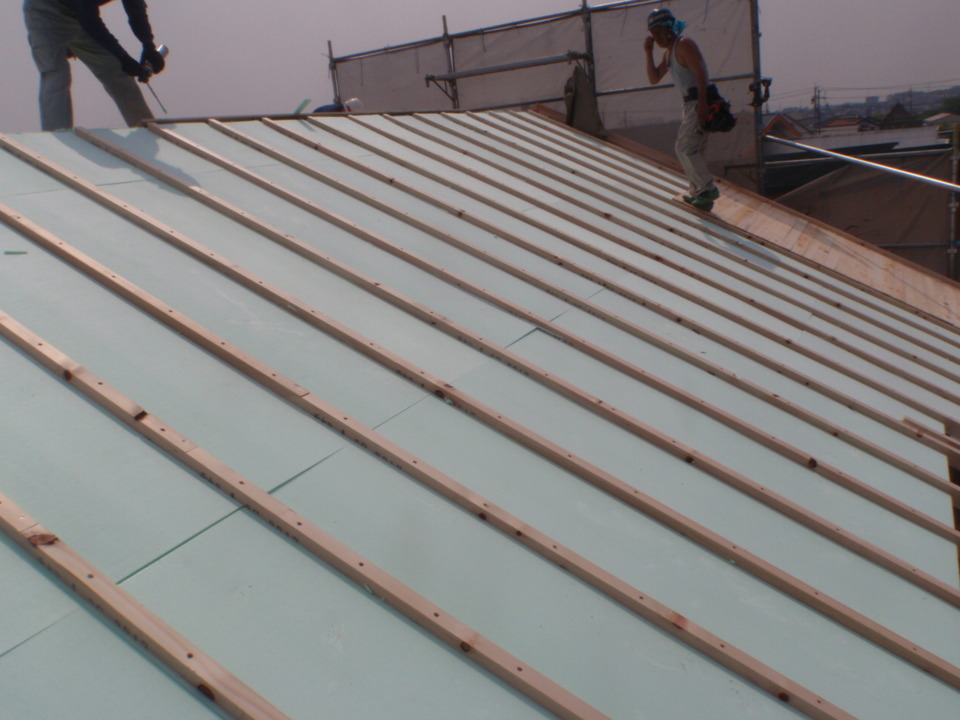

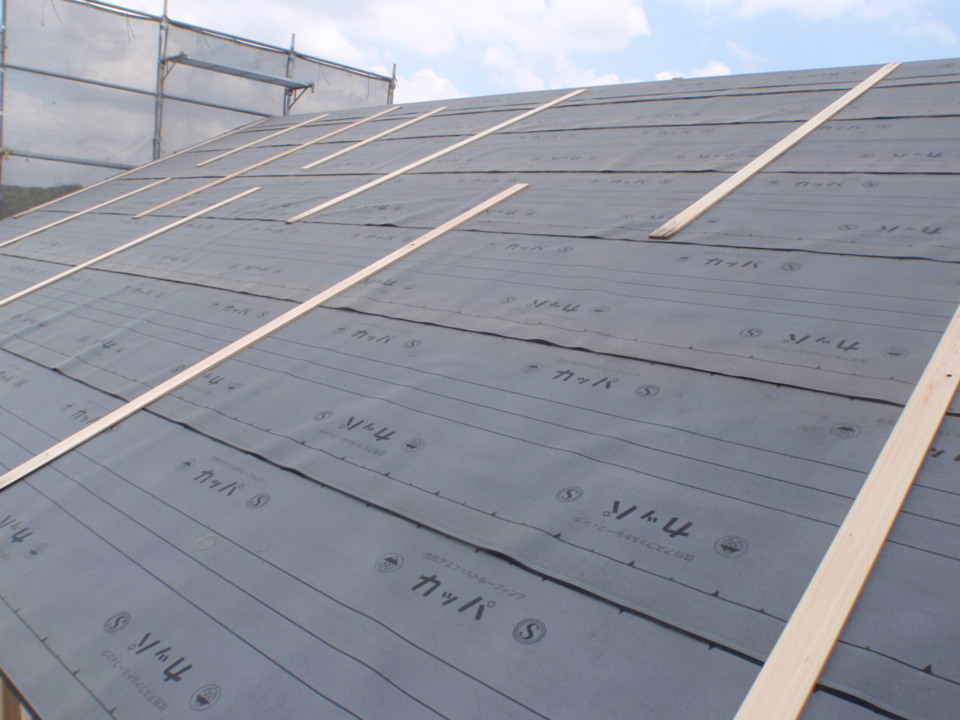

その上にルーフィングを敷きました。

45. 2015年06月06日
木工事

木工事

金物の確認をしています。

46. 2015年06月08日
木工事

木工事

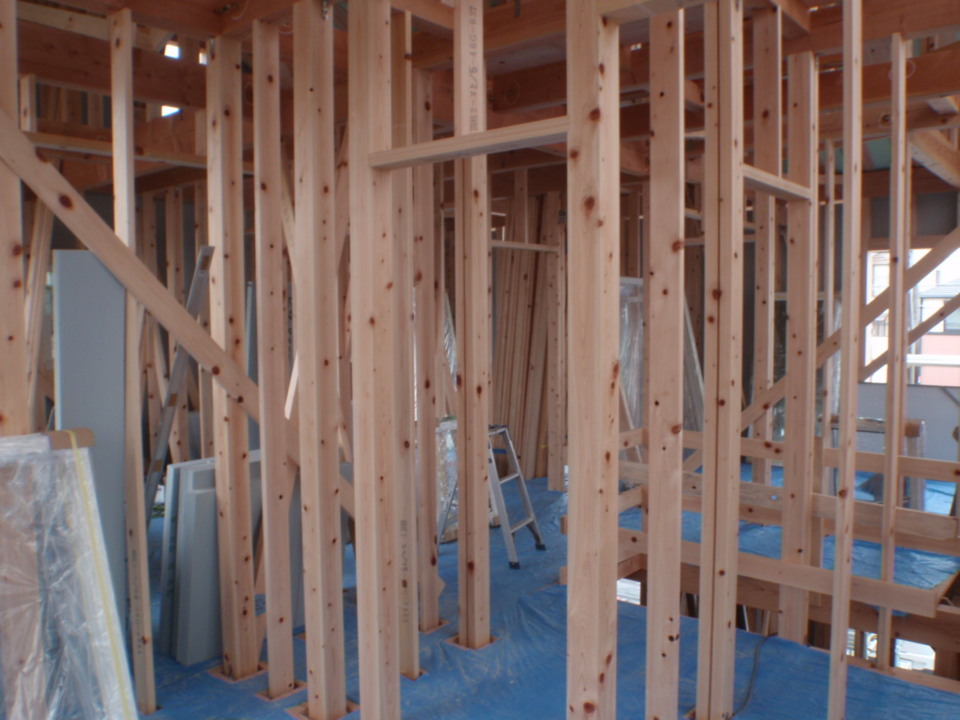

柱や間柱が沢山入っているので、向こうが見えない程になっています。

47. 2015年06月20日
断熱工事

断熱工事

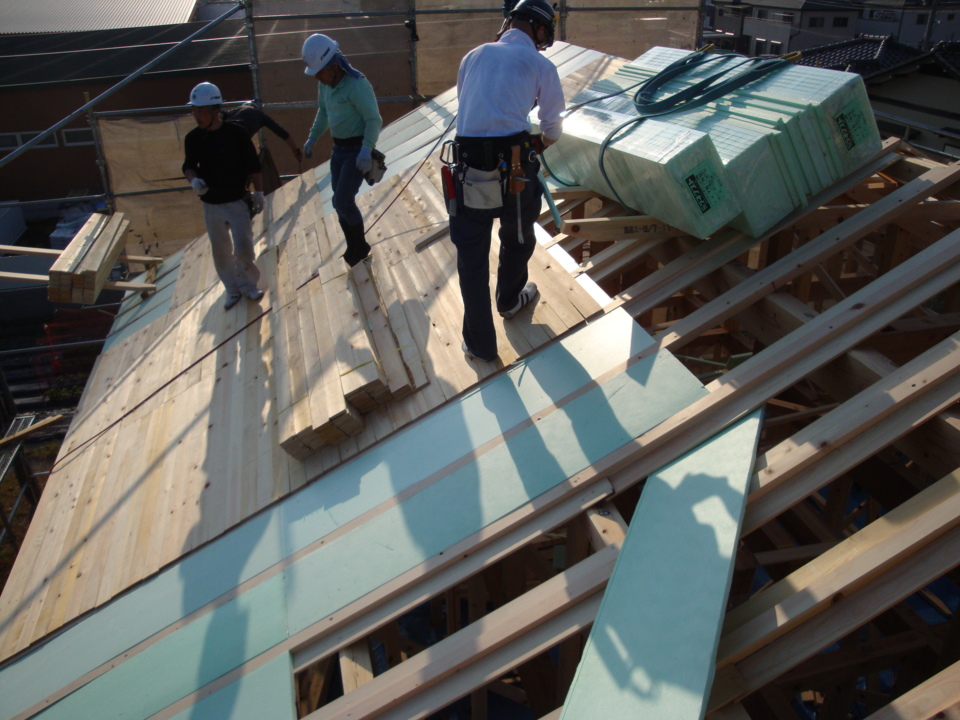

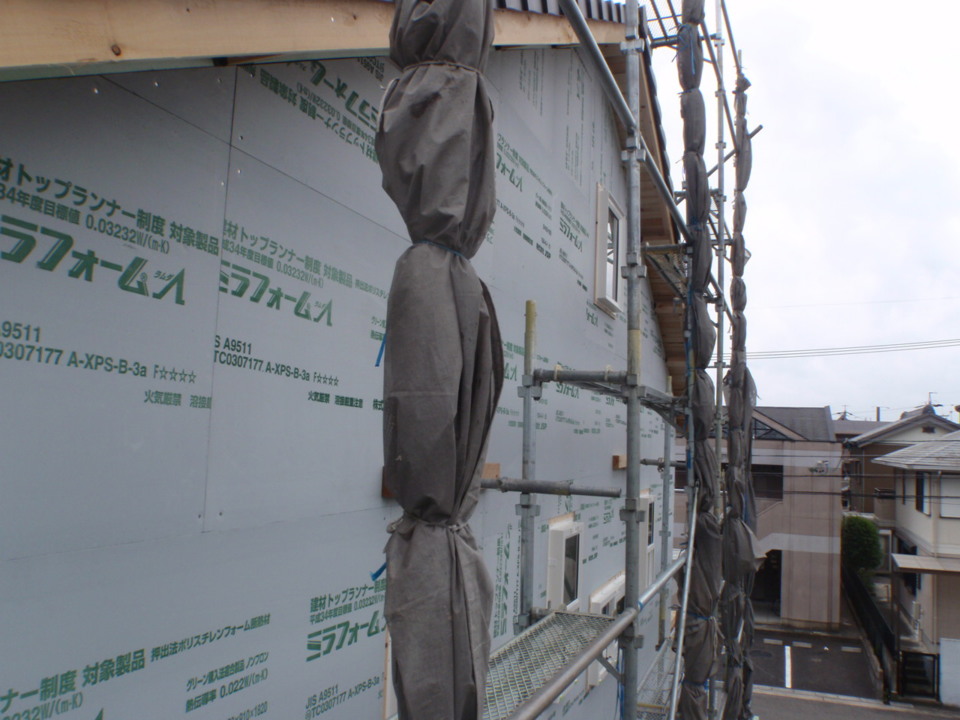

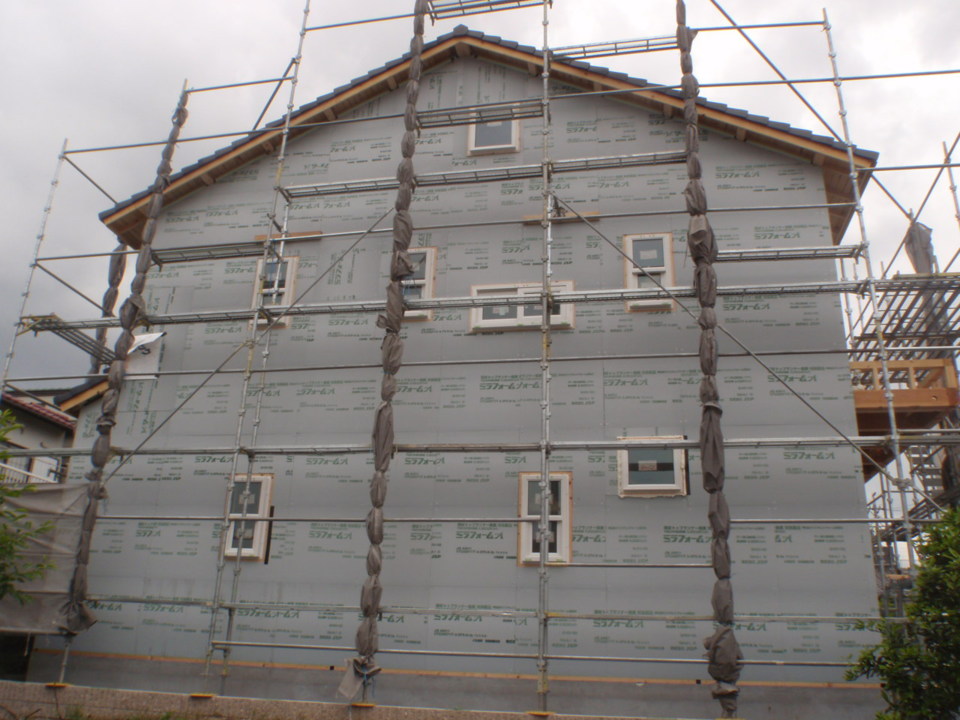

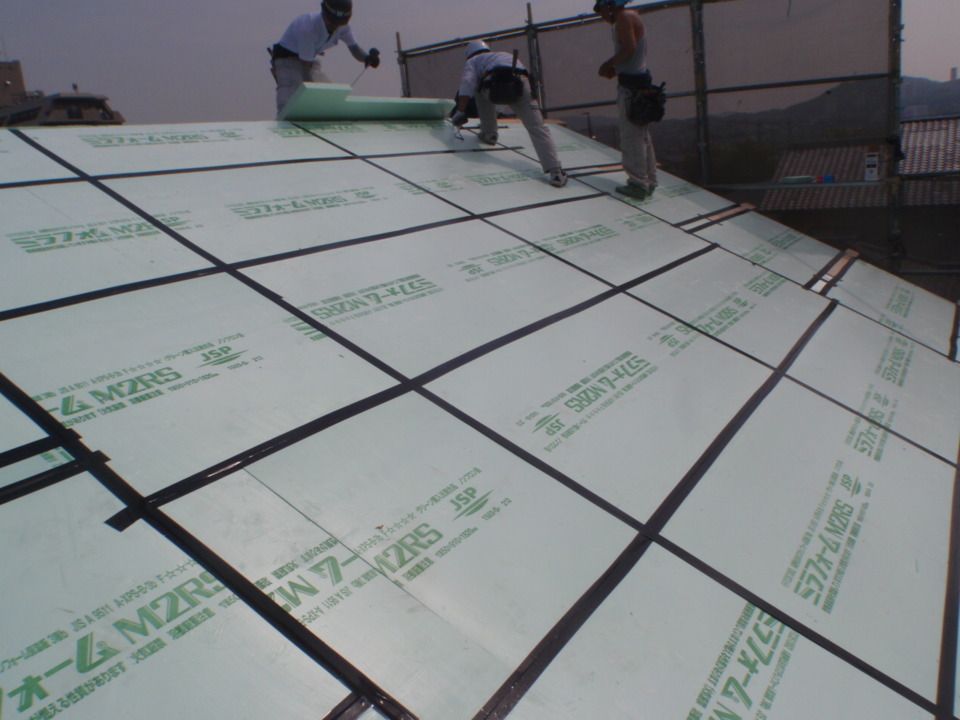

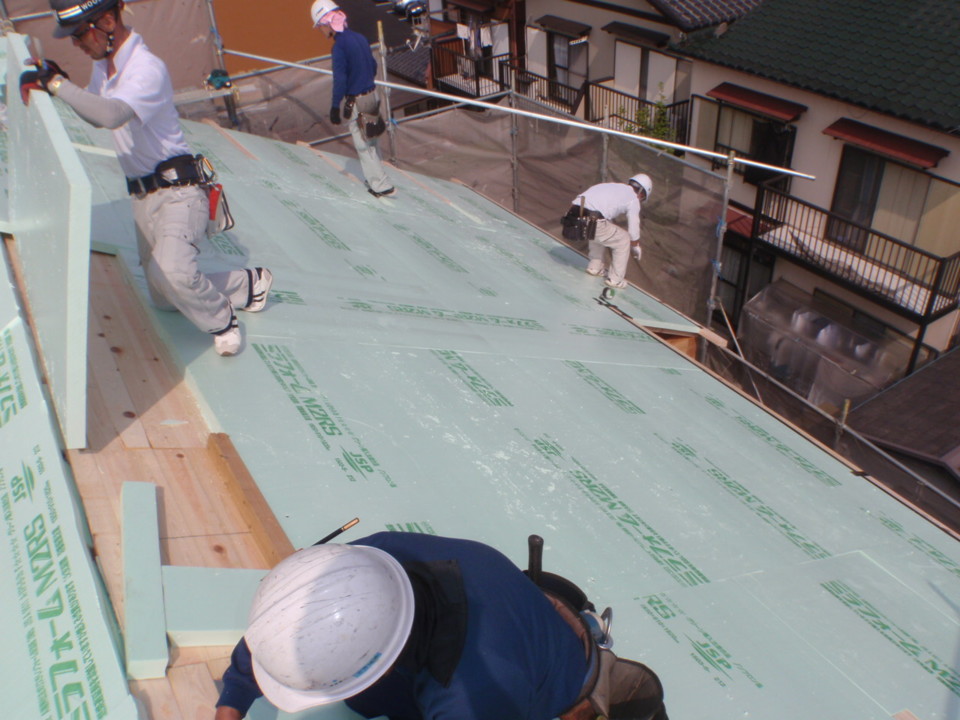

サッシと断熱材を取付けました。

48. 2015年06月24日
断熱工事

断熱工事

すっぽりと断熱材に覆われています。

49. 2015年07月01日
木工事

木工事

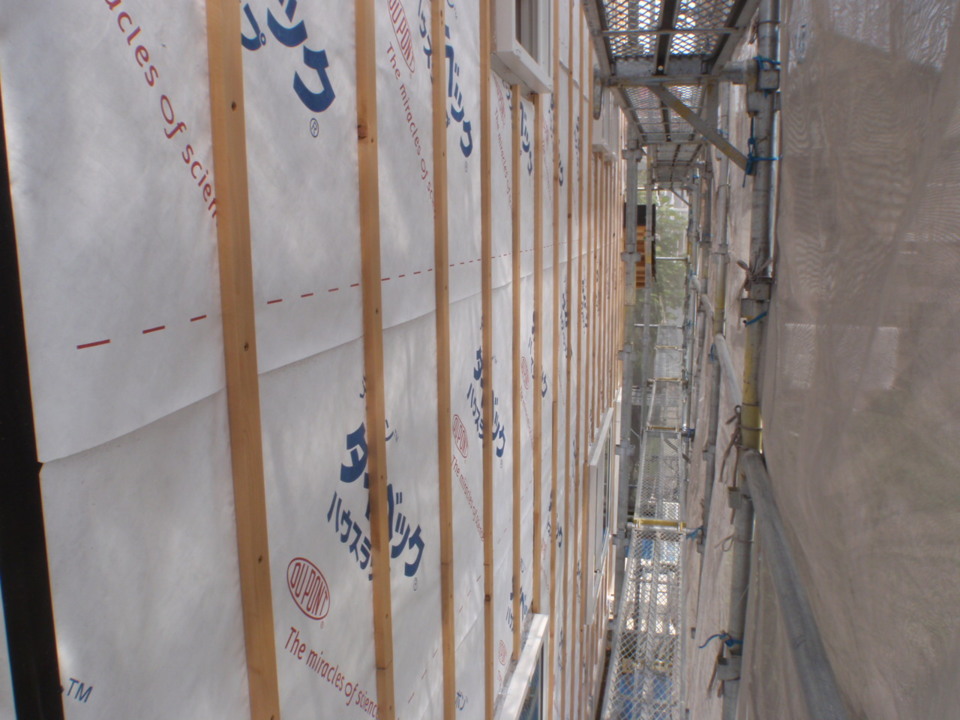

外部に胴縁を取付けました。
断熱材を間に挟むため、特殊なねじで固定しています。

50. 2015年07月05日
検査

検査

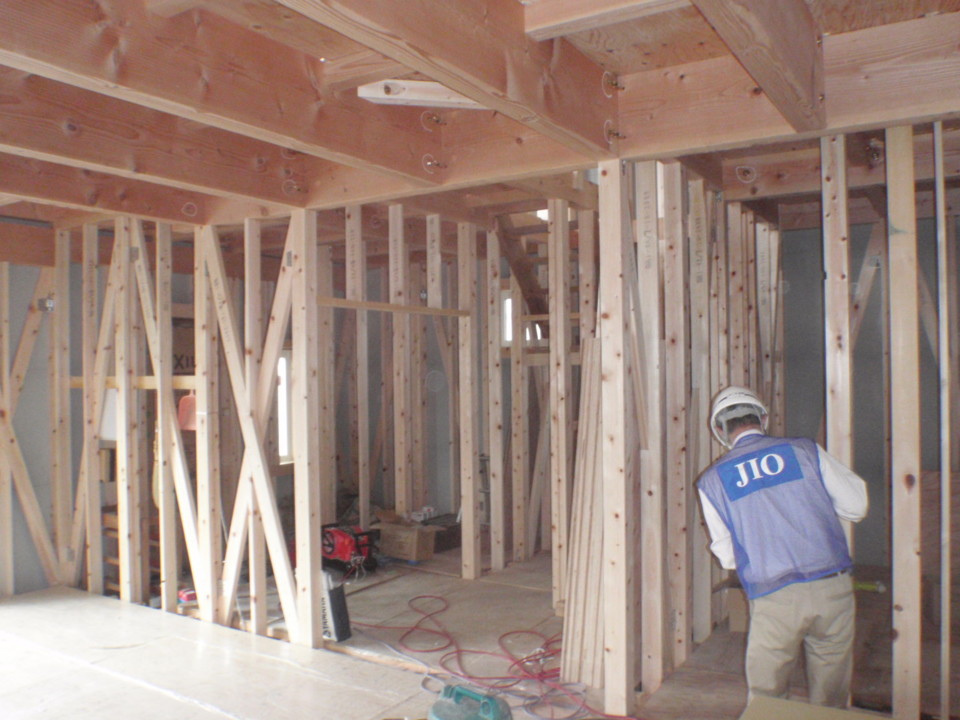

瑕疵保険会社JIOの躯体検査を受けました。

51. 2015年07月09日
木工事

木工事

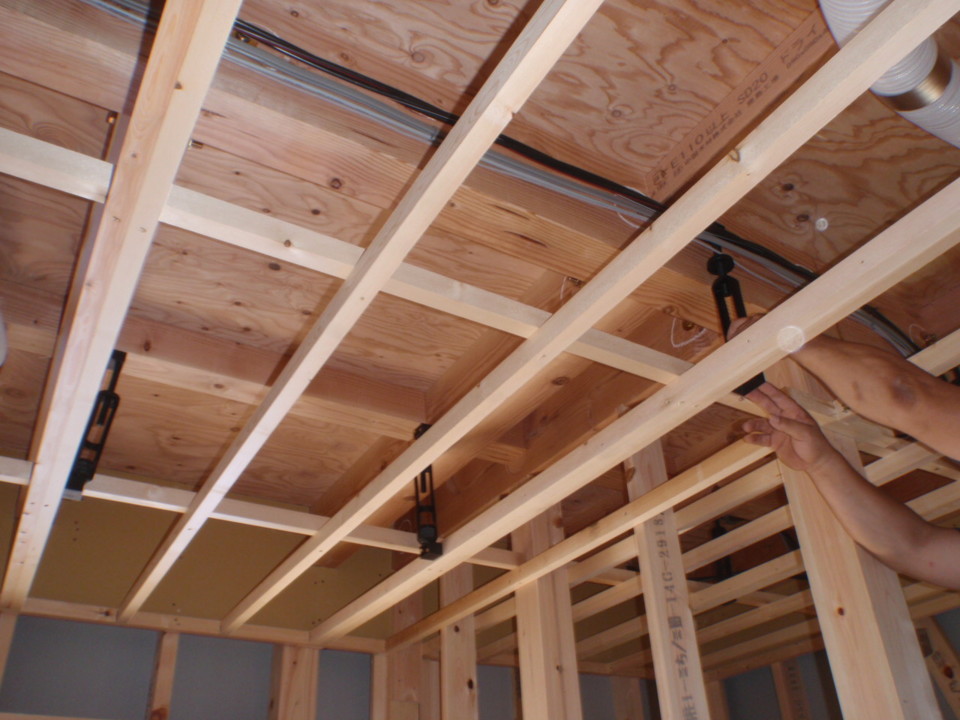

天井下地を組んでいます。
天井を吊っている黒いものは『防振吊木』というもので、2階の振動が1階に伝わりにくいという特徴を持った商品です。

52. 2015年07月11日
木工事

木工事

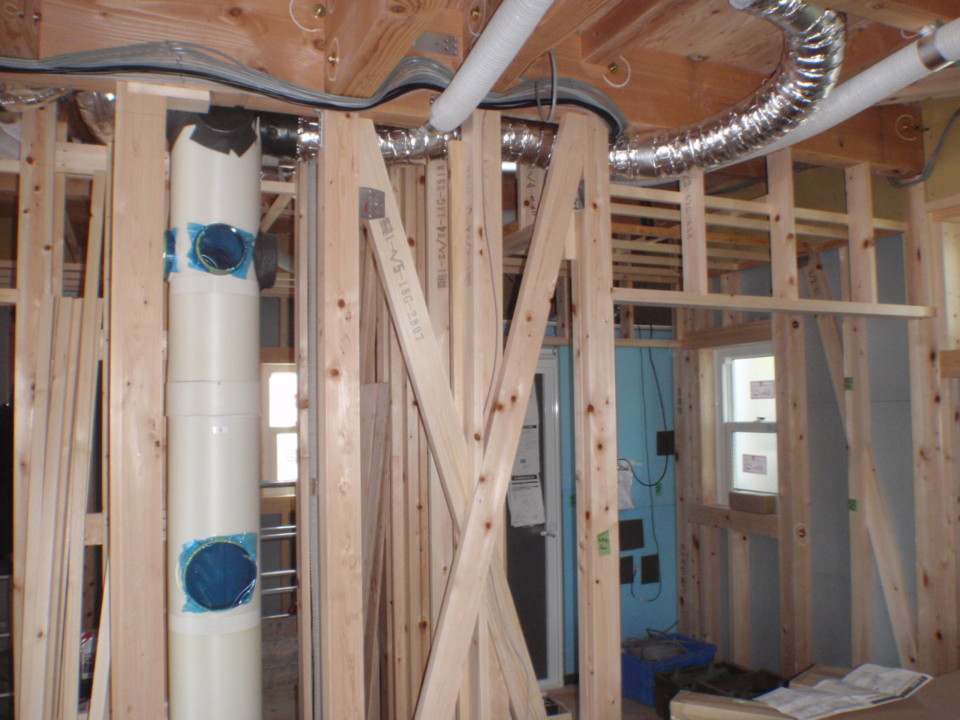

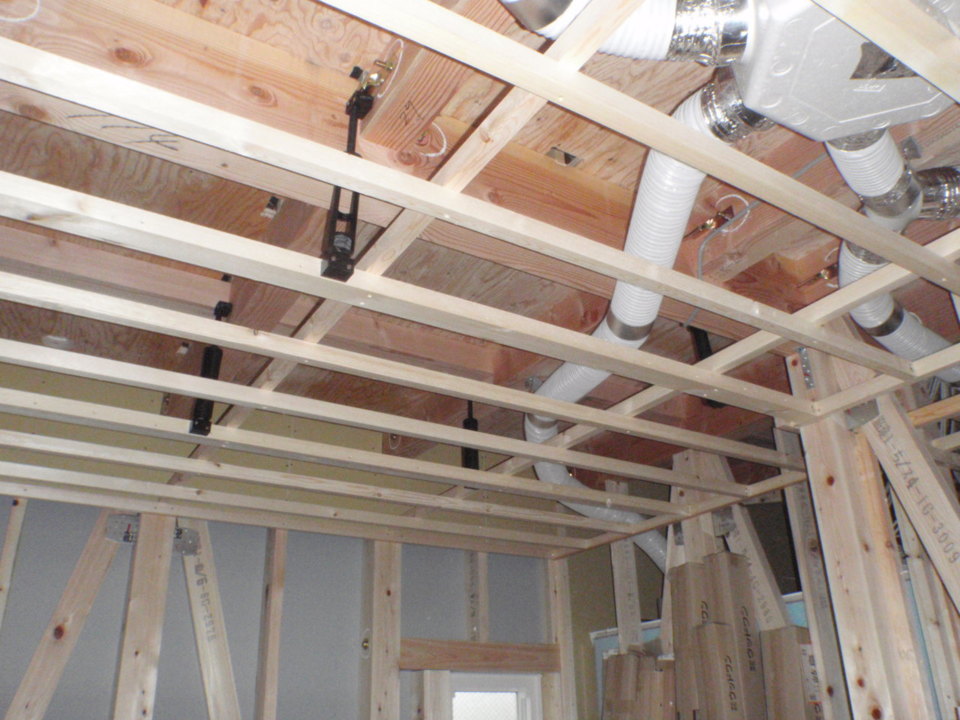

天井下地と換気の配管です。

53. 2015年07月14日
木工事

木工事

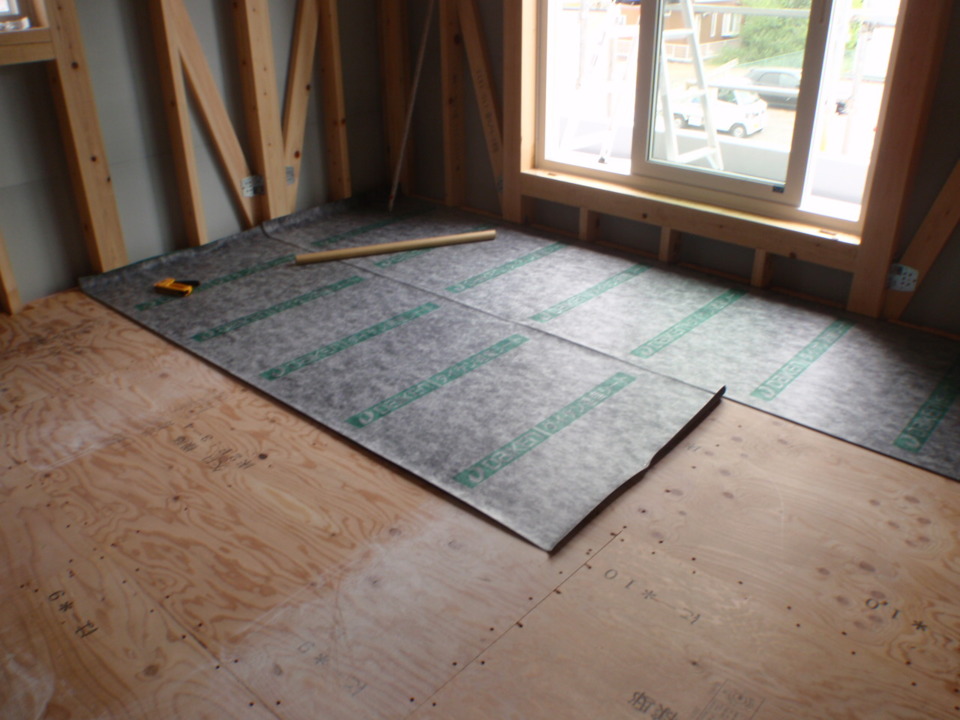

2階床に遮音シートを敷いています。
これも2階の振動や音が1階に音が響きにくくするための物です。

54. 2015年07月20日
木工事

木工事

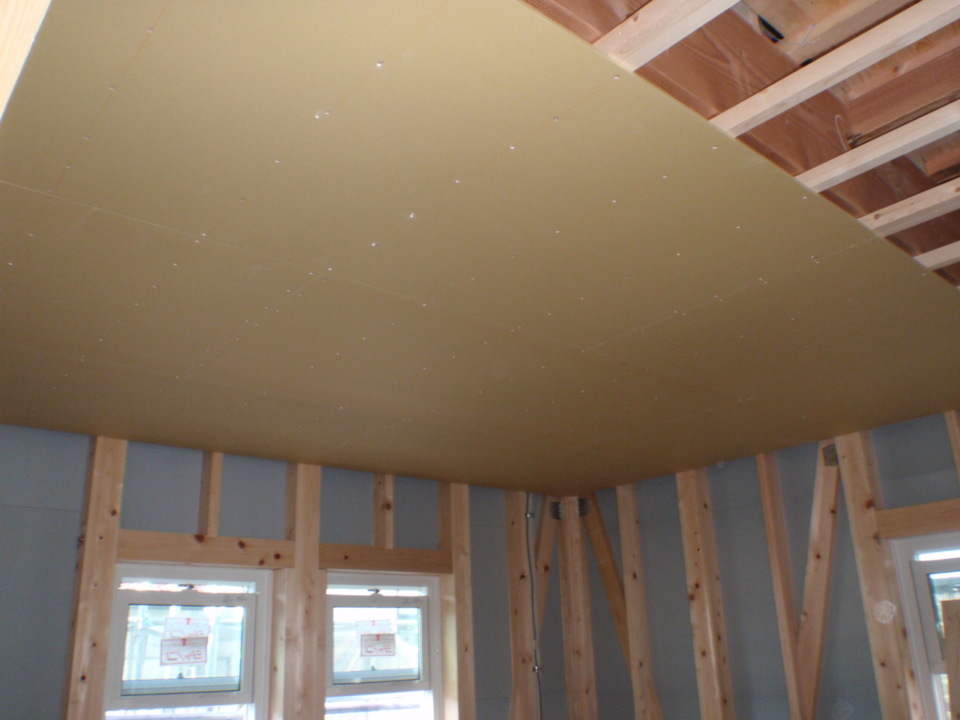

天井のボードを張っています。

55. 2015年07月23日
木工事

木工事

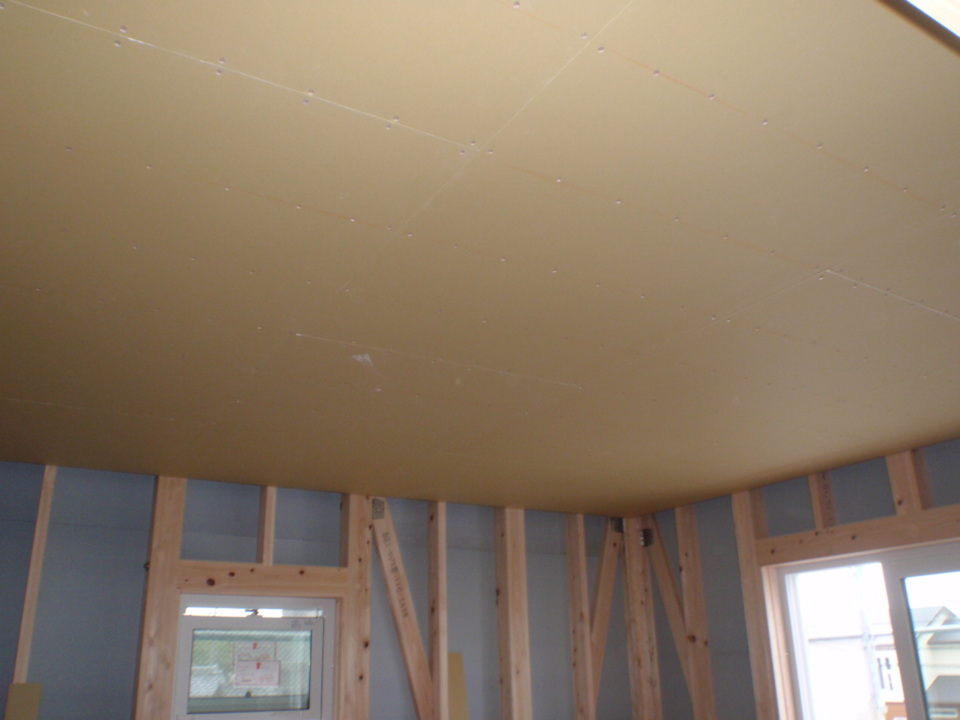

天井ボード張り完了です。

56. 2015年07月29日
換気空調工事

換気空調工事

キッチンの換気扇配管を行いました。

57. 2015年08月03日
木工事

木工事

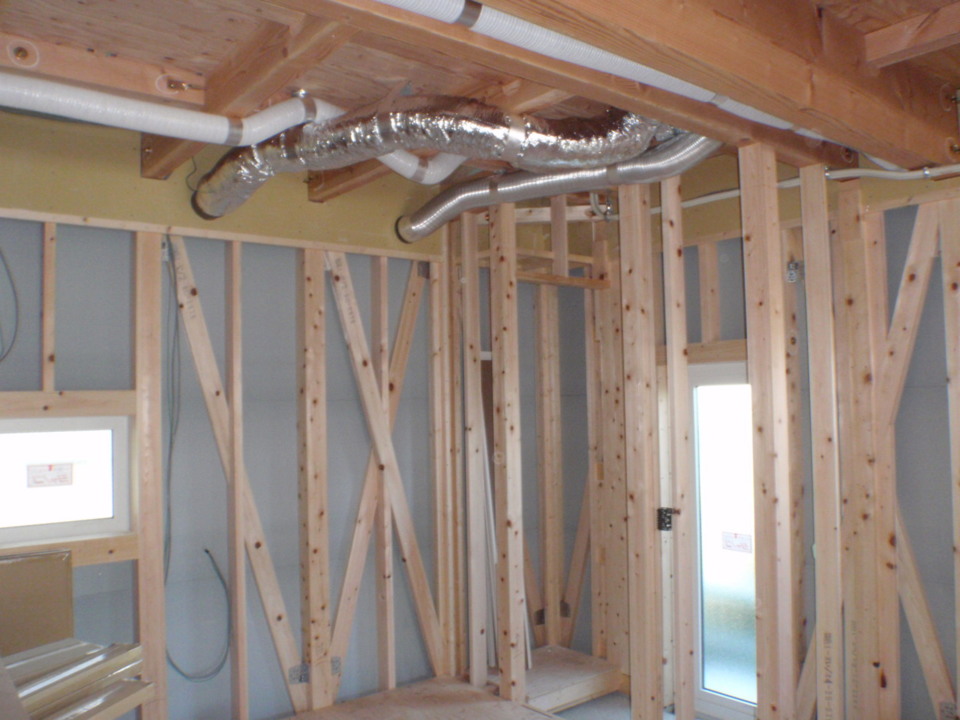

壁の下地を取付けています。
これも自社製工場で加工された桧です。

58. 2015年08月08日
木工事

木工事

壁の石膏ボードを張っています。

59. 2015年08月14日
木工事

木工事

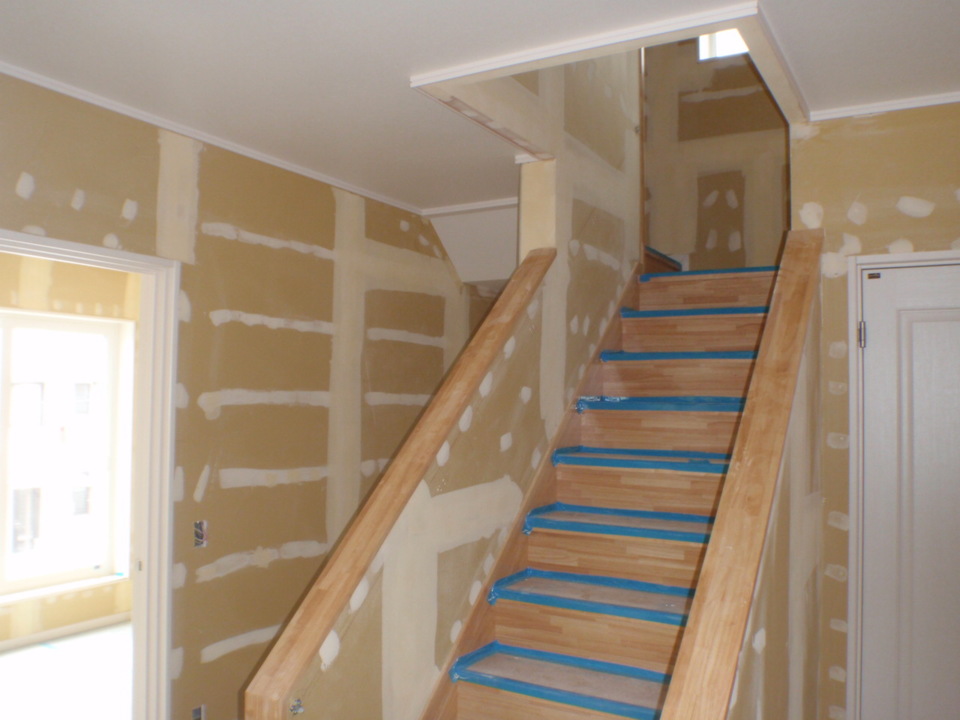

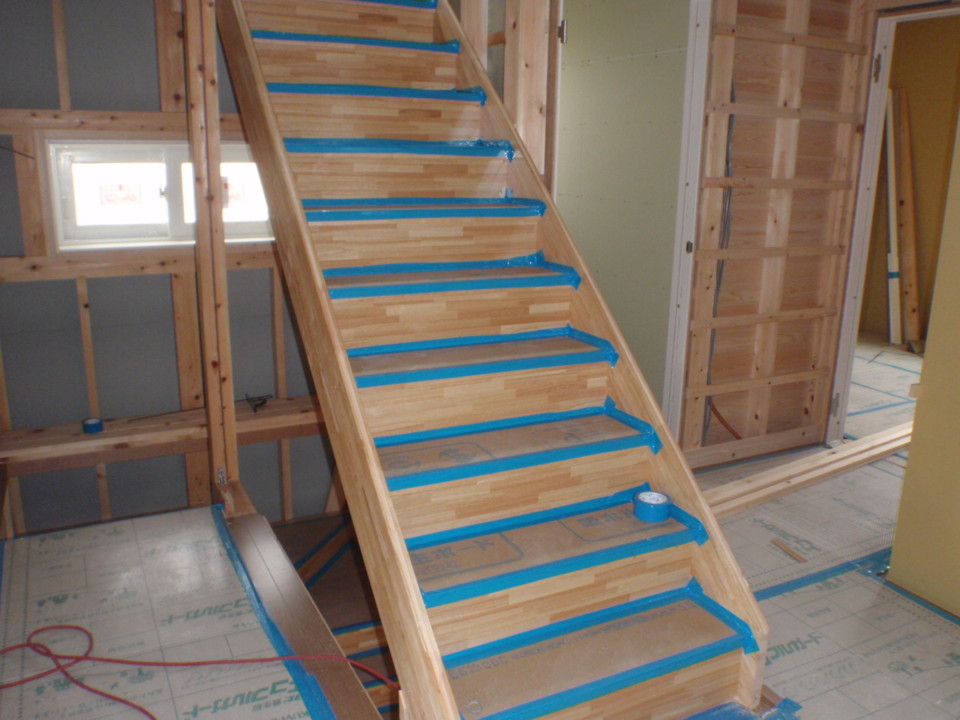

階段を取付けました。

60. 2015年08月18日
木工事

木工事

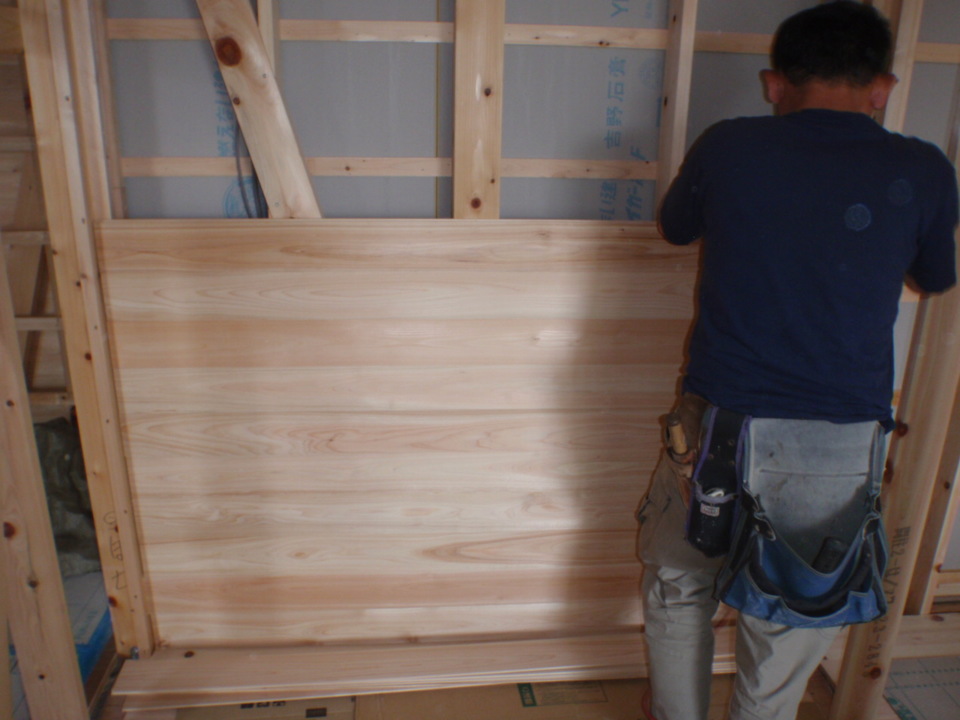

押入れの壁に桧板を張っています。
これも共和木材の特徴の一つです。

61. 2015年08月22日
木工事

木工事

押入れ板張り完了です。

62. 2015年08月27日

木工事

木工事

壁に石膏ボードを張りました。

63. 2015年09月06日
木工事

木工事

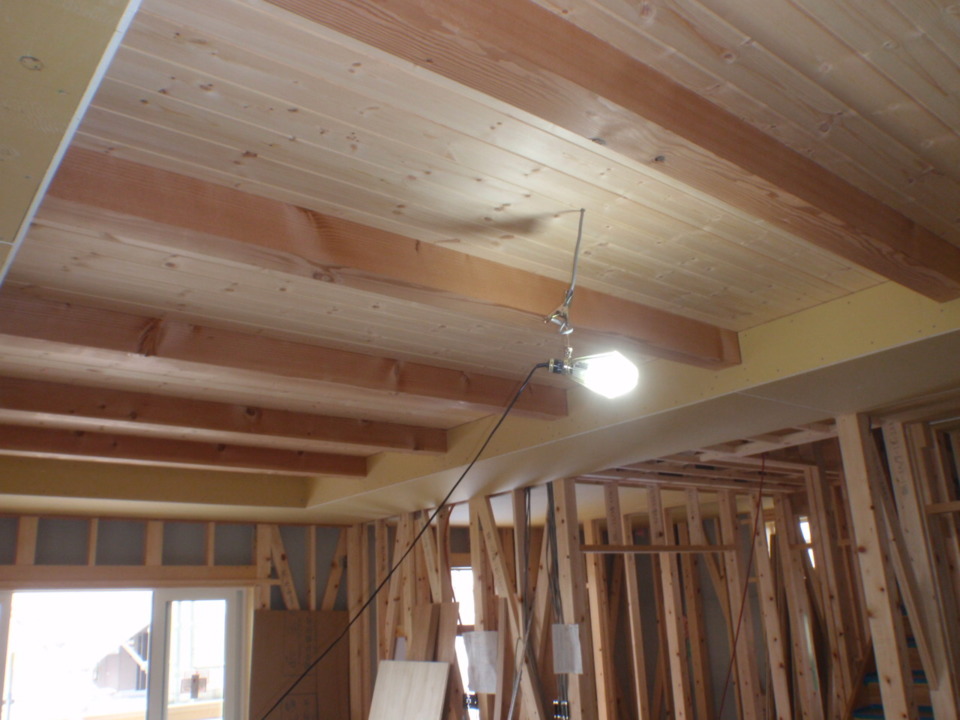

リビングの天井に板を張りました。

64. 2015年09月16日
内装工事

内装工事

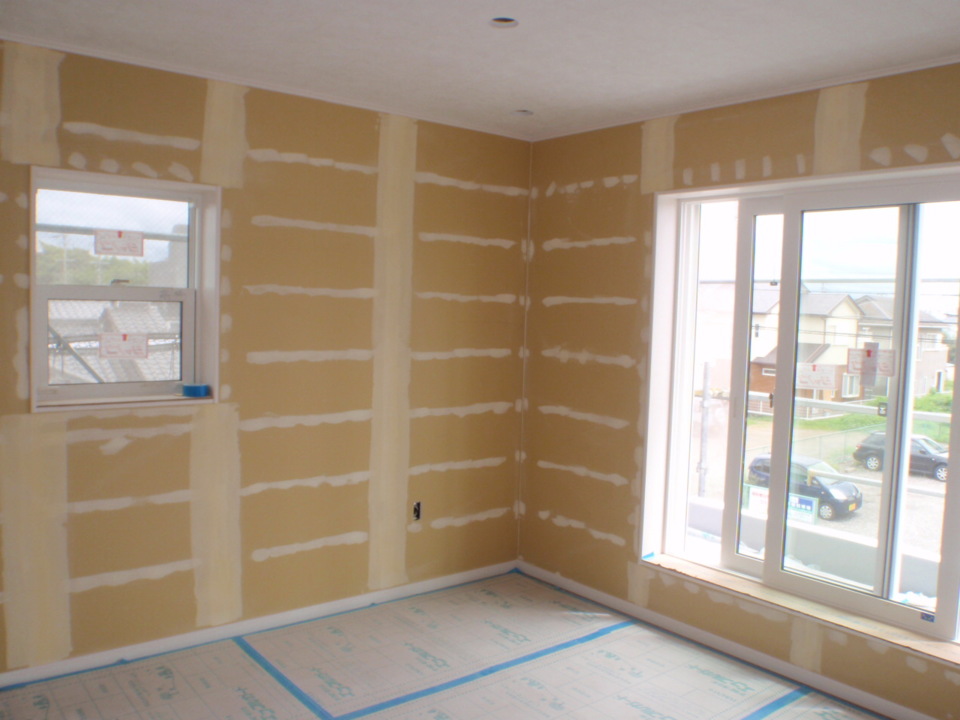

クロスを張るための下地処理を行っています。

65. 2015年09月22日
内装工事

内装工事

こちらもクロスの下地処理です。

66. 2015年10月26日
完成

完成

完成!
木を活かしたリビングです。

67. 2015年10月26日
完成

完成

2階は白を基調としています。

68. 2015年10月27日
完成

完成

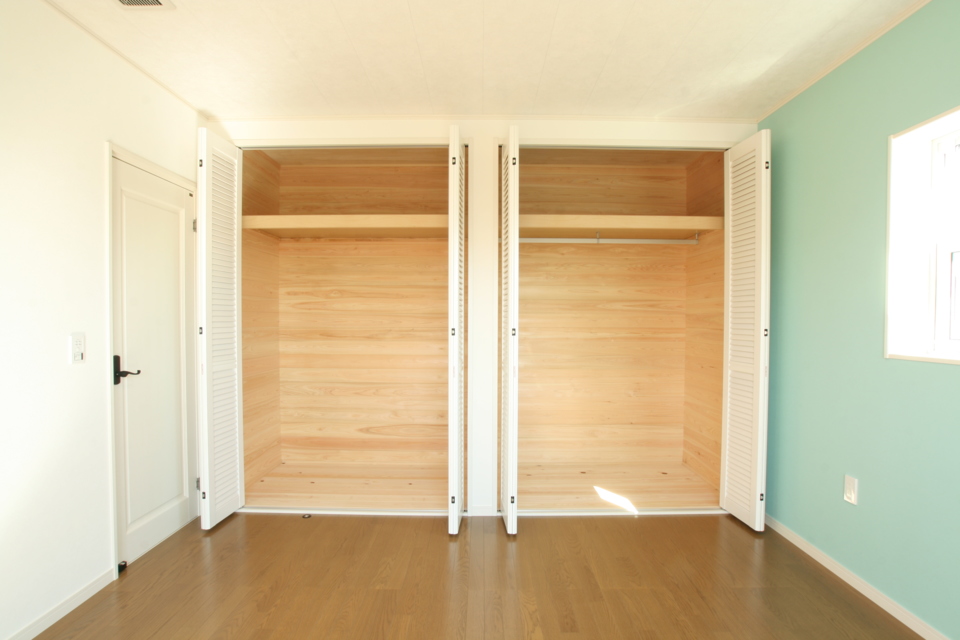

収納も沢山です。
