モデルハウスのような家~快適な空間とデザイン性のある家~
愛知県名古屋市M様邸
スタイル別|洋風の家
建築中レポート
- 1. 2015年02月12日
-
地鎮祭を執り行いました。
安全に工事を進めてまいります。
- 2. 2015年02月17日
-

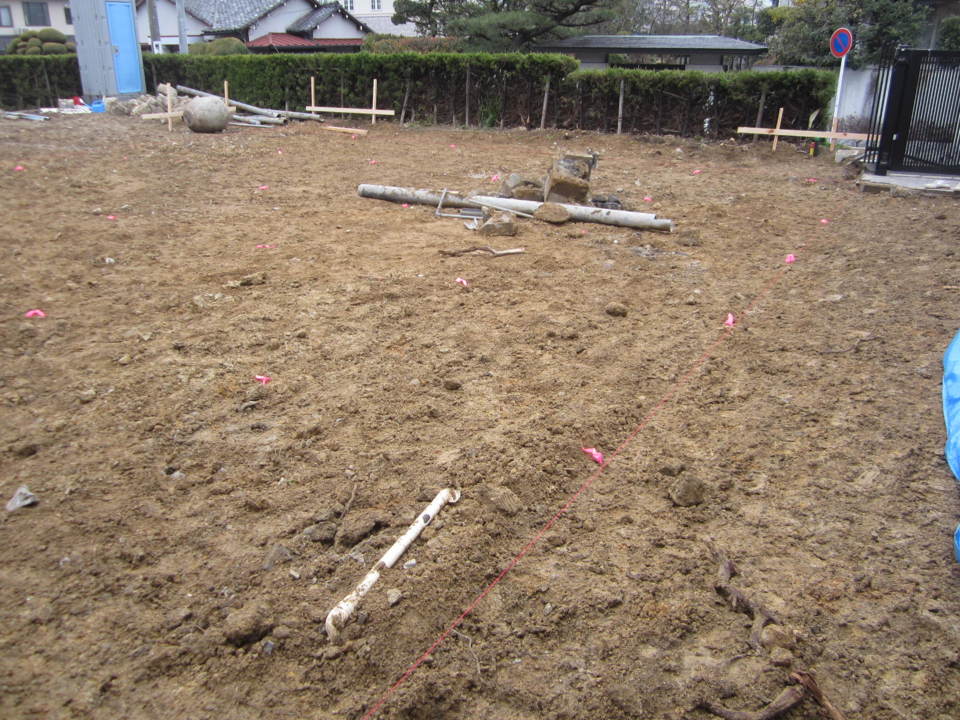

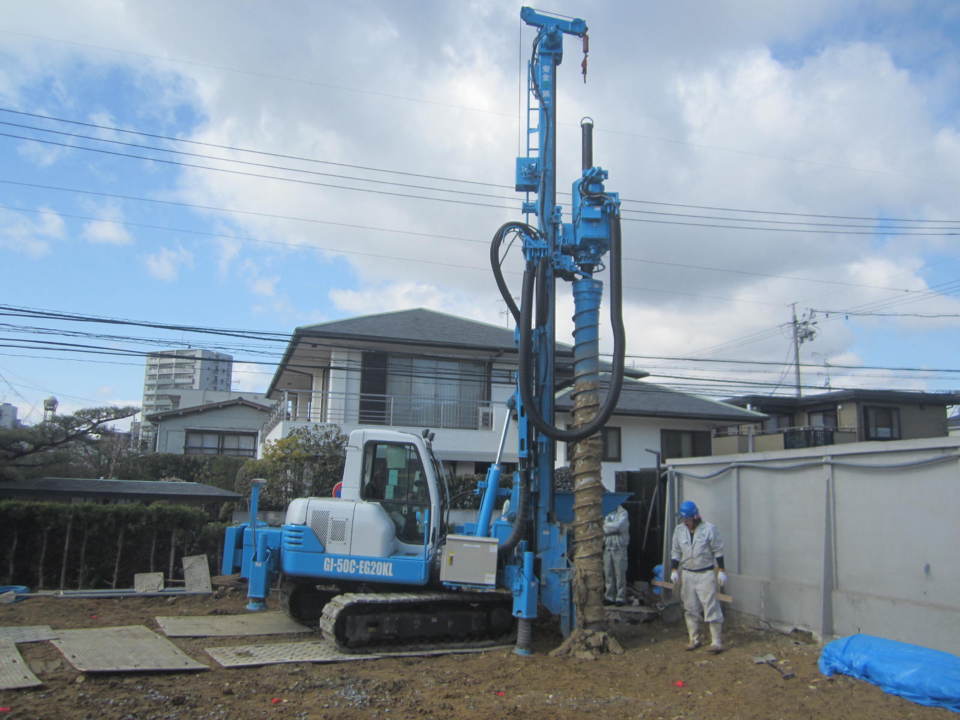

地盤補強工事用 遣り方・杭芯マーキング
- 3. 2015年02月18日
-

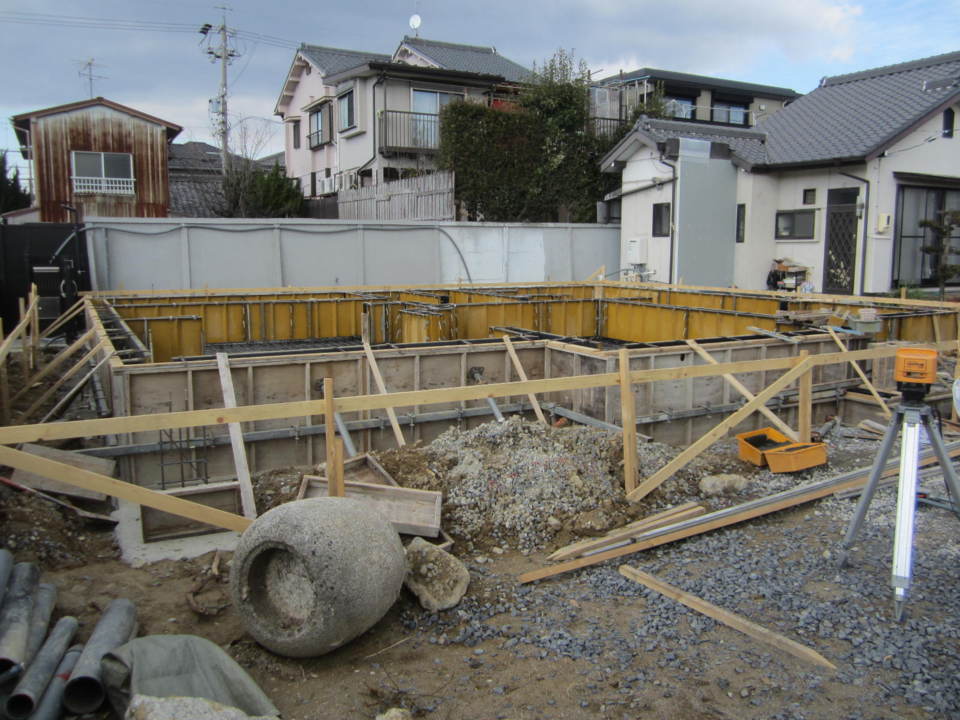

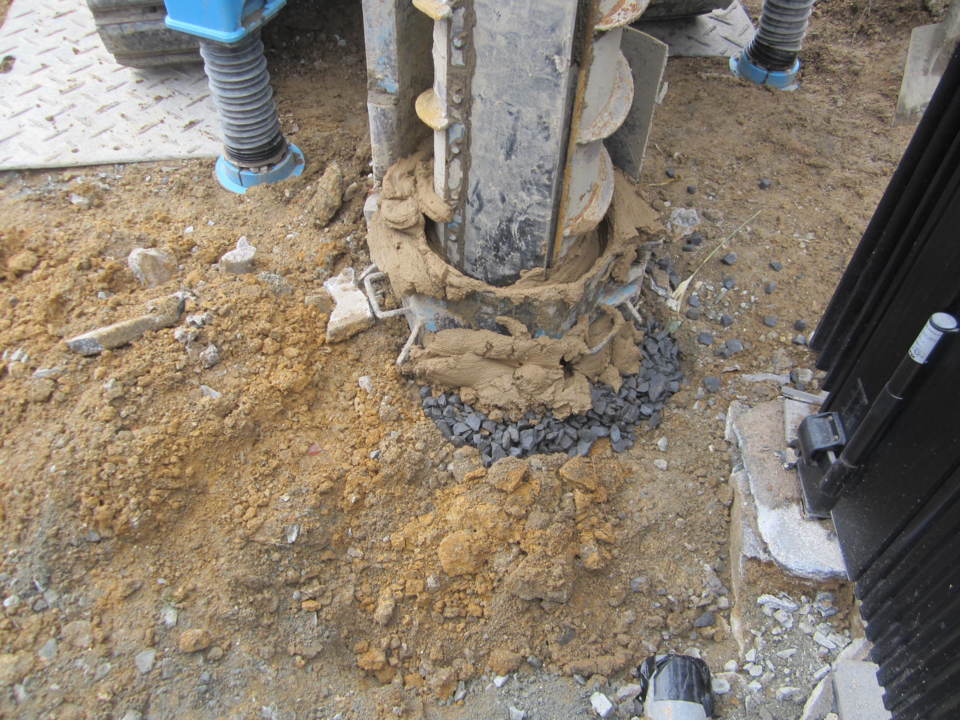

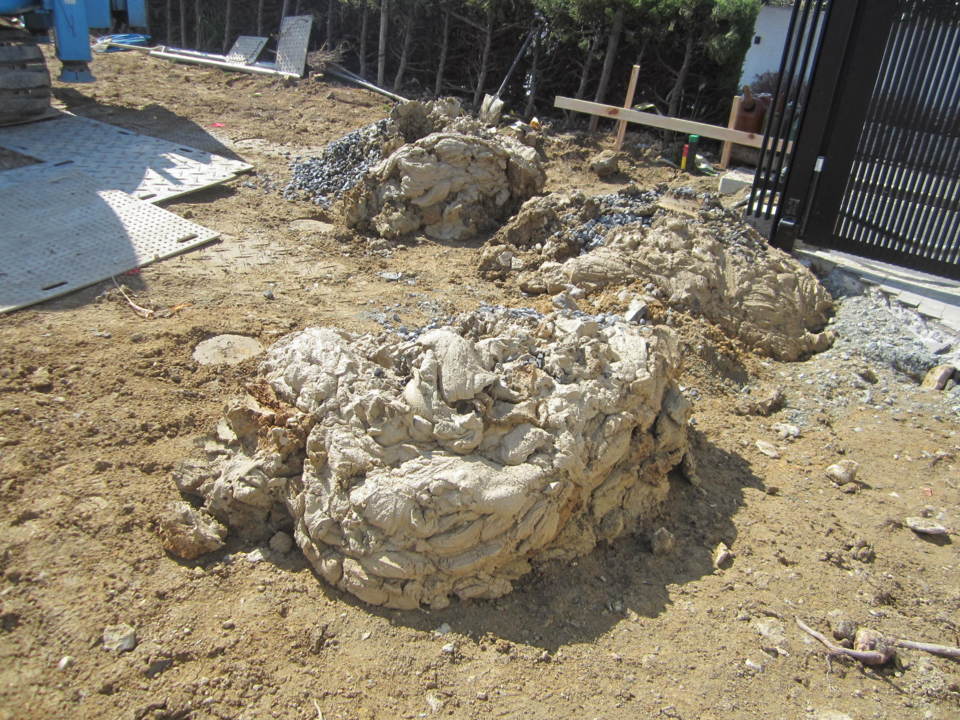

砕石による地盤補強工事の施工状況
- 4. 2015年02月18日
-
砕石による基盤補強の施工状況
- 5. 2015年02月18日
-
砕石による杭 エコジオ地盤補強の出来方
- 6. 2015年02月20日
-

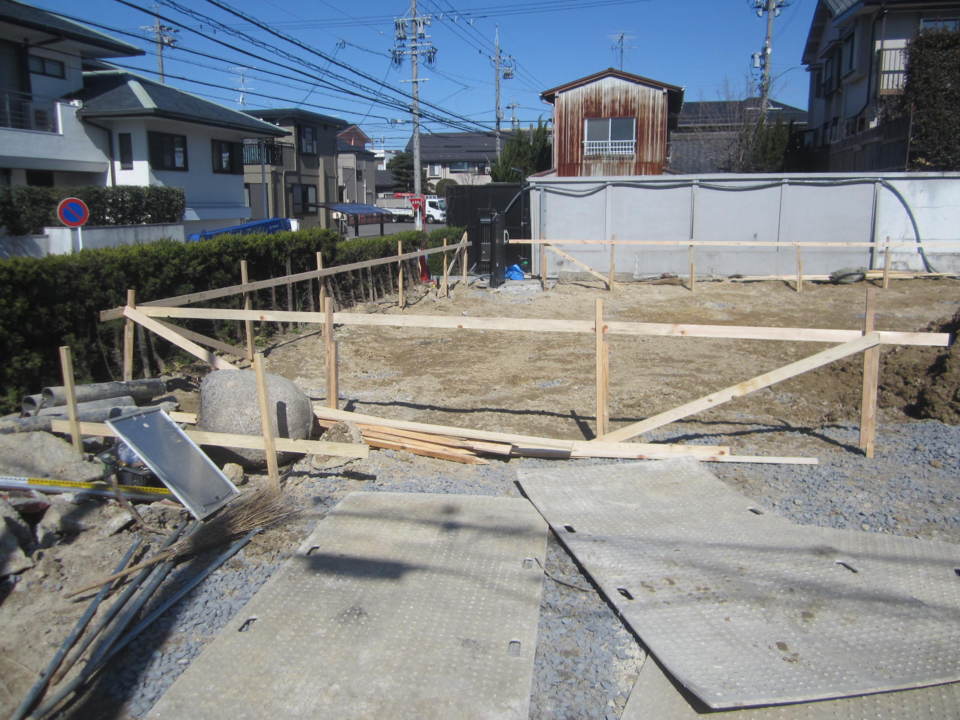

基礎工事用の水盛り・遣り方作成
- 7. 2015年02月21日
-

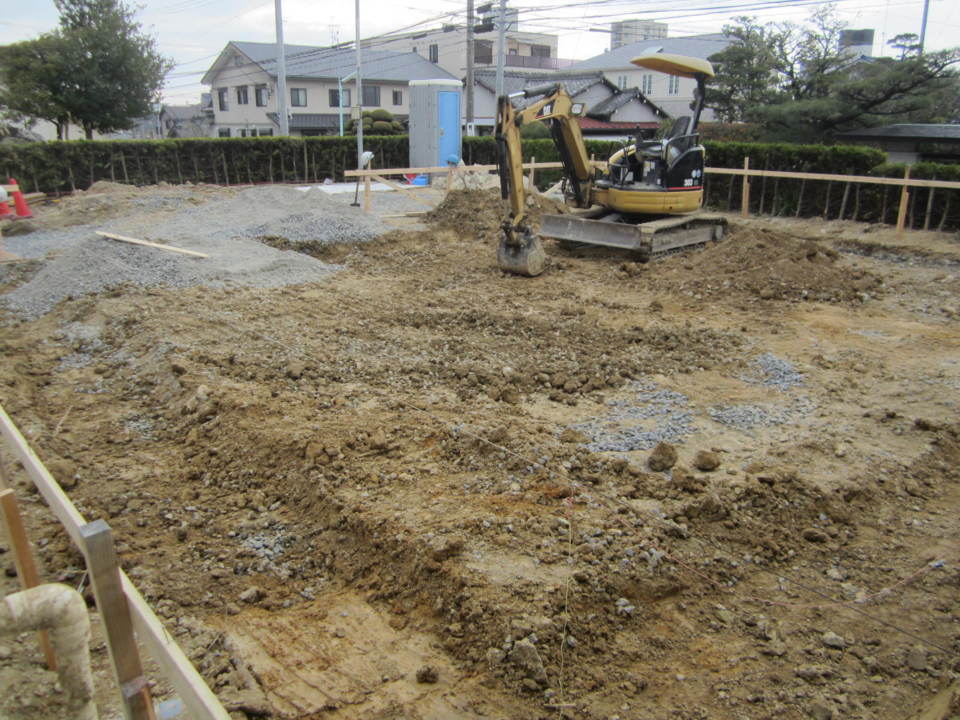

基礎工事スタート 床付け状況
- 8. 2015年02月24日
-
捨てコン打設状況
- 9. 2015年02月24日
-
捨てコン打設状況
- 10. 2015年02月24日
-
捨てコン打設状況
- 11. 2015年02月25日
-

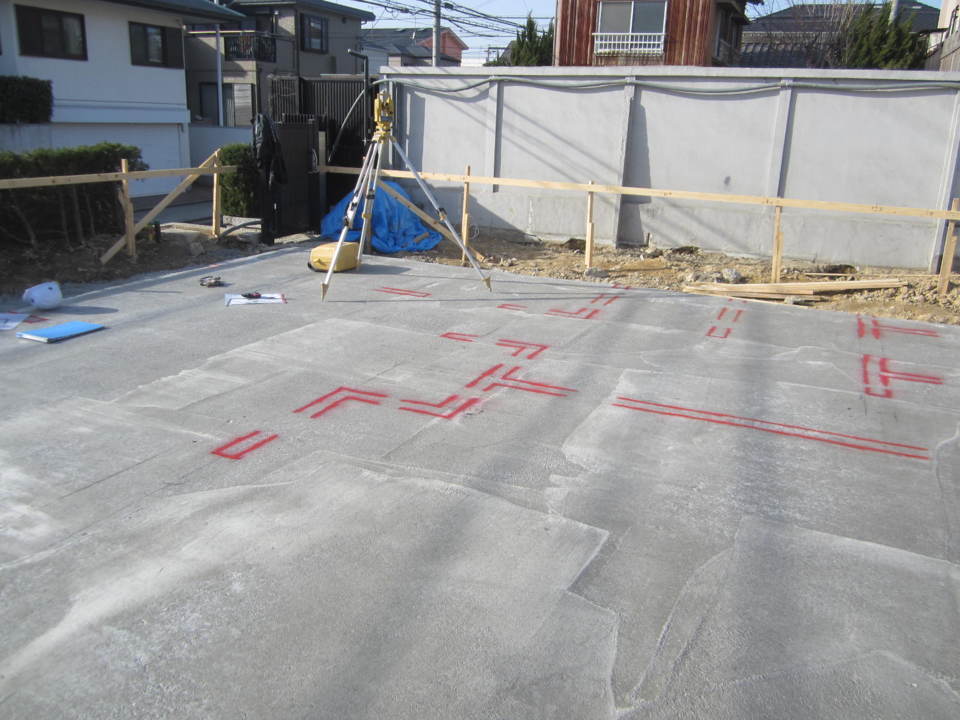

墨出し状況
- 12. 2015年02月25日
-
墨出し状況
- 13. 2015年03月01日
-

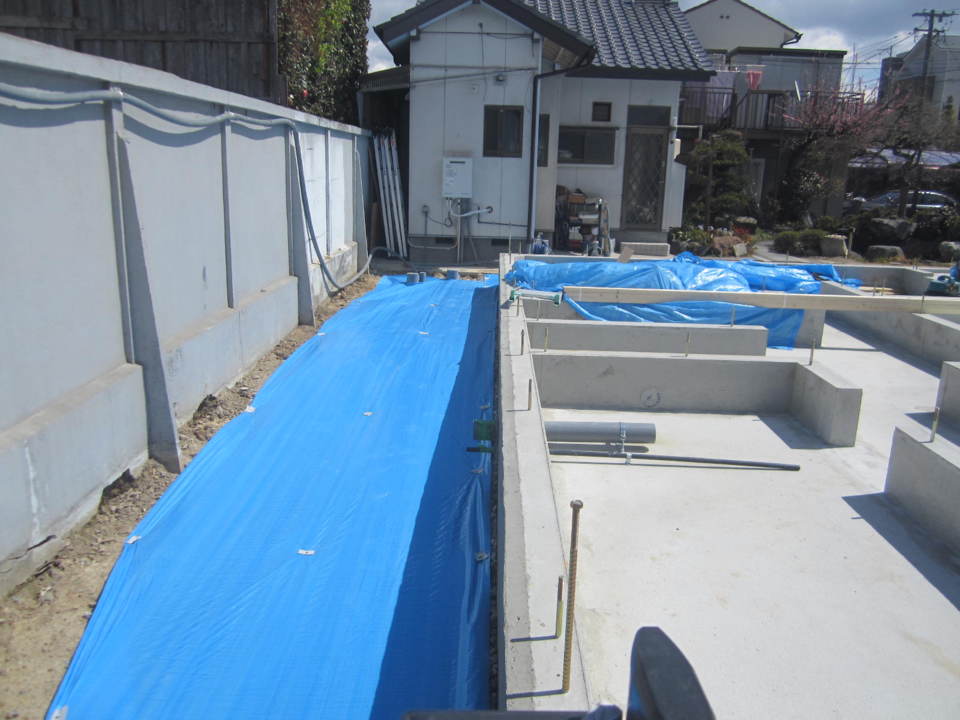

外周型枠入れ・基礎用断熱材張り状況
- 14. 2015年03月01日
-
外周型枠入れ・基礎用断熱材張り状況
- 15. 2015年03月04日
-

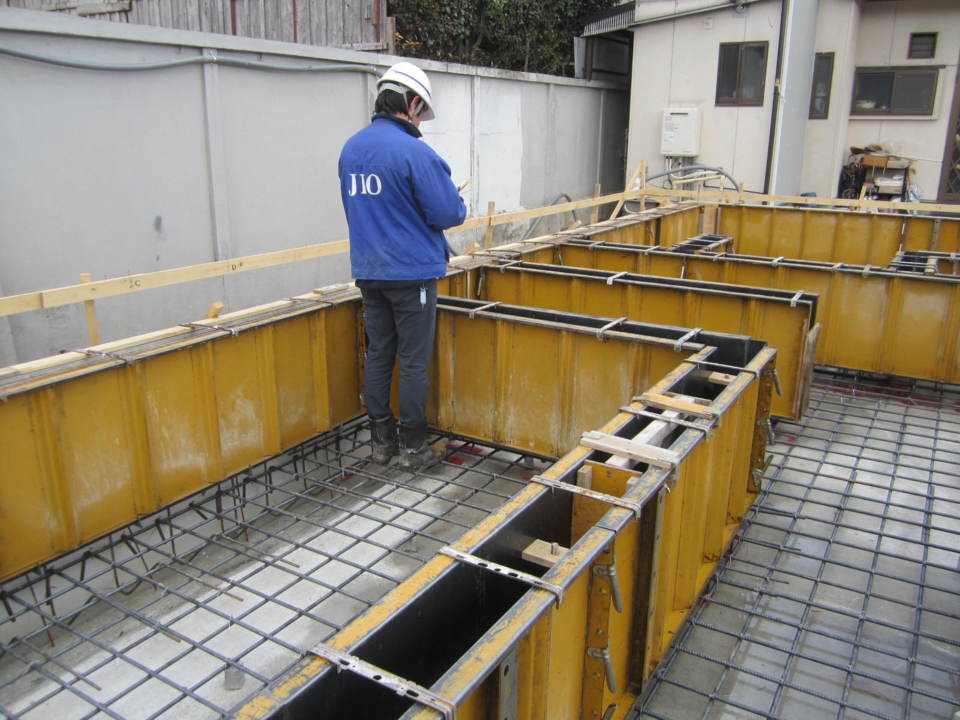

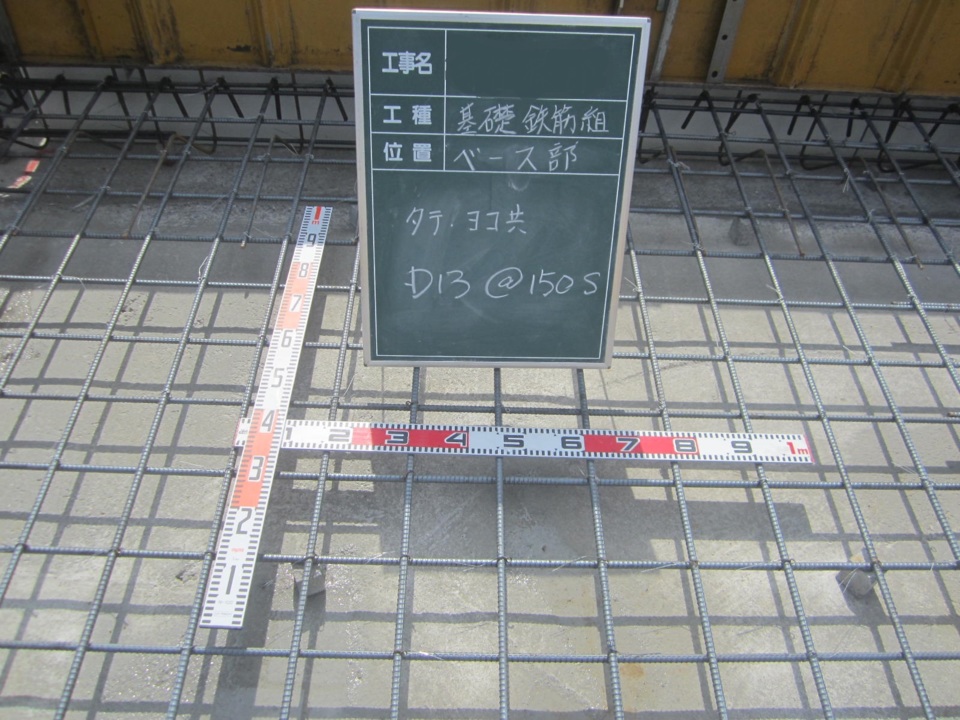

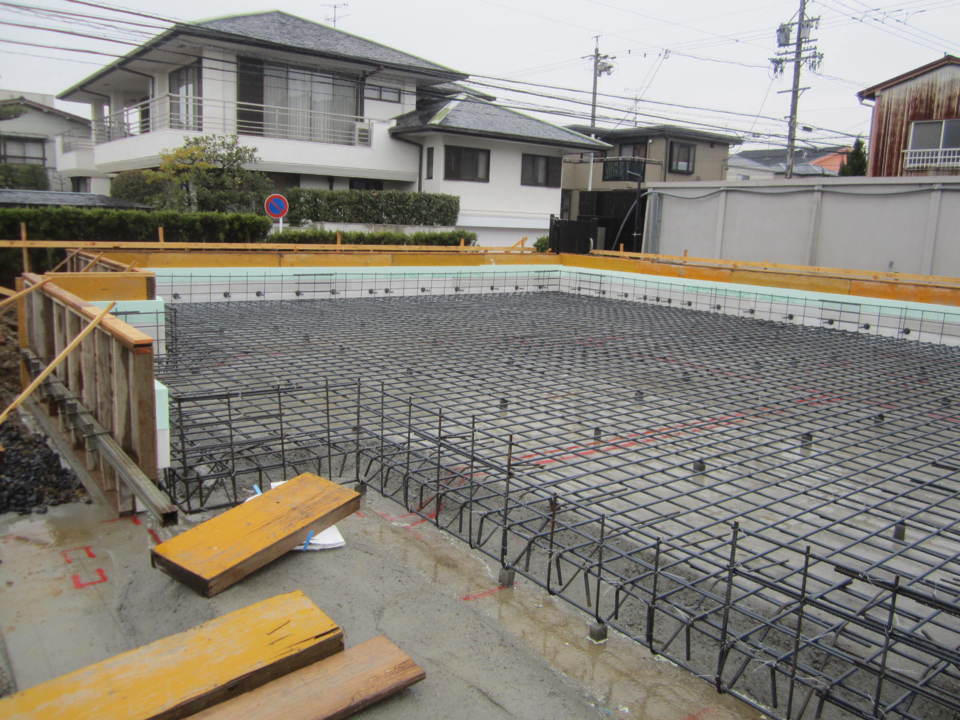

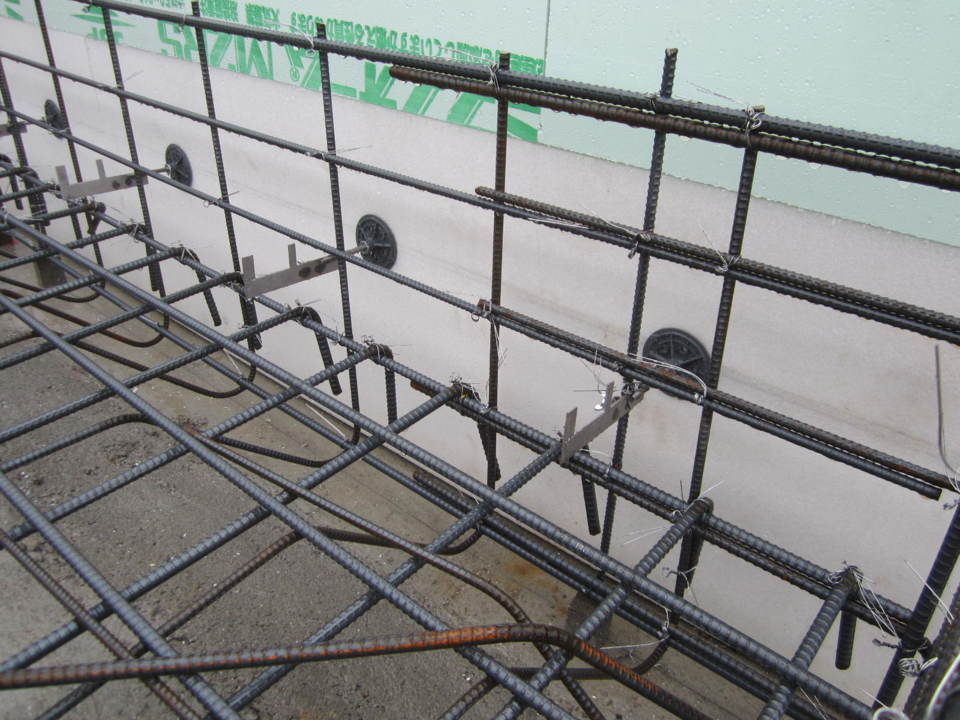

基礎配筋の確認を行いました。
- 16. 2015年03月04日
-
瑕疵保険会社jioの配筋検査を受けました。
- 17. 2015年03月16日
-

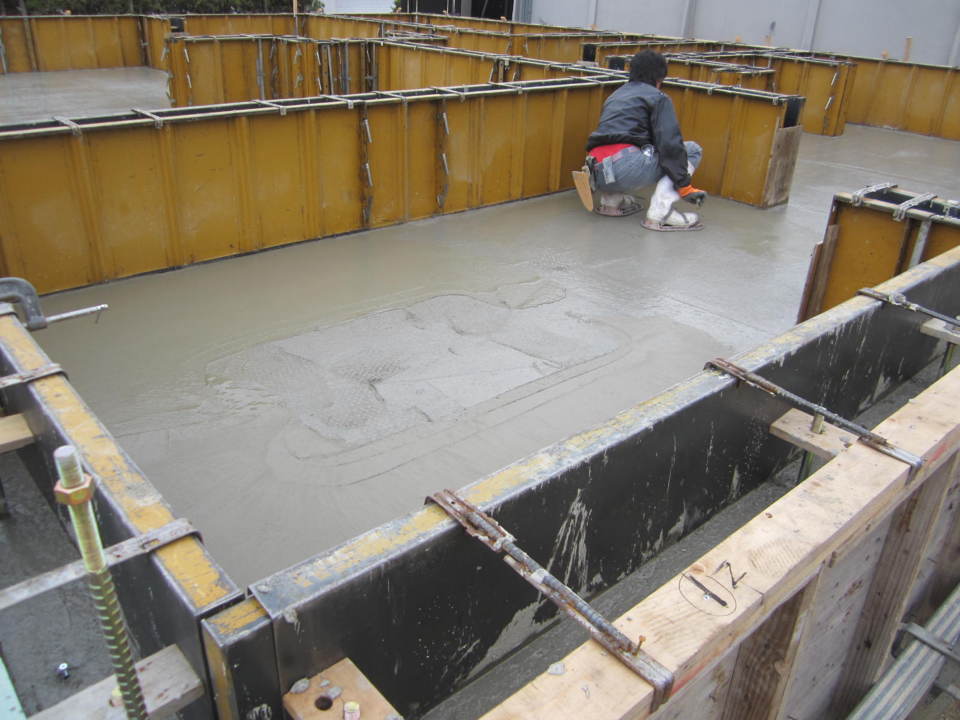

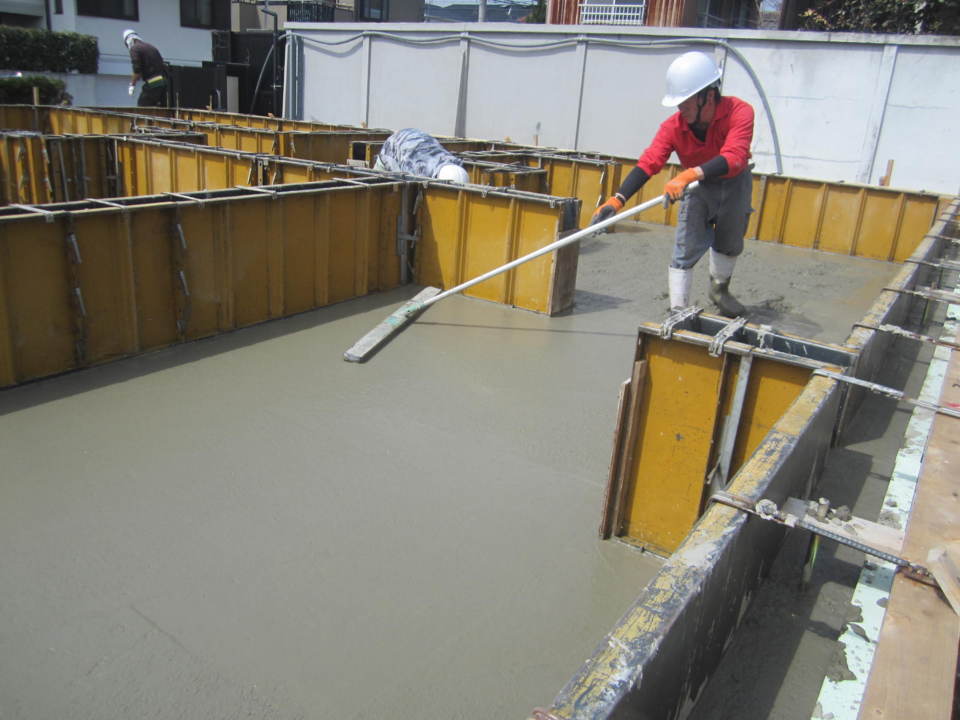

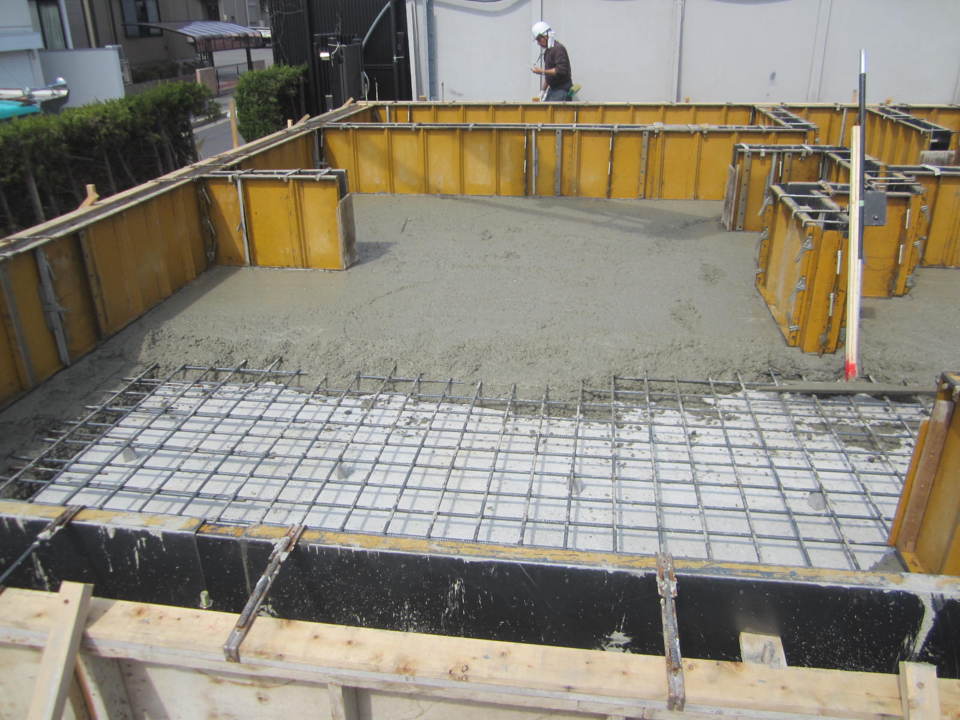

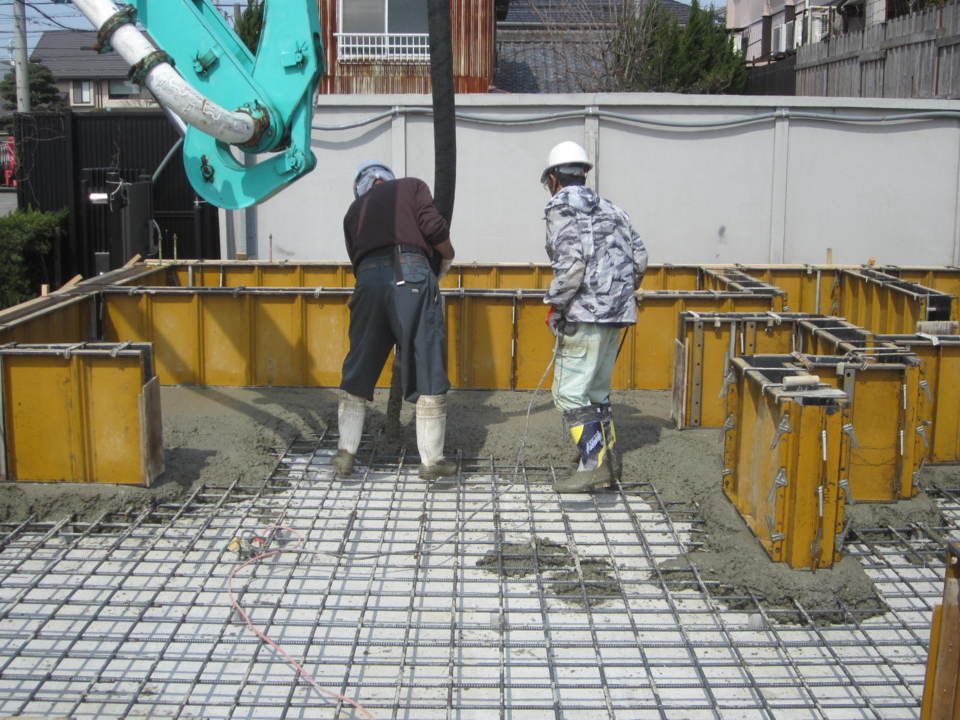

さあ、コンクリート打設準備完了です。
- 18. 2015年03月16日
-

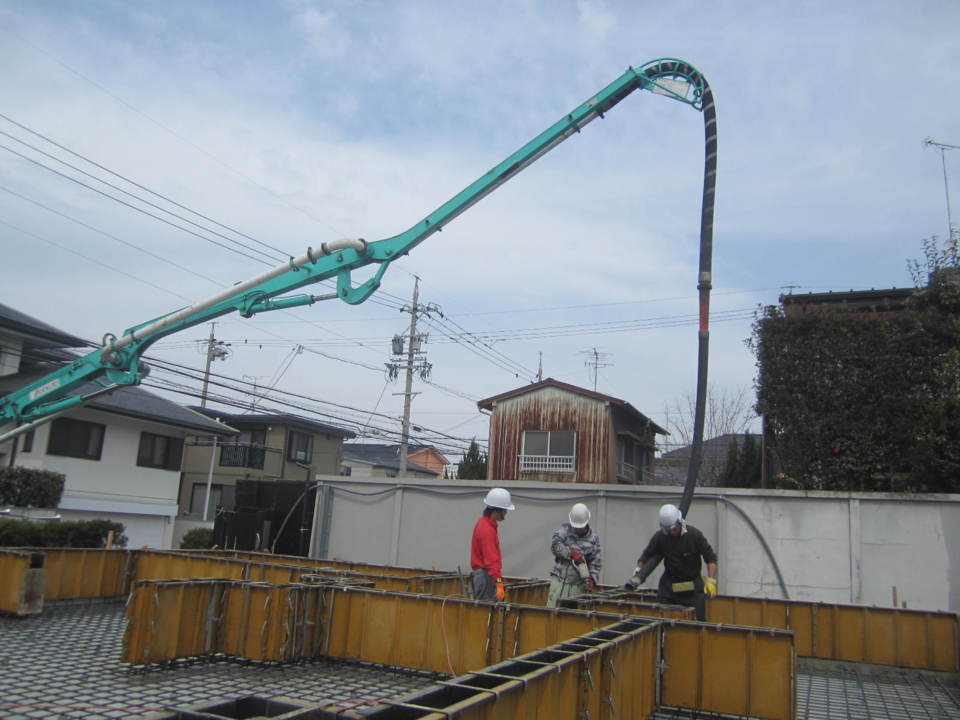

コンクリート打設開始です。
- 19. 2015年03月16日
-
順々に打設していきます。
- 20. 2015年03月16日
-

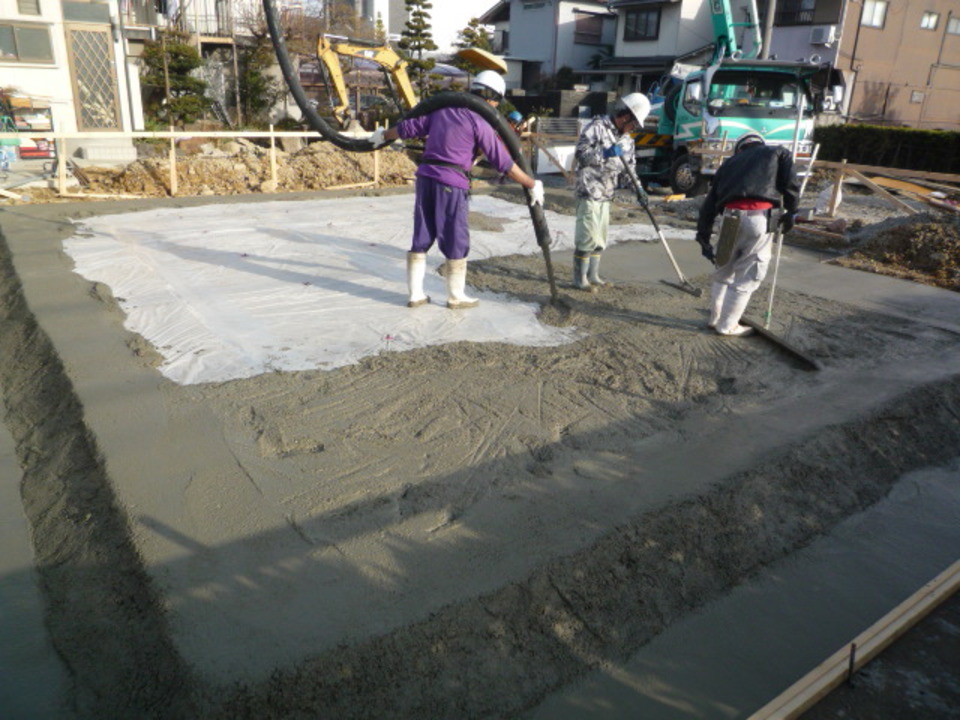

土間が半分打設できました。
- 21. 2015年03月16日
-
コンクリートを平滑に均します。
- 22. 2015年03月16日
-
最後の仕上げです。
- 23. 2015年03月16日
-

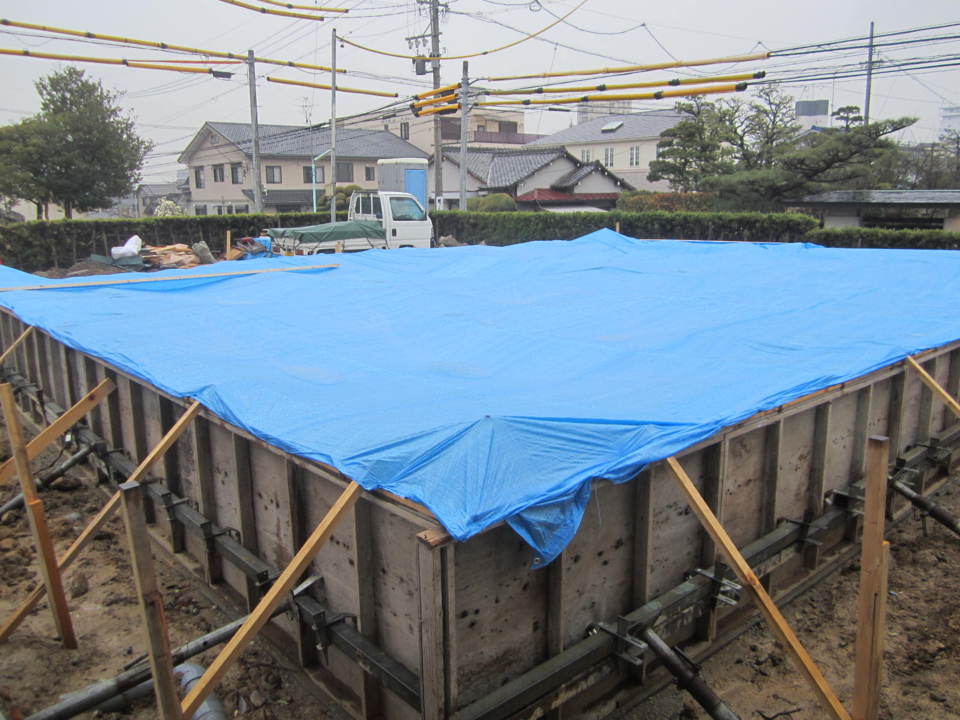

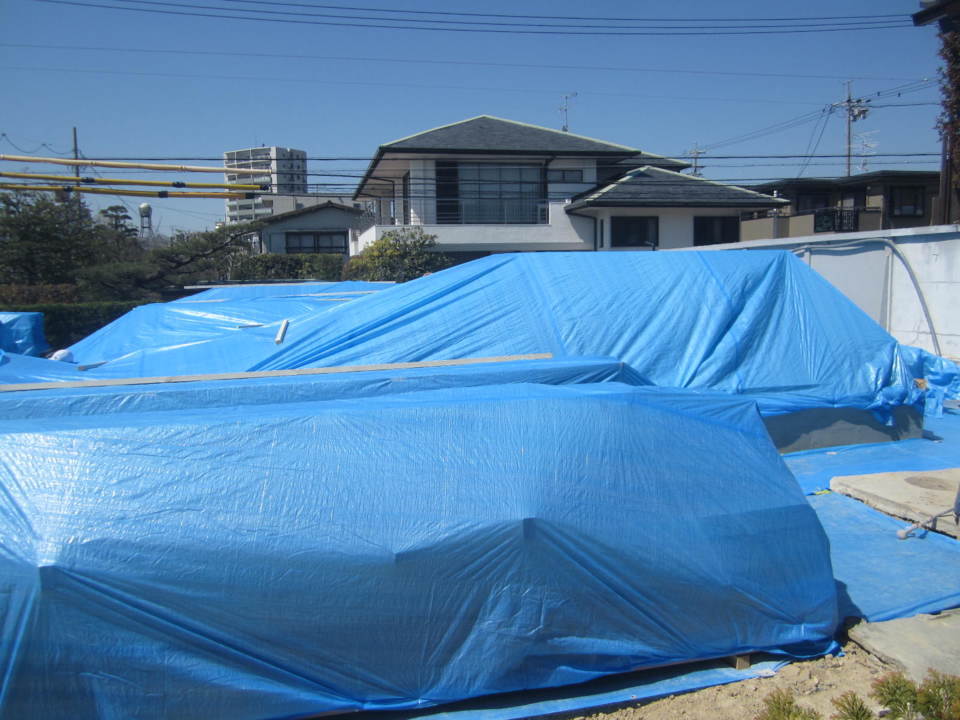

天候が崩れそうでしたので、ブルーシートにて養生しました。

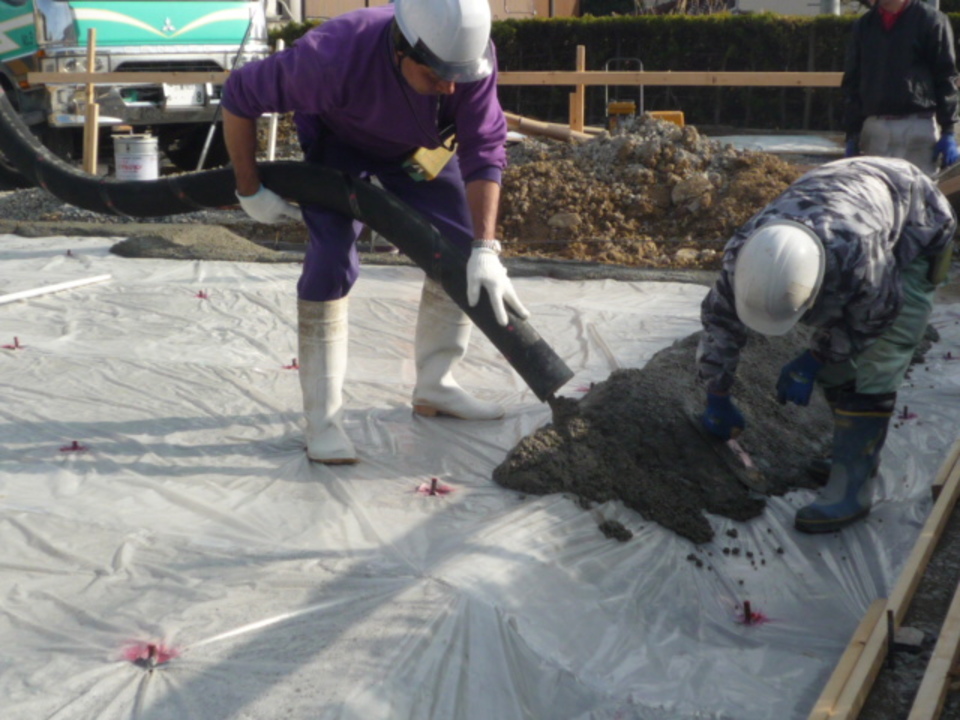

- 24. 2015年03月24日
-
埋戻し完了です。
- 25. 2015年03月24日
-
建前の前に建物の周りをブルーシートで養生しました。
こうすれば雨が降っても泥はね等が少なく、現場が綺麗に保てます。
- 26. 2015年03月26日
-
土台伏せを行いました。
- 27. 2015年03月27日
-

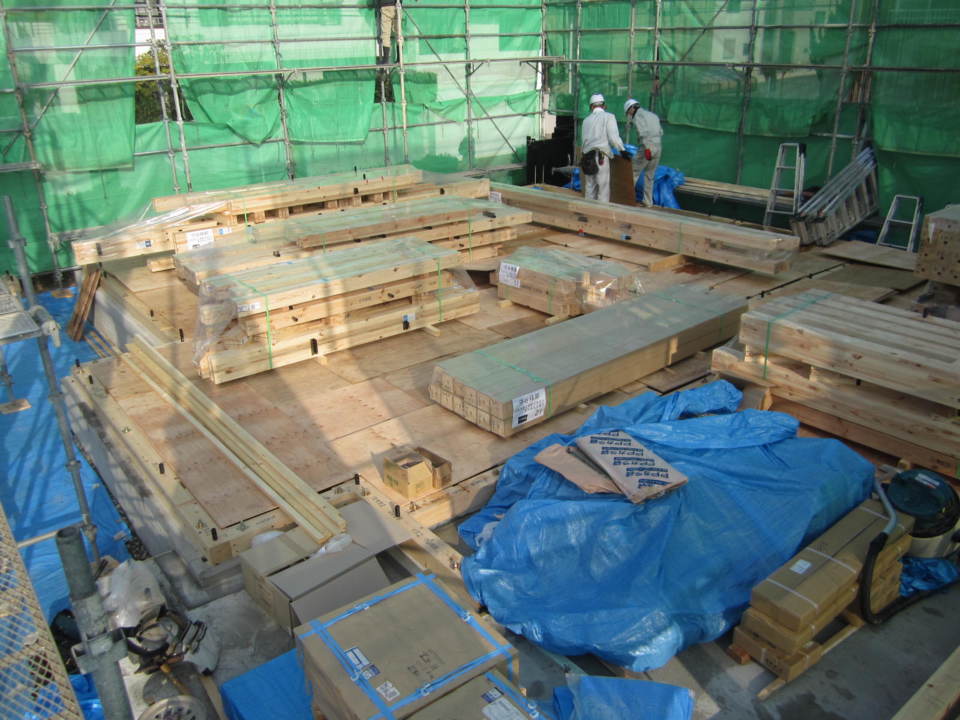

構造材が搬入されましたので、濡れないように養生をしました。
- 28. 2015年03月31日
-
さあ、建て方が始まります。

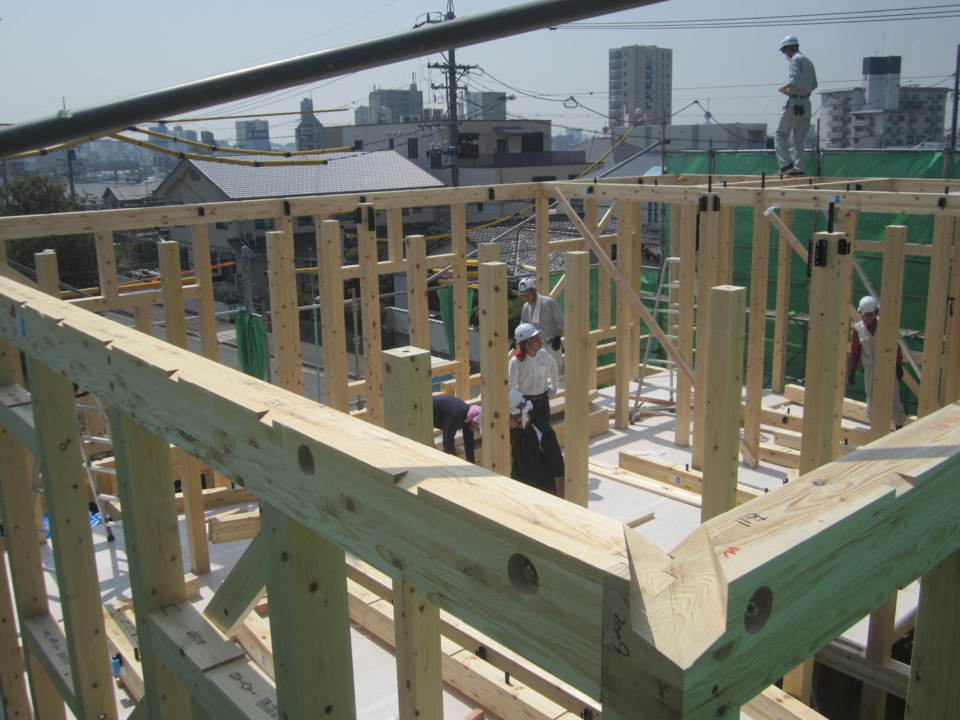

- 29. 2015年03月31日
-

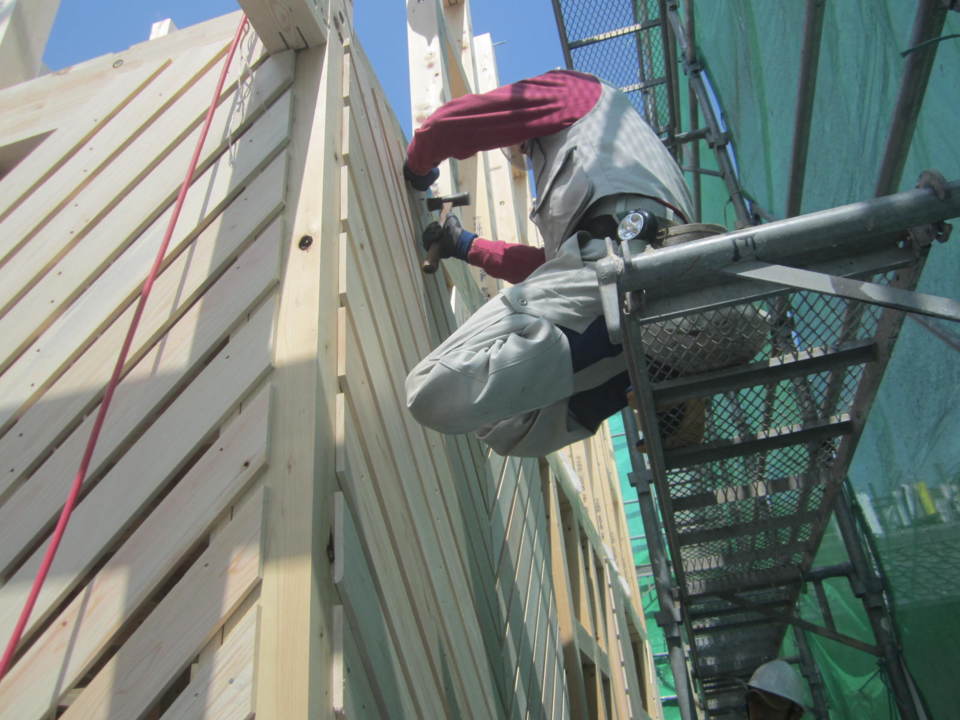

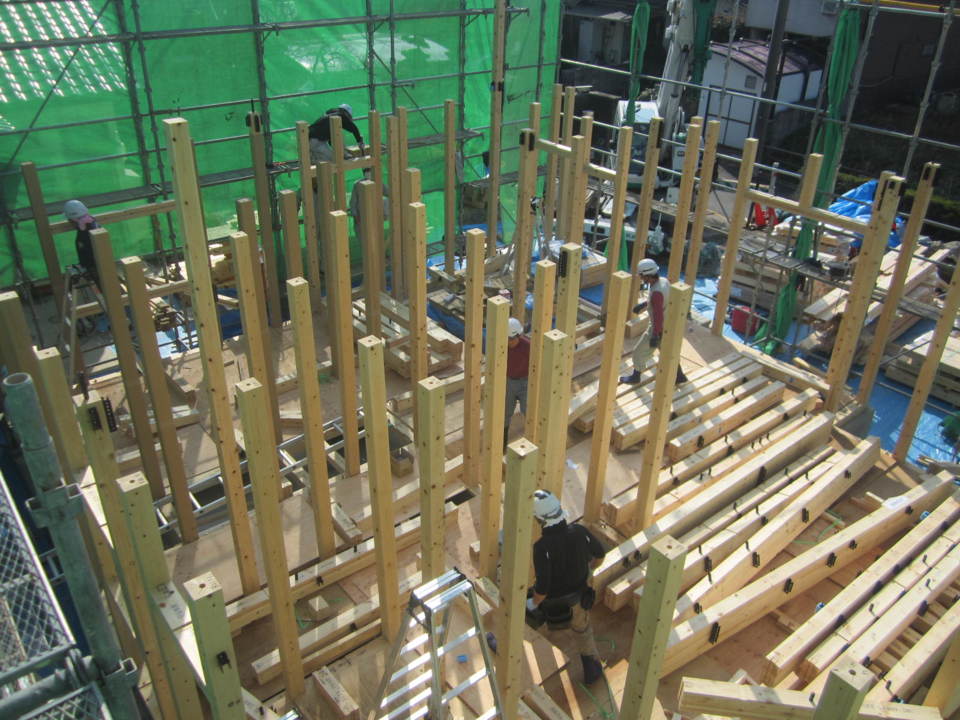

1階の柱を建てています。
- 30. 2015年03月31日
-
2階の梁を架け、床に合板を張りました。
既定の釘の長さ、太さ、間隔で留めていき、水平方向の揺れに対して強度を高めます。
- 31. 2015年03月31日
-
TIPの板も並行して取付けて行きます。
- 32. 2015年03月31日
-
張を架けています。
- 33. 2015年04月01日
-

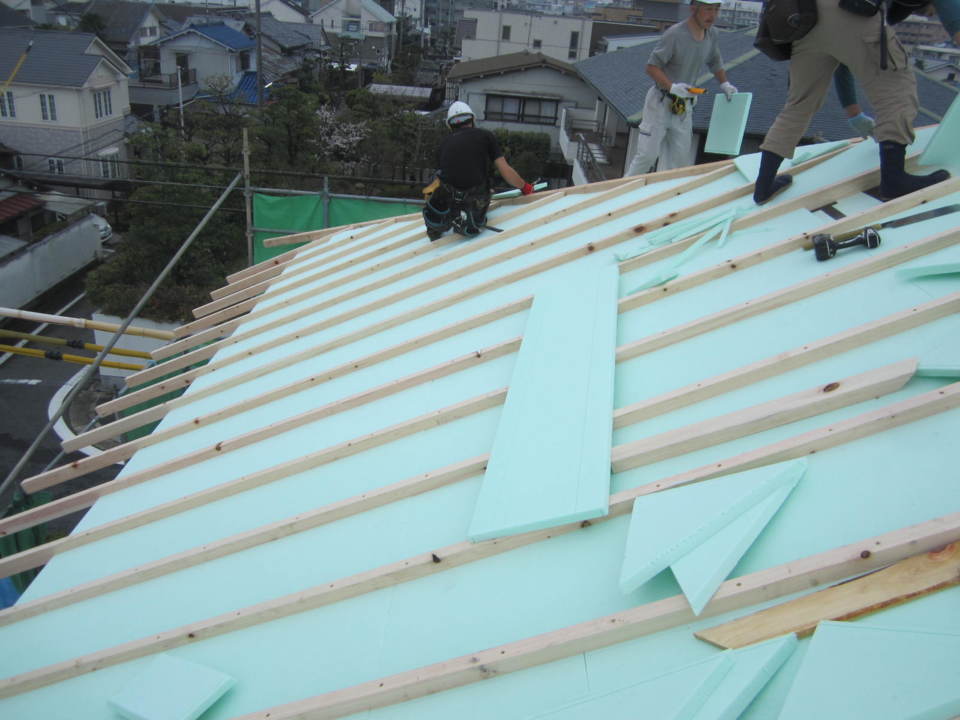

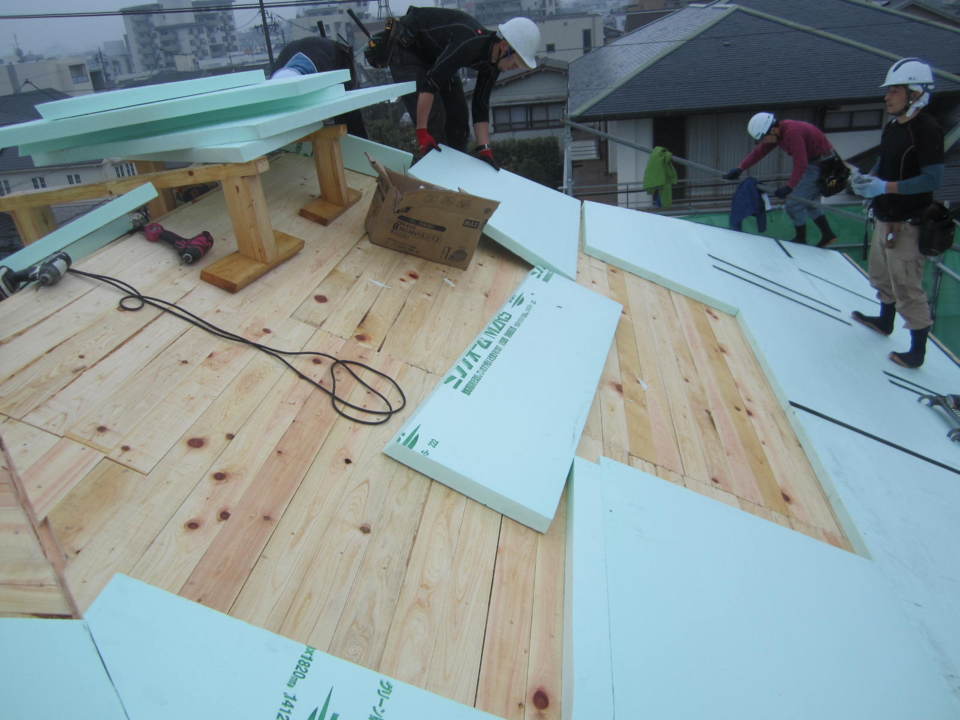

屋根に断熱材を取付けています。
- 34. 2015年04月01日
-
断熱材の継ぎ目に気密テープを貼り、隙間を塞ぎました。
その上に垂木を取付けています。
- 35. 2015年04月01日
-

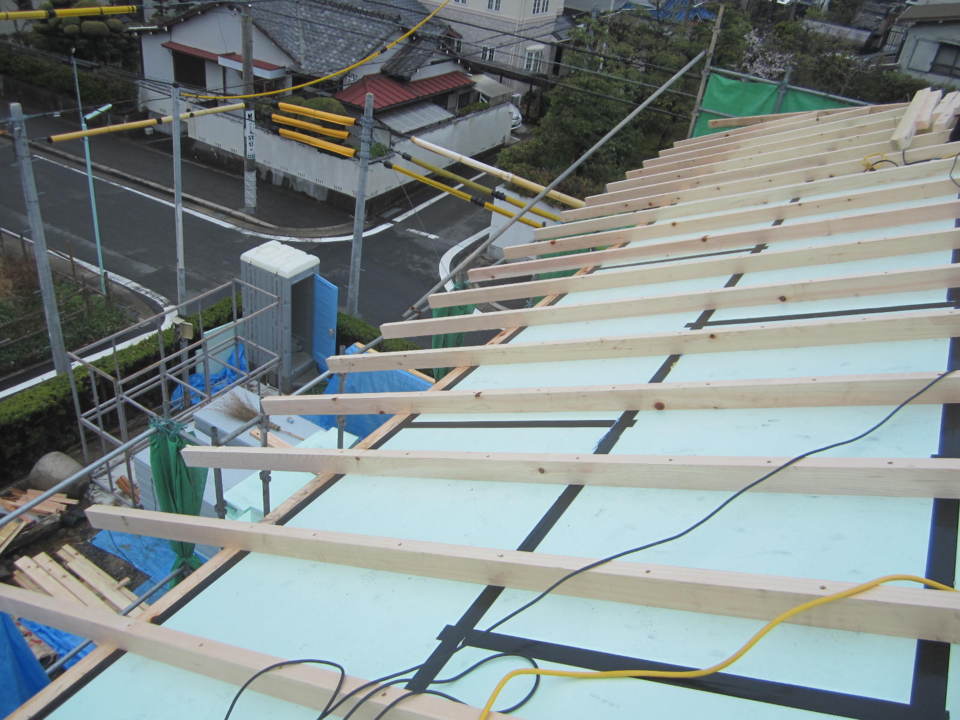

垂木の間に断熱材を取付けています。
- 36. 2015年04月02日
-

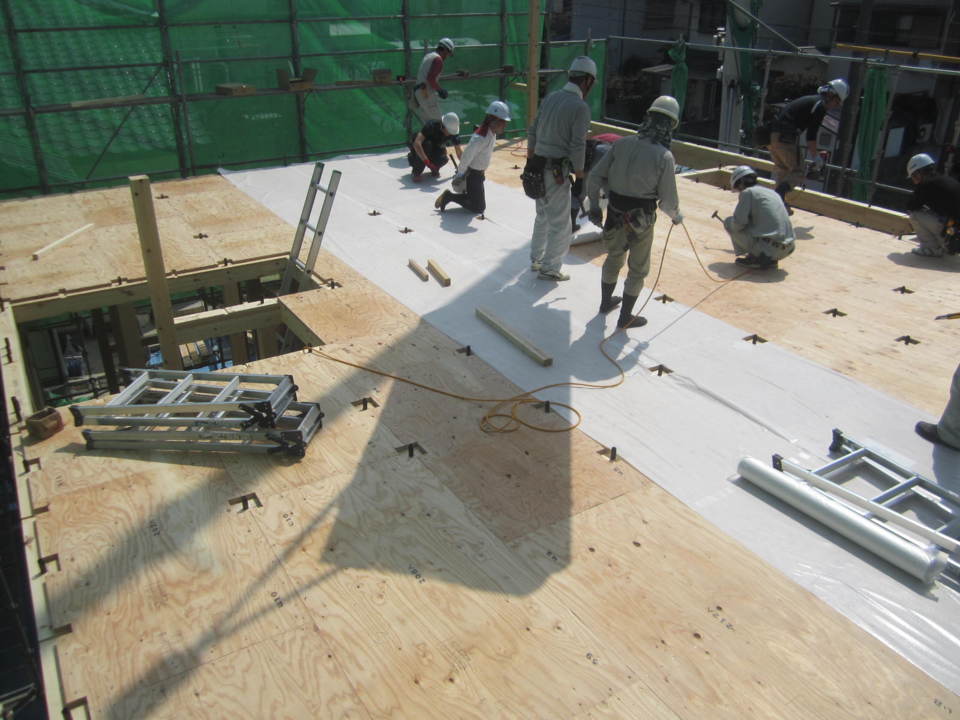

その上に再度野地板を打ち付けました。
- 37. 2015年04月02日
-
雨が降り込まないよう、養生をしました。
雨が多く天候に苦労しました。

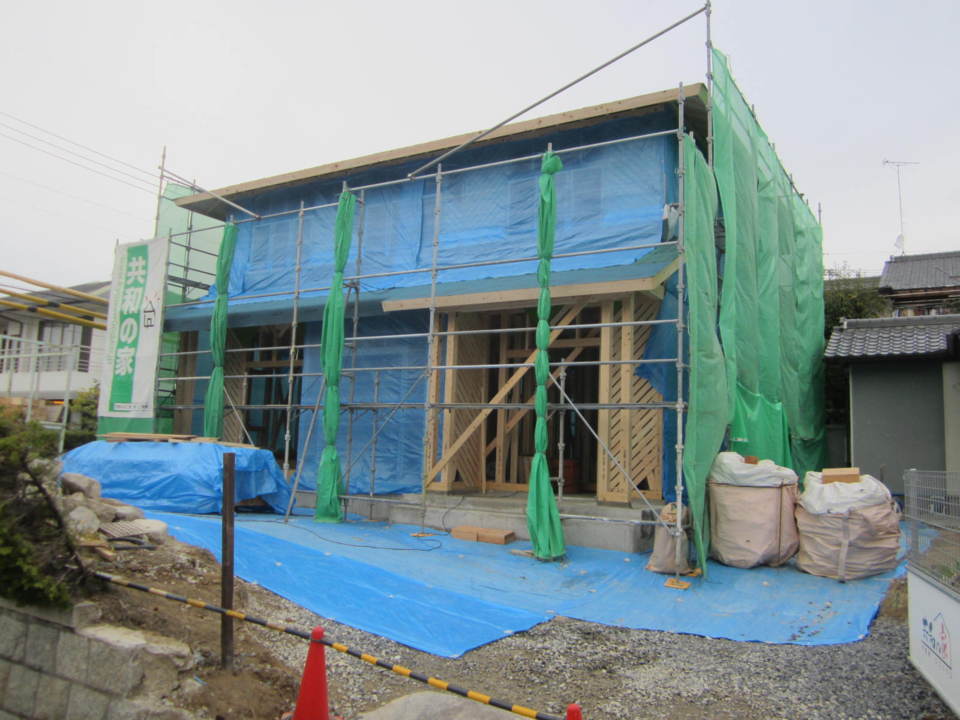

- 38. 2015年04月13日
-
図面通りの金物が取付てあるかの確認をしています。
- 39. 2015年04月13日
-
床の下地『大引き』を取付けています。
- 40. 2015年04月13日
-

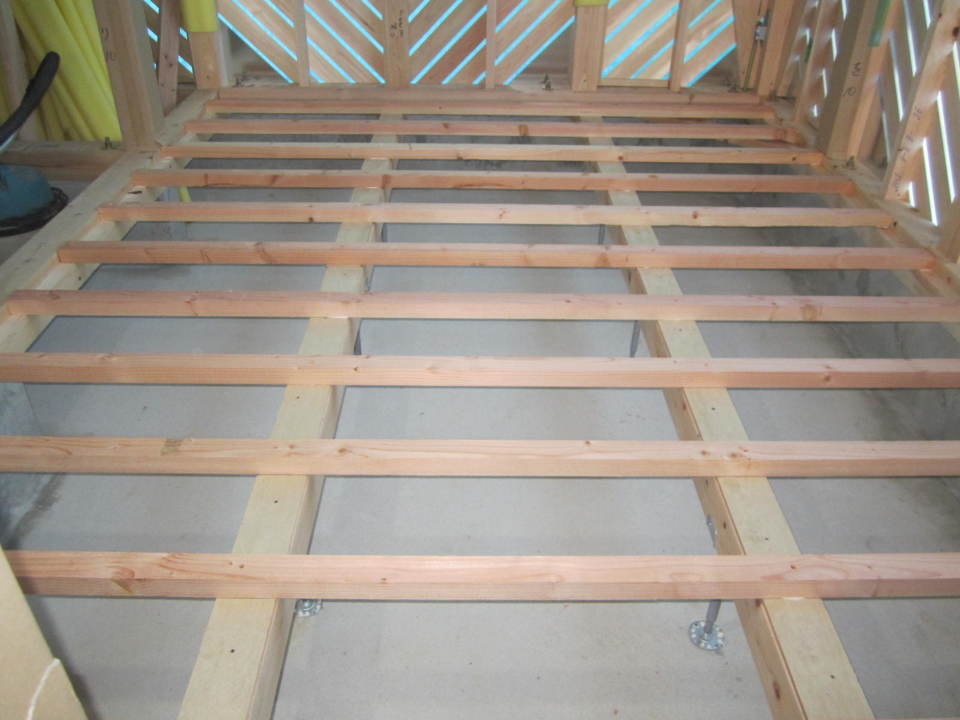

大引きの上に根太を取付けました。
- 41. 2015年04月13日
-

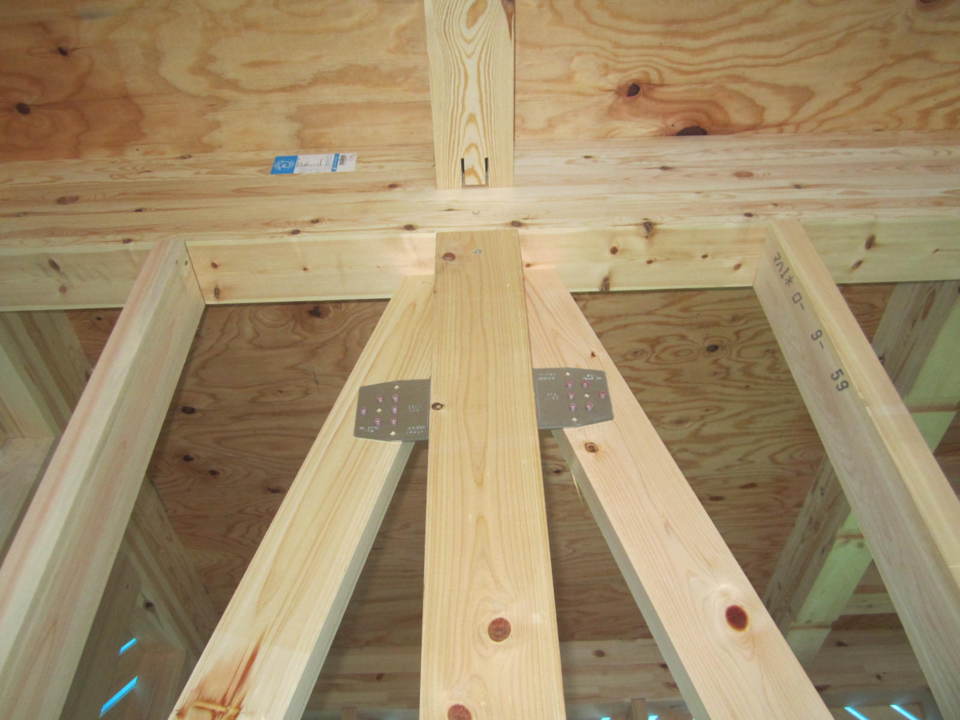

筋交いの金物の確認をしました。
- 42. 2015年04月16日
-
TIP工事完成です。
- 43. 2015年04月16日
-

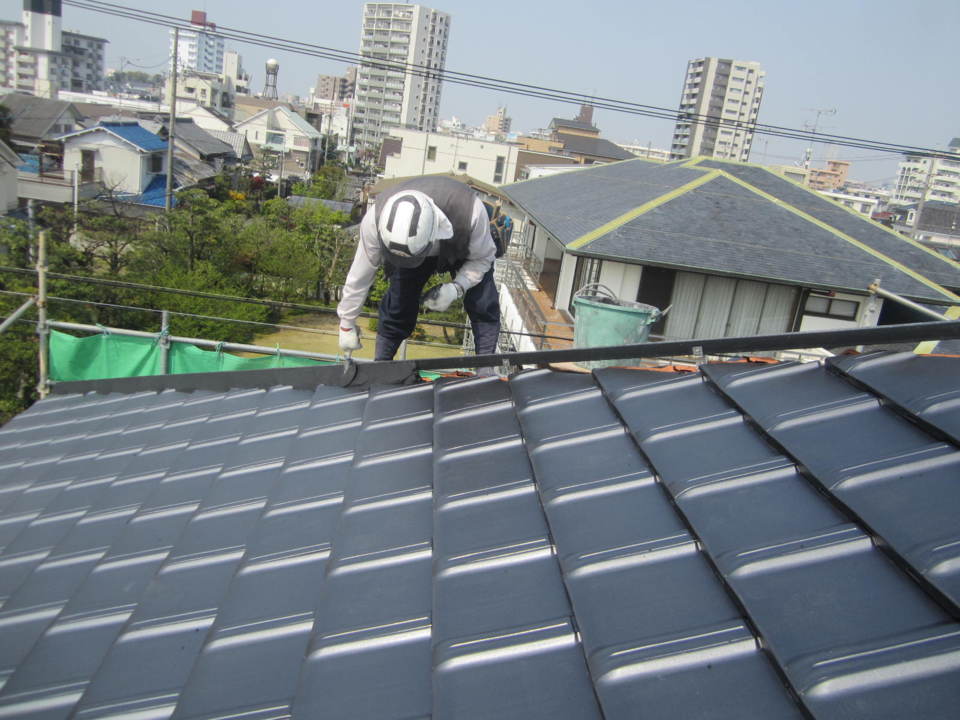

瓦を葺いています。

- 44. 2015年04月17日
-
瑕疵保険会社JIOの検査を受けました。
- 45. 2015年04月23日
-

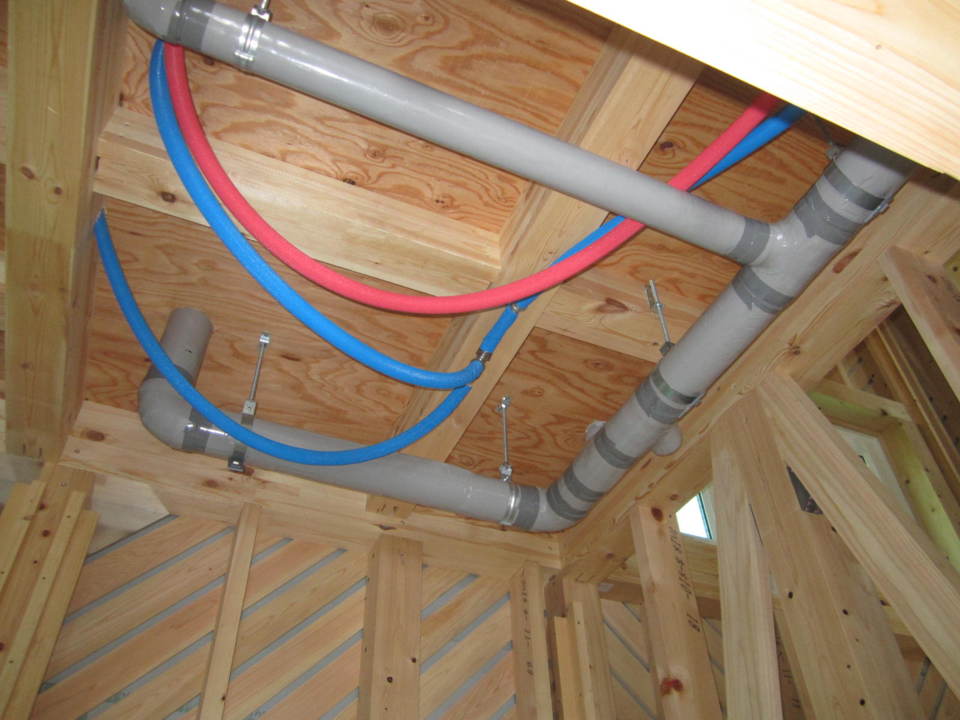

宅内配管を行いました。
排水の音が響きにくいように、防音材が巻いてあります。
- 46. 2015年04月23日
-

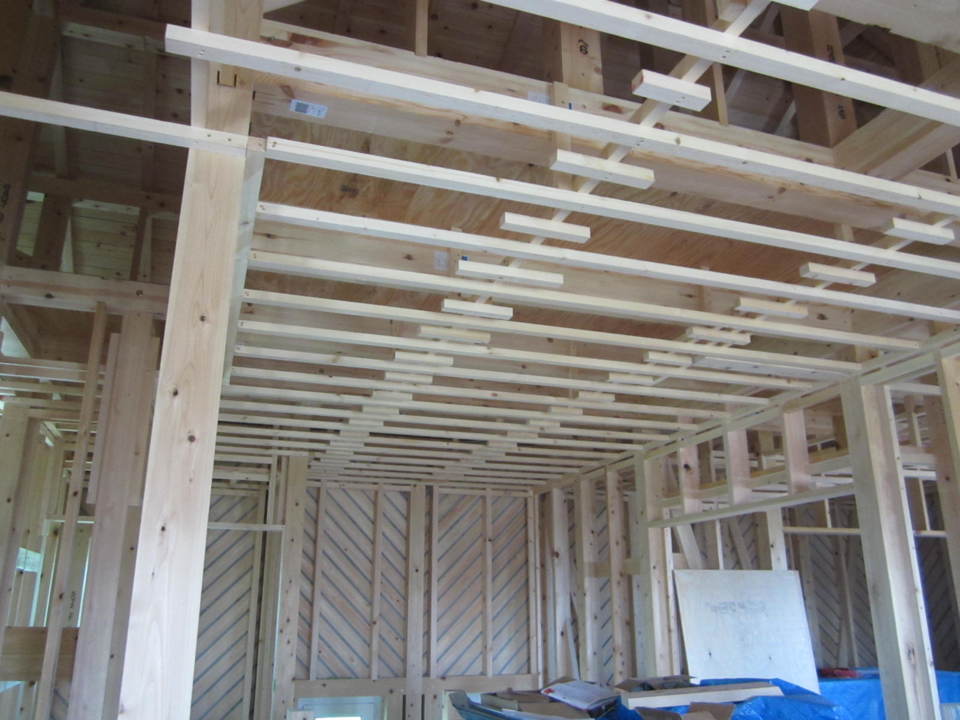

天井下地を組みました。
- 47. 2015年04月23日
-

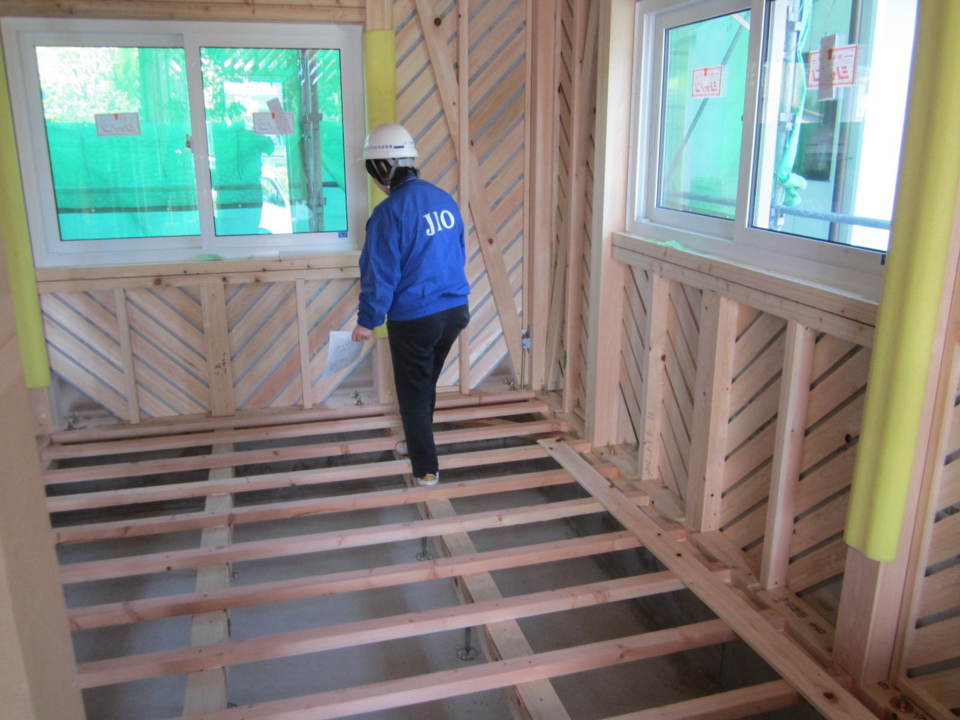

中間検査を受けました。
- 48. 2015年05月12日
-

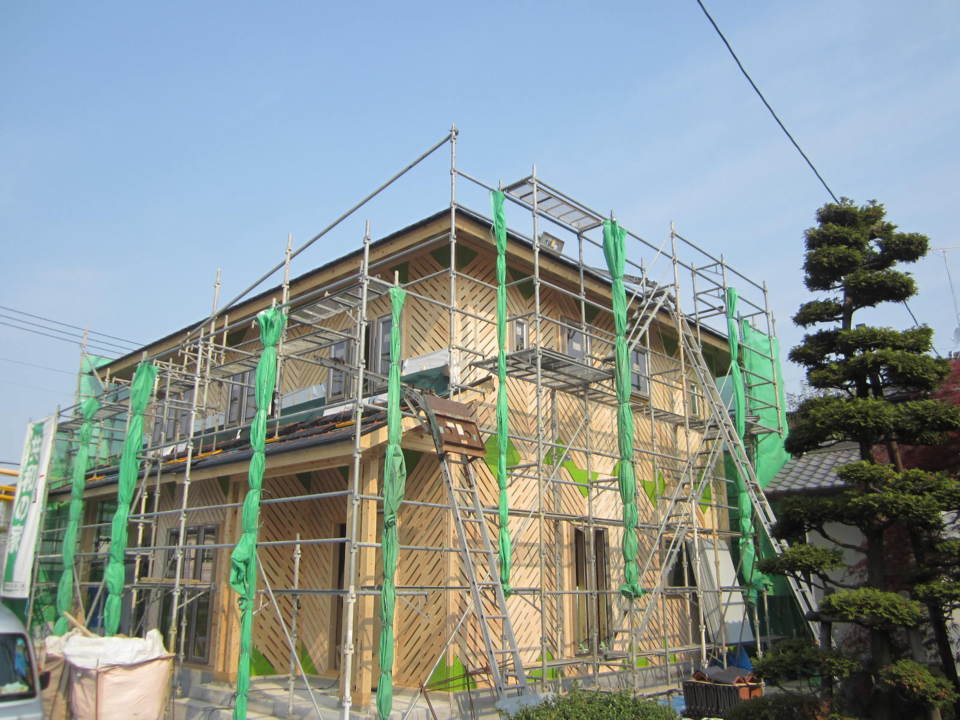

瑕疵保険会社JIOの外装下地検査を受けました。
- 49. 2015年05月16日
-
気密検査を行いました。
- 50. 2015年05月21日
-
内部も順調に進んでいます。
- 51. 2015年05月21日
-

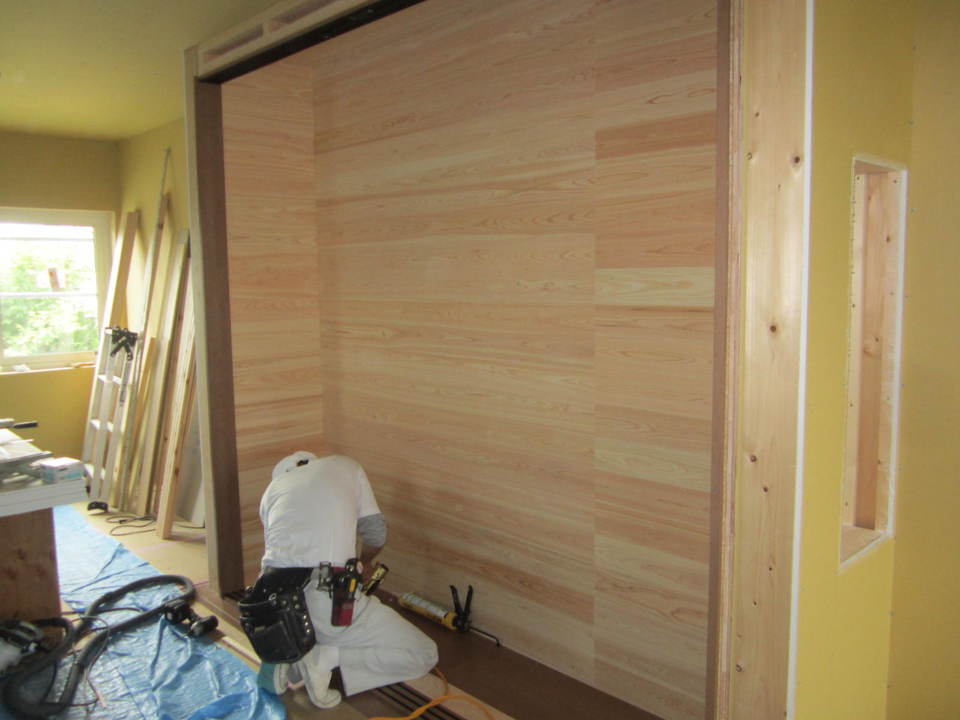

押入れ内部に桧板を張りました。

- 52. 2015年05月21日
-
階段下収納に壁板を張りました。
- 53. 2015年05月21日
-
こちらも収納。
- 54. 2015年06月16日
-
和室の壁ボードを張りました。
- 55. 2015年06月16日
-

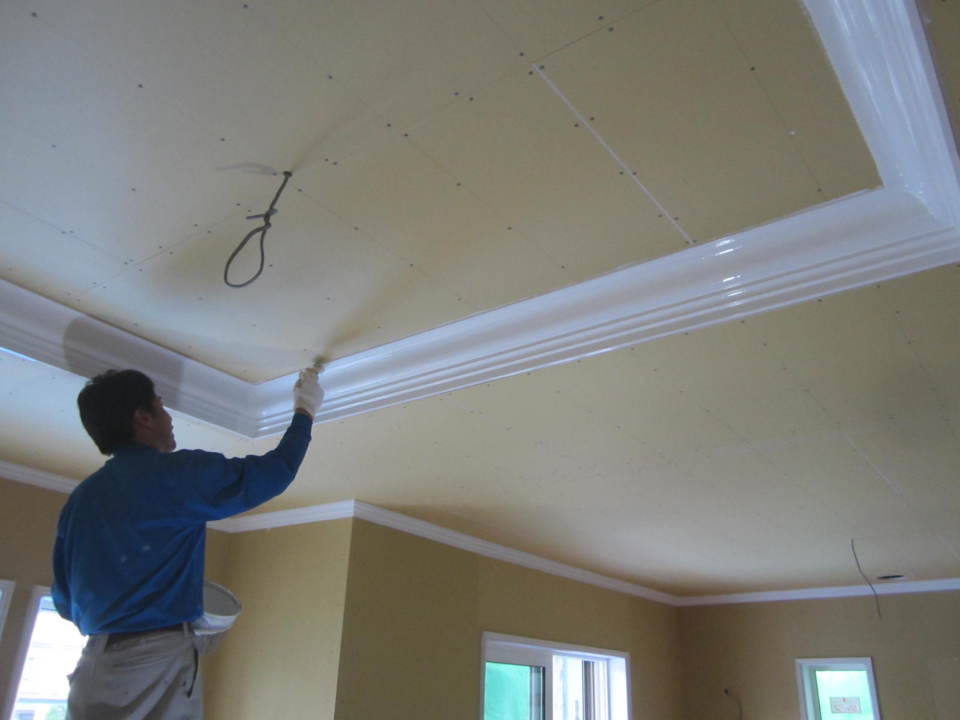

天井モールを塗装しています。
- 56. 2015年06月19日
-

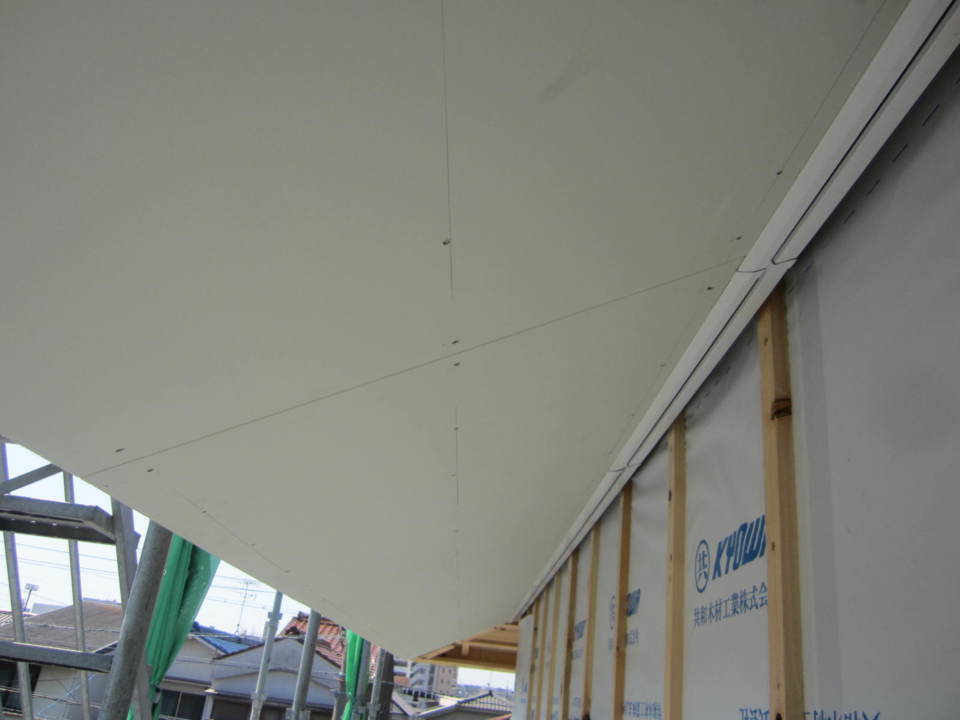

軒天を張りました。
- 57. 2015年06月19日
-

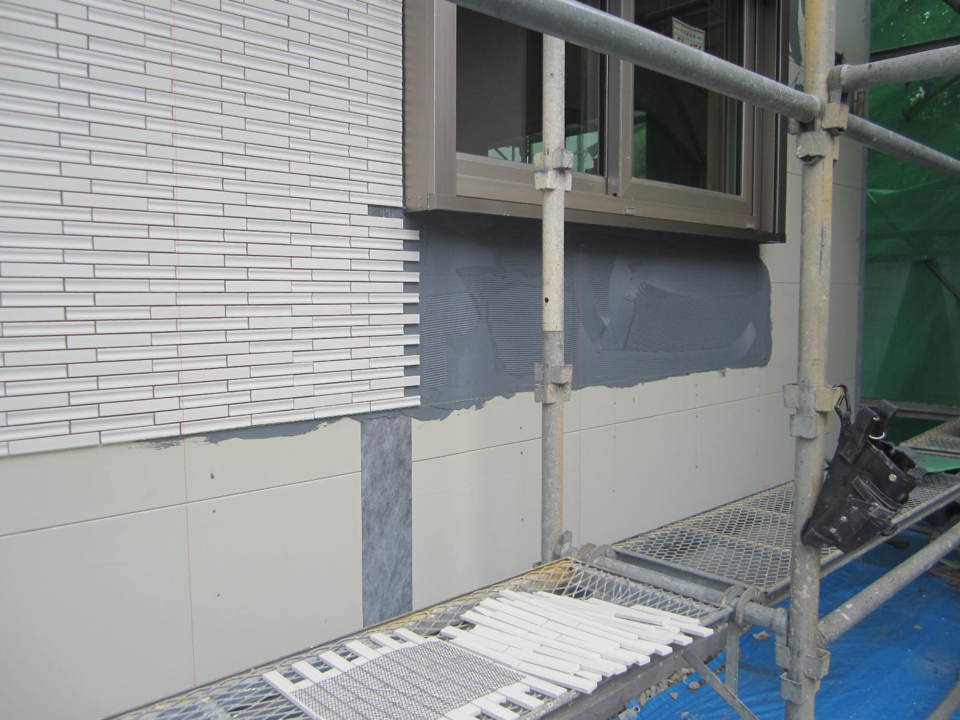

外壁タイルを貼っています。
- 58. 2015年06月19日
-
外壁のタイル貼り状況です。
5割位い完了です。
- 59. 2015年06月19日
-
軒天を張りました。
外部ももう少しで完了です。
- 60. 2015年06月26日
-

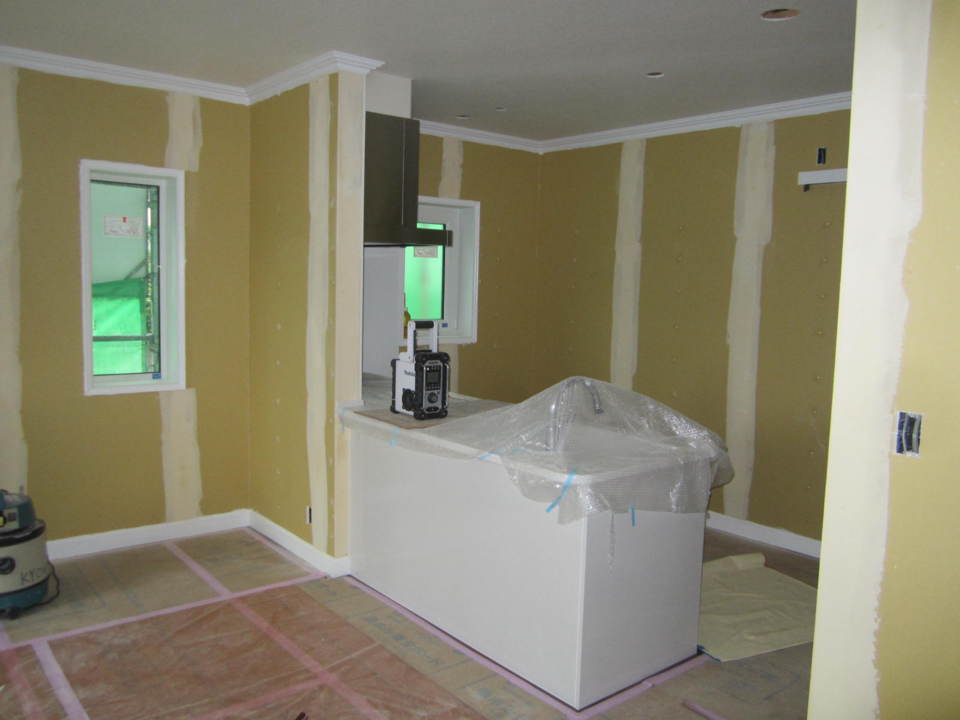

内部はクロス工事に入りました。
パテを飼って下地を平滑にしています。
- 61. 2015年06月26日
-
天井のクロスが貼れました。
- 62. 2015年06月30日
-
外部足場解体前の社内検査を行いました。
汚れや傷などを厳しくチェックします。
- 63. 2015年07月15日
-

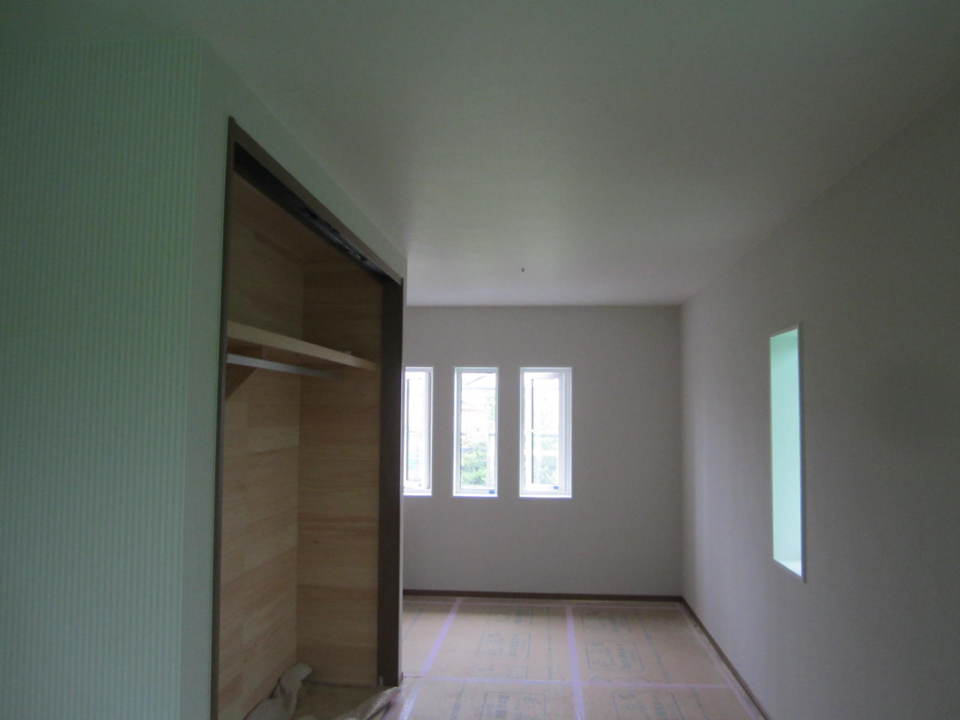

内部も完成間近です。
- 64. 2015年07月27日
-

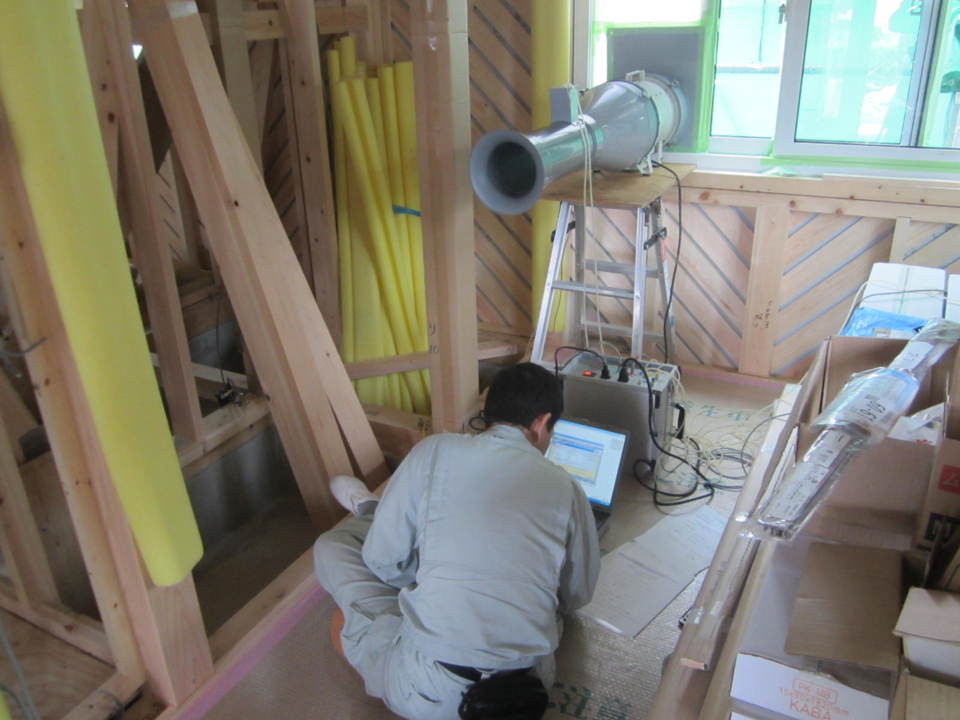

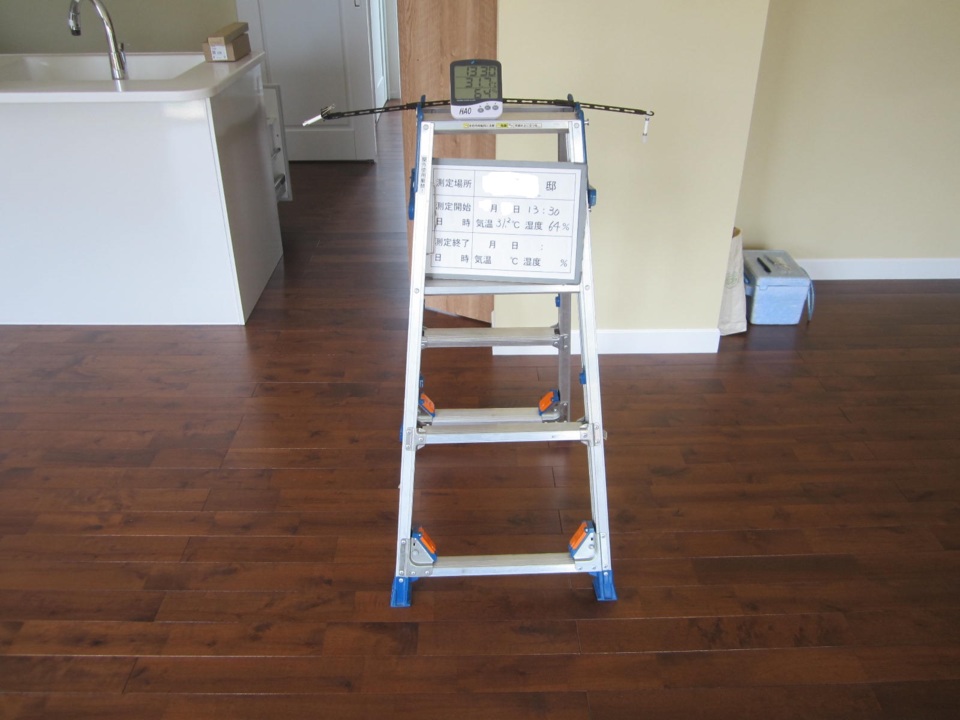

室内空気測定を行いました。

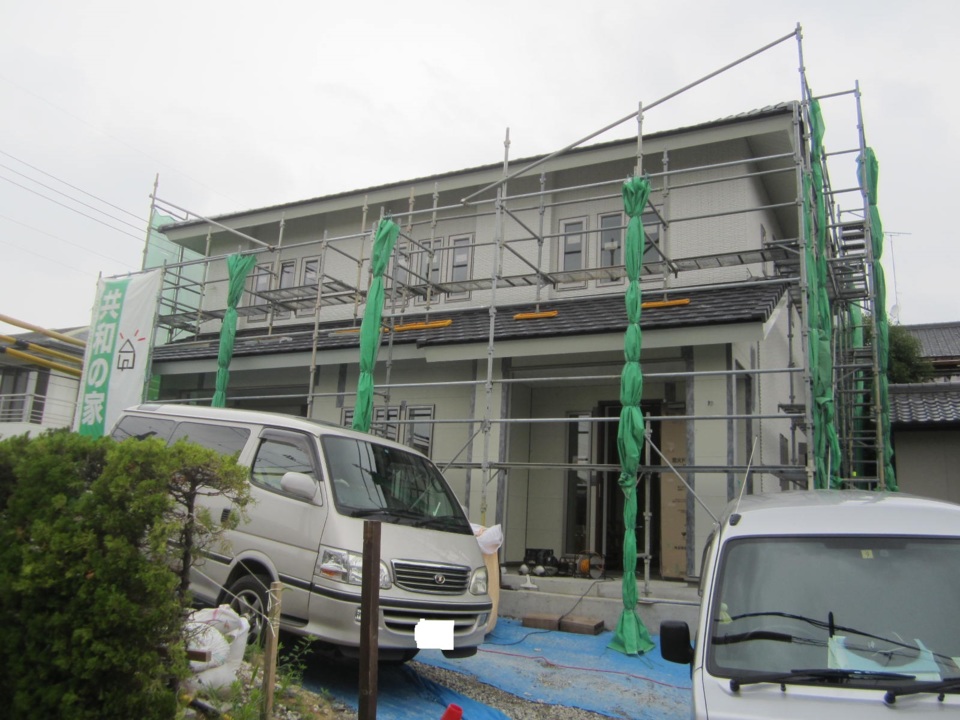

- 65. 2015年08月08日
-
完成!
