こだわりの詰まった内装と温度管理を考えた暖かい家
愛知県名古屋市S様邸
全体|全体
建築中レポート
- 1. 2015年02月28日
-

地盤調査を行いました。
- 2. 2015年03月01日
-
地鎮祭を執り行いました。
安全に作業を進めて参ります。
- 3. 2015年04月11日
-

建物の位置を出しました。
- 4. 2015年04月18日
-

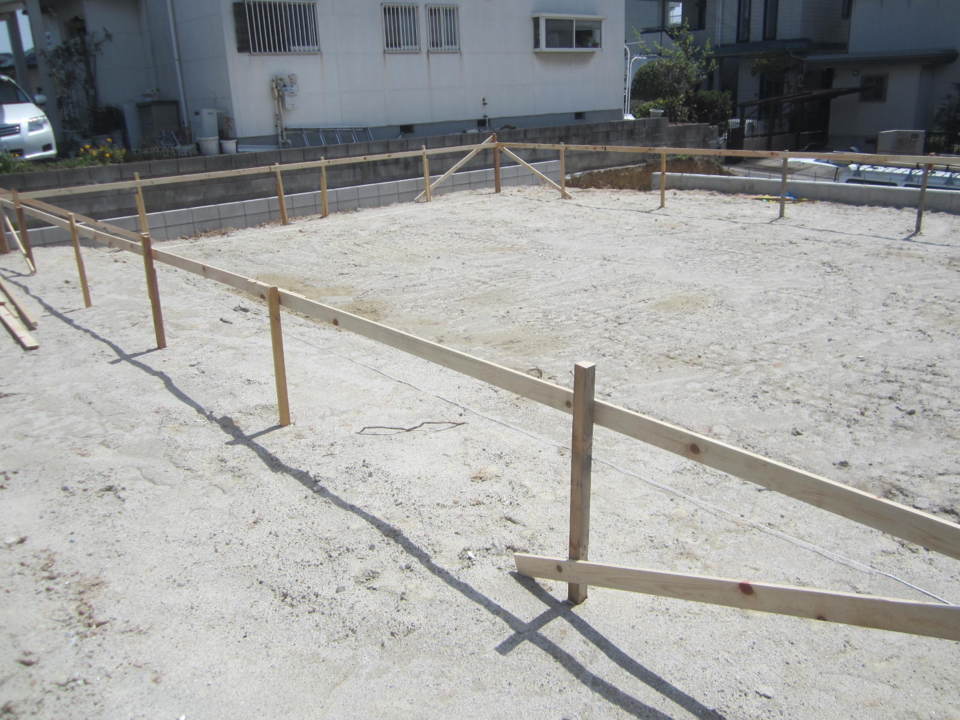

遣り方を行いました。
- 5. 2015年04月23日
-

砕石を敷き、その上に防湿フィルムを敷いています。
- 6. 2015年04月25日
-
捨てコンクリートを打設しました。
- 7. 2015年04月25日
-

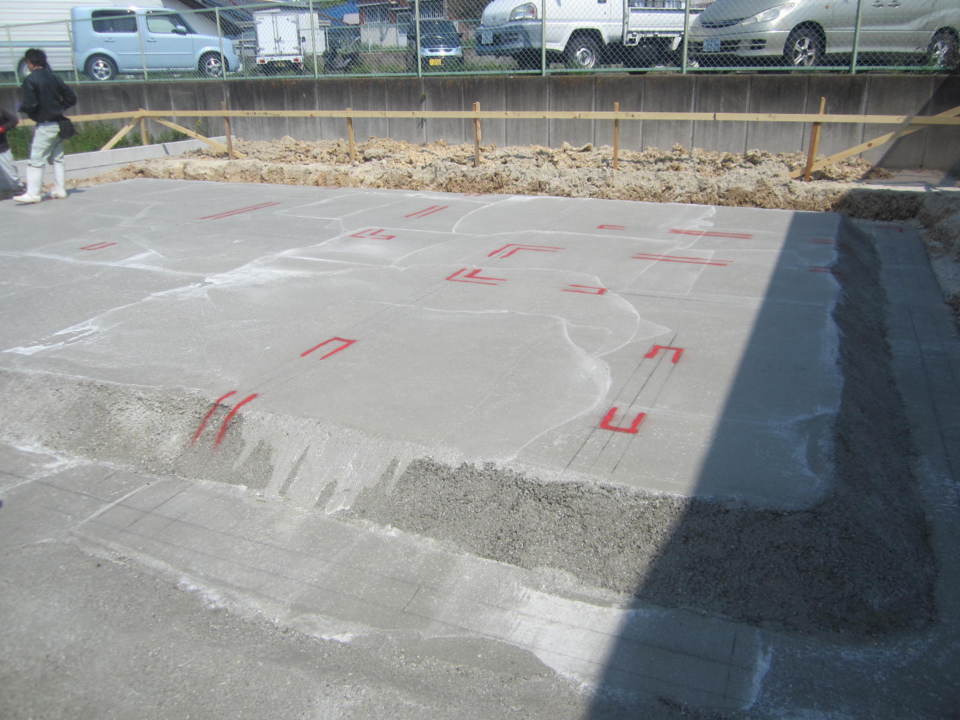

墨出しを行いました。
これで立ち上がりの位置が良く分かります。
- 8. 2015年04月26日
-
型枠を建て込み、断熱材を取付けました。
- 9. 2015年04月30日
-

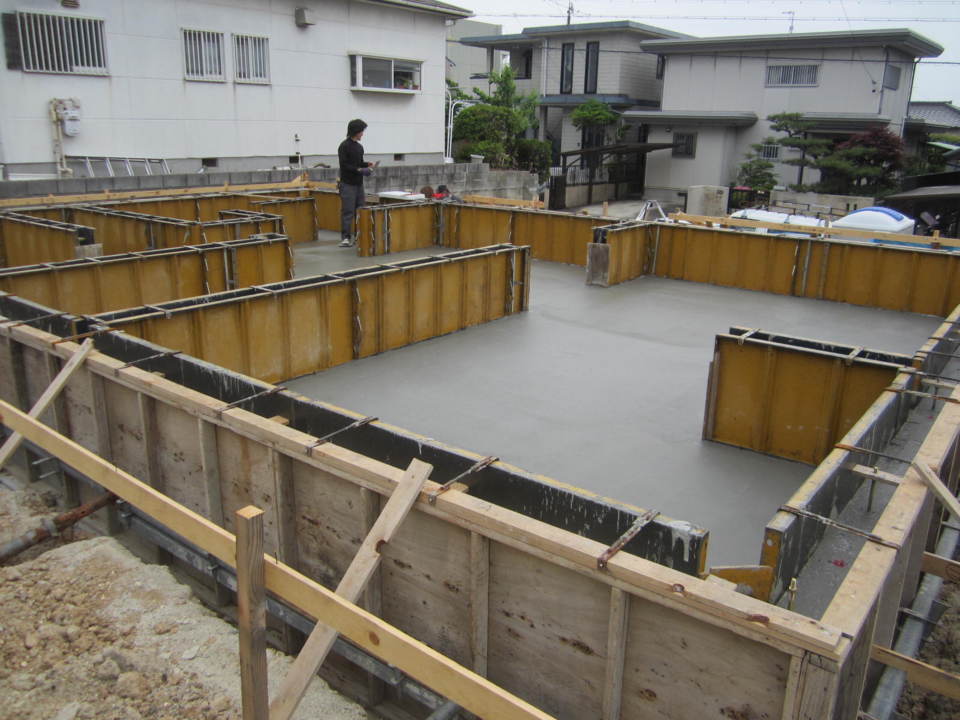

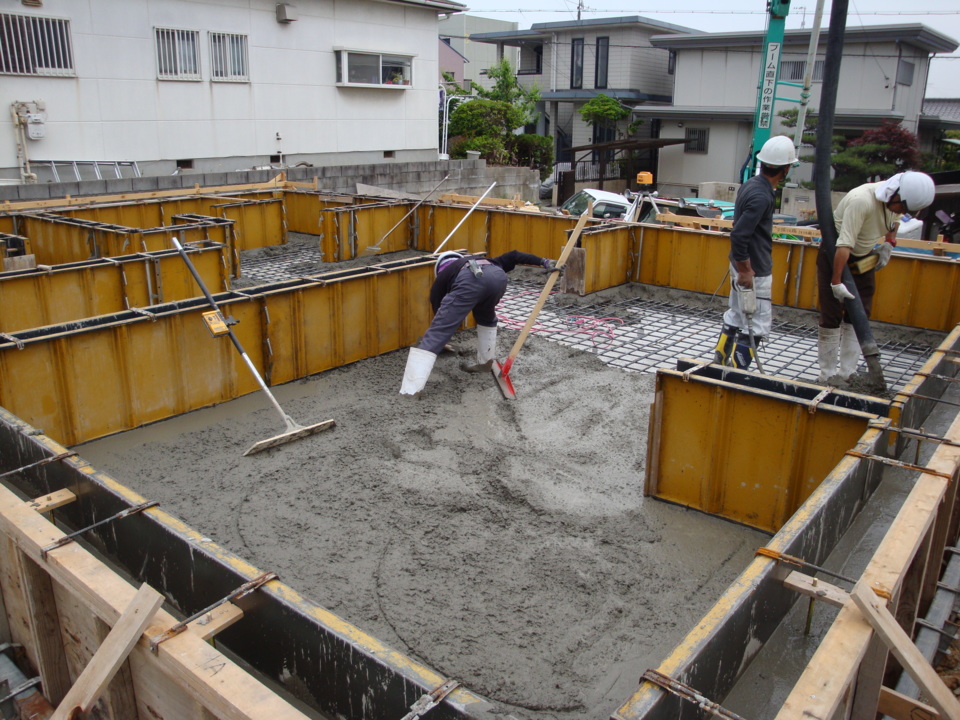

基礎配筋完了です。
- 10. 2015年04月30日
-

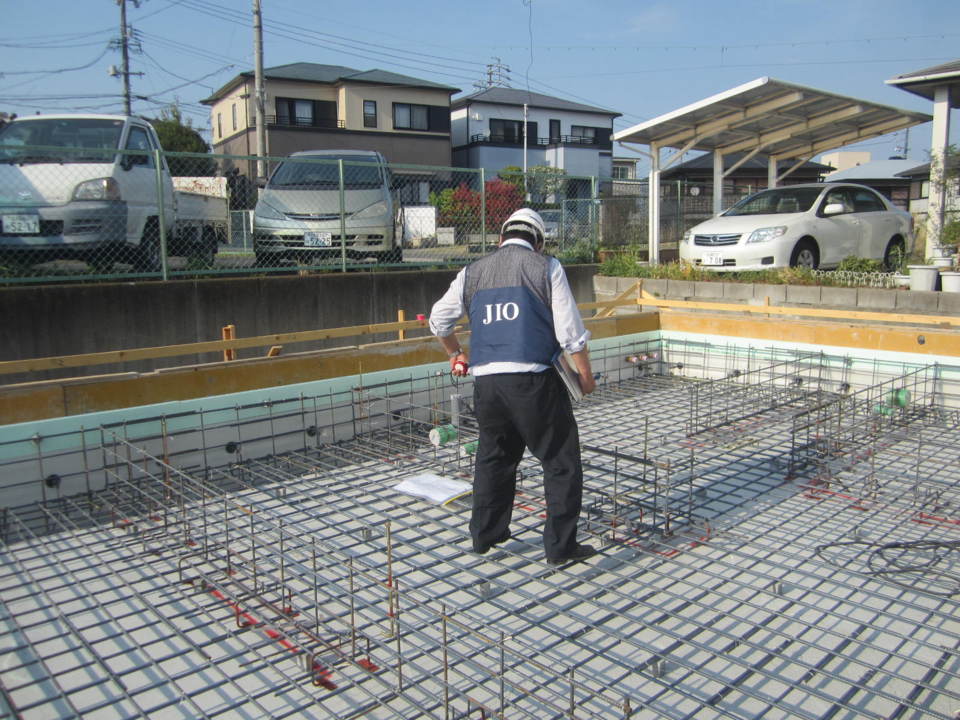

瑕疵保険会社JIOの配筋検査を受けました。
- 11. 2015年05月09日
-

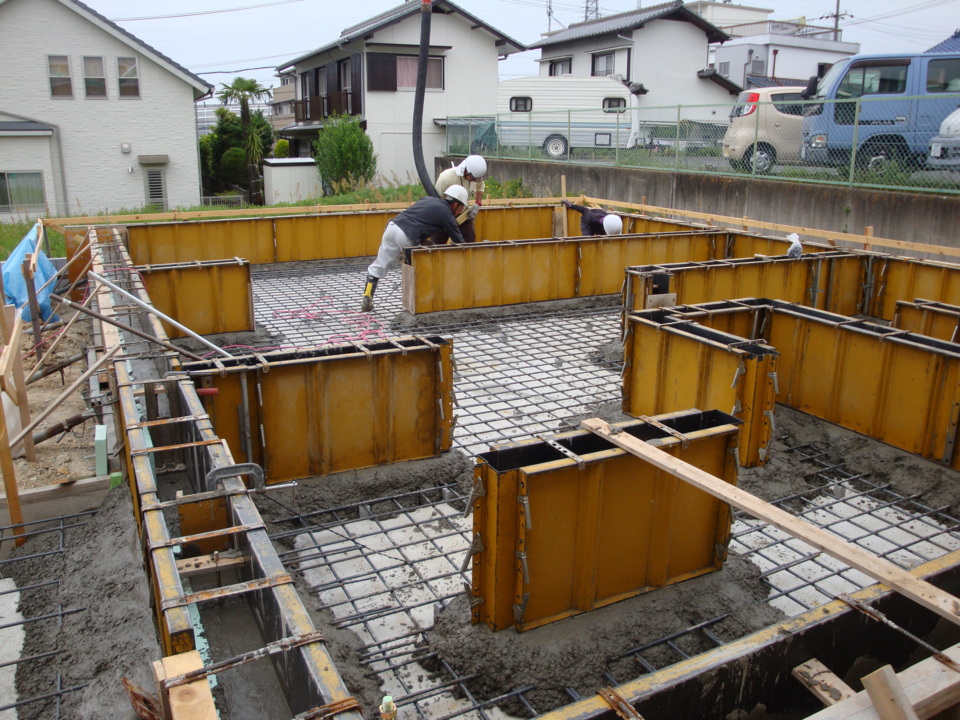

基礎コンクリート打設開始です。
- 12. 2015年05月09日
-

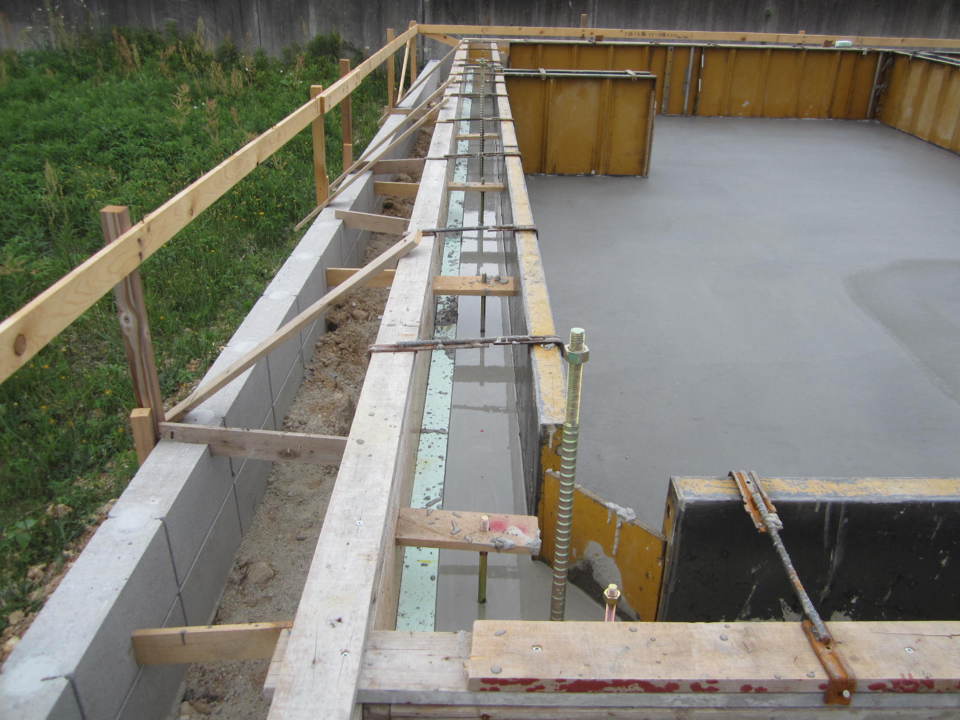

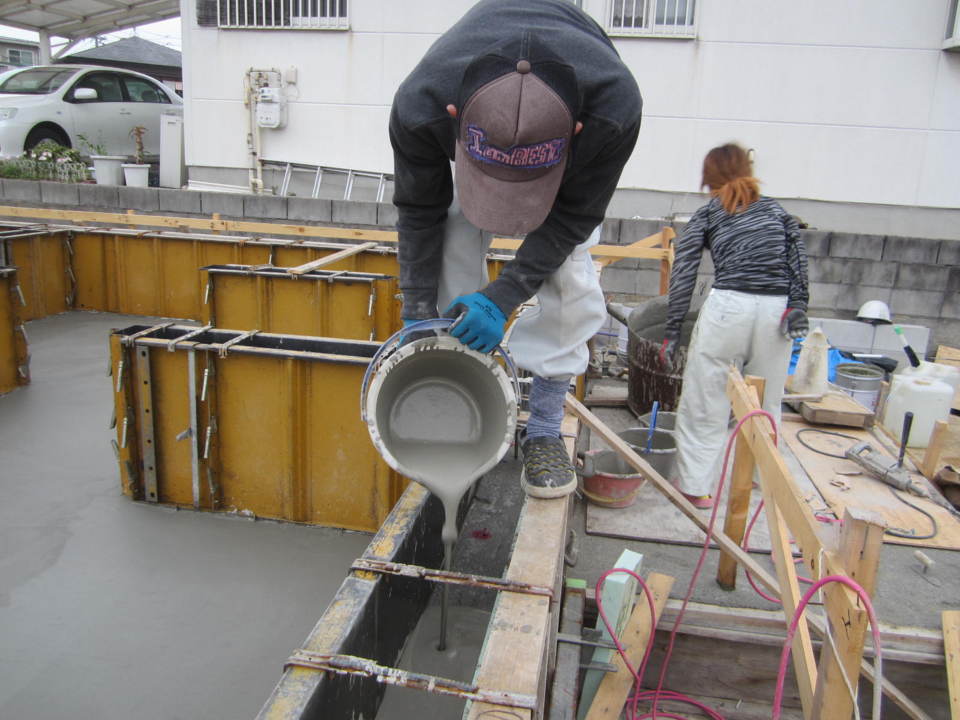

コンクリートを打設しています。

- 13. 2015年05月09日
-

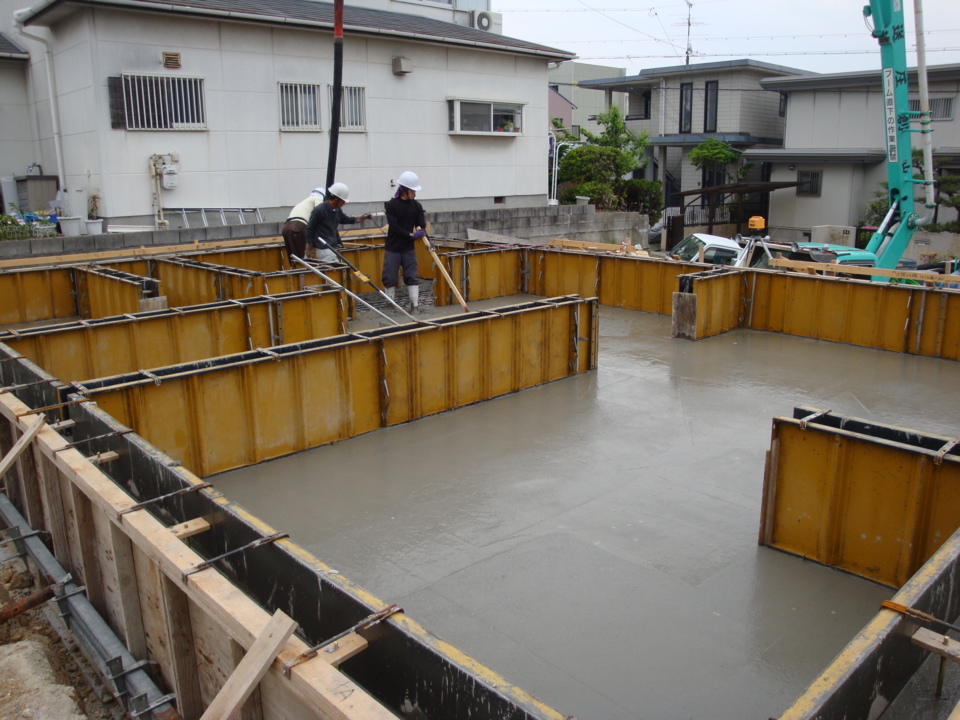

立上りが終わり、引き続き土間コンクリートを打設しています。
一体打ち基礎なので打継が無く、止水性、強度共に2度打ちよりも向上します。
- 14. 2015年05月09日
-
もうすぐ完了です。
- 15. 2015年05月09日
-

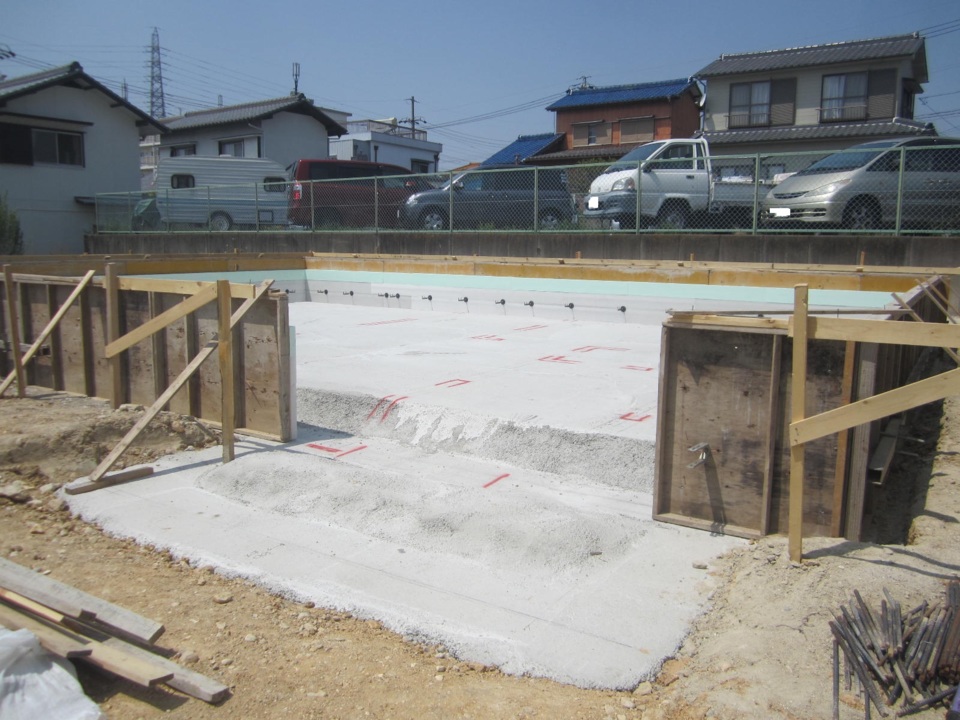

綺麗に仕上がりました。
- 16. 2015年05月09日
-
立上りにレベリングを流しています。
- 17. 2015年05月09日
-
レベリングを流し終わりました。
これで立ち上がりが水平になります。
- 18. 2015年05月21日
-

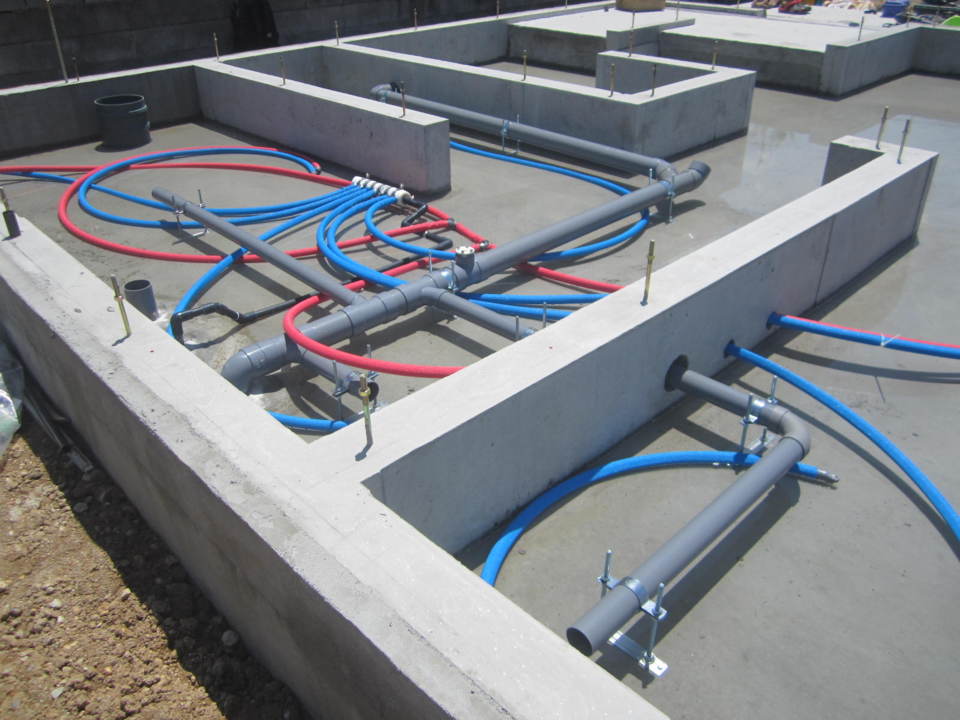

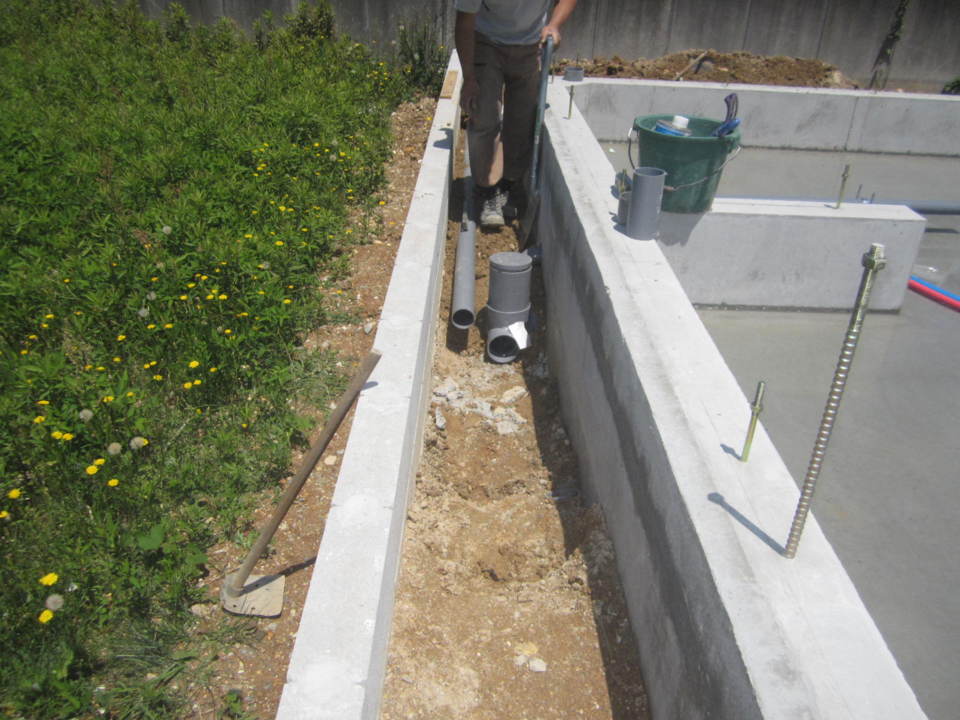

外部の配管を行いました。
- 19. 2015年05月21日
-
内部の配管を行いました。
- 20. 2015年05月26日
-

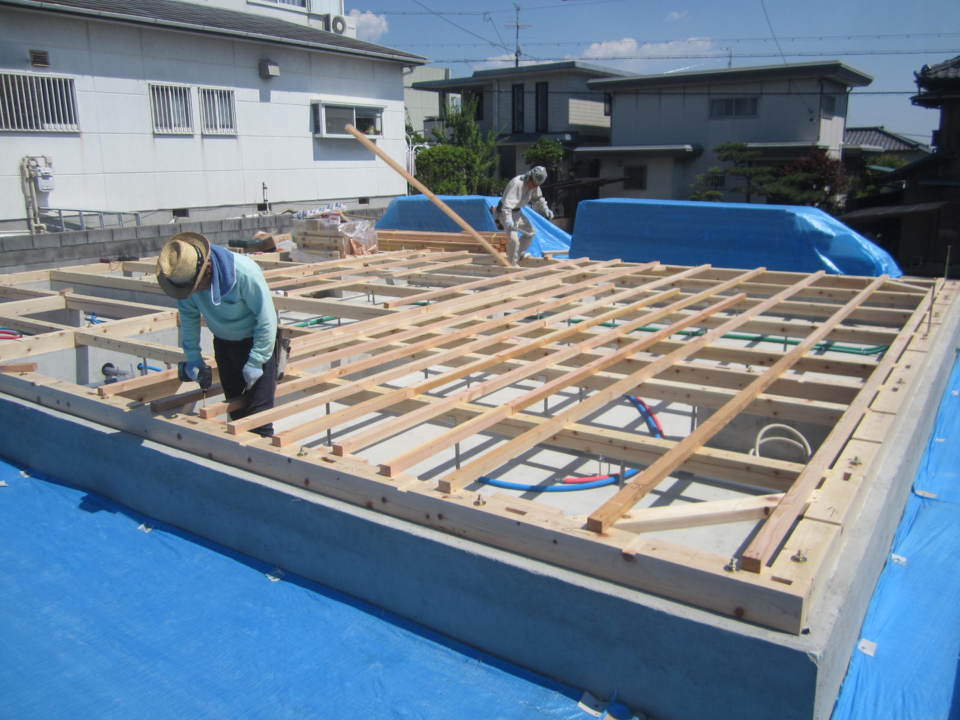

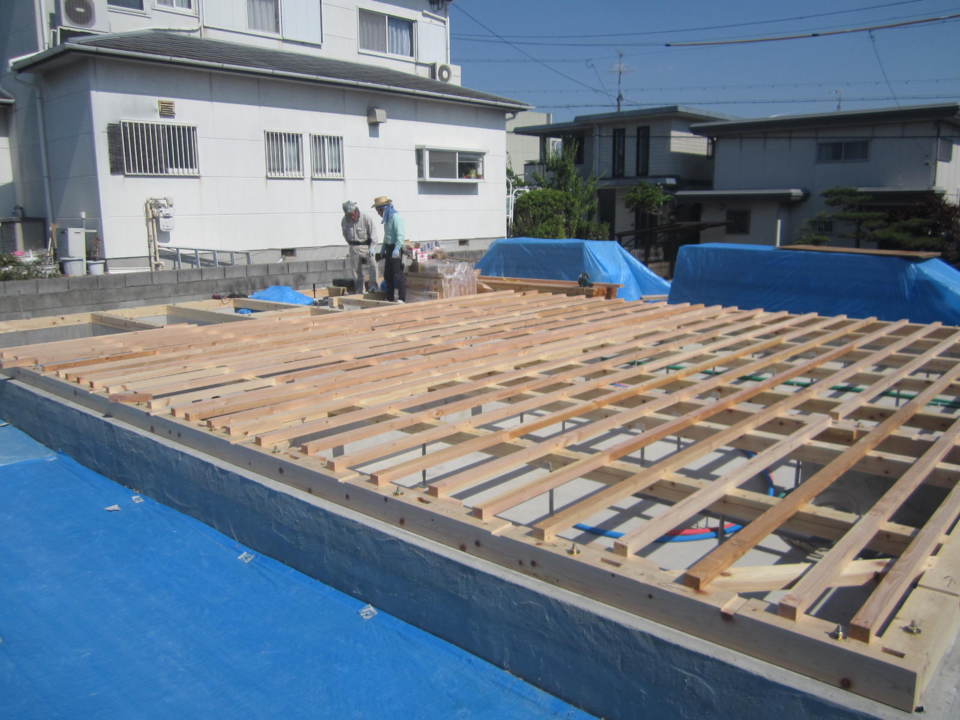

土台伏せを行いました。
- 21. 2015年05月26日
-
土台伏せ完了です。
大工さん暑い中ご苦労様でした。
- 22. 2015年05月29日
-
雨に濡れない様に、シートで養生しました。
- 23. 2015年06月01日
-

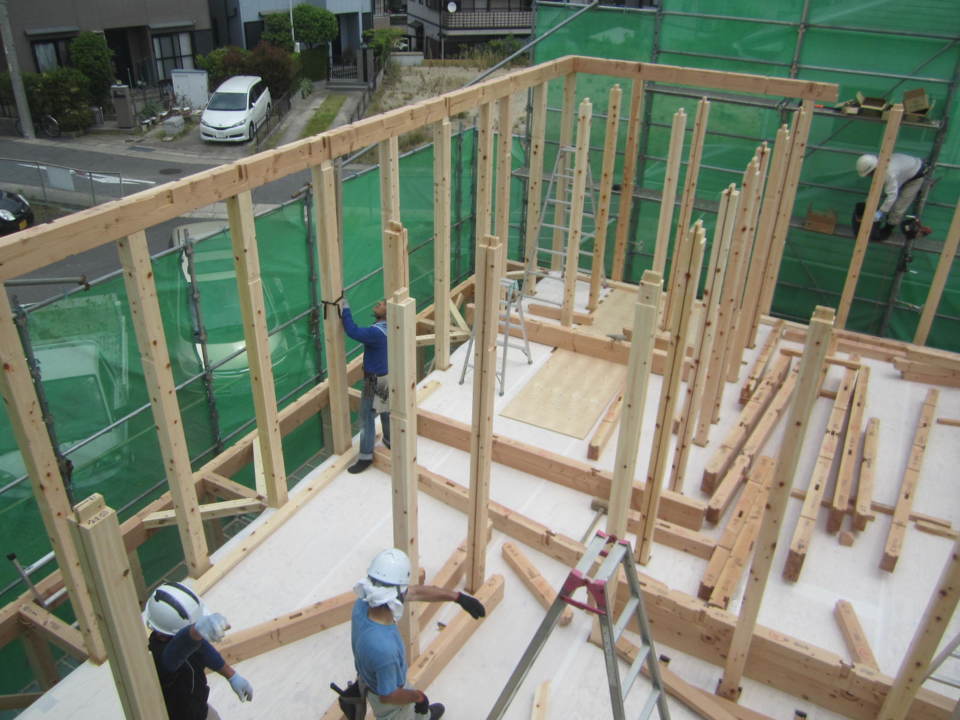

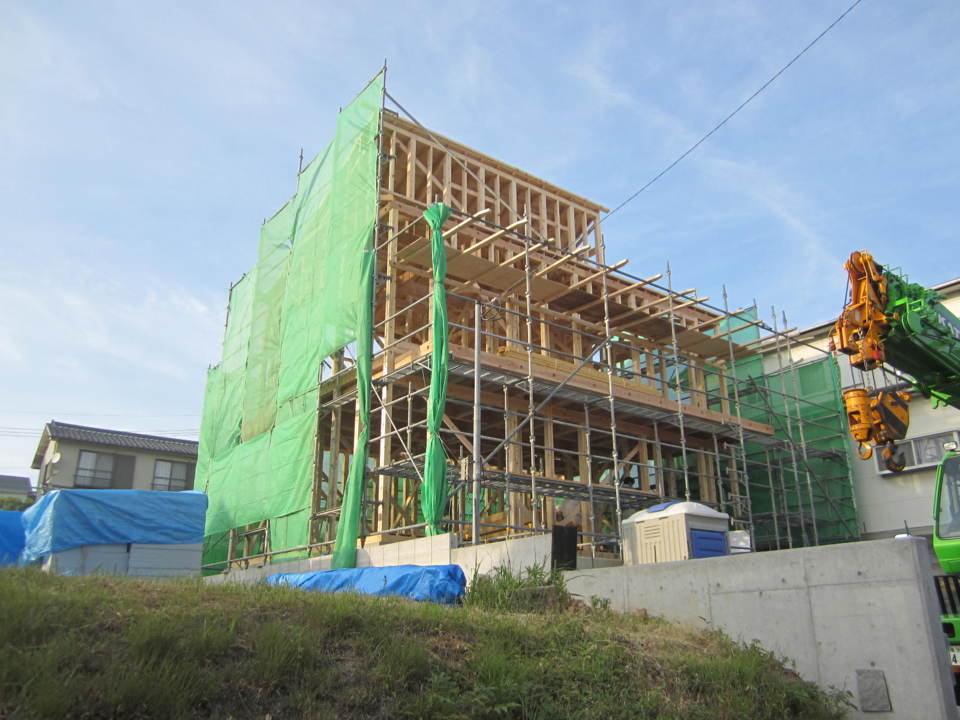

建て方が始まりました。

- 24. 2015年06月01日
-

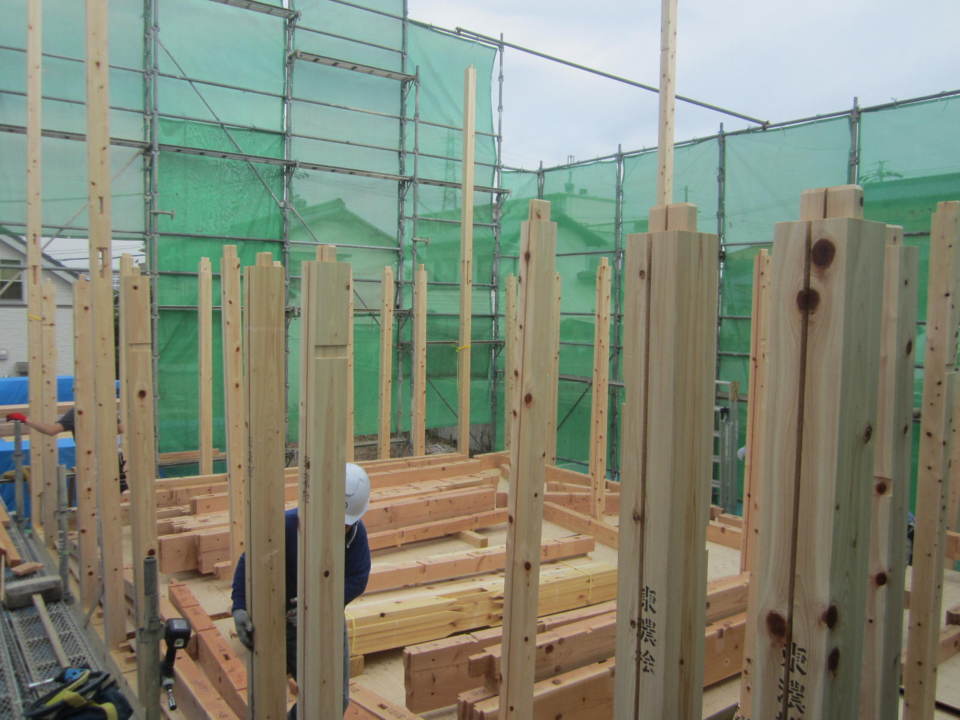

柱を建てていきます。
- 25. 2015年06月01日
-

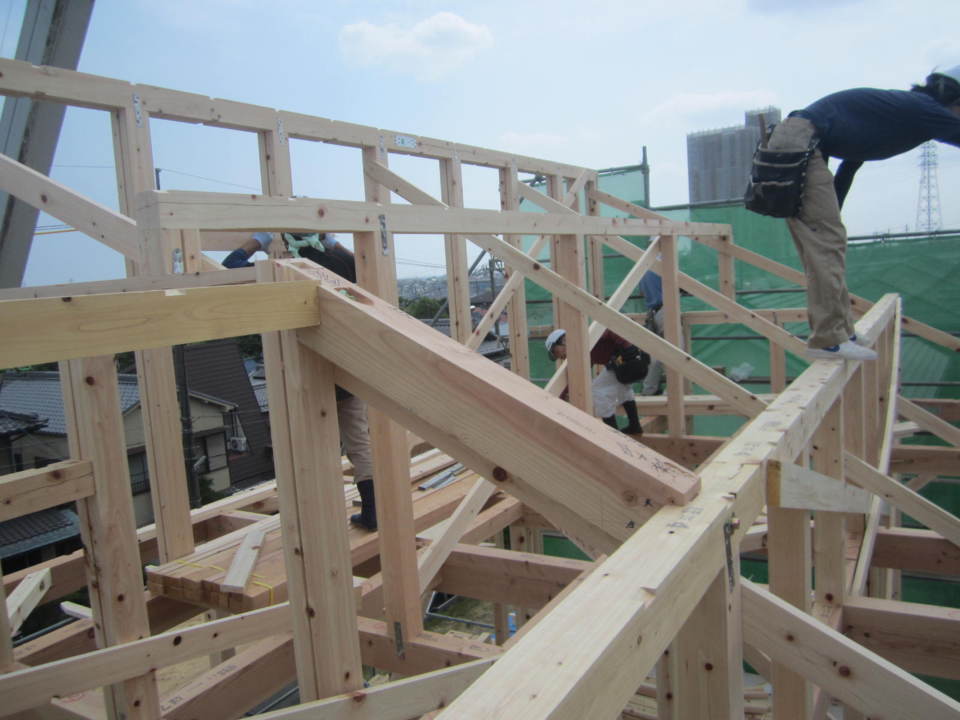

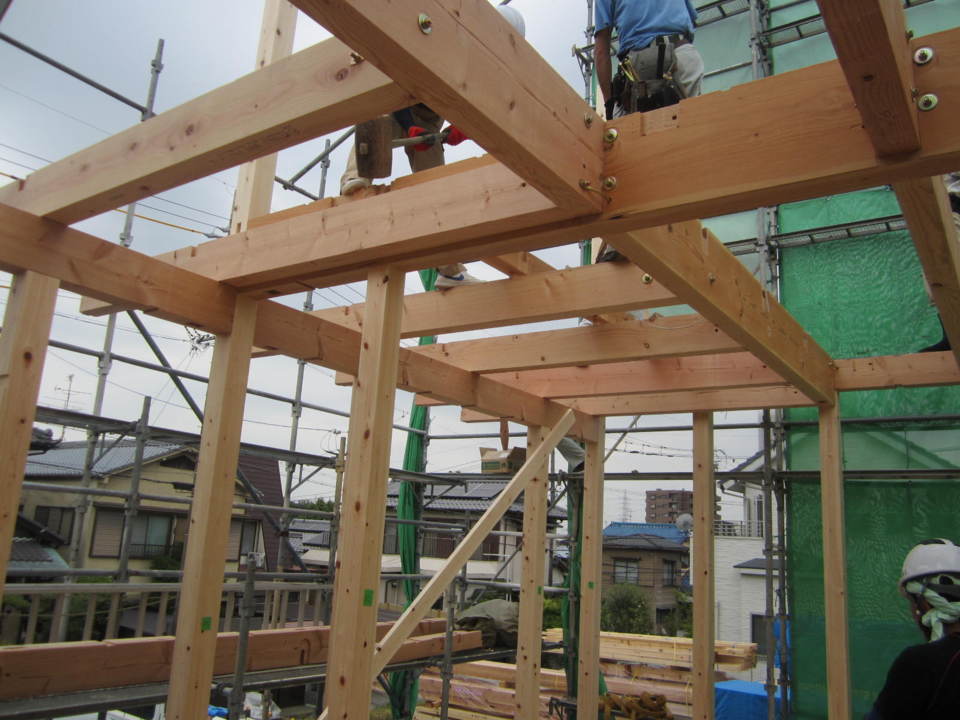

梁を架けていきます。
- 26. 2015年06月01日
-
ボルトを締めていきます。
- 27. 2015年06月01日
-

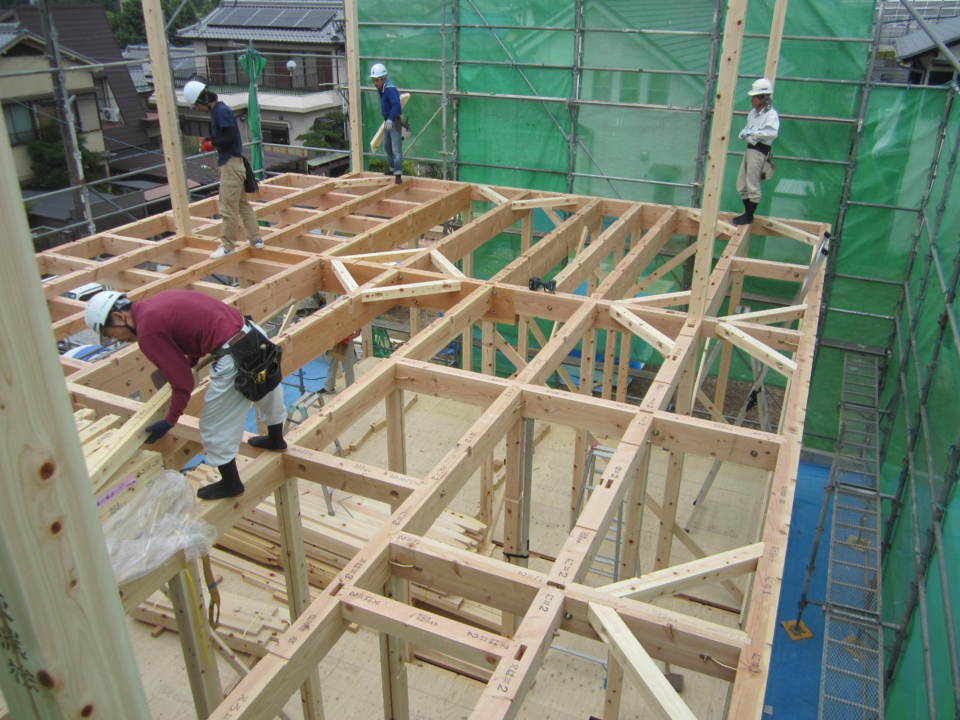

組みあがってきました。
- 28. 2015年06月01日
-

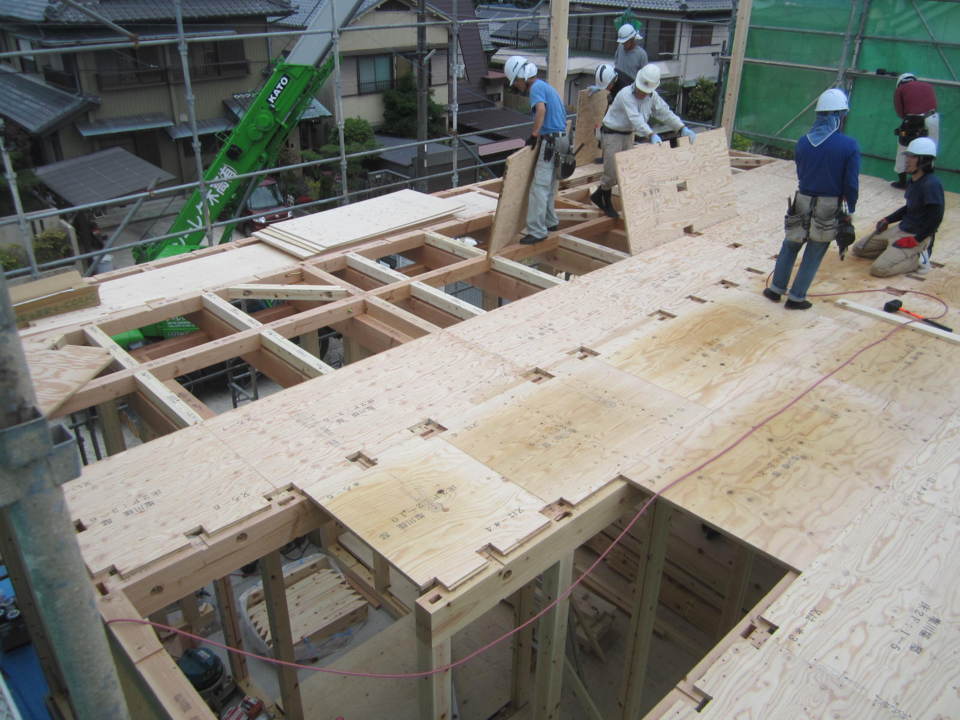

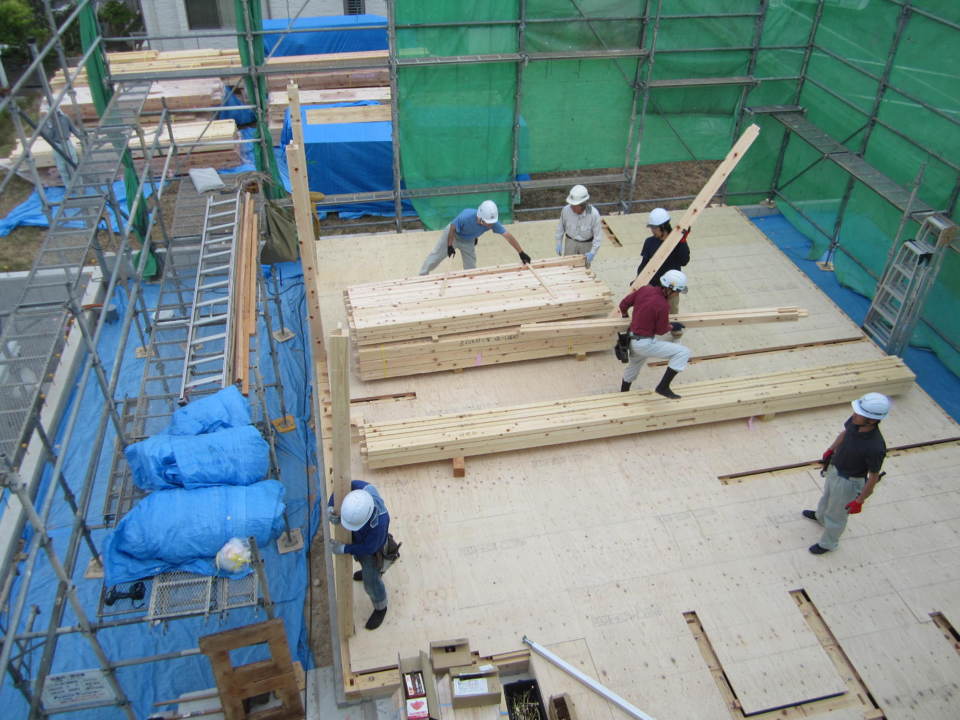

合板を敷き並べています。
- 29. 2015年06月01日
-

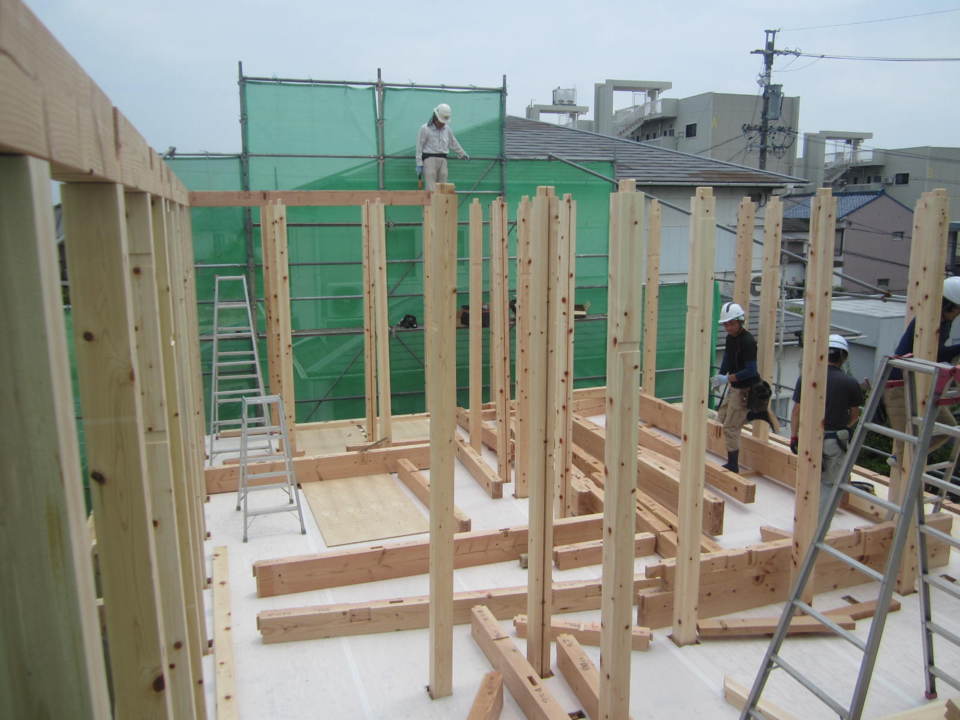

2階の柱を建てています。
- 30. 2015年06月01日
-
梁を架けています。
- 31. 2015年06月01日
-

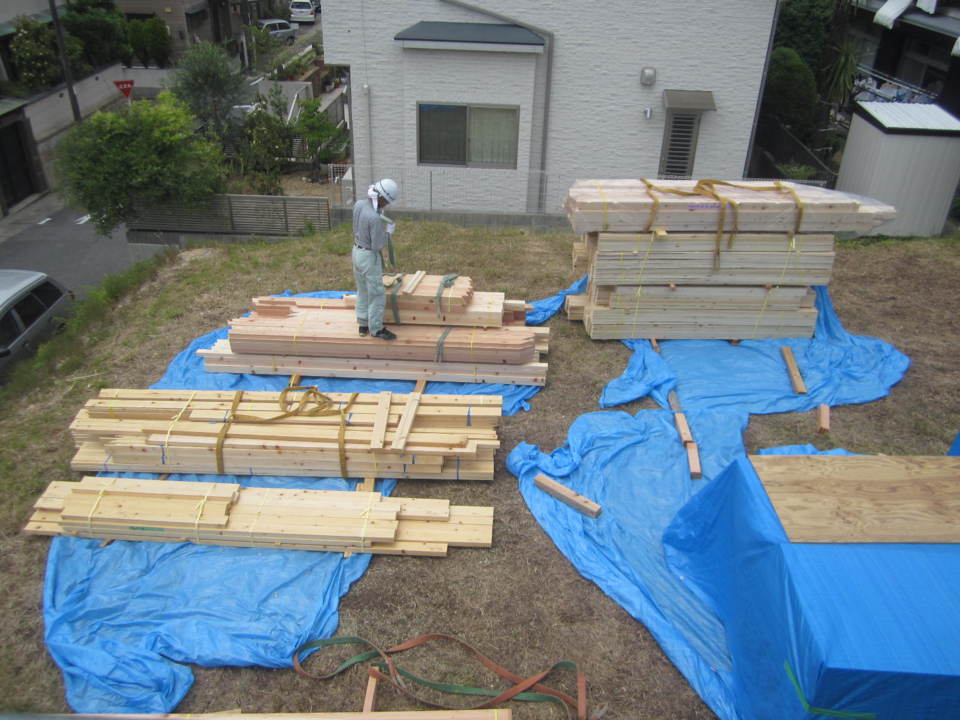

下では次に揚げる材料を段取りしています。
手待ちにならない様、段取り良く行います。
- 32. 2015年06月01日
-
母屋を取付けています。
- 33. 2015年06月01日
-

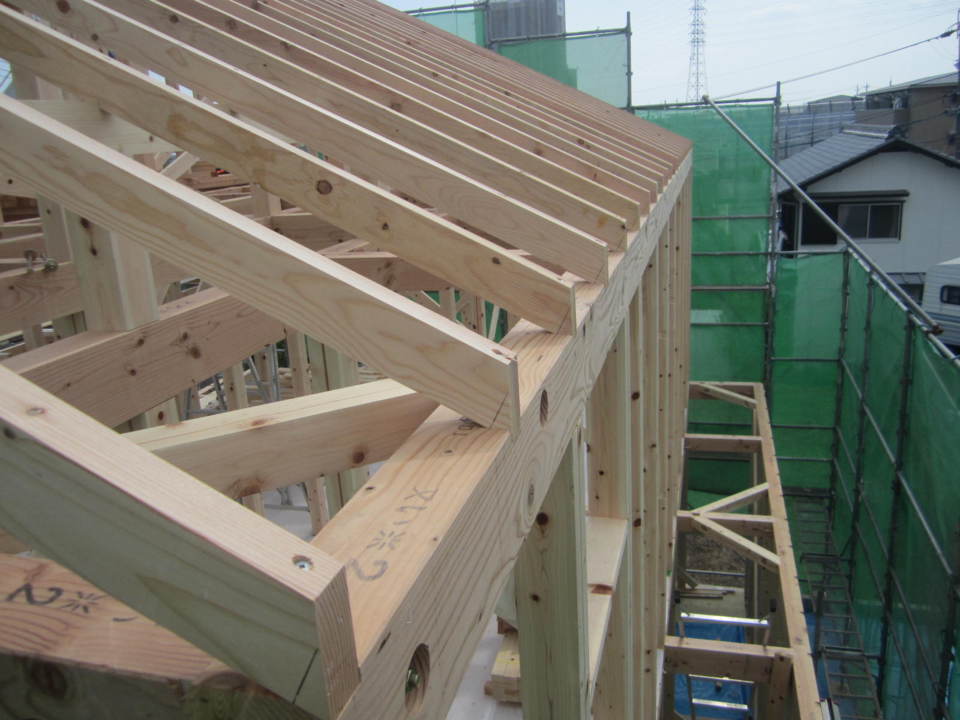

垂木を取付けています。
- 34. 2015年06月01日
-

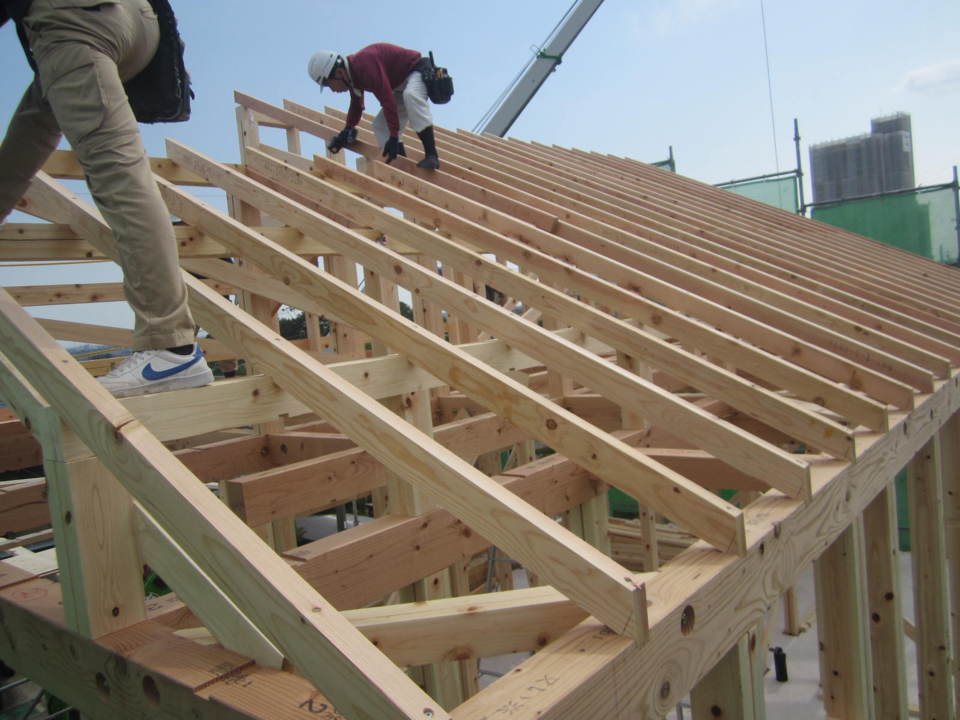

垂木取付完了です。
- 35. 2015年06月01日
-
野地板を取付けています。
- 36. 2015年06月01日
-
野地板取付完了です。
- 37. 2015年06月01日
-
1日目終了。
- 38. 2015年06月02日
-

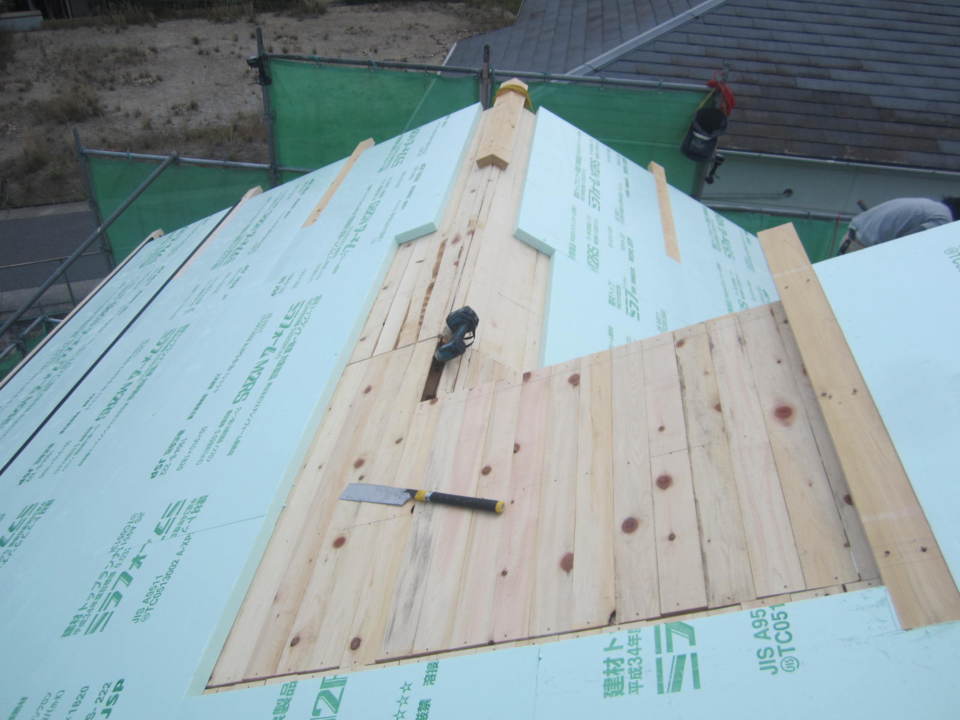

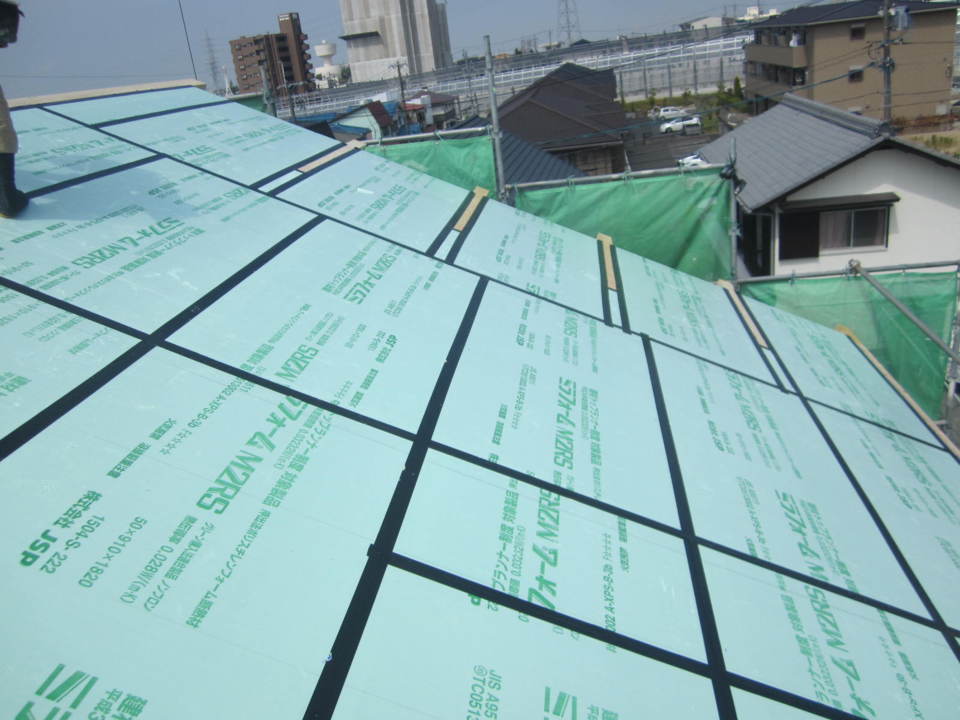

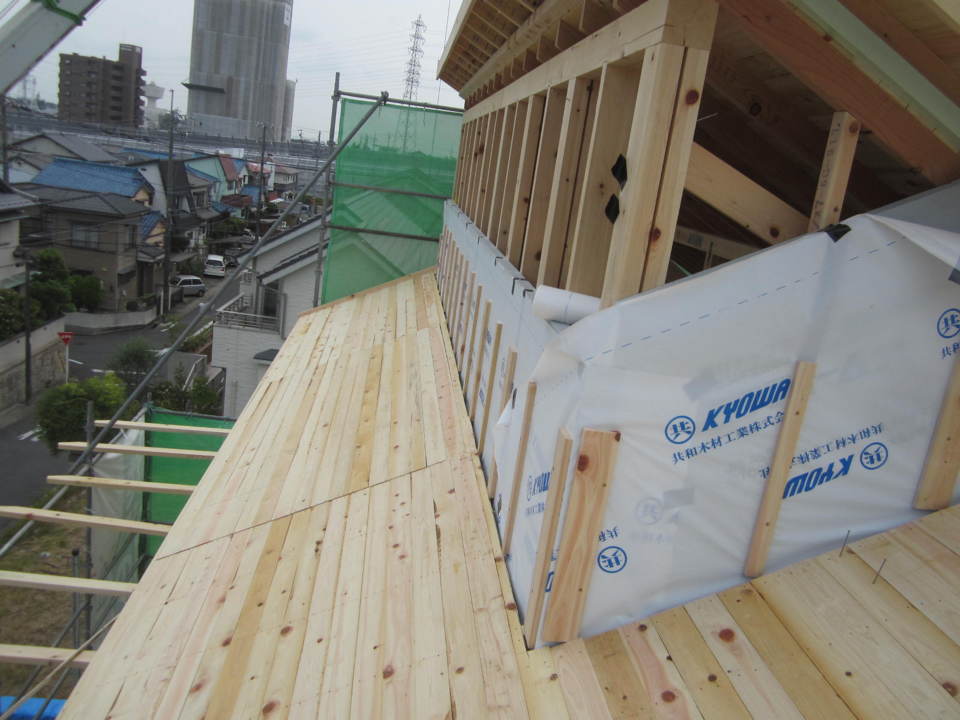

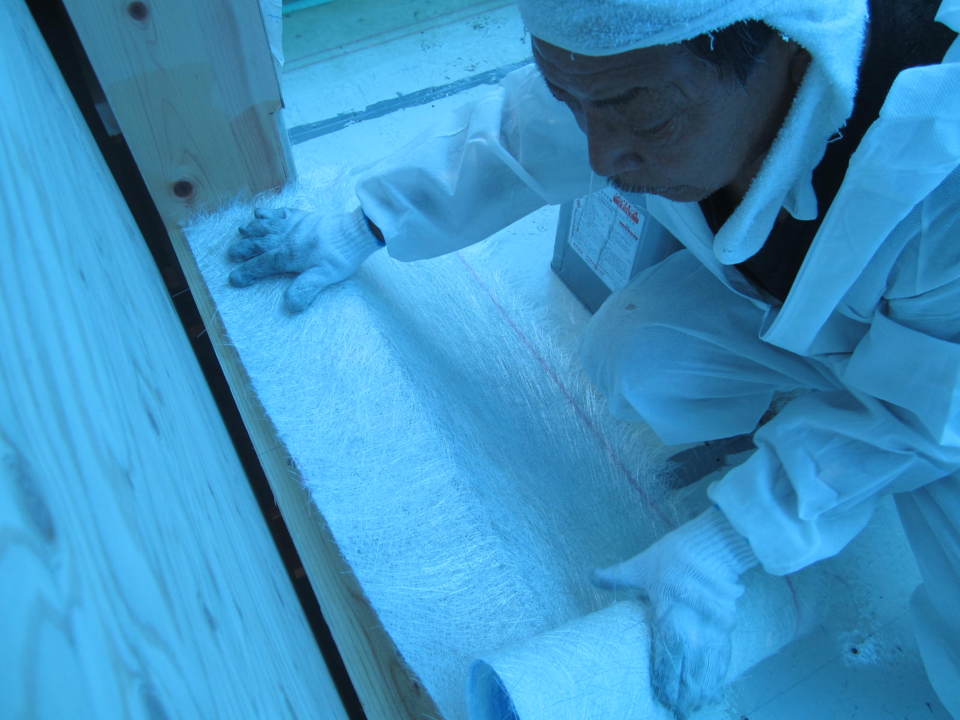

屋根に断熱材を取付けています。
- 39. 2015年06月02日
-
断熱材の継ぎ目を気密テープで塞ぎました。
- 40. 2015年06月02日
-
垂木を留めています。
- 41. 2015年06月02日
-
垂木留め付完了です。
- 42. 2015年06月02日
-
垂木の間に断熱材を入れています。
- 43. 2015年06月02日
-

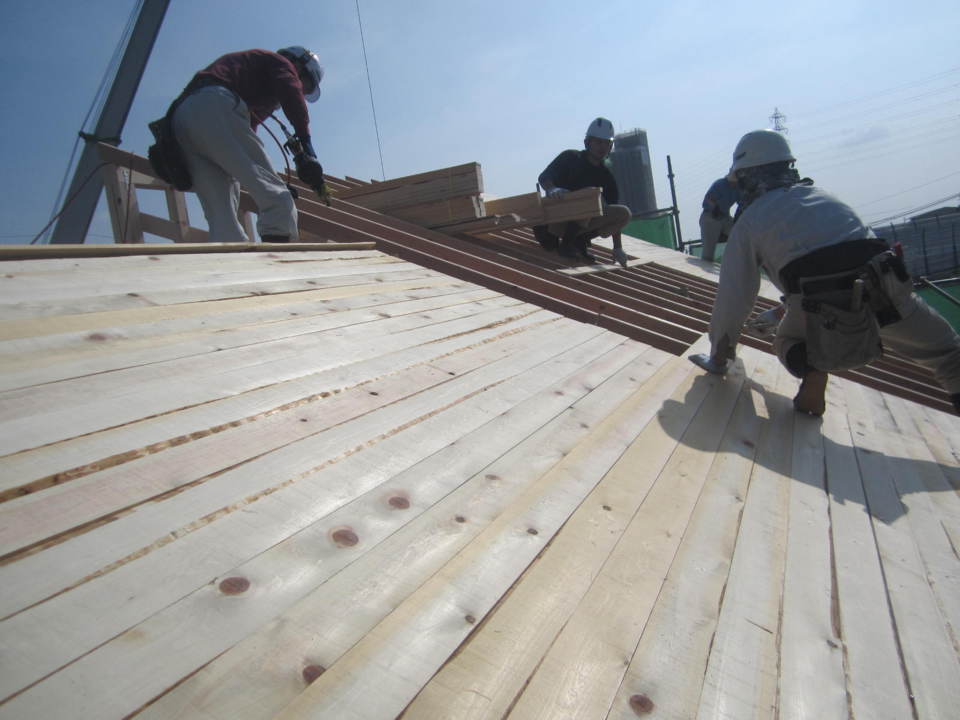

桧の野地板を張りました。
- 44. 2015年06月02日
-

屋根にルーフィングを敷きました。
- 45. 2015年06月02日
-

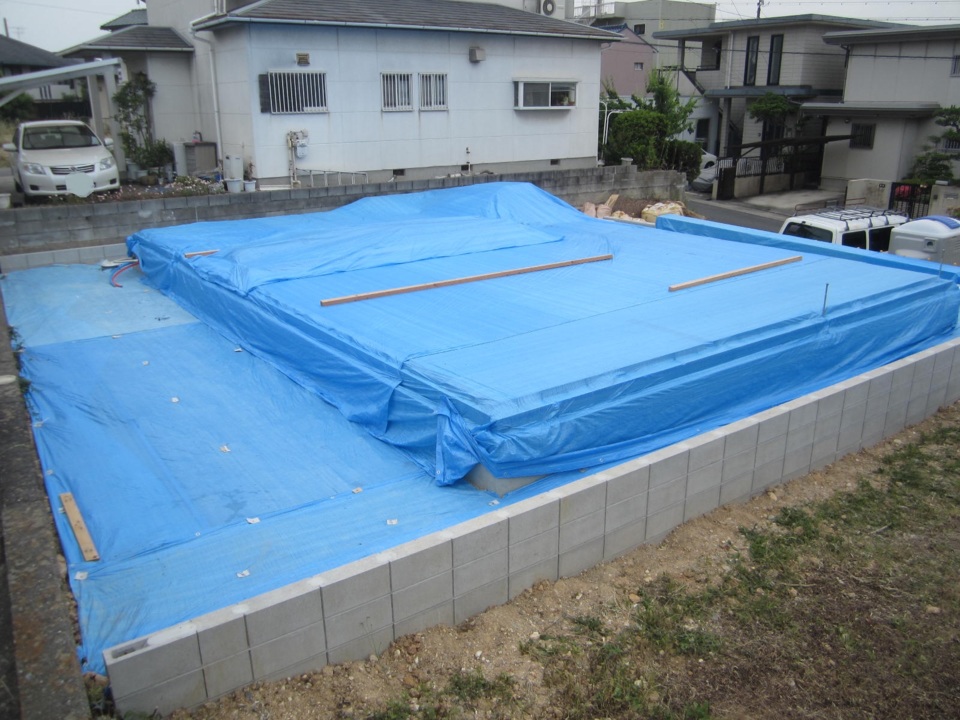

雨対策で建物をブルーシートで覆いました。
- 46. 2015年06月16日
-

瓦葺きが終わりました。
- 47. 2015年06月16日
-

瑕疵保険会社JIOの構造検査を受けました。
- 48. 2015年06月18日
-
ベランダ床にサイディングを張りました。
- 49. 2015年06月20日
-

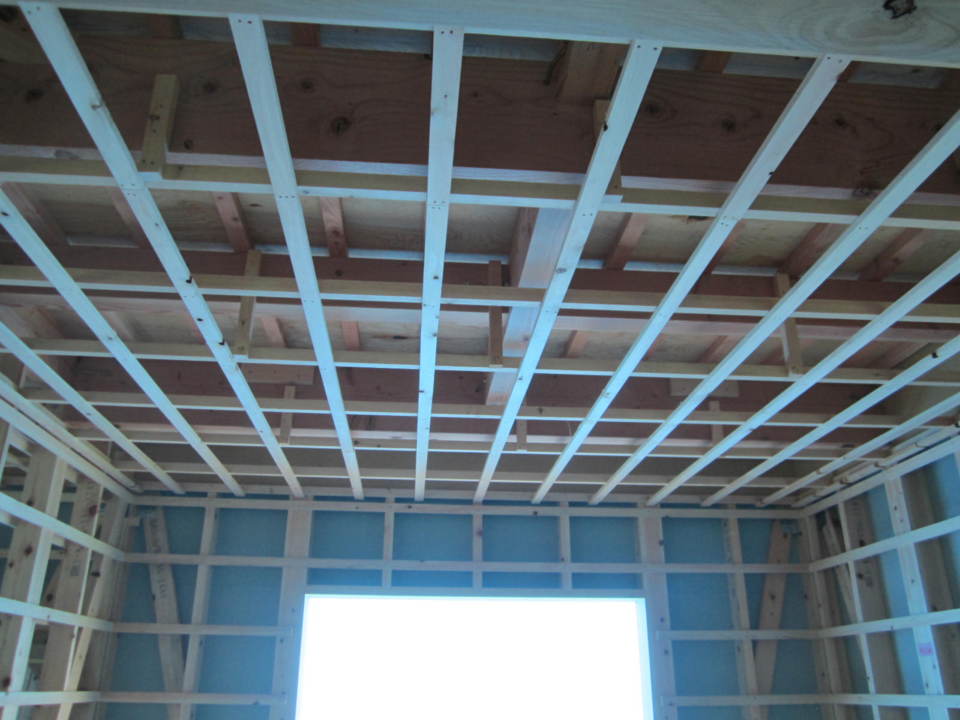

天井下地を組みました。

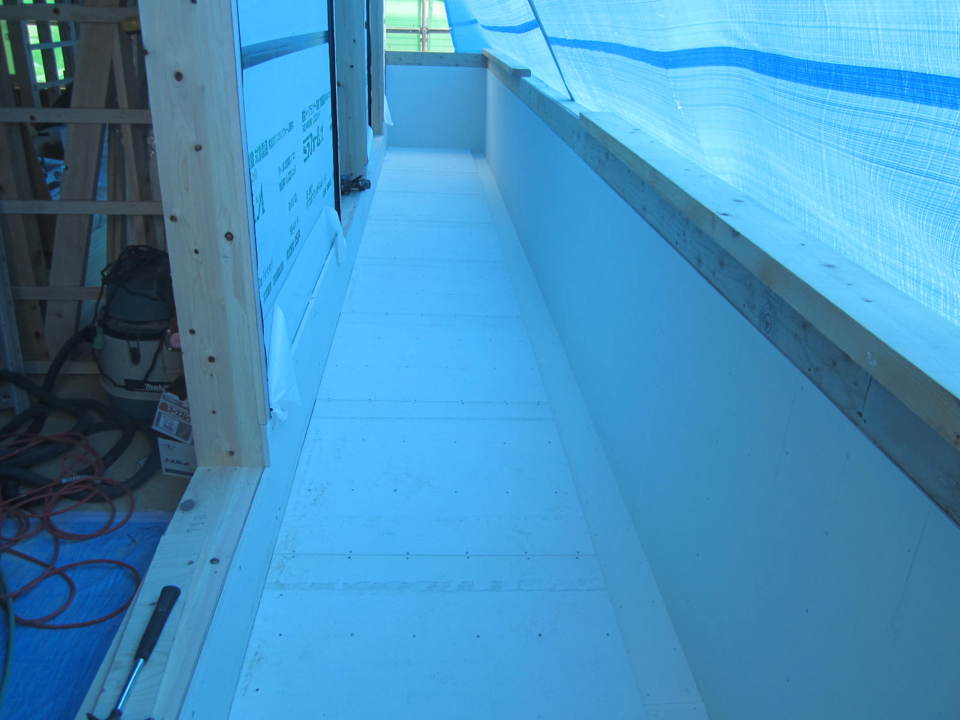

- 50. 2015年06月23日
-

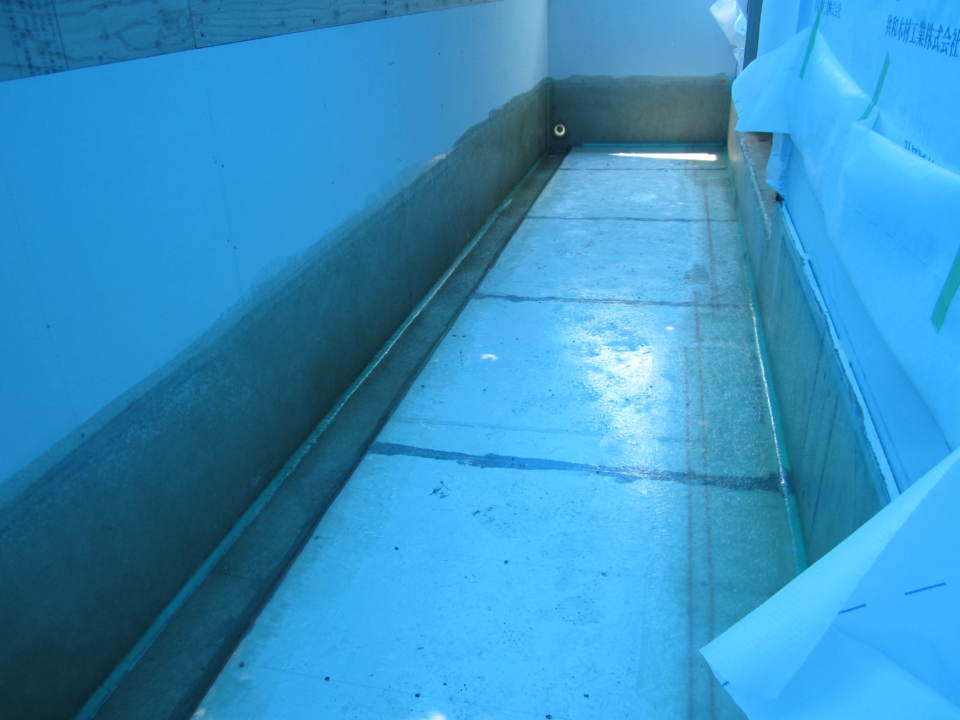

ベランダの防水を行っています。
FRPという船や水槽等にも使われる素材です。
- 51. 2015年06月23日
-
ベランダ防水完了です。
- 52. 2015年07月02日
-

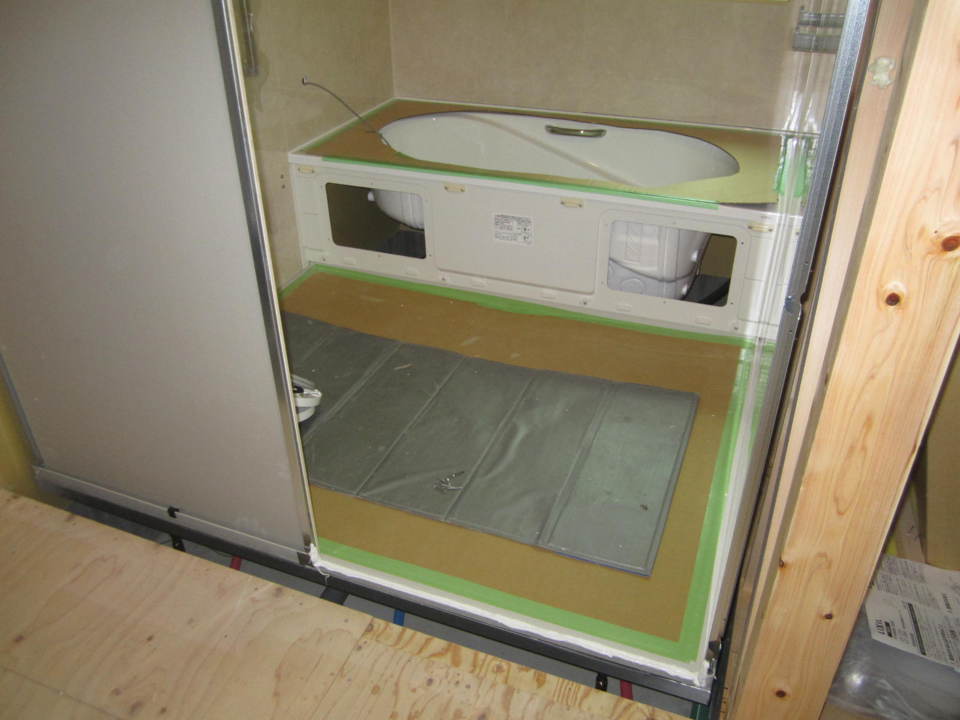

ユニットバスを据え付けました。
- 53. 2015年07月02日
-
中間検査を受けました。
- 54. 2015年07月04日
-
気密検査を行いました。

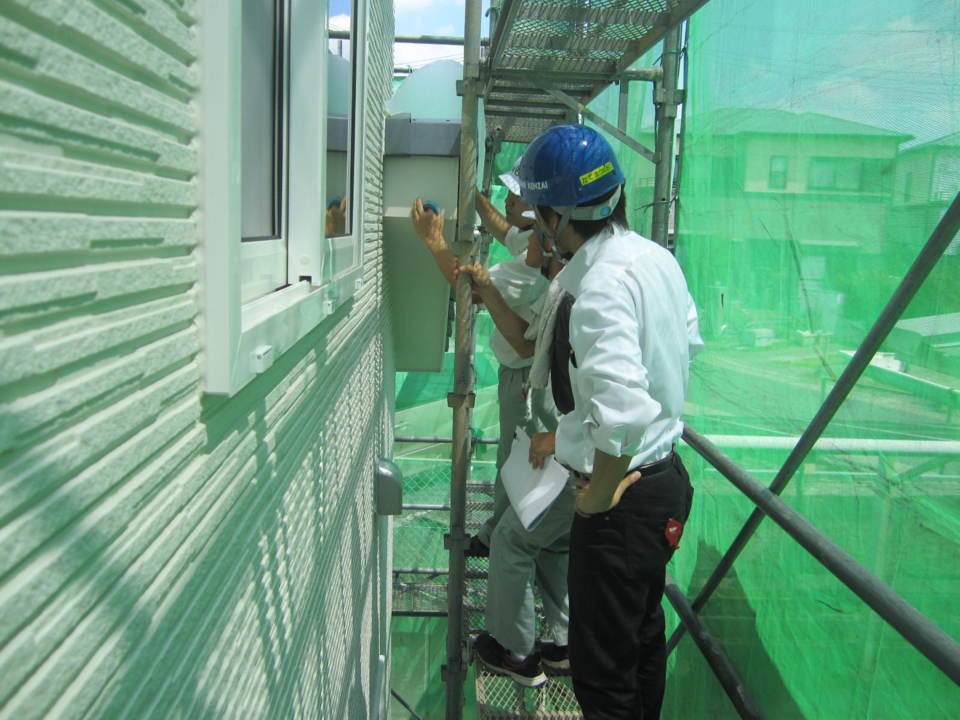

- 55. 2015年08月05日
-
外装の社内検査を行います。
汚れや傷などを厳しくチェックします
- 56. 2015年08月27日
-

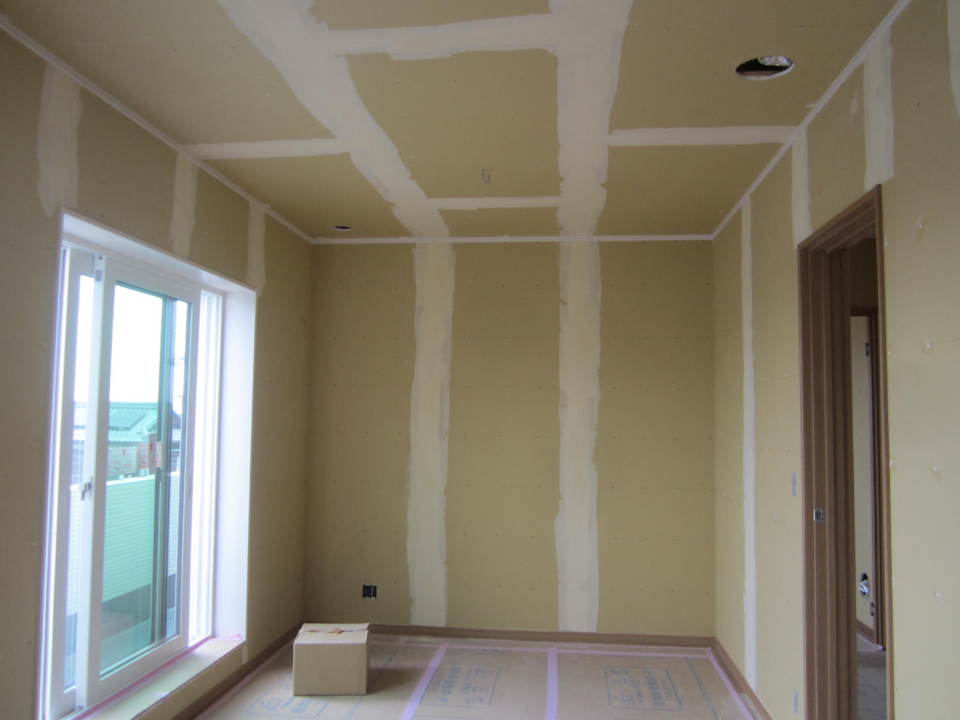

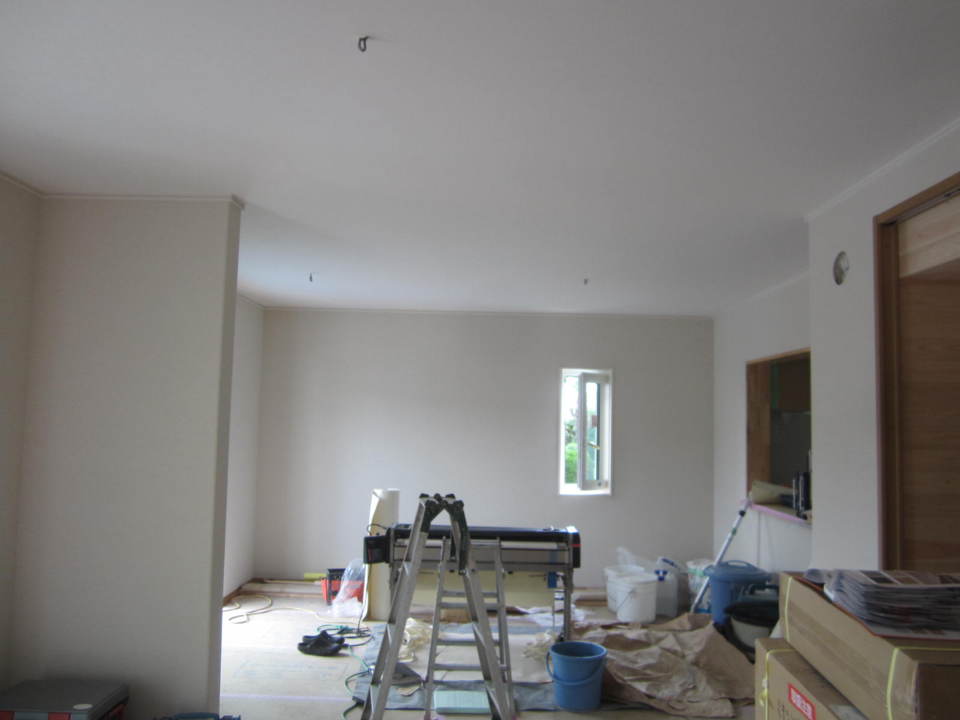

クロスを張る為の下地処理です。
- 57. 2015年09月03日
-

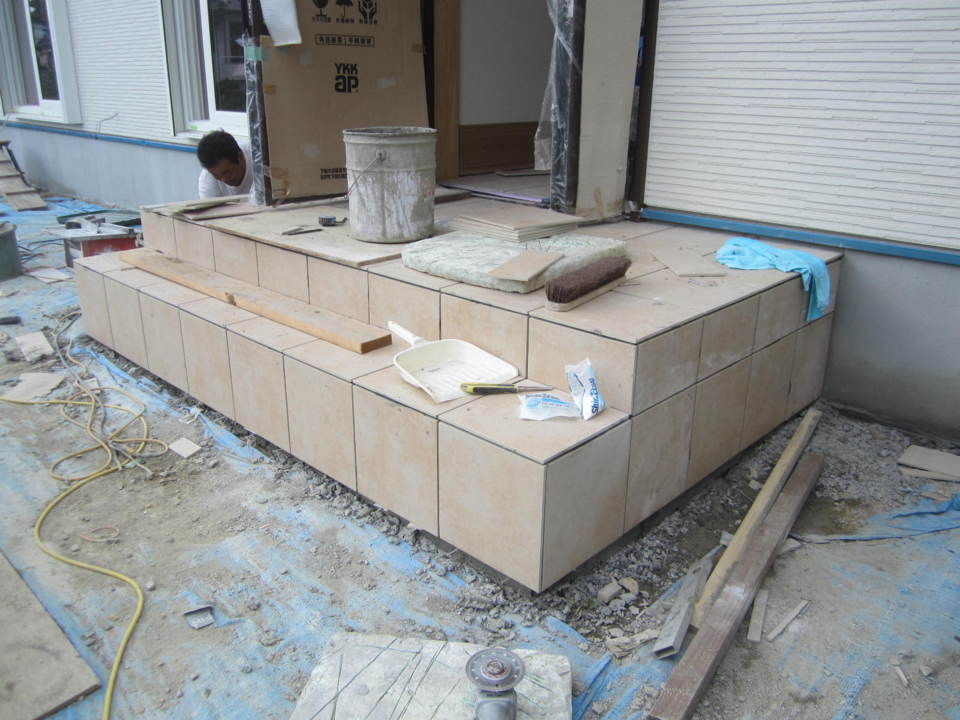

玄関のタイルを貼りました。
- 58. 2015年09月16日
-
クロス工事も完了間近です。
- 59. 2015年09月28日
-

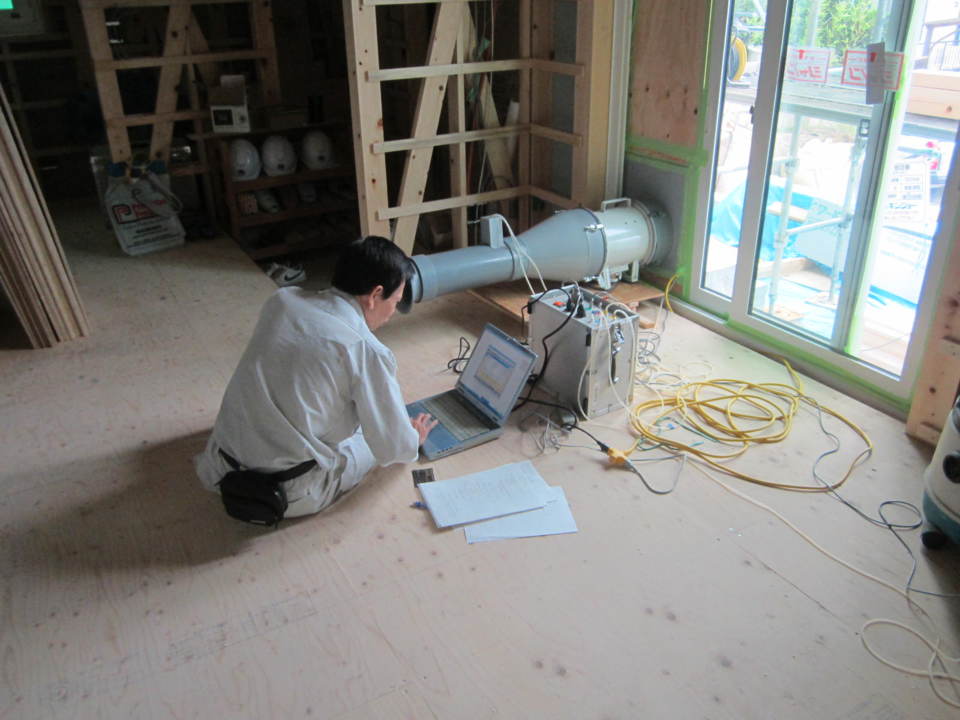

室内空気測定を行いました。
- 60. 2015年10月04日
-
洗面
- 61. 2015年10月04日
-
階段
- 62. 2015年10月04日
-
完成!
- 63. 2015年10月04日
-
完成!
無事にお引渡しを迎えました。
これからもよろしくお願い致します!
