愛知県日進市K様邸
全体|全体
建築中レポート

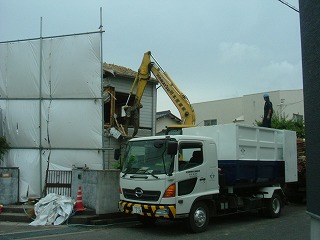

- 1. 2013年06月16日
-
解体が始まりました。

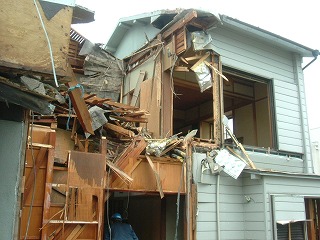

- 2. 2013年06月21日
-
解体が順調に進んでいます。
- 3. 2013年06月29日
-

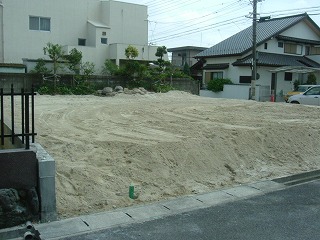

解体完了です。
- 4. 2013年07月08日
-
地鎮祭を執り行いました。
安全に工事を進めてまいります。
- 5. 2013年07月12日
-

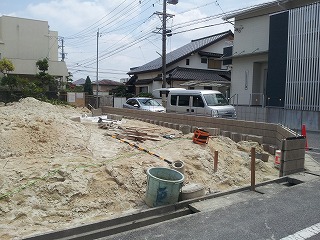

ブロック積みを行なっています。
- 6. 2013年07月18日
-

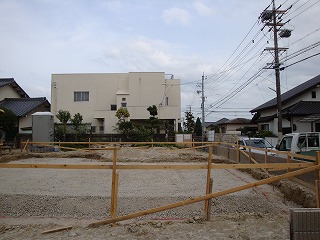

建物の位置を出す『遣り方』を行いました。
- 7. 2013年07月23日
-

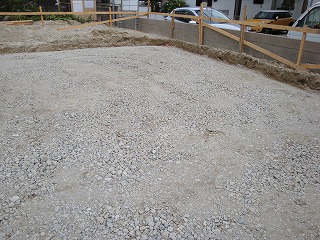

砕石を敷き込みました。
- 8. 2013年07月24日
-
綺麗に砕石が敷いてあります。
- 9. 2013年08月01日
-
捨てコンクリートを打設しています。
- 10. 2013年08月02日
-
捨てコンクリートを打設中。
- 11. 2013年08月03日
-
捨てコンクリート打設完了です。
- 12. 2013年08月06日
-
基礎の位置を出す墨出しを行い、型枠を建て込みました。
排水管の設置も完了しました。
- 13. 2013年08月10日
-
基礎配筋を行っています。
- 14. 2013年08月15日
-

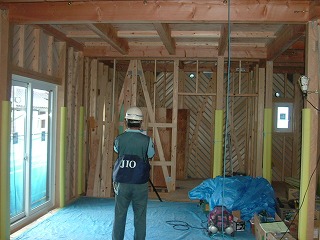

瑕疵保険会社JIOの検査を受けました。
- 15. 2013年08月17日
-
基礎のかぶり厚さを図面通り確保できているか確認しています。
- 16. 2013年08月22日
-
型枠を建て込みました。
一体打ち基礎ですので立ち上がりの型枠も立て込み、土間と立上りを一緒にコンクリートを打設します。
- 17. 2013年08月24日
-
基礎コンクリートを打設しています。
- 18. 2013年08月25日
-
打設完了です。

- 19. 2013年09月04日
-
土台を伏せています。
暑い中ご苦労さまです。
- 20. 2013年09月06日
-
さあ、建前です。
- 21. 2013年09月07日
-
柱を建てて行きます。

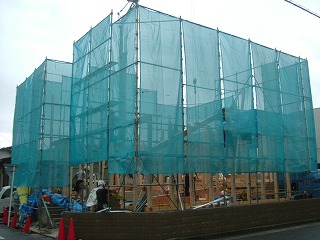

- 22. 2013年09月08日
-

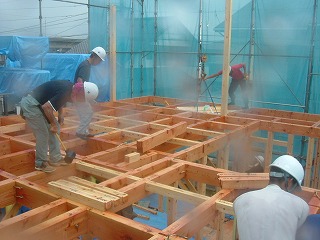

梁、桁を掛けています。
- 23. 2013年09月09日
-
梁が架かりました。
- 24. 2013年09月10日
-

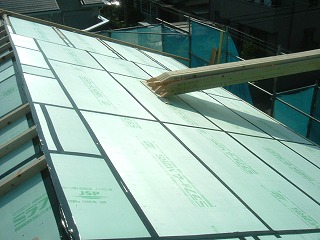

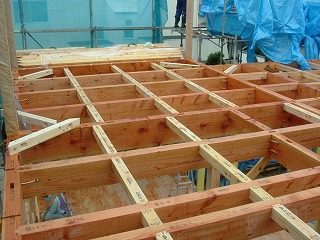

合板を取り付けています。

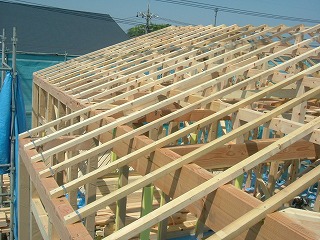

- 25. 2013年09月12日
-

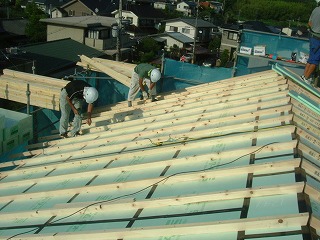

垂木を取り付けました。

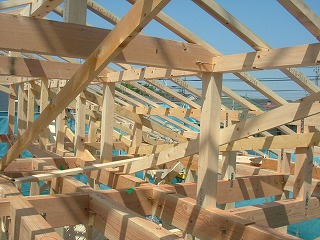

- 26. 2013年09月14日
-

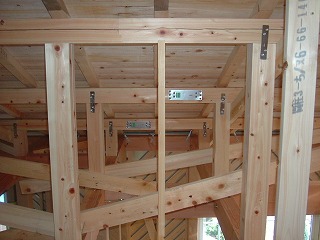

小屋組も横架材以外は桧を使っています。
- 27. 2013年09月17日
-
屋根の断熱材を取り付けました。
継ぎ目には気密テープを張り隙間を塞ぎ、しっかりと気密を確保します。
- 28. 2013年09月19日
-
その上に再度垂木を取り付けます。
- 29. 2013年09月21日
-

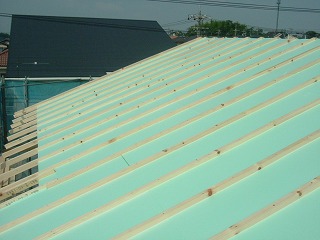

垂木の間にも断熱材を取り付けます。
- 30. 2013年09月23日
-
屋根と壁との取合い部分は防水のため、ルーフィングを立ち上げます。
- 31. 2013年09月25日
-

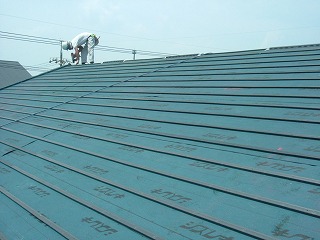

屋根にルーフィングを敷き、瓦を取り付けるための桟を取り付けました。
- 32. 2013年10月02日
-

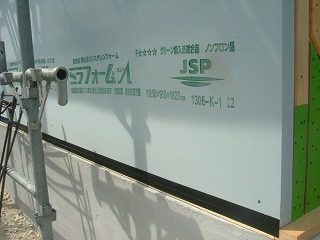

断熱材を張っています。
- 33. 2013年10月05日
-
瓦工事が順調に進んでいます。
- 34. 2013年10月08日
-

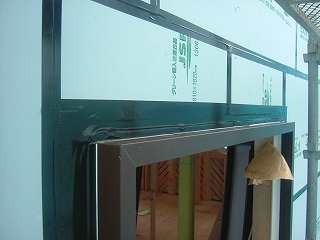

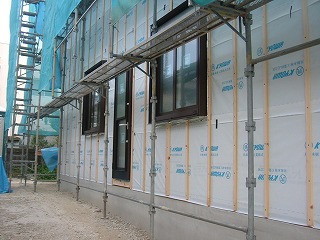

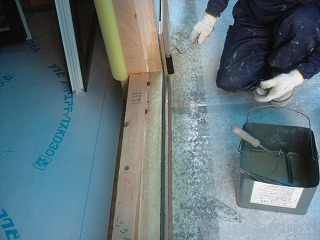

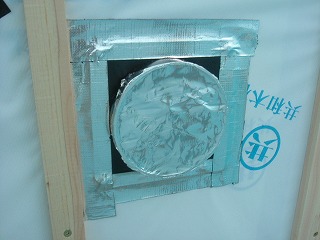

断熱材の継ぎ目、サッシ廻り等隙間という隙間を徹底的に塞いでいきます。
- 35. 2013年10月10日
-
気密工事です。
- 36. 2013年10月14日
-

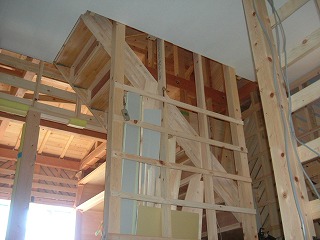

構造の一部。
写真を見るだけで桧の香りがしそうです。
- 37. 2013年10月18日
-
瓦工事を行っています。
- 38. 2013年10月21日
-

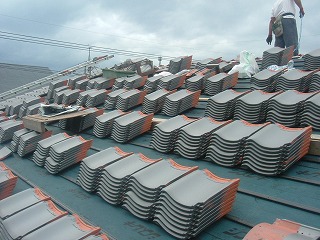

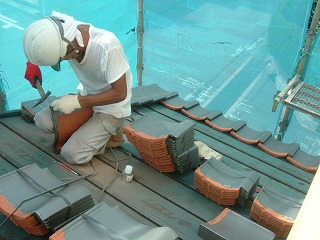

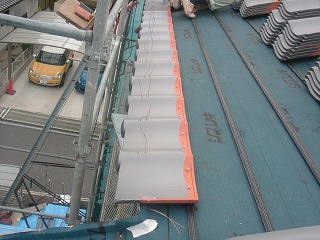

瓦桟に瓦を釘で打ち、固定していきます。
昔は土を載せて瓦を葺いていましたから、比較すると現在の瓦葺き屋根はかなり軽量化されています。
- 39. 2013年10月25日
-

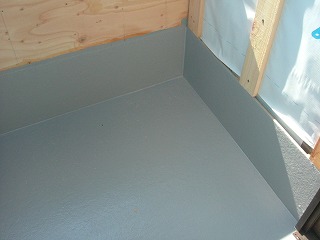

ベランダ防水工事を行なっています。
雨漏れを発生させないよう、慎重に行なっています。

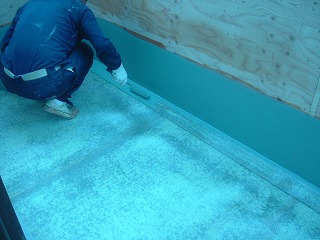

- 40. 2013年10月26日
-
防水屋さん頑張ってます!
- 41. 2013年10月28日
-
しっかりと釘打ちしています。
- 42. 2013年10月30日
-
防水の保護塗料を塗りました。
- 43. 2013年11月03日
-
瑕疵保険会社JIOの検査を受けました。
- 44. 2013年11月08日
-

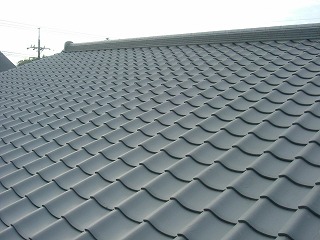

瓦工事完了です。
- 45. 2013年11月09日
-
瓦工事完了です。
- 46. 2013年11月15日
-

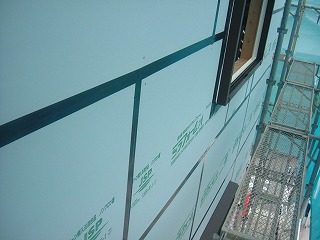

壁の断熱材張りが完了し、外壁取付下地材の胴縁を取り付けました。
- 47. 2013年11月18日
-

配管廻りもしっかりと気密、防水処理を行います。
- 48. 2013年11月24日
-

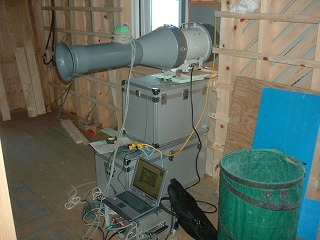

気密検査を行いました。
- 49. 2013年11月29日
-

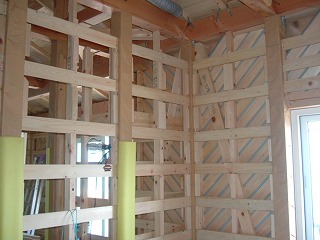

壁の下地を取り付けています。
自社製材工場で加工された桧材を使用しています。

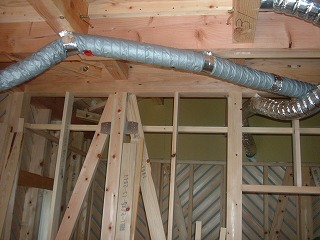

- 50. 2013年12月01日
-

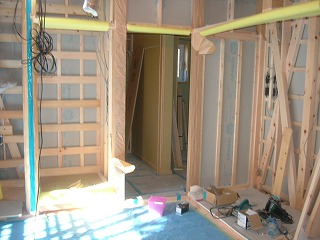

換気の配管工事を行なっています。
- 51. 2013年12月04日
-

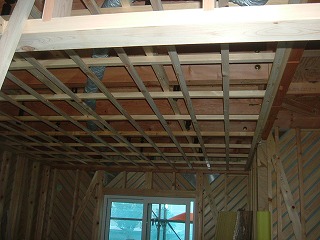

天井下地を組みました。
- 52. 2013年12月08日
-
コンセントを取付ました。
- 53. 2013年12月15日
-

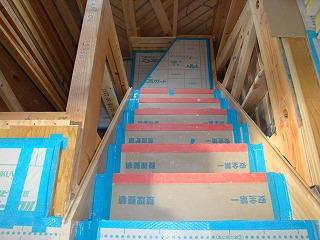

階段を架けました。
- 54. 2013年12月20日
-

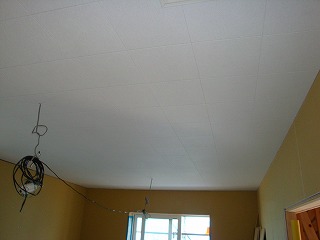

天井の吸音板を張りました。
- 55. 2013年12月24日
-
造り付けの本棚を固定しています。
- 56. 2013年12月27日
-

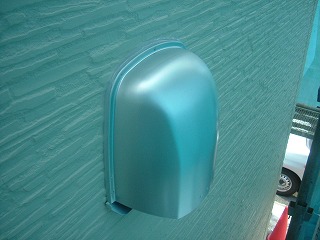

換気フードを取り付けました。
- 57. 2013年12月28日
-
和室の造作も徐々に進んでいます。
- 58. 2014年01月06日
-

外壁工事完了です。
- 59. 2014年01月11日
-
階段廻りも仕上がってきました。
- 60. 2014年01月18日
-
玄関収納を取り付けています。
- 61. 2014年01月22日
-
階段廻りも造作工事完成間近です。
- 62. 2014年01月30日
-
外部足場が撤去されました。
- 63. 2014年02月06日
-

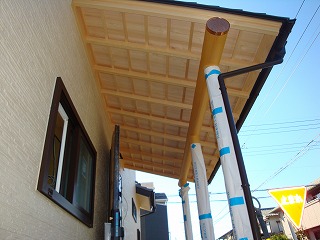

和風の外観に合う玄関庇です。
- 64. 2014年02月20日
-

室内空気測定を行いました。
- 65. 2014年03月19日
-
完成です。

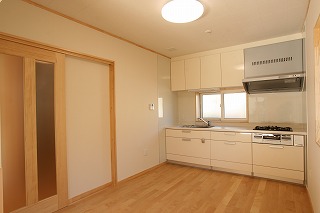

キッチン
- 66. 2014年03月19日
-
和室
- 67. 2014年03月19日
-

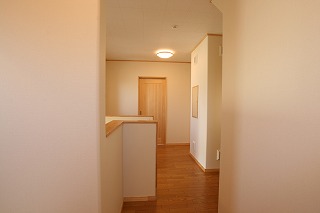

廊下
- 68. 2014年03月19日
-

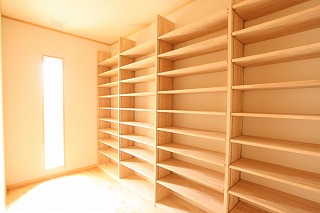

本棚
