愛知県名古屋市M様邸
全体|全体
建築中レポート
- 1. 2013年10月21日
-
地鎮祭を執り行いました。
安全に現場を進めて参ります。

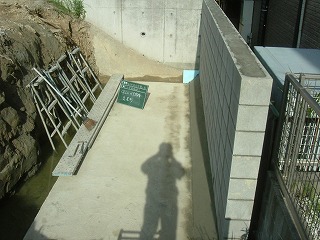

- 2. 2013年11月27日
-

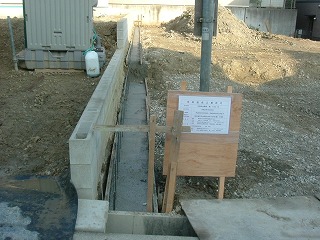

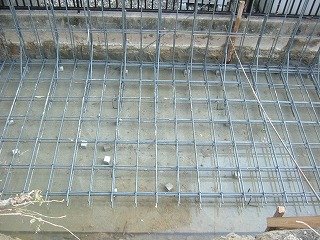

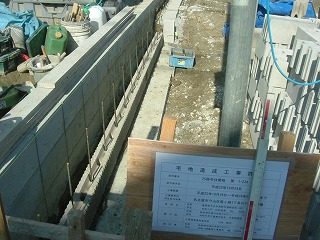

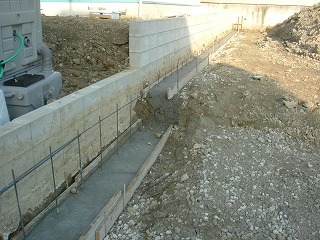

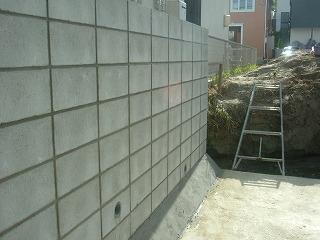

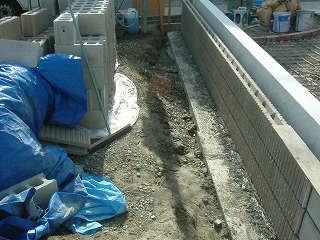

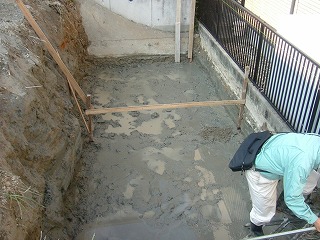

擁壁の掘削を行なっています。
- 3. 2013年12月01日
-
ブロック積みの基礎を打設しました。
- 4. 2013年12月04日
-
ブロック基礎コンクリート打設完了です。
- 5. 2013年12月09日
-
型枠ブロック部底版の鉄筋を組みました。
- 6. 2013年12月12日
-
ブロックを積んでいます。
- 7. 2013年12月14日
-
ブロックを積みました。
- 8. 2013年12月25日
-
型枠ブロックを積みました。
- 9. 2013年12月28日
-
型枠ブロック積み完了。
- 10. 2014年01月06日
-
埋め戻しをしています。
- 11. 2014年02月03日
-

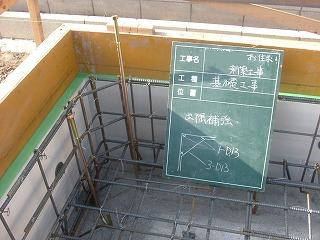

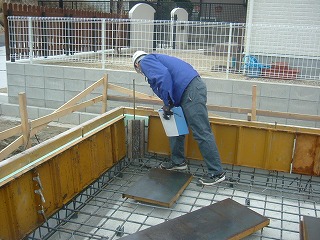

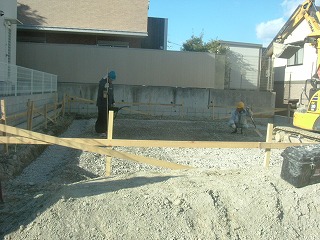

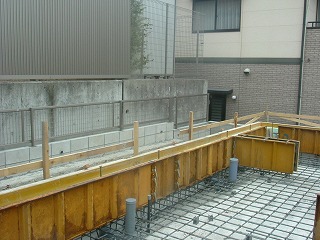

砕石敷きを行なっています。
- 12. 2014年02月10日
-

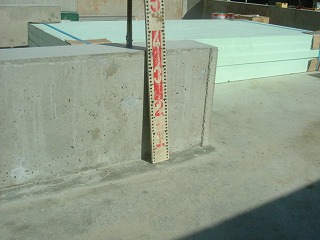

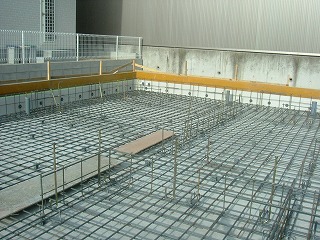

型枠を建て込み、配筋が完了しました。
- 13. 2014年02月13日
-
基礎配筋の確認をしています。
- 14. 2014年02月16日
-
瑕疵保険会社JIOの検査を受けました。
- 15. 2014年02月19日
-
さあ、コンクリートを流し込むだけです。
- 16. 2014年02月26日
-
型枠を外し、基礎の寸法を確認をしています。

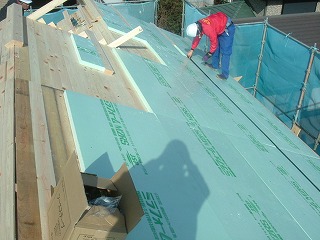

- 17. 2014年03月10日
-

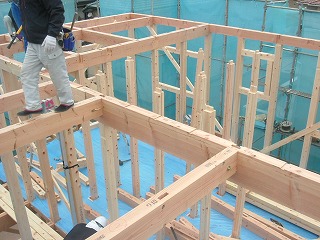

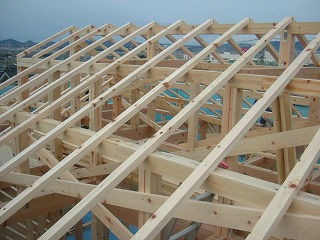

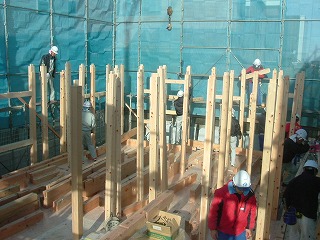

建前が始まりました。
- 18. 2014年03月11日
-

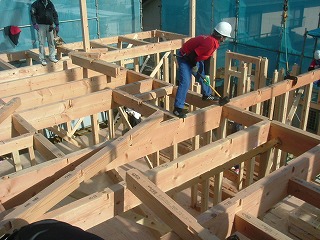

2階梁を架けています。

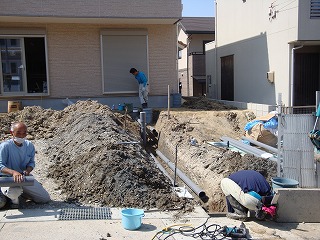

- 19. 2014年03月12日
-

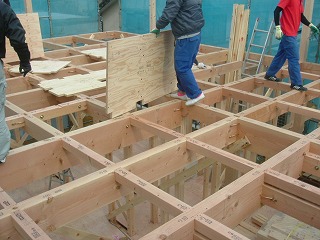

合板を敷いていきます。
- 20. 2014年03月13日
-
梁を掛けています。
- 21. 2014年03月15日
-
垂木を取り付けています。
- 22. 2014年03月17日
-

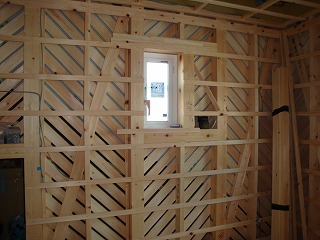

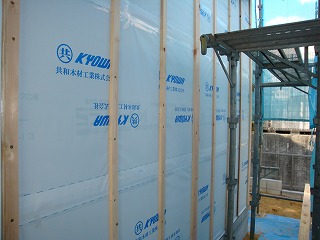

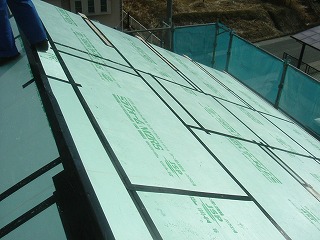

断熱材を張っています。
- 23. 2014年03月19日
-
断熱材の継ぎ目にテープを張り、気密を確保します。
- 24. 2014年03月22日
-

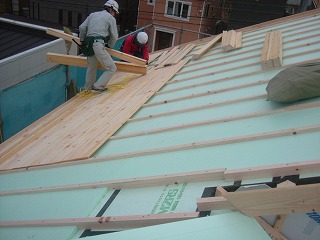

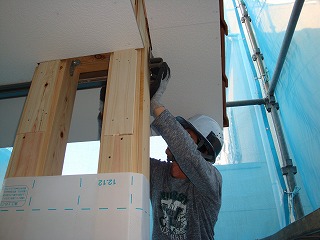

野地板を張っています。
- 25. 2014年03月27日
-

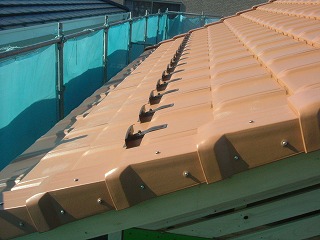

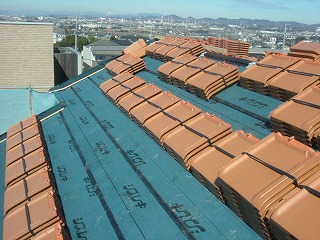

瓦工事を行っています。
- 26. 2014年04月01日
-
TIPの板がきれいに打ち付けられています。
- 27. 2014年04月05日
-
瓦工事完了です。
綺麗に取り付けてあるのがわかりますね。
- 28. 2014年04月10日
-
片付けがしっかりできています。
綺麗な現場は気持ちいいですね。
- 29. 2014年04月15日
-

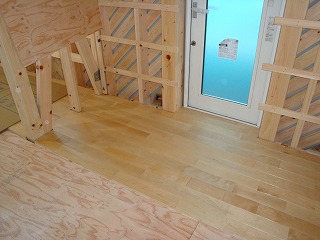

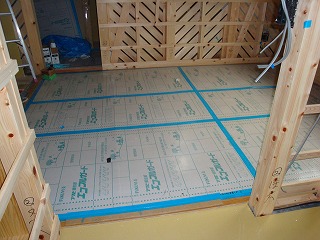

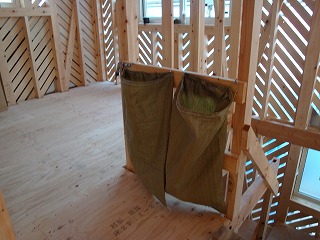

床を張っています。
- 30. 2014年04月20日
-
天井下地を組みました。
- 31. 2014年04月25日
-

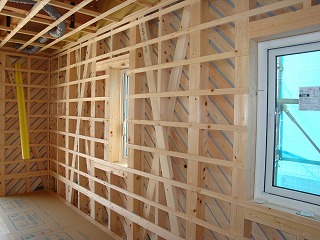

壁下地を組みました。
- 32. 2014年04月28日
-
壁下地組み。
- 33. 2014年05月02日
-
外壁下地が完了しました。
- 34. 2014年05月06日
-
床に傷が付かないように養生を施しました。
- 35. 2014年05月12日
-

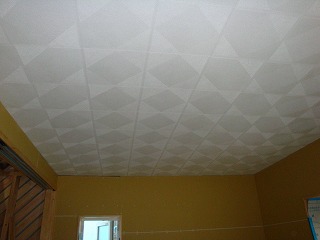

天井のプラスターボードを張りました。
- 36. 2014年05月16日
-

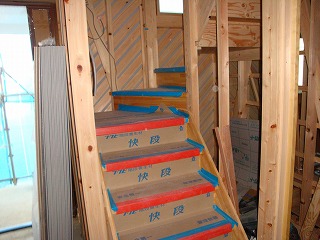

階段を架けました。
- 37. 2014年05月22日
-

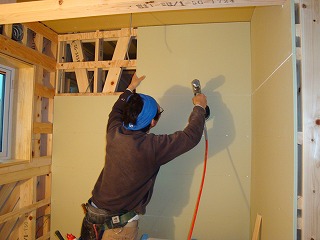

壁の石膏ボードを張っています。
- 38. 2014年05月30日
-
ボード張が進んでいます。
- 39. 2014年06月01日
-
外壁工事が始まりました。
- 40. 2014年06月08日
-

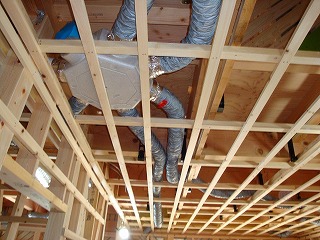

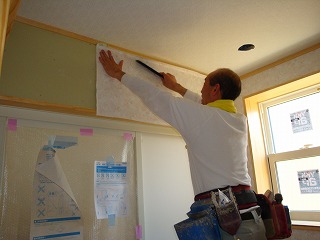

天井の吸音板を張りました。
内部の音が反響しやすい外断熱のデメリットを抑制するために使っています。
- 41. 2014年06月15日
-
外構工事が始まりました。
- 42. 2014年06月21日
-
内部ではクロス貼工事を行っています。
- 43. 2014年07月01日
-

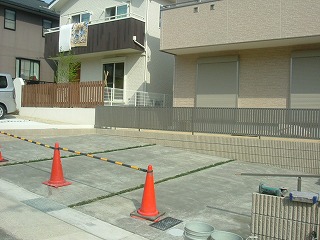

外構工事ももうすぐ完成です。
- 44. 2014年07月15日
-

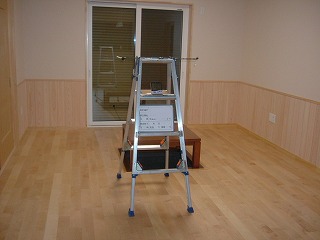

室内空気測定を行っています。
