愛知県中津川市M様邸
全体|全体
建築中レポート
- 1. 2012年09月08日
-
地鎮祭を行いました。
満足して頂けるお住まいを安全に完成できるようがんばります。
- 2. 2012年09月11日
-
地盤調査を行いました。
良好地盤と判定されました。
- 3. 2012年09月15日
-

丁張りを行いました。
- 4. 2012年09月25日
-

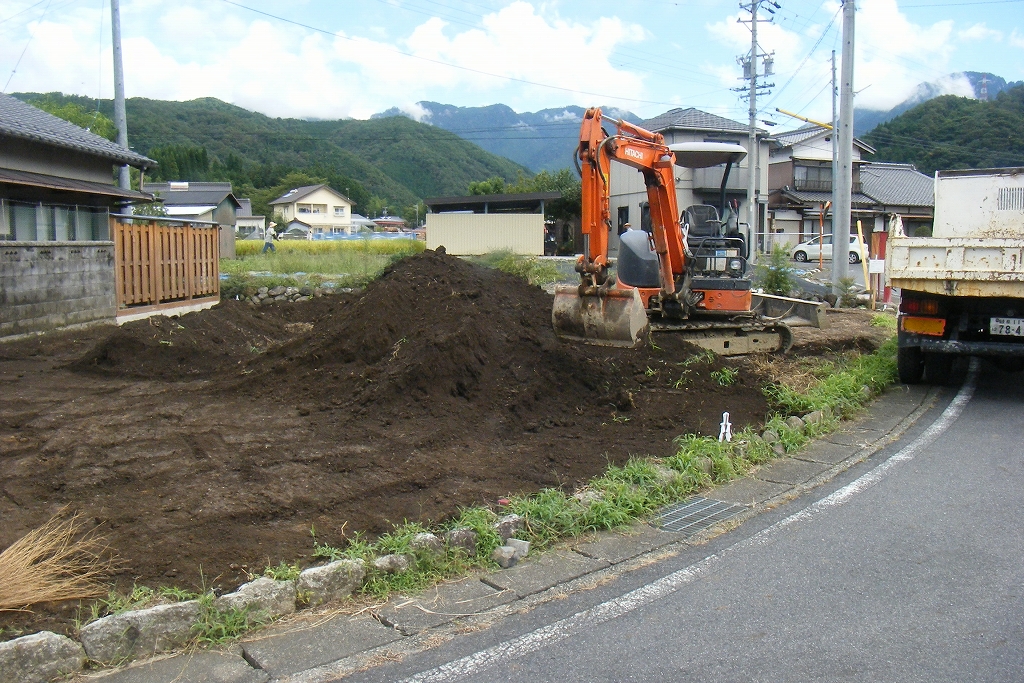

掘削を開始しました。
- 5. 2012年09月30日
-
砕石敷きを行っています。
- 6. 2012年10月04日
-
型枠を建て込んでいます。
- 7. 2012年10月09日
-

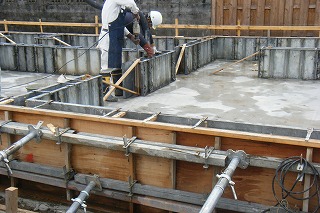

ベースコンクリートを打設しています。
- 8. 2012年10月14日
-
立ち上がりコンクリートを打設しています。
- 9. 2012年10月19日
-

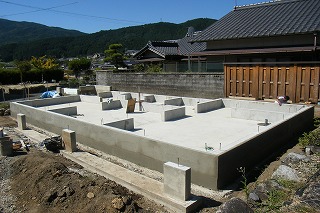

基礎工事完了です。

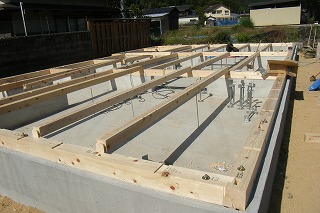

- 10. 2012年10月20日
-

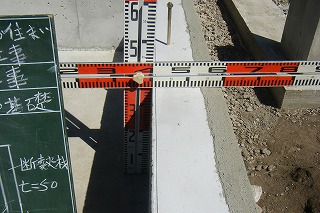

基礎が設計通りの寸法が確保されているか確認しています。
- 11. 2012年10月27日
-
土台を伏せました。
- 12. 2012年10月28日
-

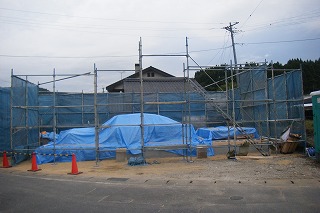

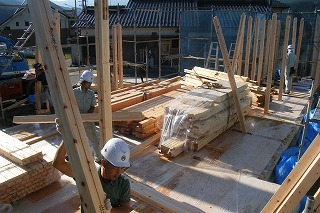

足場を組み、材料搬入も完了。
さあ、建前です!

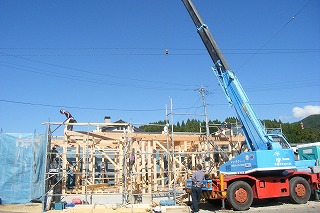

- 13. 2012年10月29日
-
柱を建てています。
- 14. 2012年10月30日
-

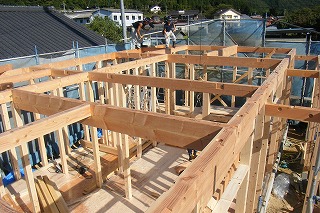

梁を架けています。
- 15. 2012年10月31日
-
どんどん工事が進んでいきます。
- 16. 2012年11月01日
-

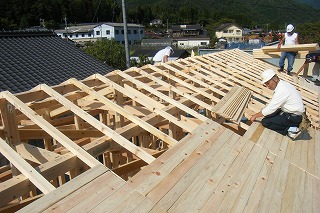

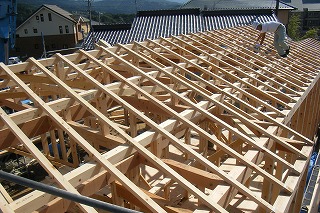

垂木を架けています。
- 17. 2012年11月02日
-

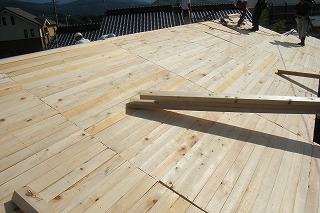

野地板を張っています。
- 18. 2012年11月03日
-

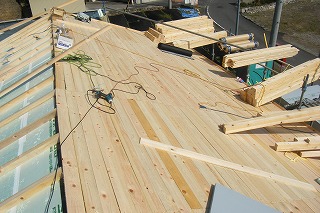

野地板張り完了。
- 19. 2012年11月04日
-

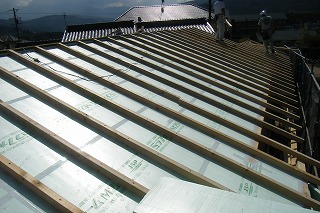

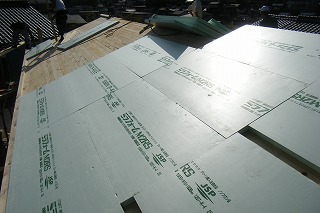

断熱材を敷いています。
- 20. 2012年11月05日
-
上垂木を取り付けます。
- 21. 2012年11月06日
-
垂木取り付け完了です。
- 22. 2012年11月07日
-

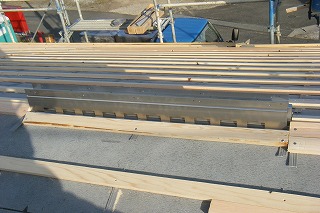

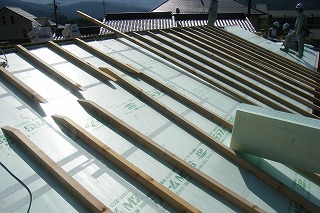

野地板を再度張ります。
断熱材と野地板の隙間が通気層となり、外壁内及び屋根内の熱が排熱されます。
- 23. 2012年11月09日
-
贈呈式。
- 24. 2012年11月13日
-

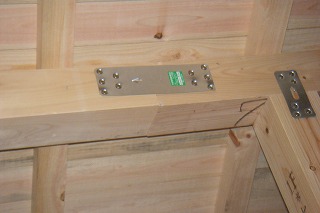

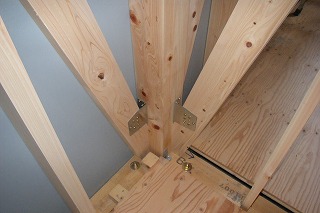

取り付けた金物の確認をしています。
- 25. 2012年11月14日
-
金物確認。
- 26. 2012年11月18日
-
屋根瓦を取り付けるための瓦桟を取り付けました。
- 27. 2012年11月19日
-

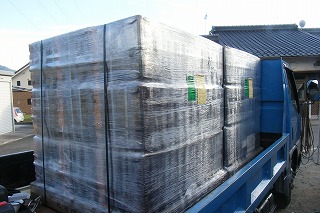

瓦が納入されました。
- 28. 2012年11月22日
-
棟換気を取り付けました。
ここから排熱されます。
- 29. 2012年11月27日
-

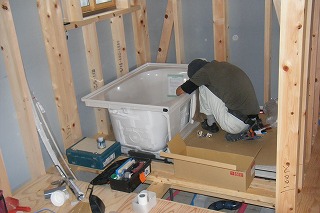

ユニットバスを据付ました。
- 30. 2012年12月01日
-

壁に断熱材を張りました。
継ぎ目にはテープを張り隙間を塞ぎます。
これですきま風が入り込むことを防止しています。
- 31. 2012年12月08日
-
玄関引き戸を取り付けました。
- 32. 2012年12月11日
-

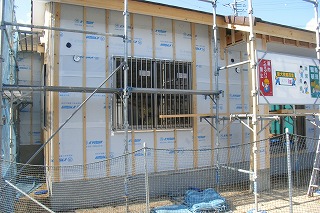

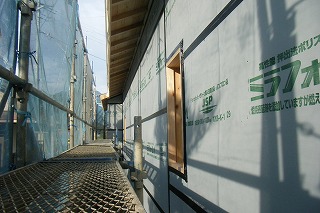

外壁下地を取り付けました。
- 33. 2012年12月15日
-

電気配線をしています。
沢山の配線を間違えず配線するのはさすが電気屋さんですね。
- 34. 2012年12月20日
-

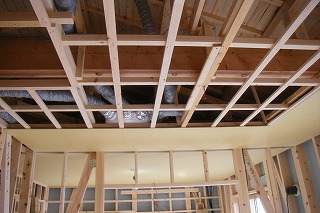

天井下地を組みました。
綺麗に組めています。
- 35. 2012年12月23日
-

土台水切りを取り付けました。
- 36. 2012年12月24日
-

換気のダクト配管を行いました。
- 37. 2013年01月07日
-

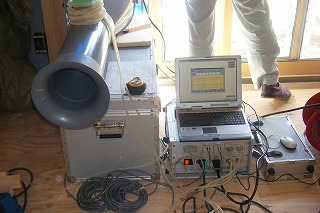

気密測定を行いました。
上々の結果でした。
- 38. 2013年01月14日
-

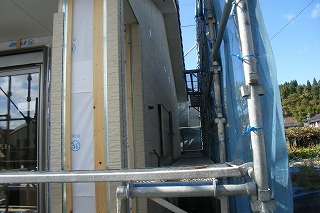

外壁工事を行なっています。
- 39. 2013年01月17日
-
天井の石膏ボードを張っています。
- 40. 2013年01月21日
-

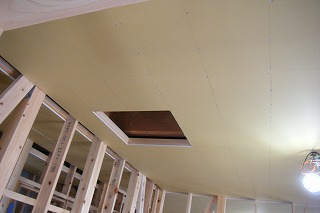

メンテナンスのため天井内を覗く点検口を取り付ける場所に穴を開けました。
- 41. 2013年01月25日
-

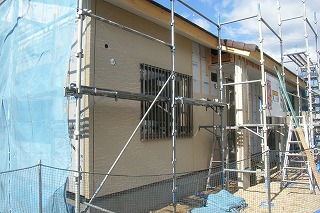

外壁工事が順調に進んでいます。
- 42. 2013年02月01日
-

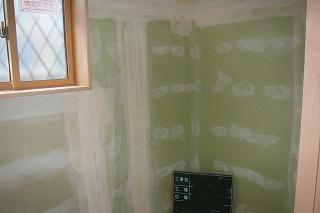

クロスを張るためにパテを飼い、下地処理を行っています。
- 43. 2013年02月07日
-

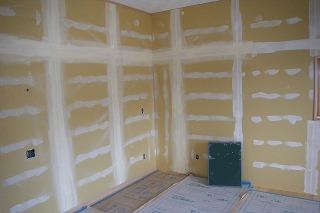

こちらもパテ処理。
綺麗に処理しています。
- 44. 2013年02月15日
-

トイレの衛生機器を取り付けました。
- 45. 2013年02月17日
-

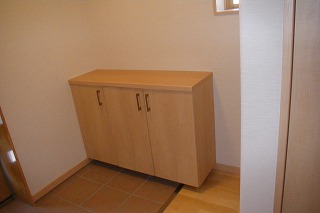

玄関収納を取り付けました。
- 46. 2013年02月20日
-

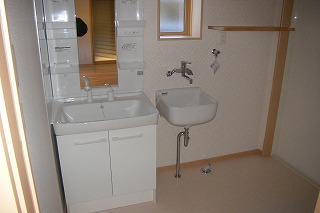

洗面化粧台を取り付けました。
- 47. 2013年03月01日
-

室内空気測定を行いました。
- 48. 2013年03月22日
