岐阜県中津川市I様邸

全体|全体

建築中レポート

1. 2015年07月17日
地鎮祭

地鎮祭

地鎮祭を執り行いました。

2. 2015年07月21日

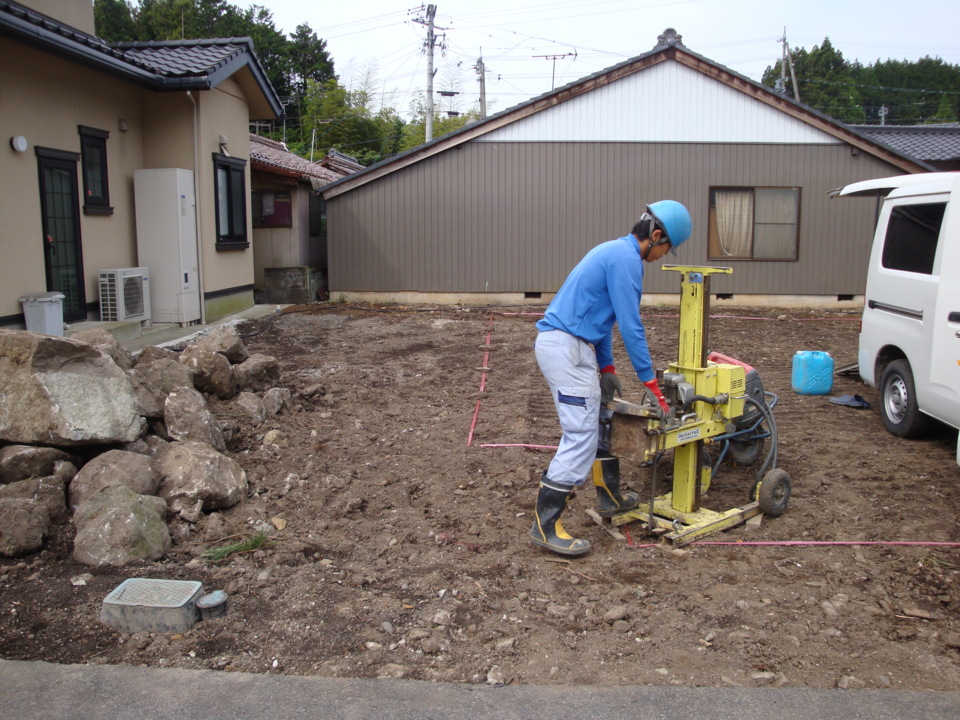

地盤調査

地盤調査

地盤調査を行いました。

3. 2015年07月23日
仮設工事

仮設工事

丁張を架けました。

4. 2015年07月29日
基礎工事

基礎工事

基礎工事が始まりました。

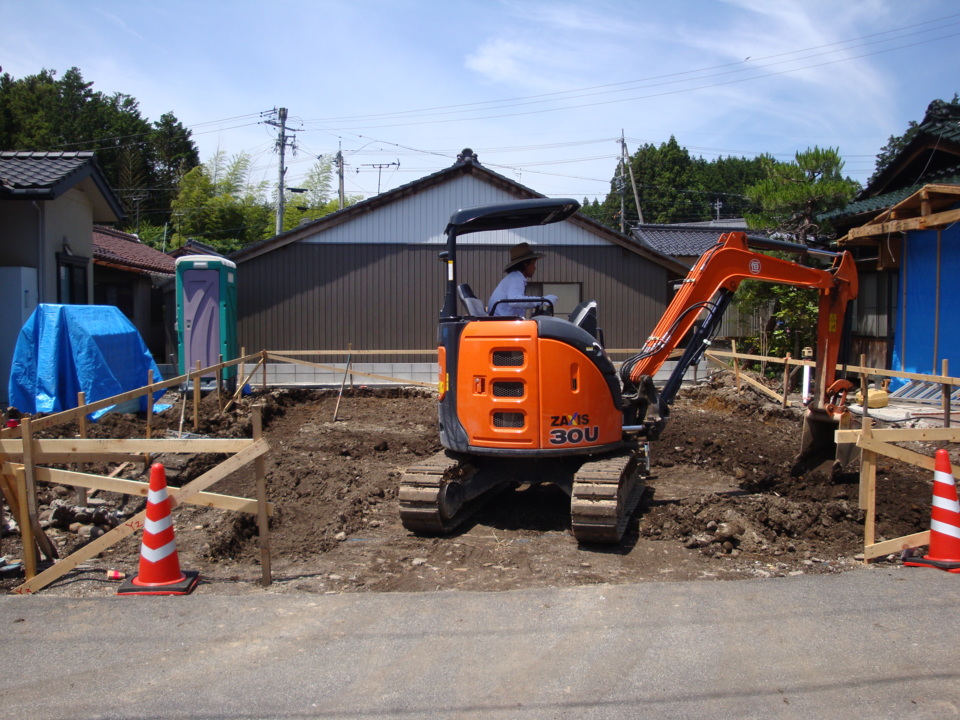

まずは掘削です。

5. 2015年07月30日
基礎工事

基礎工事

地鎮祭で神官さんから頂いた御鎮物を埋めました。

6. 2015年08月01日
基礎工事

基礎工事

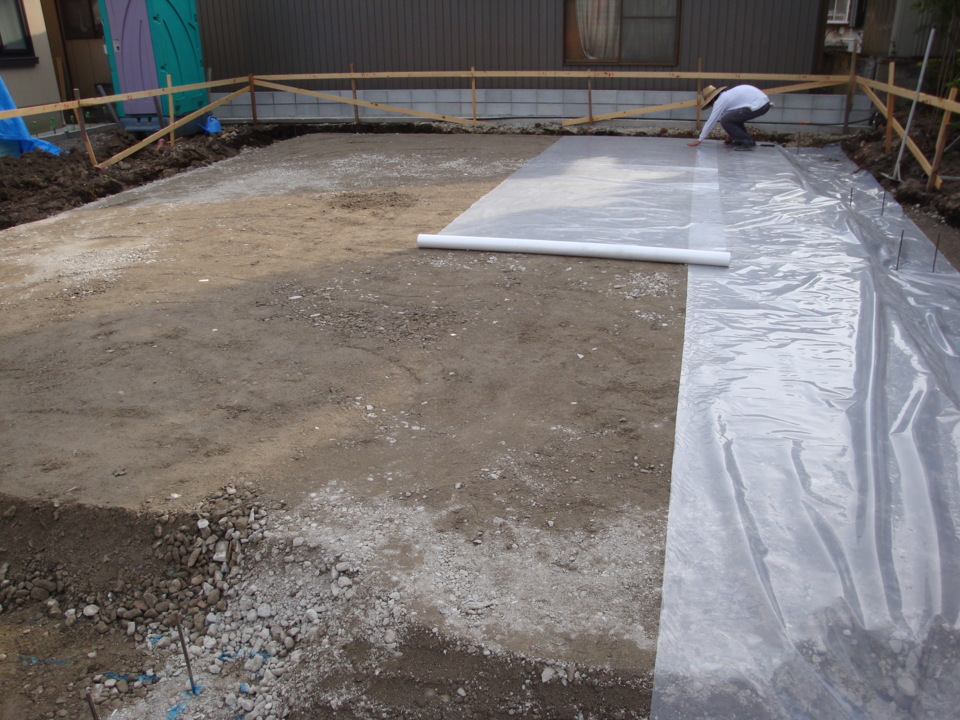

砕石を敷き、その上に防湿シートを敷きます。

7. 2015年08月02日
基礎工事

基礎工事

防湿シートの重なり幅が確保されているか確認しました。

8. 2015年08月03日

基礎工事

基礎工事

捨てコンクリート打設開始です。

9. 2015年08月04日
基礎工事

基礎工事

外周部から打設し、内部は奥から手前へ打設します。

10. 2015年08月05日
基礎工事

基礎工事

専門の道具を使いながら、綺麗に均していきます。

11. 2015年08月06日
基礎工事

基礎工事

打設完了です。

12. 2015年08月09日
基礎工事

基礎工事

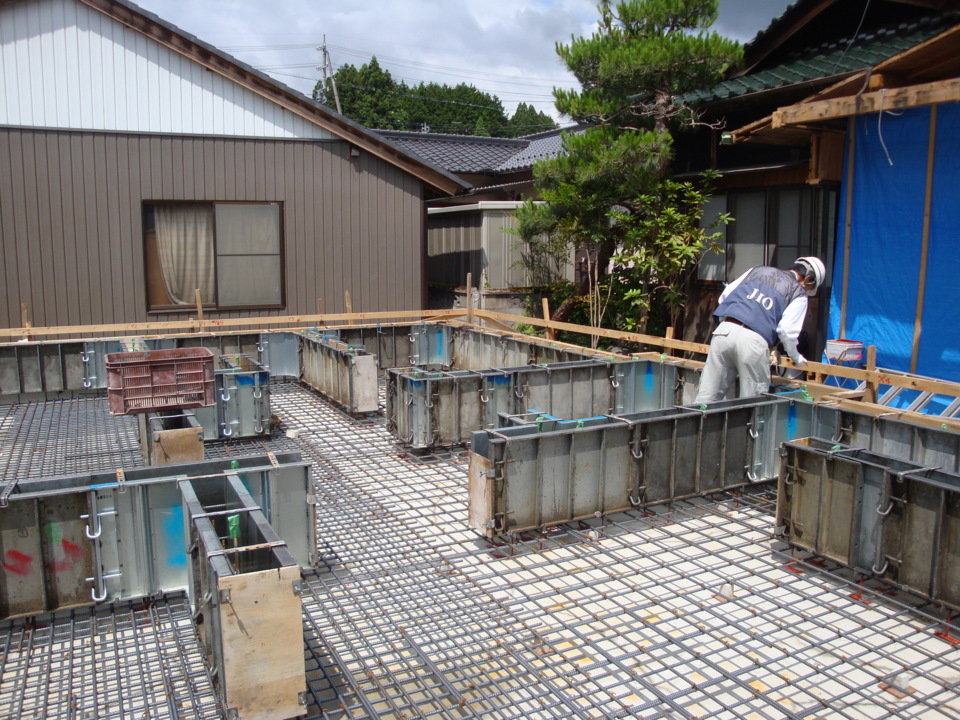

基礎の位置や通りを捨てコンクリートに出す『墨出し』を行いました。

13. 2015年08月11日
基礎工事

基礎工事

外周の型枠を建て込んでいます。

14. 2015年08月12日
基礎工事

基礎工事

ベースと立ち上がりを一体でコンクリートを打設する『一体打ち基礎』を採用しています。
そのため専用の金物を取付けました。

15. 2015年08月17日
基礎工事

基礎工事

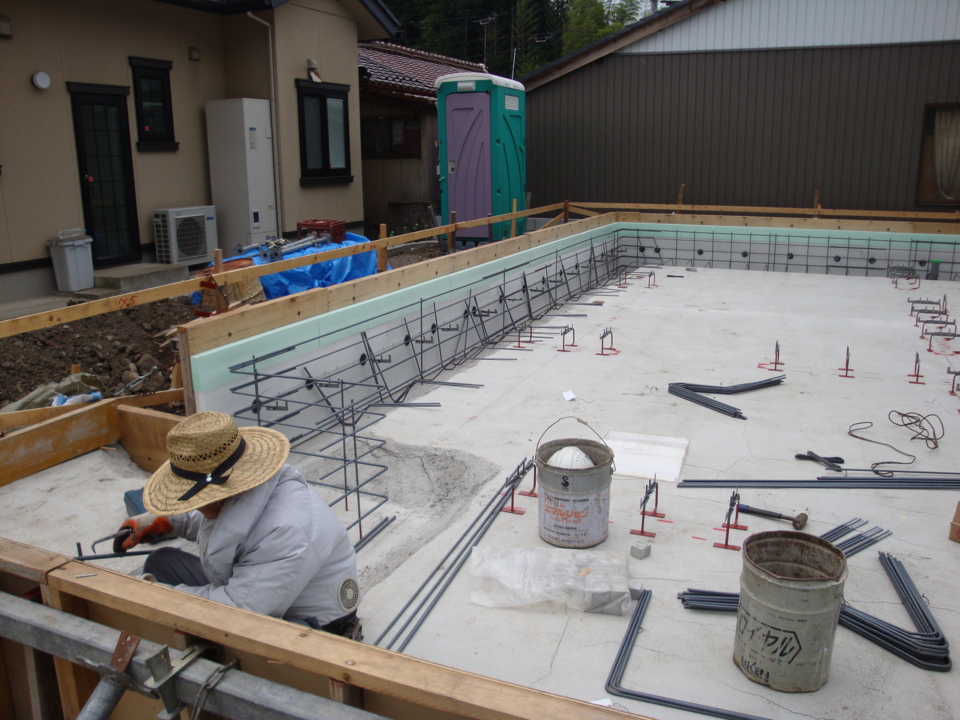

鉄筋を組み始めました。

16. 2015年08月21日
基礎工事

基礎工事

鉄筋工事完了です。

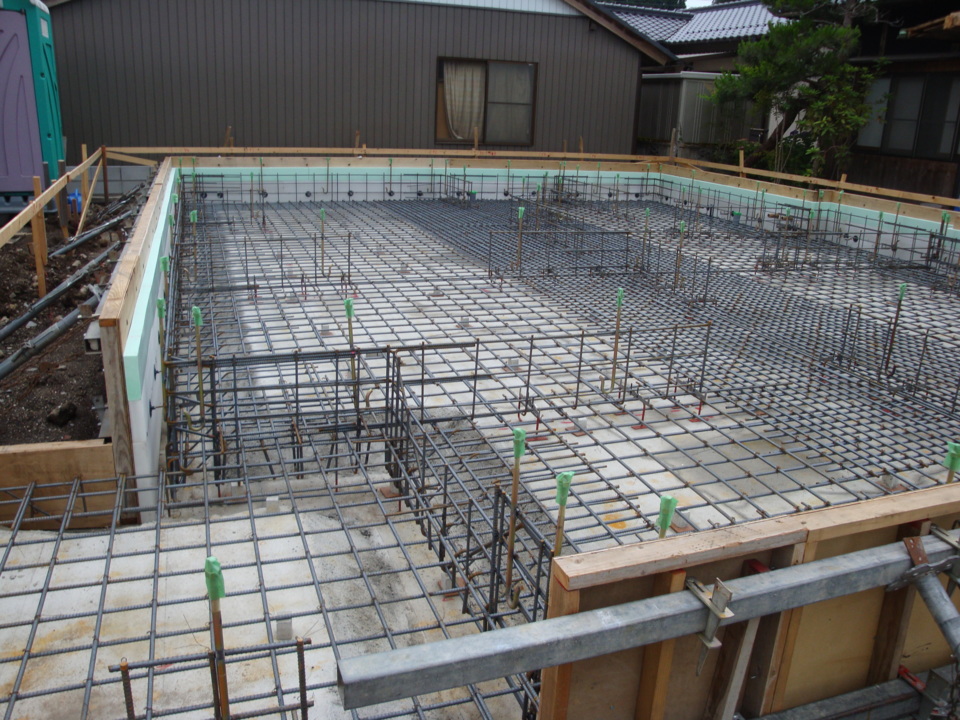

17. 2015年08月23日
基礎工事

基礎工事

内部の型枠を建て込んでいます。

18. 2015年08月26日
検査

検査

瑕疵保険会社JIOの配筋検査を受けました。

19. 2015年08月28日
基礎工事

基礎工事

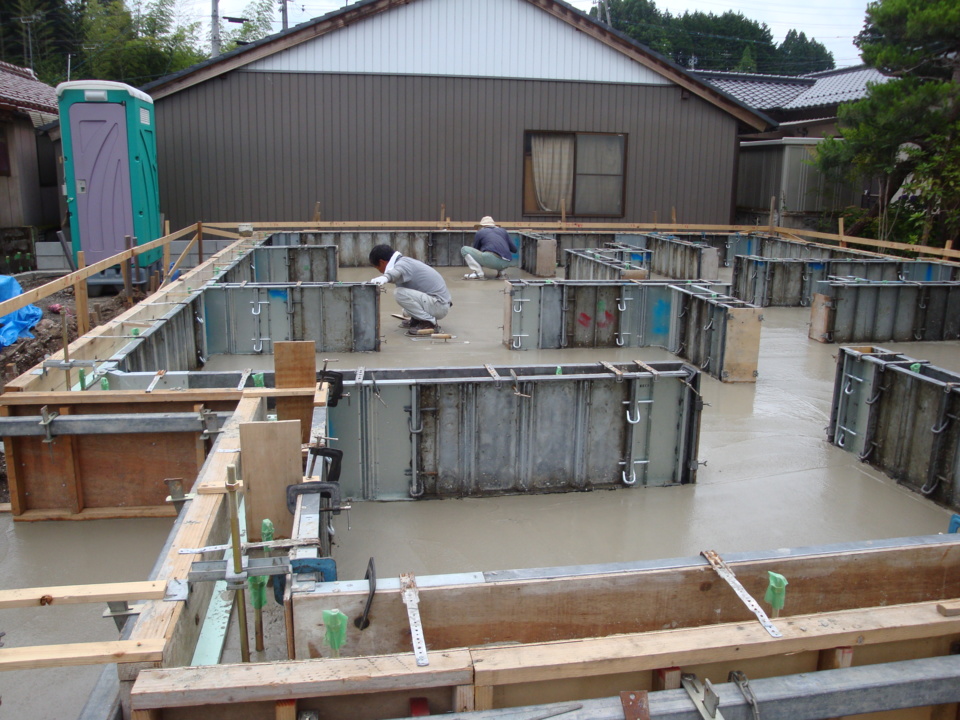

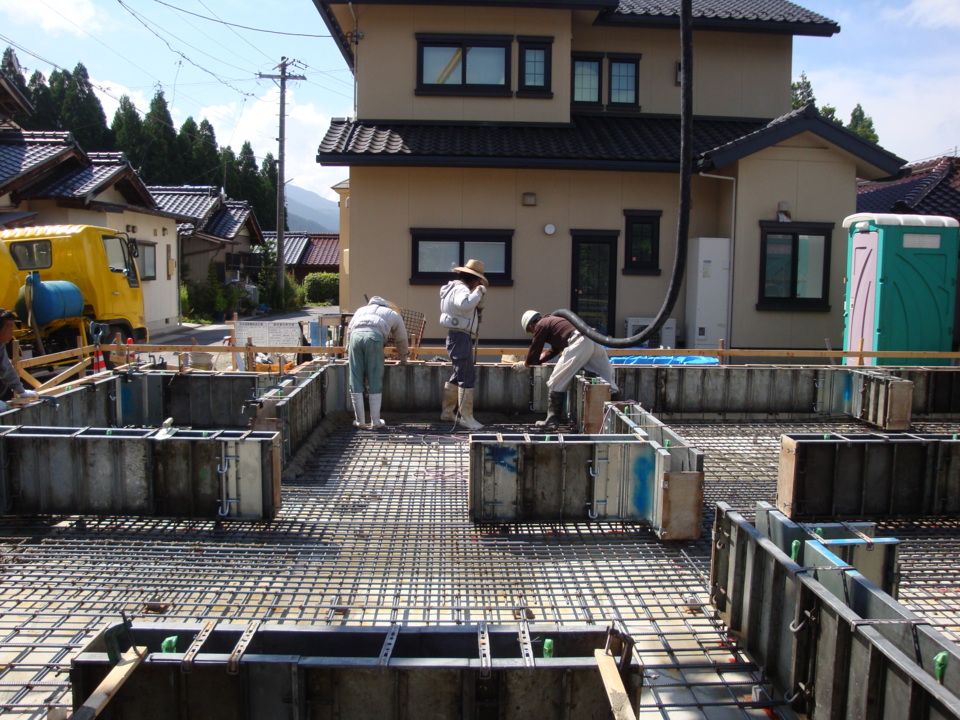

基礎コンクリートを打設しています。

20. 2015年08月29日
基礎工事

基礎工事

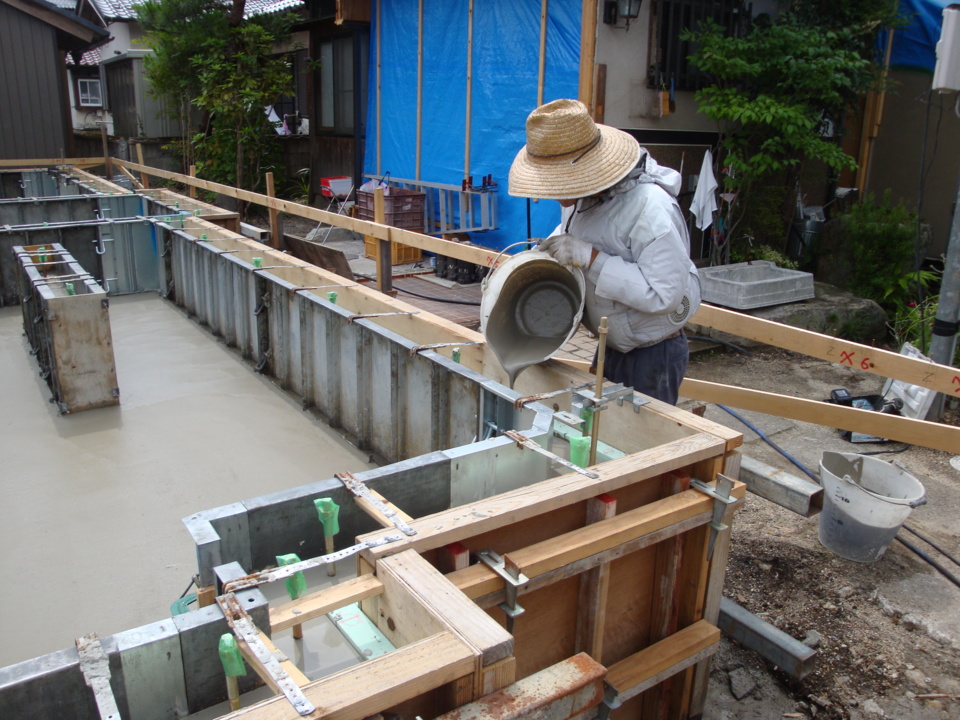

順調に打設出来ています。

21. 2015年08月30日
基礎工事

基礎工事

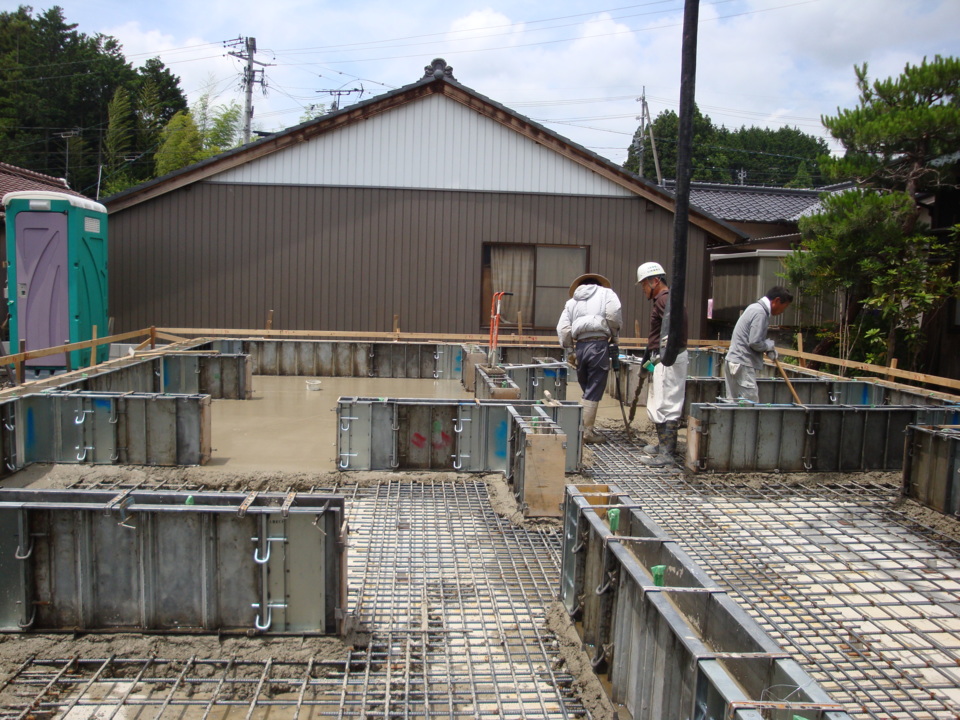

コンクリート打設完了です。

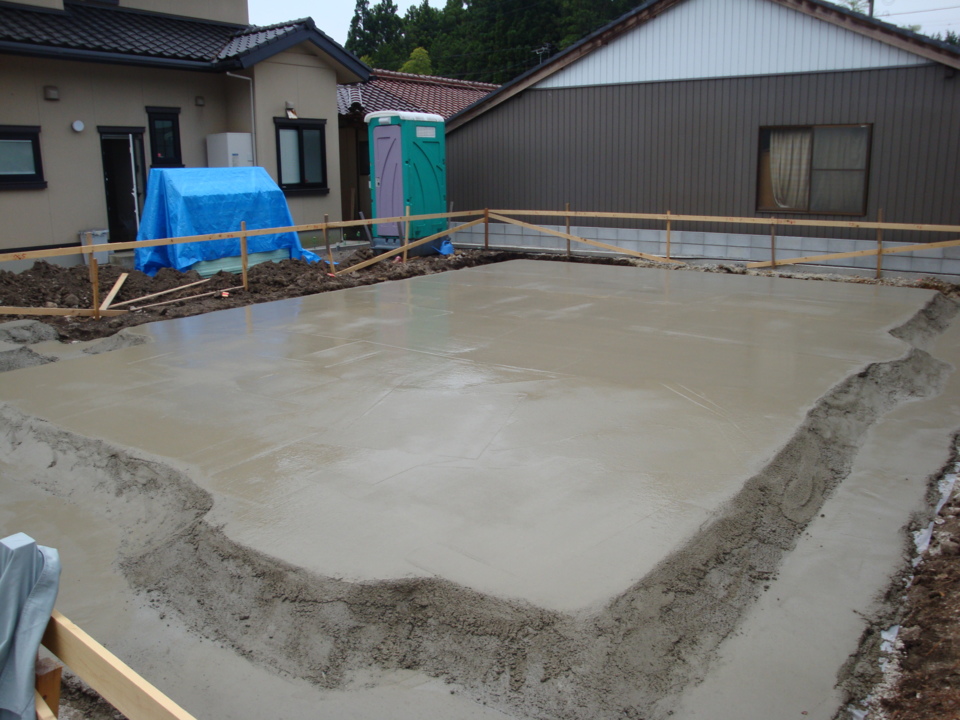

22. 2015年08月31日
基礎工事

基礎工事

床部分を綺麗に仕上げるため、左官屋さんが鏝で押えています。
床下まで換気をし室内空間と同様な環境にするには、コンクリートの表面が荒れているようでは出来ません。

23. 2015年09月01日
基礎工事

基礎工事

立上りには水平にするためのレベリング材を施しています。

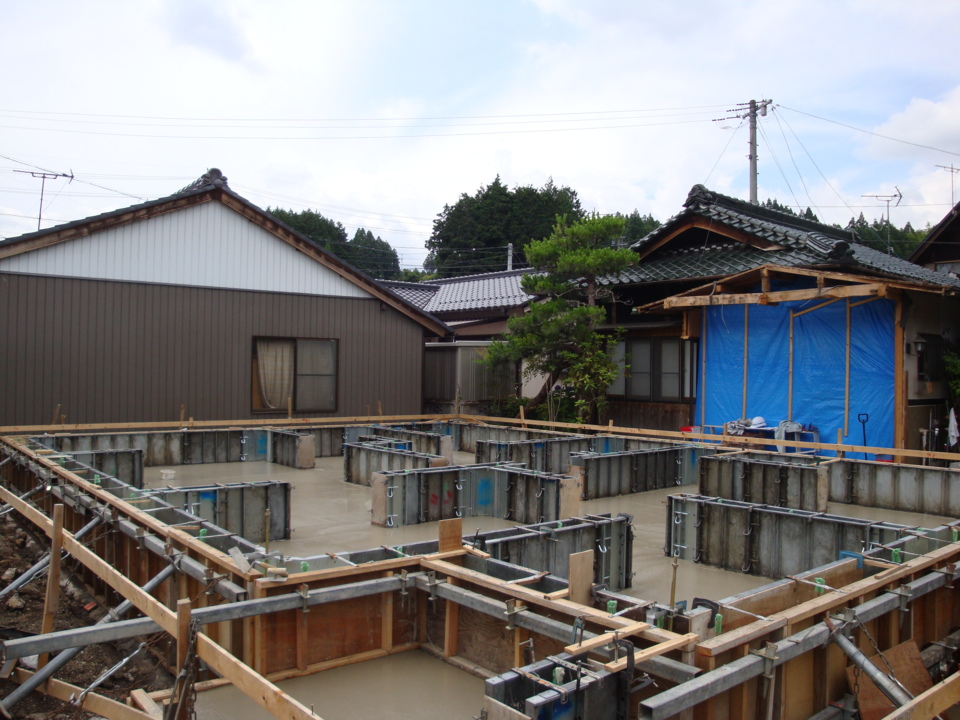

24. 2015年09月08日
基礎工事

基礎工事

型枠を外しました。
綺麗に出来ています。

25. 2015年09月10日
左官工事

左官工事

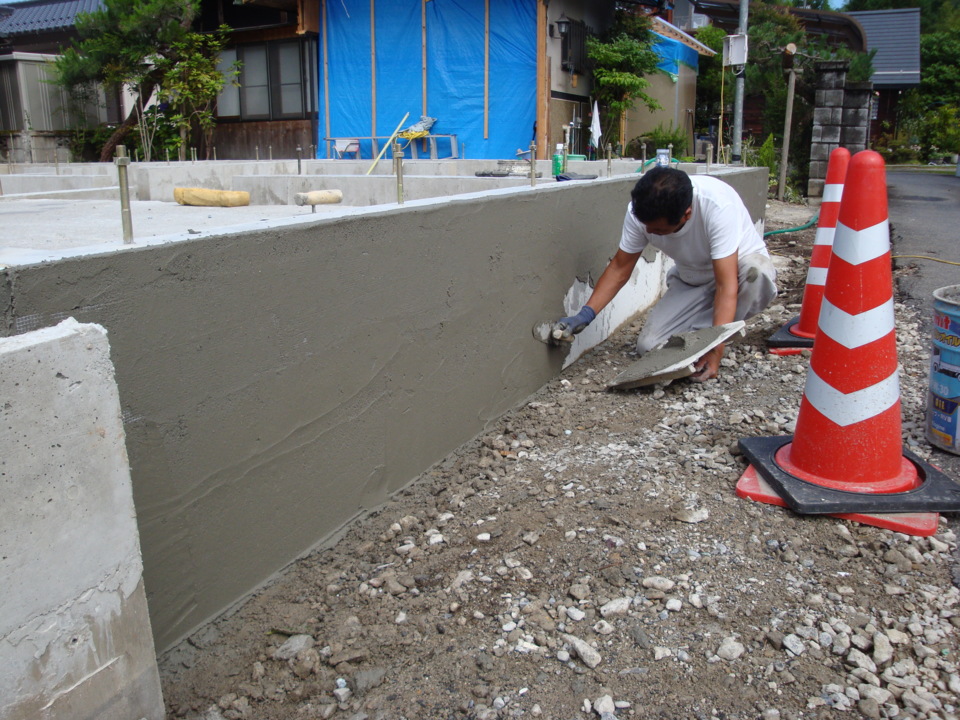

基礎にモルタルを塗っています。

26. 2015年09月13日
給排水衛生設備工事

給排水衛生設備工事

建物周りの配管埋設を行っています。

27. 2015年09月13日
外構工事

外構工事

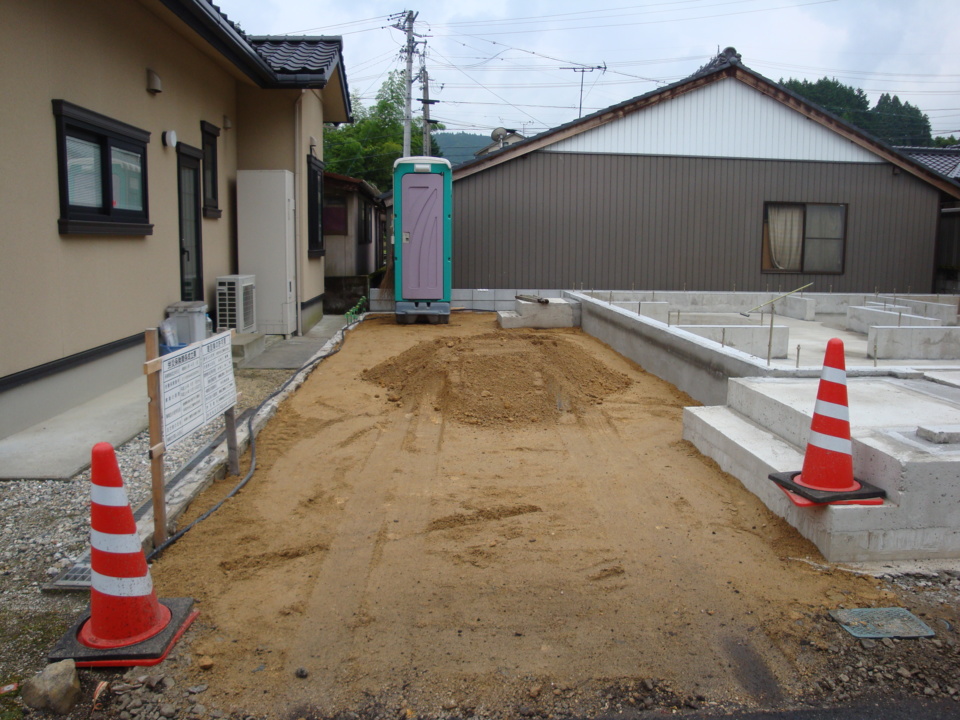

整地をしました。

28. 2015年09月20日
木工事

木工事

土台伏せを行っています。

29. 2015年09月21日
木工事

木工事

土台、大引きの上に根太を取付けています。

30. 2015年09月22日

建て方工事

建て方工事

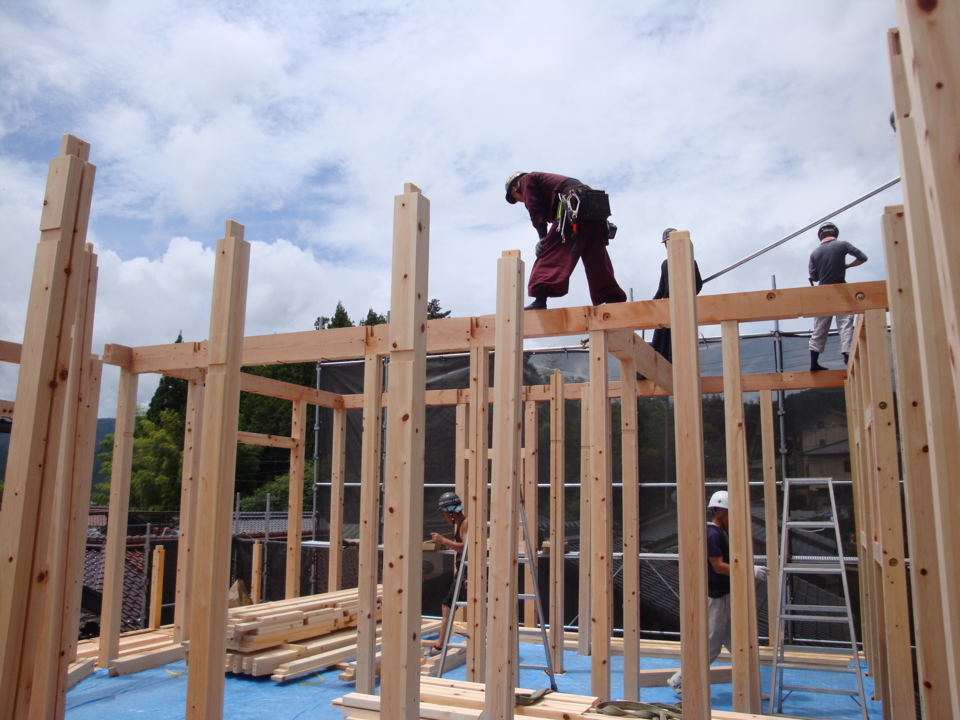

床伏せが終了し、材料を搬入しました。

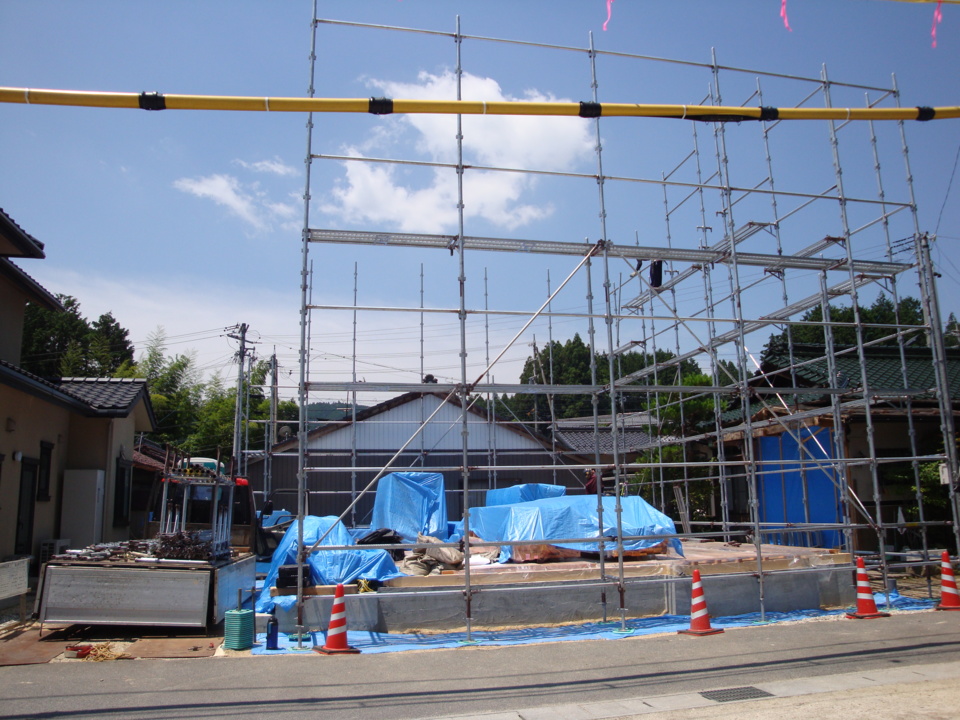

31. 2015年09月23日
仮設工事

仮設工事

足場を組んでいます。

32. 2015年09月24日
建て方工事

建て方工事

1階の柱を建てています。

33. 2015年09月25日
建て方工事

建て方工事

梁を架けています。

34. 2015年09月26日
建て方工事

建て方工事

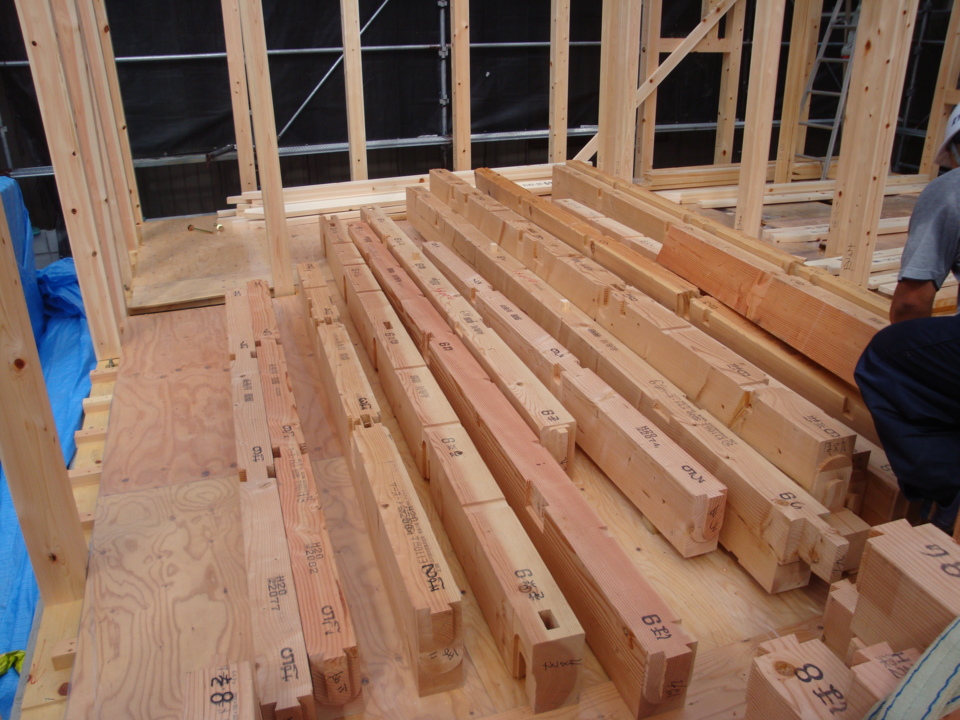

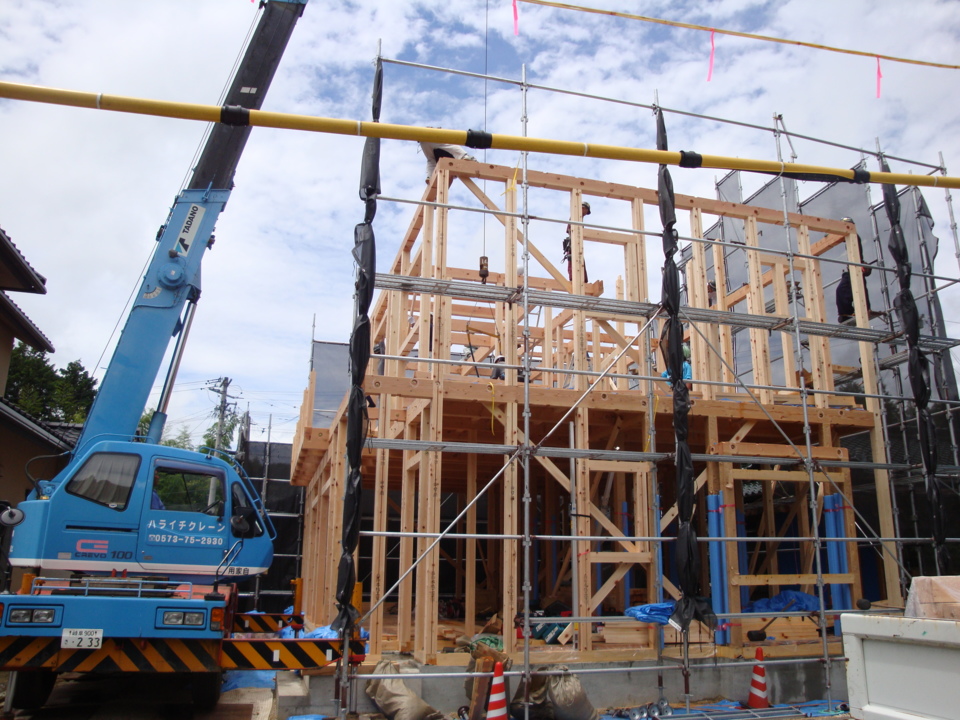

どこの梁なのかが記入されている面を上にして、見やすく並べています。

35. 2015年09月27日
建て方工事

建て方工事

各自ボルトを締めたり、梁を組んだりしていきます。

36. 2015年09月28日
建て方工事

建て方工事

2階の柱を建て、梁を架けています。

37. 2015年09月29日
建て方工事

建て方工事

順調に進んでいます。

38. 2015年09月30日
建て方工事

建て方工事

母屋を取付けています。

39. 2015年10月01日
建て方工事

建て方工事

垂木を取付けています。

40. 2015年10月02日
建て方工事

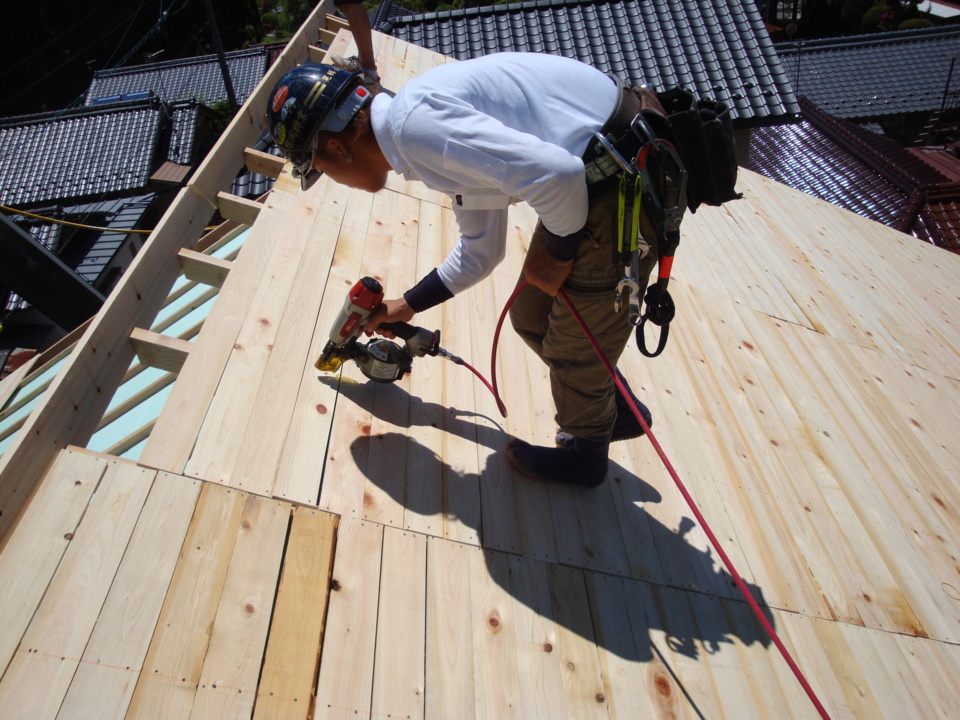

建て方工事

野地板を取付けています。

41. 2015年10月03日
断熱工事

断熱工事

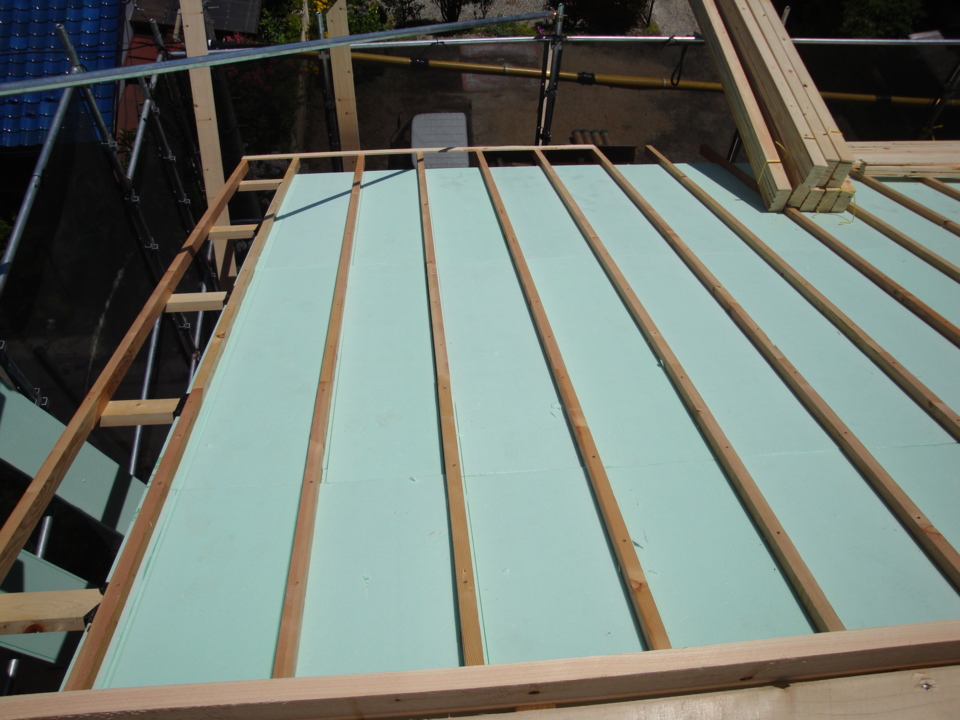

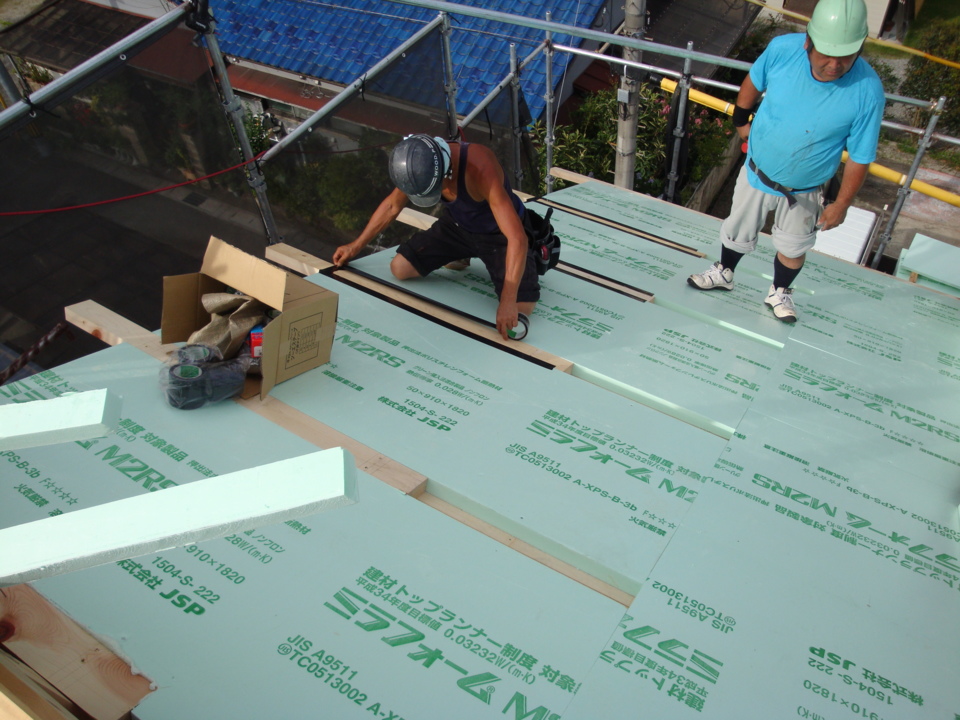

屋根に断熱材を取付けています。

42. 2015年10月04日
断熱工事

断熱工事

垂木を取り付け、間にさらに断熱材を取付けています。

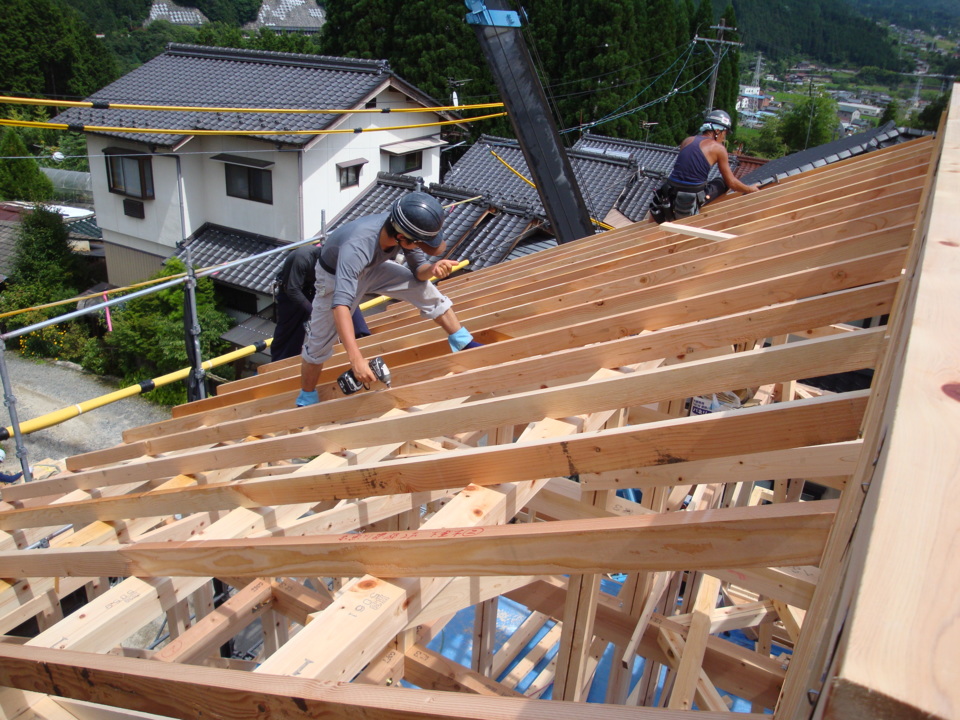

43. 2015年10月05日
断熱工事

断熱工事

断熱材取付完了です。

44. 2015年10月06日
建て方工事

建て方工事

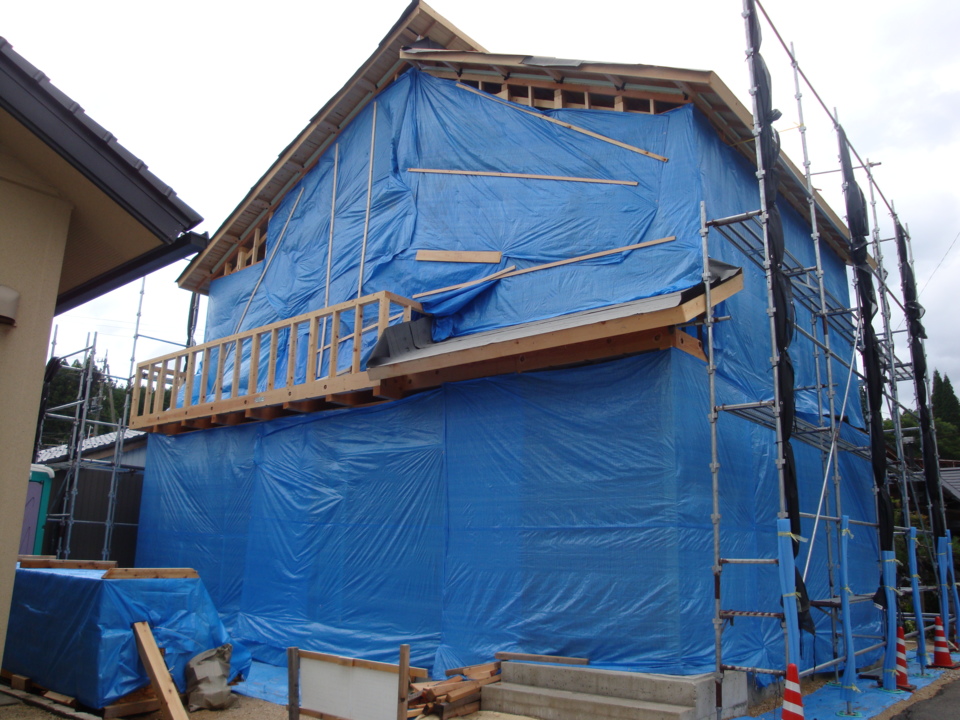

野地板を取付ています。

45. 2015年10月07日
建て方工事

建て方工事

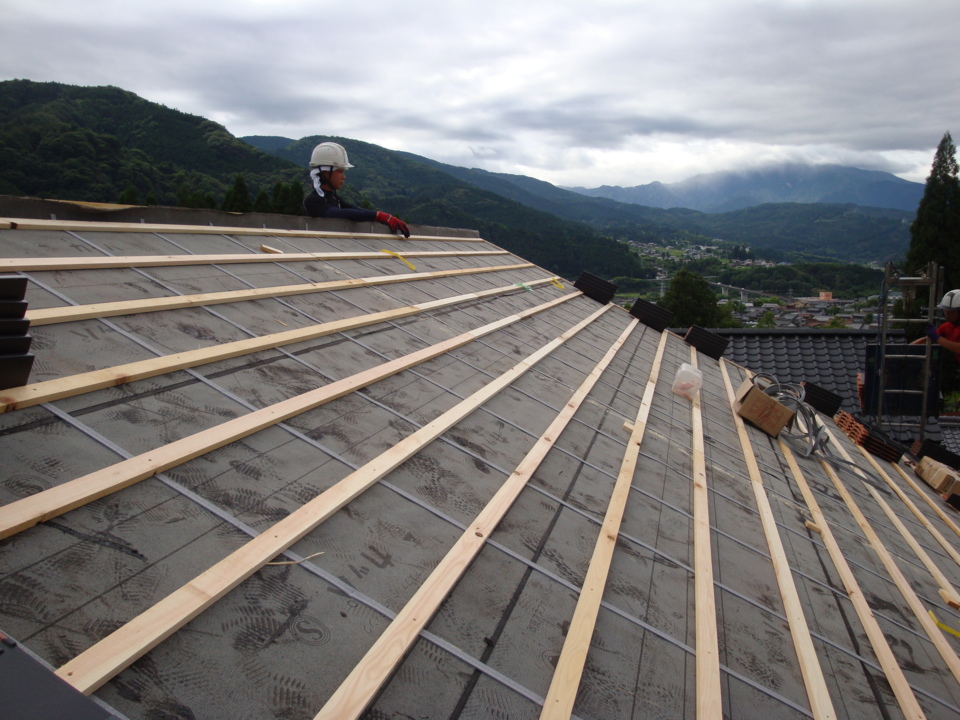

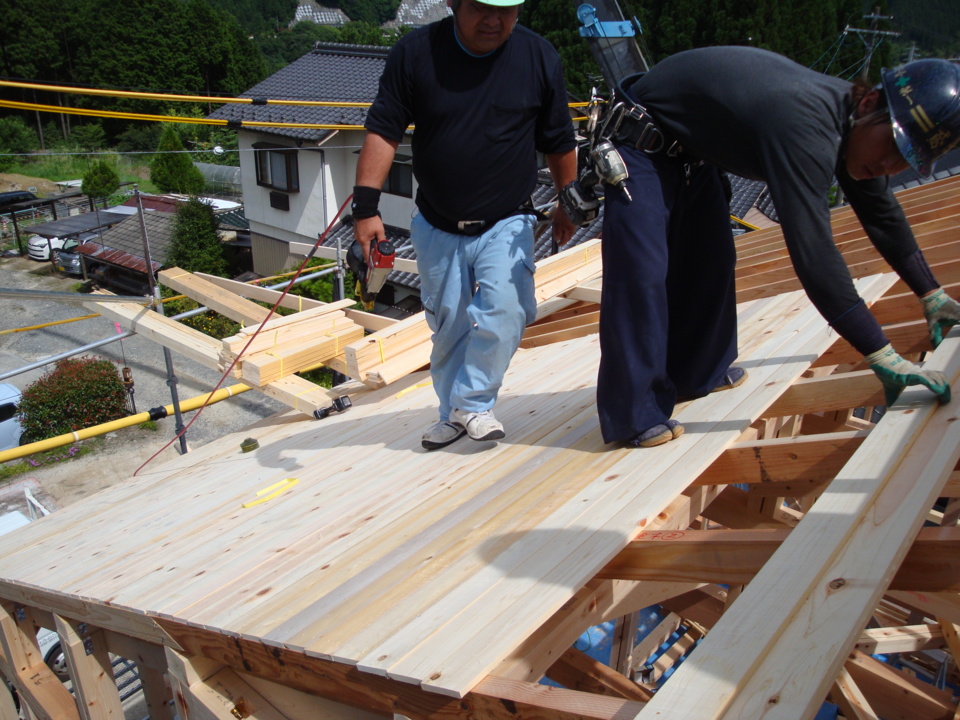

野地打ちも完了しました。

46. 2015年10月08日
建て方工事

建て方工事

雨が降り込まない様にブルーシートで養生しました。

47. 2015年10月10日
屋根工事

屋根工事

瓦を取付けるための瓦桟を取付ました。

48. 2015年10月12日
屋根工事

屋根工事

瓦を取付けています。

49. 2015年10月16日
屋根工事

屋根工事

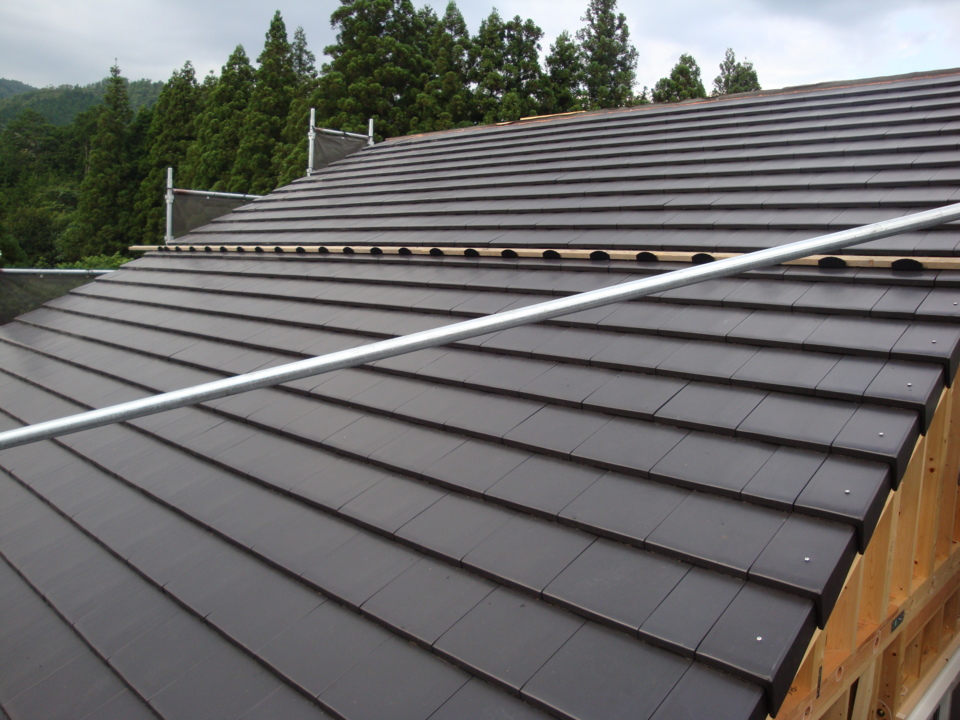

瓦工事完了です。

50. 2015年10月18日
木工事

木工事

2階の床に遮音シートを敷く前に掃除をしています。

51. 2015年10月19日
木工事

木工事

遮音シートを敷いています。

52. 2015年10月20日
木工事

木工事

その上にプラスターボードを敷きました。

53. 2015年10月26日
断熱工事

断熱工事

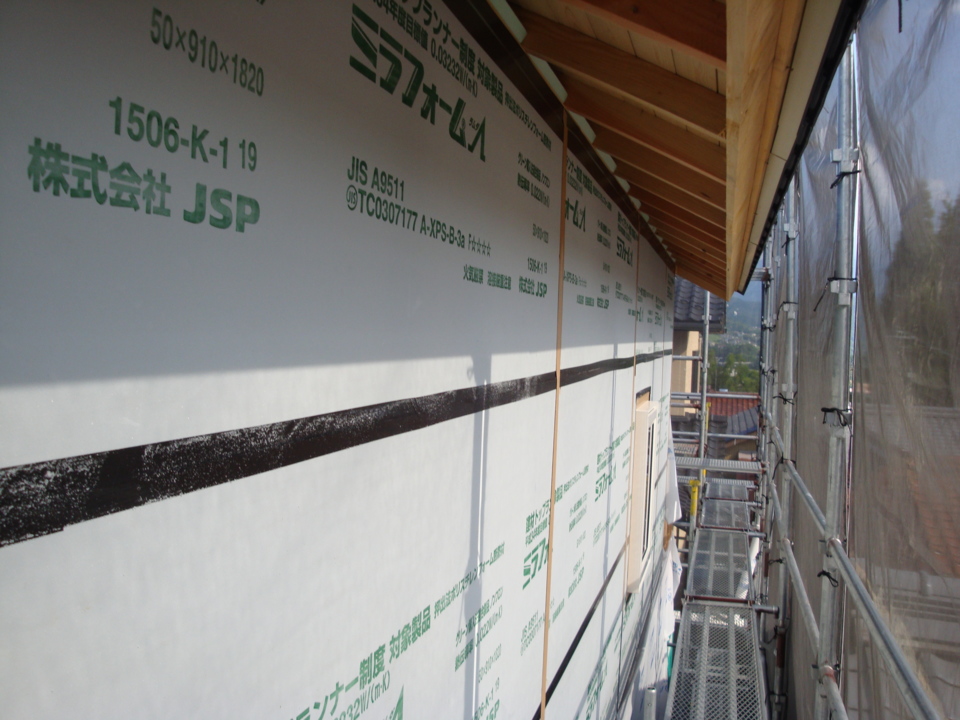

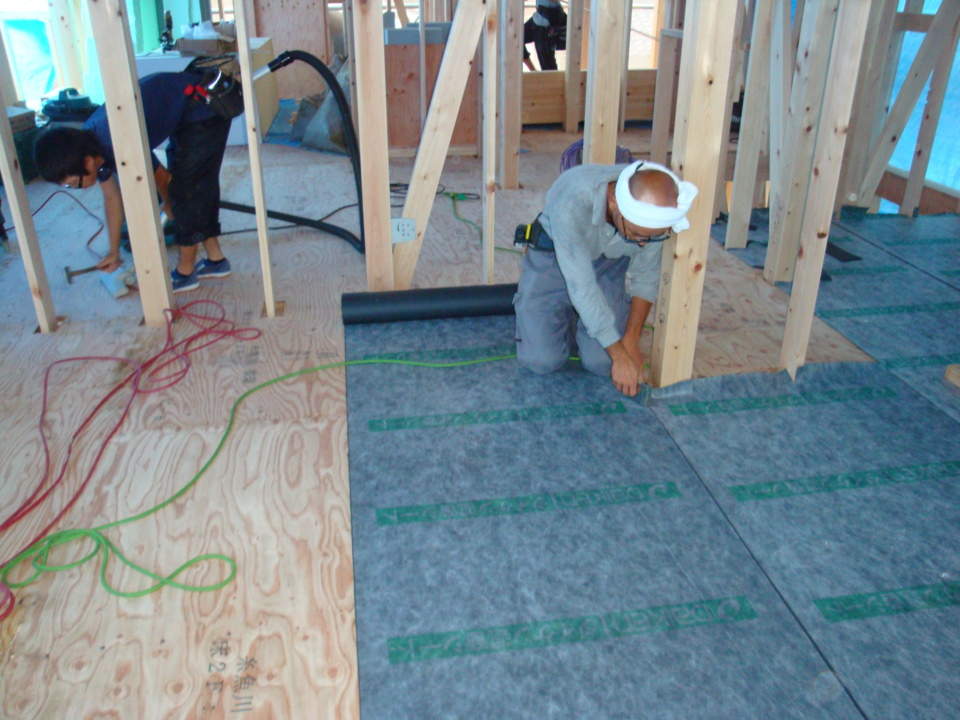

断熱材を張り、継ぎ目に気密テープを貼りました。
サッシ周りにも気密テープを貼ります。

54. 2015年10月29日
外壁工事

外壁工事

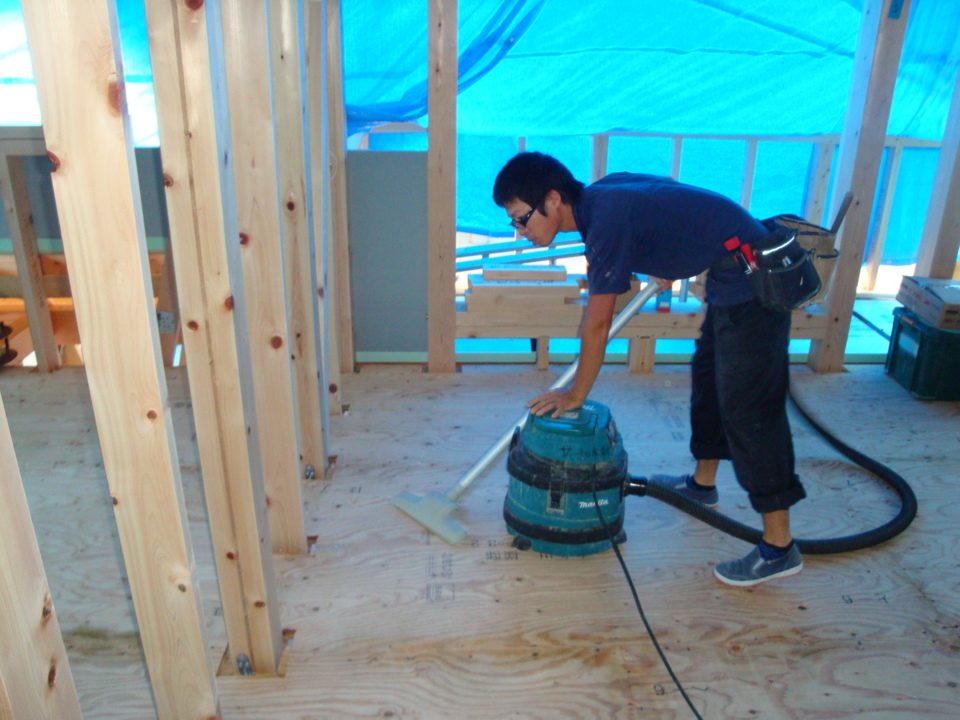

断熱材の上に透湿防水シートを張りました。

55. 2015年11月01日
検査

検査

瑕疵保険会社JIOの検査を受けました。

56. 2015年11月07日
木工事

木工事

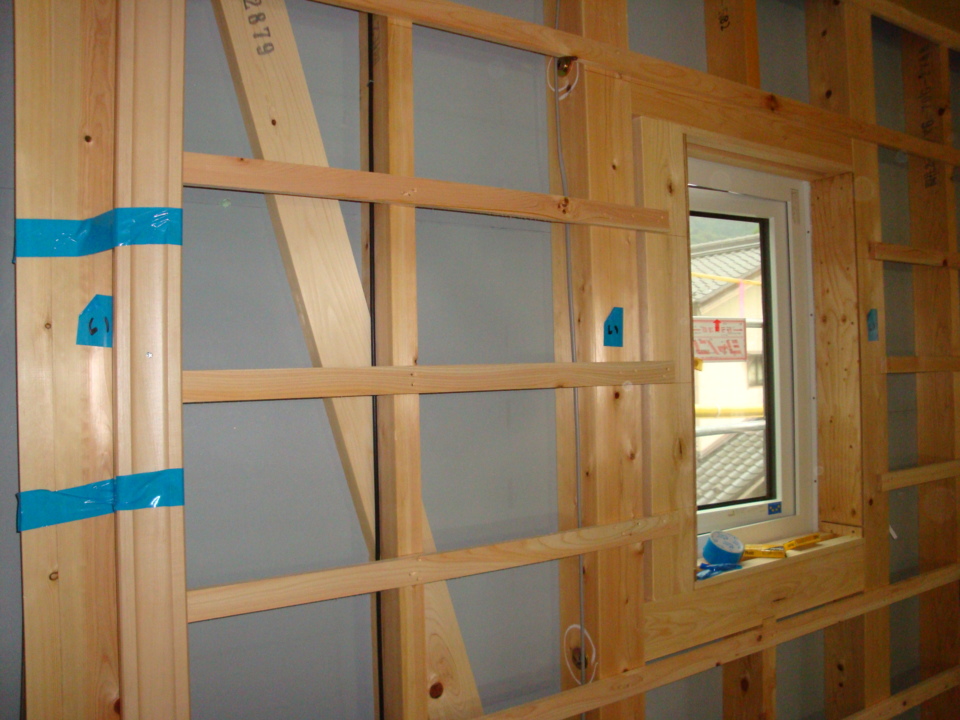

縦胴縁を取付けています。
外壁を留めるための下地です。
木と木の間が通気層になります。

57. 2015年11月11日
木工事

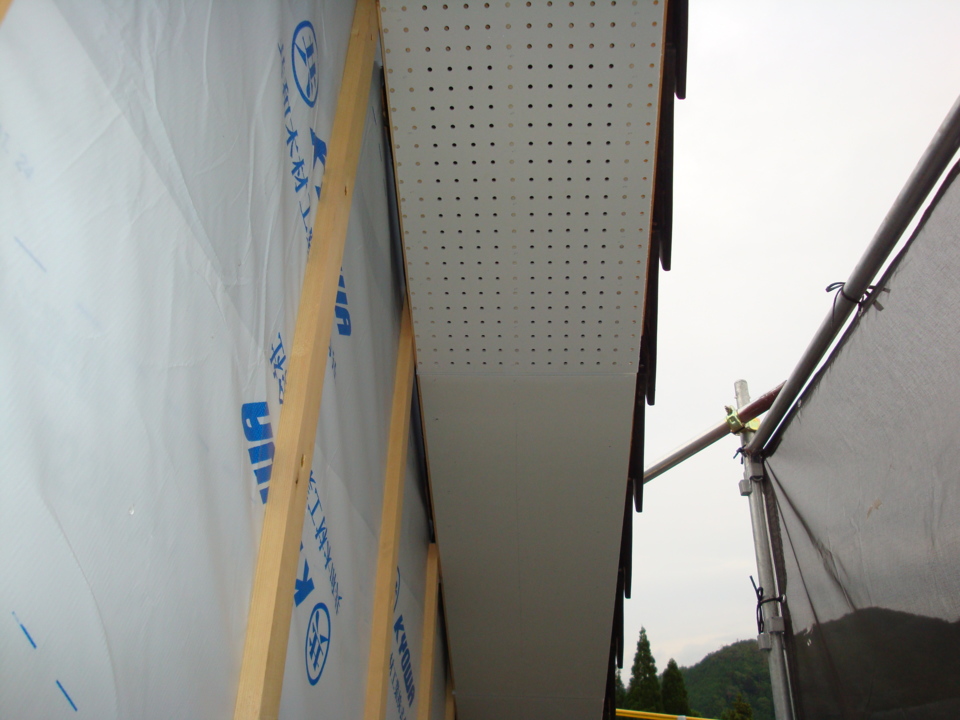

木工事

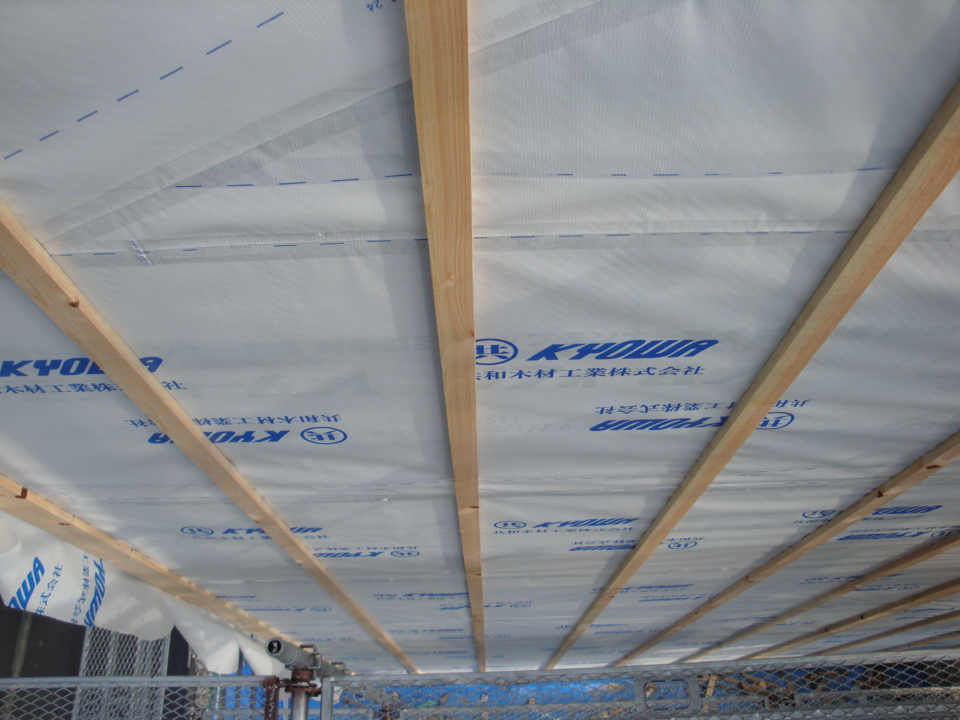

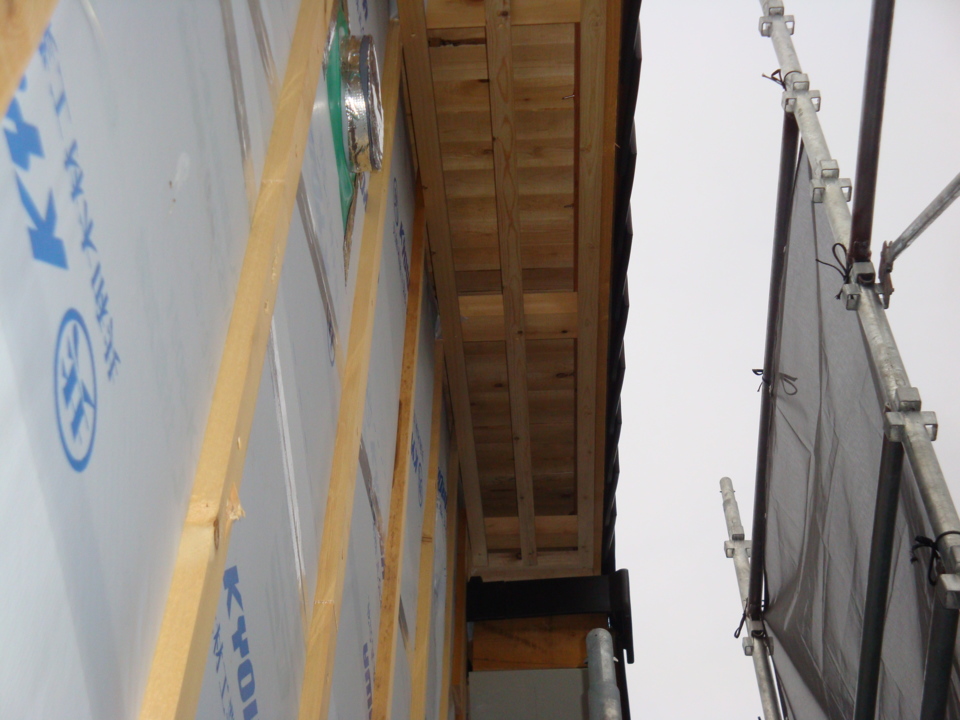

軒天の下地を組みました。

58. 2015年11月16日
木工事

木工事

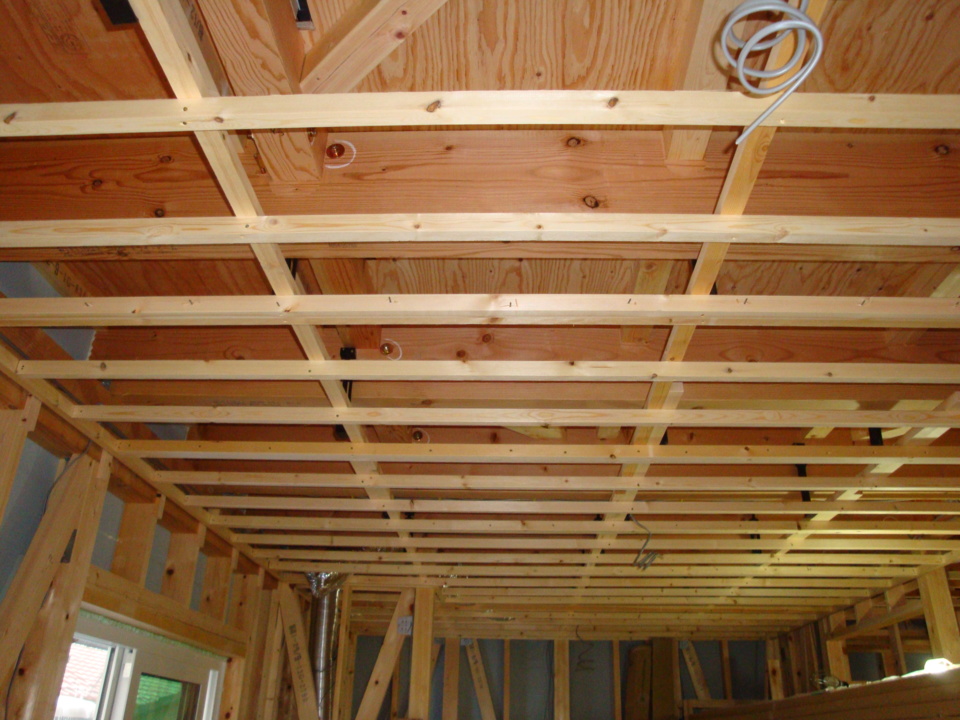

天井下地を組みました。

59. 2015年11月20日
木工事

木工事

壁の下地になる胴縁を取付けました。

60. 2015年11月23日
木工事

木工事

軒にケイカル板を張りました。

61. 2015年11月29日
木工事

木工事

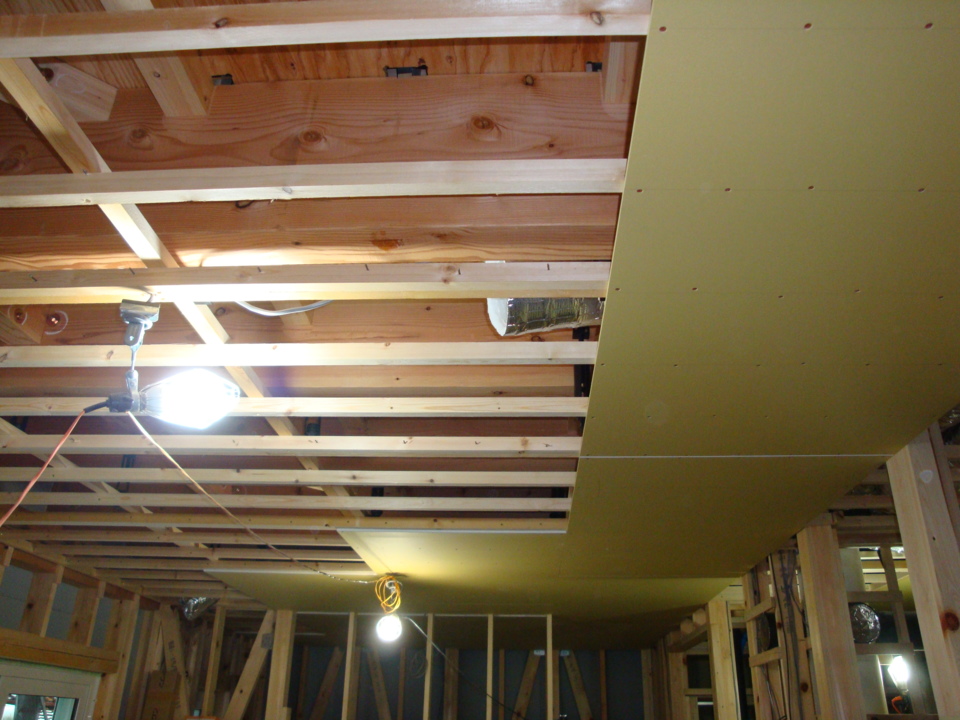

天井に石膏ボードを張っています。

62. 2015年12月07日
外壁工事

外壁工事

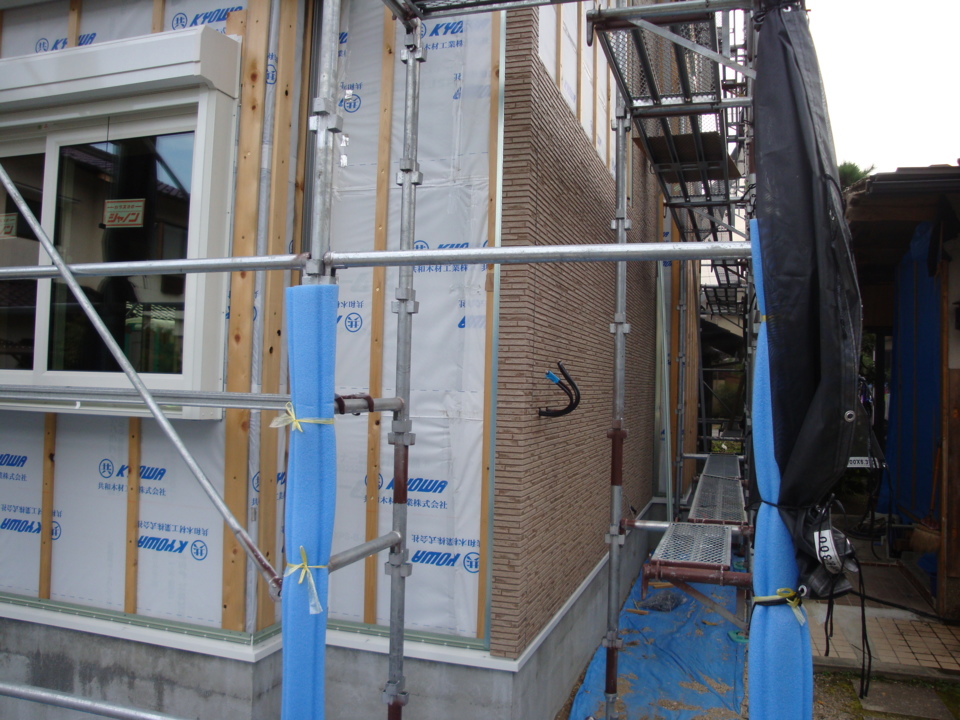

サイディング工事が始まりました。

63. 2015年12月12日
外壁工事

外壁工事

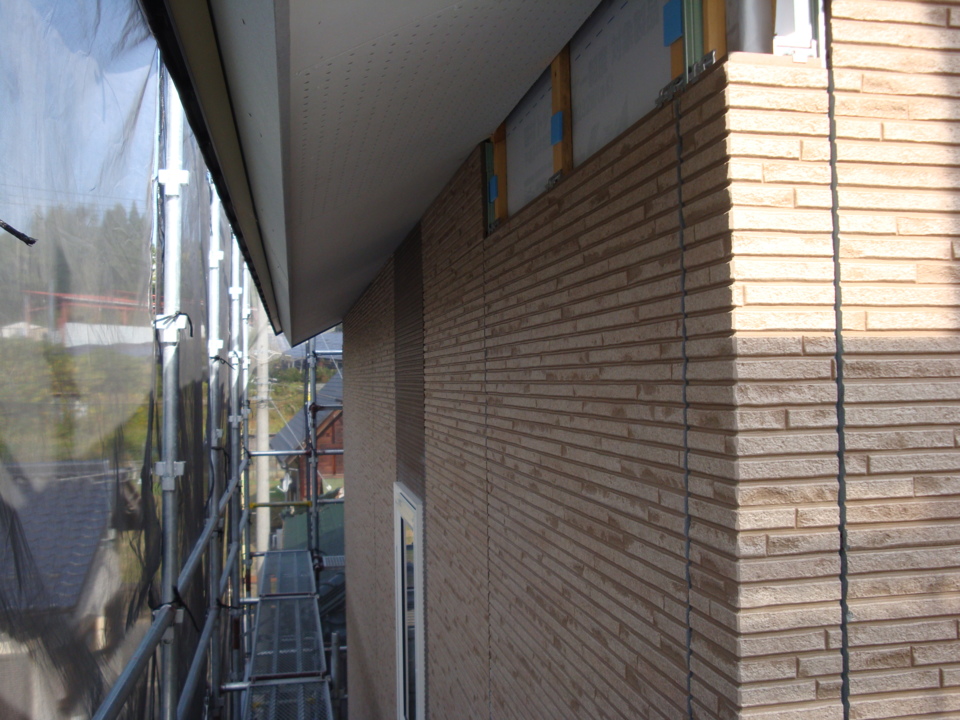

順調に外壁工事が進んでいます。

64. 2015年12月16日
木工事

木工事

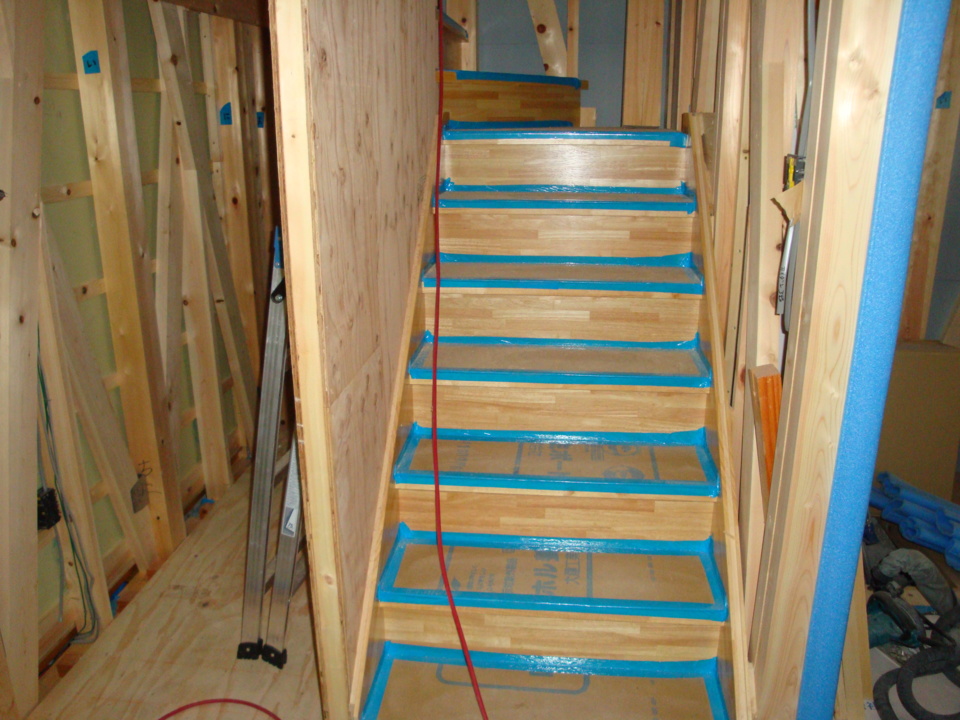

階段が架かりました。

65. 2015年12月20日
外壁工事

外壁工事

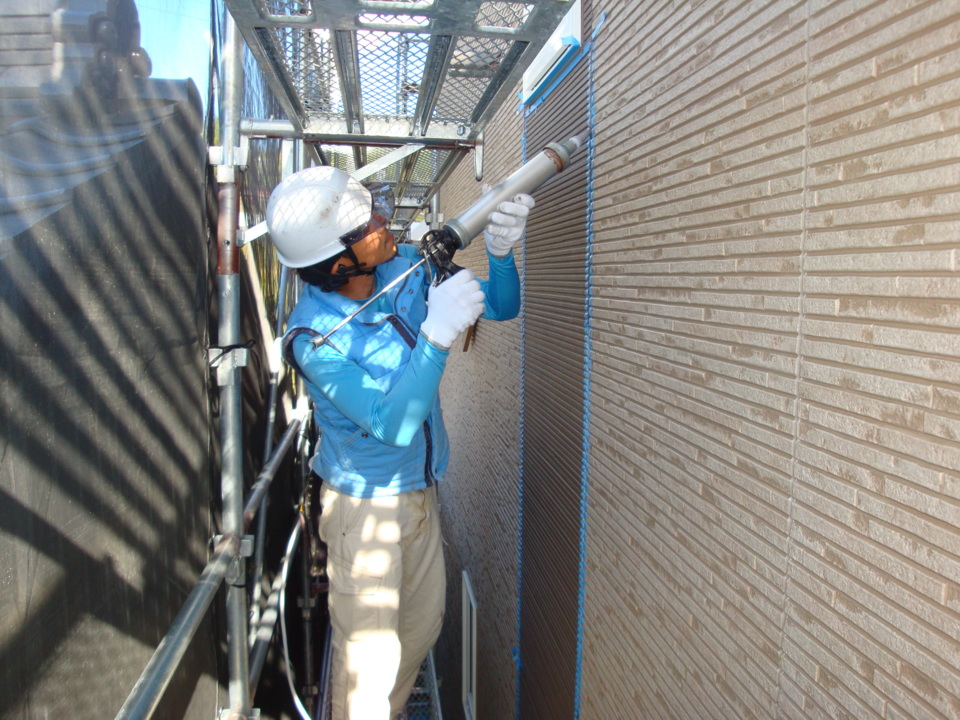

コーキングを打っています。
これも職人の技ですよ!

66. 2015年12月27日
木工事

木工事

壁のボードも張り終え、収納の棚を取付けました。

67. 2016年01月07日
塗装工事

塗装工事

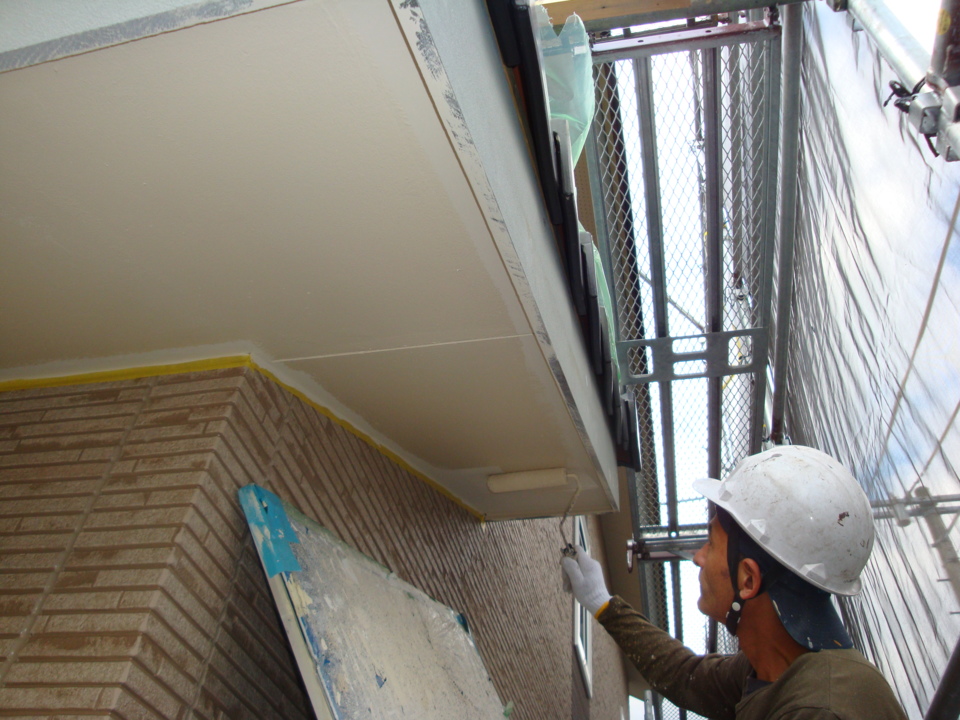

軒天の塗装を行っています。

68. 2016年01月13日
左官工事

左官工事

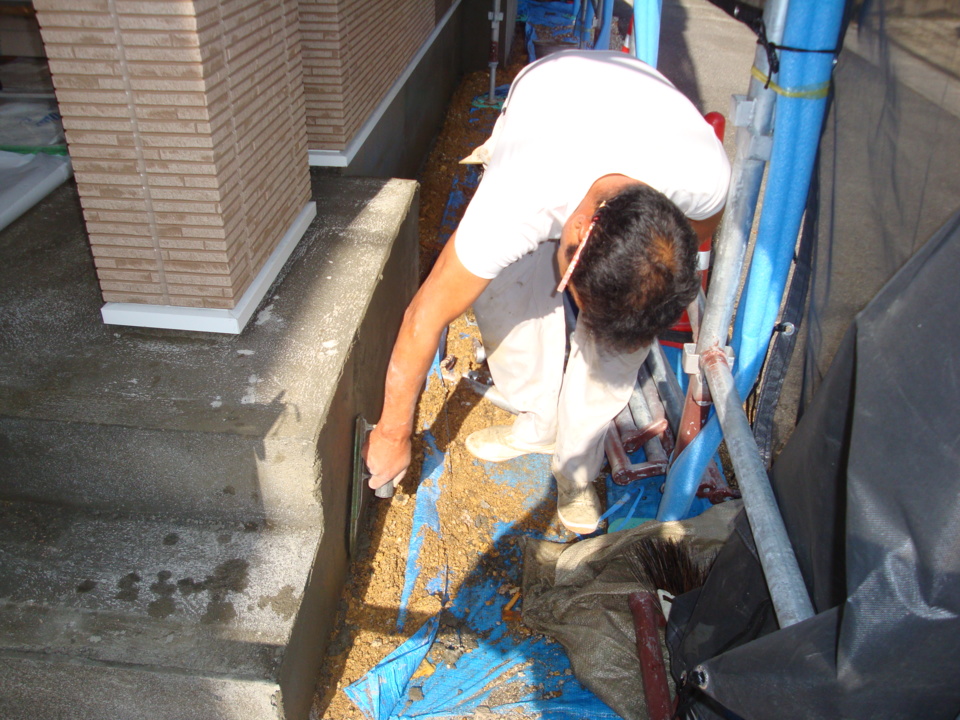

基礎巾木の仕上げをしています。
鏝一つで仕事をする、これぞ職人の技です!

69. 2016年01月16日
タイル工事

タイル工事

タイルを張るための下地を造っています。

70. 2016年01月22日
クリーニング工事

クリーニング工事

外部足場解体前に外部のクリーニングを行っています。

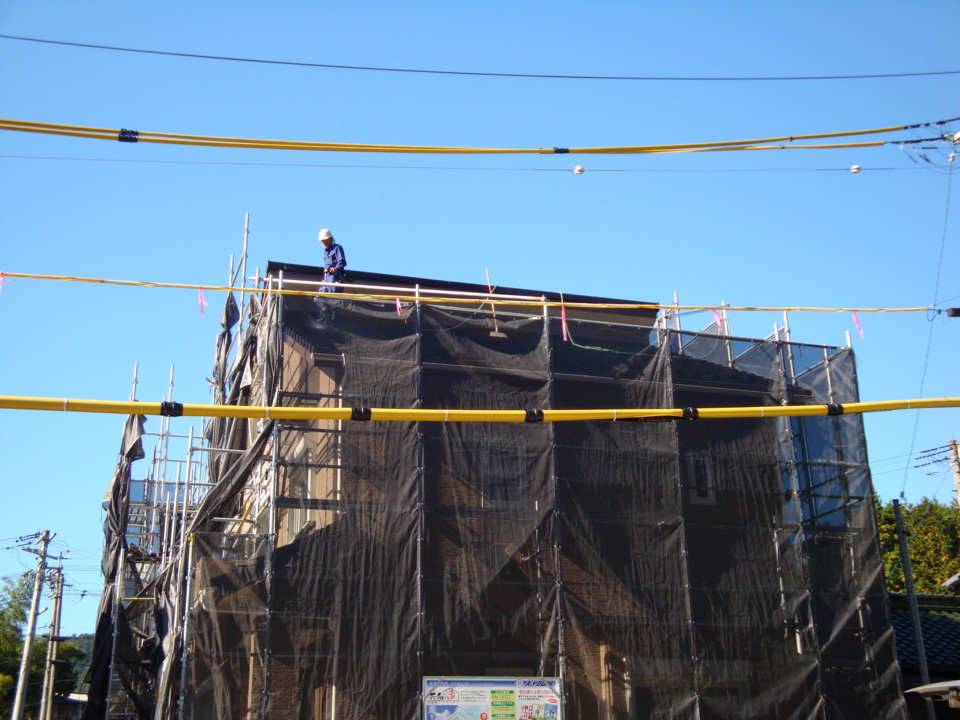

71. 2016年01月26日
仮設工事

仮設工事

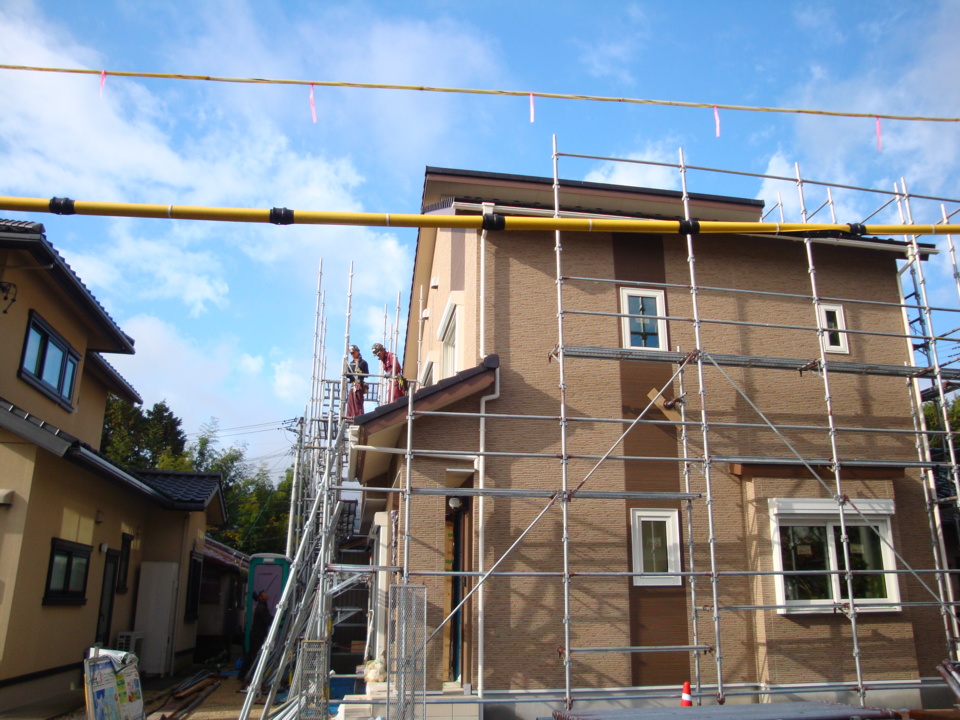

外部足場を解体しています。

72. 2016年02月02日
内装工事

内装工事

クロスを張るためにパテを飼っています。
下地を平滑に仕上げます。

73. 2016年02月04日
内装工事

内装工事

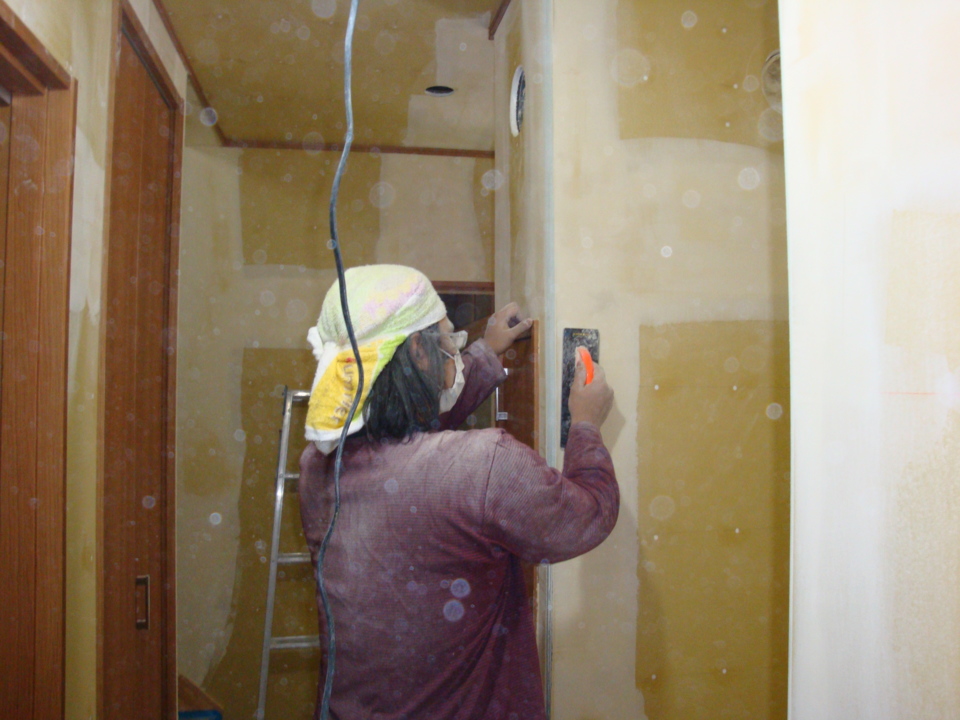

パテが乾いたらペーパー掛けをします。
粉が舞いますし、手の力も使う大変な作業です。

74. 2016年02月08日
内装工事

内装工事

クロスを張っています。

75. 2016年02月22日
室内空気測定

室内空気測定

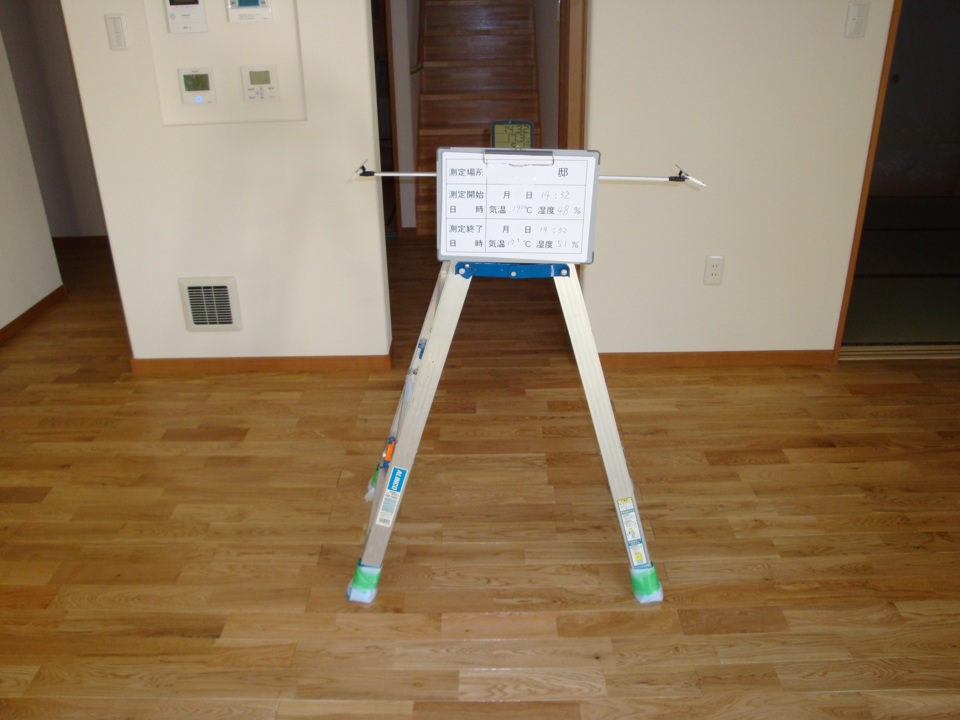

室内空気の測定を行いました。

76. 2016年03月10日
完成

完成

外観です。

77. 2016年03月11日
完成

完成

和室です。

78. 2016年03月12日
完成

完成

LDKです。

79. 2016年03月13日
完成

完成

キッチンです。

80. 2016年03月14日
完成

完成

洋室です。
