愛知県名古屋市K・Y様邸
全体|全体
建築中レポート
- 1. 2012年05月08日
-
解体工事が始まります。

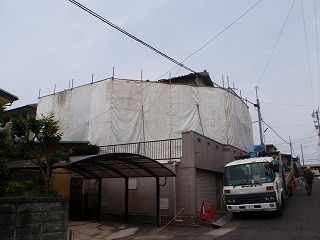

まずは養生。

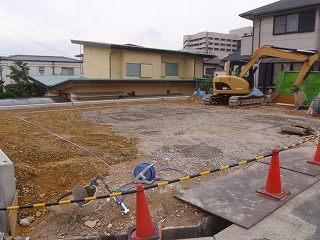

- 2. 2012年05月13日
-

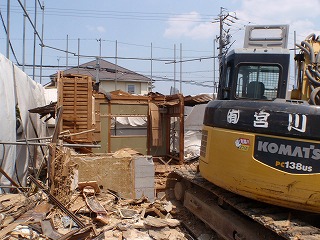

家屋の解体が順調に進んでいます。
- 3. 2012年05月20日
-
擁壁を解体しています。

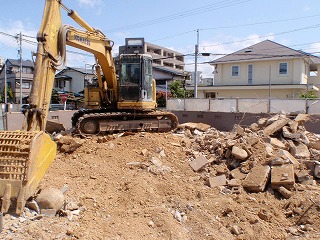

- 4. 2012年05月27日
-

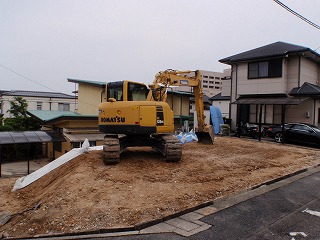

解体工事完了です。
- 5. 2012年06月01日
-
地鎮祭を行いました。
- 6. 2012年06月03日
-
造成工事が始まりました。
- 7. 2012年06月07日
-

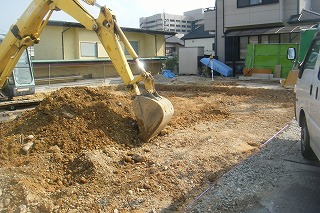

掘削完了です。
擁壁を2度に分けて施工します。
- 8. 2012年06月09日
-
名古屋市の担当者の方による床付け検査を行いました。
- 9. 2012年06月12日
-
砕石を敷き、転圧して締め固めます。
- 10. 2012年06月15日
-
捨てコンクリートを打設しました。
- 11. 2012年06月20日
-

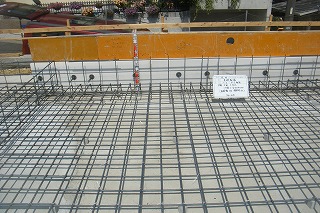

鉄筋を組んでいます。
- 12. 2012年06月25日
-
鉄筋組みが完了し、底版コンクリートを打設しました。
- 13. 2012年06月29日
-

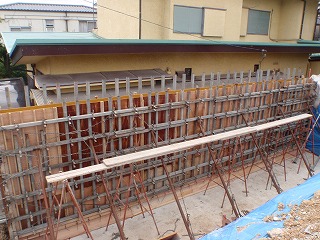

立ち上がりの型枠を組みました。
- 14. 2012年07月05日
-
コンクリートを打設し、型枠を外しました。
- 15. 2012年07月07日
-

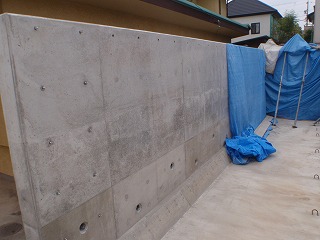

擁壁工事(土工事)

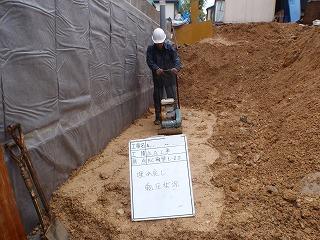

埋め戻しを行っています。
しっかりと転圧を掛けています。
- 16. 2012年07月12日
-
2期工事の擁壁下の捨てコンクリートを打設し、鉄筋組みを行います。
- 17. 2012年07月17日
-

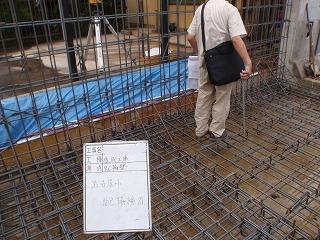

名古屋市の方の配筋検査を受けました。
- 18. 2012年07月19日
-
ベース部分のコンクリートを打設しています。

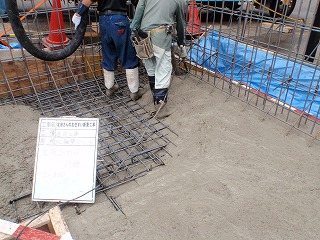

- 19. 2012年07月29日
-

立ち上がり部のコンクリートを打設し、型枠を外しました。
綺麗にコンクリートが打設されています。
- 20. 2012年08月03日
-

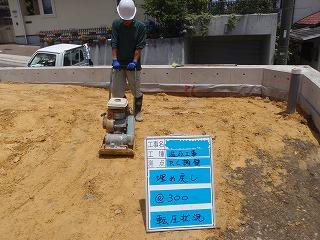

埋め戻しを行っています。
- 21. 2012年08月05日
-
埋め戻し完了!
- 22. 2012年08月10日
-

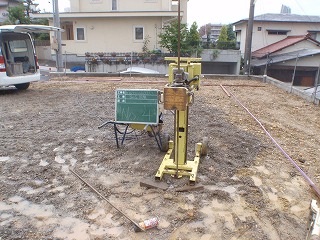

地盤調査を行いました。
擁壁工事を行っているため、補強が必要です。
- 23. 2012年08月14日
-
地盤改良を行いました。
今回は表層改良です。
- 24. 2012年08月24日
-

捨てコンクリートを打設するため、高さを出しています。

- 25. 2012年08月26日
-
捨てコンクリートを打設しました。
- 26. 2012年09月05日
-

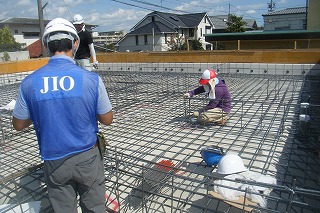

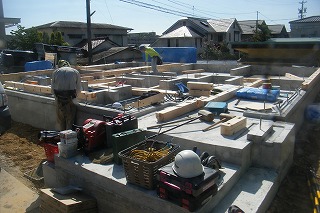

基礎配筋完了です。
- 27. 2012年09月07日
-
瑕疵保険会社JIOの検査を受けました。
- 28. 2012年09月14日
-
基礎コンクリートを打設し、型枠を外しました。
- 29. 2012年09月18日
-
土台を据えています。
- 30. 2012年09月19日
-
据えた土台の上に根太を取り付けています。
- 31. 2012年09月20日
-

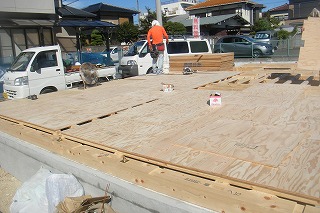

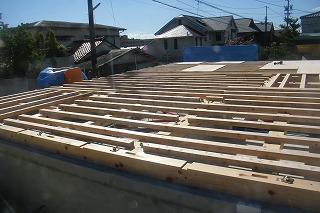

その上に合板を取り付けています。
- 32. 2012年09月23日
-

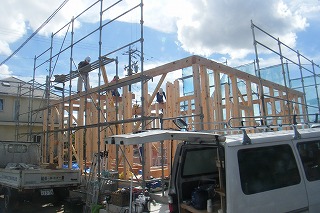

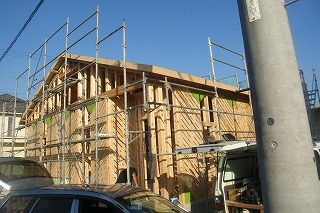

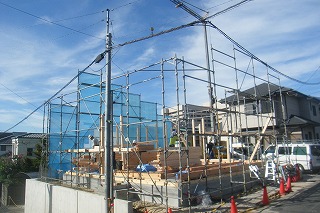

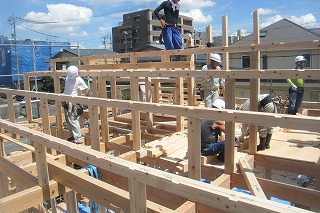

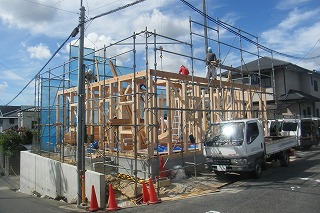

さあ、建て方が始まりました。
- 33. 2012年09月24日
-

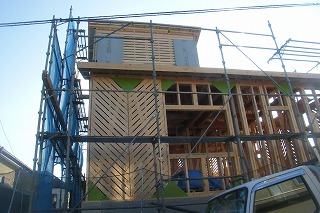

さあ、建ち始めました。
- 34. 2012年09月25日
- 35. 2012年09月26日
-

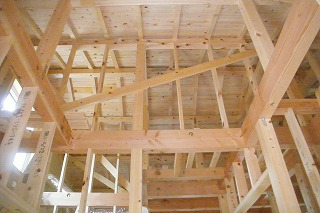

棟を組んでいます。
- 36. 2012年09月27日
-

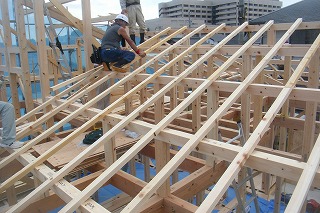

垂木を掛けています。
- 37. 2012年09月28日
-

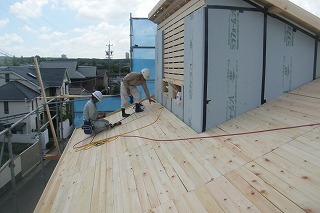

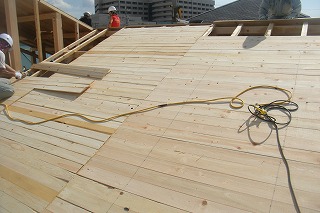

野地板を張っています。
- 38. 2012年09月29日
-

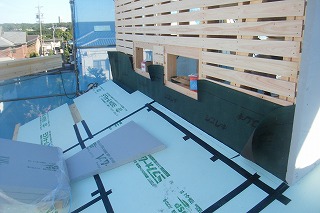

屋根に断熱材を取り付けています。
隙間を気密テープでしっかりと塞ぎます。
- 39. 2012年09月30日
-
再度野地板を張っています。
- 40. 2012年10月03日
-
TIPもきれいに出来ています。
- 41. 2012年10月05日
-
TIPが美しいです。
- 42. 2012年10月08日
-

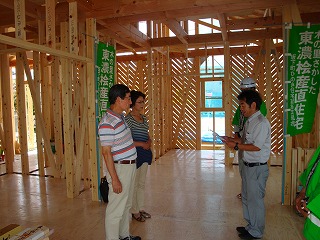

贈呈式。
- 43. 2012年10月12日
- 44. 2012年10月13日
-
壁に断熱材を張り、ジョイントをテープで塞ぎます。
- 45. 2012年10月16日
-

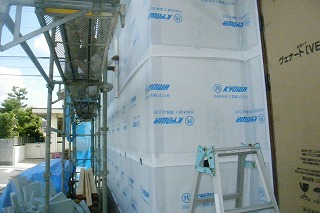

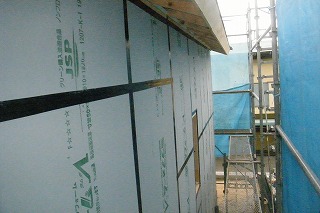

断熱材保護のため、透湿防水シートを張りました。
- 46. 2012年10月20日
-

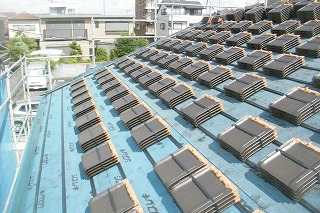

瓦を荷揚げし、屋根に並べました。
- 47. 2012年10月24日
-

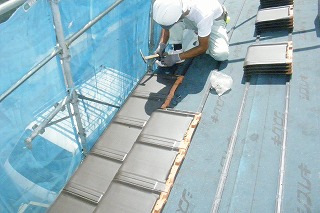

瓦を1枚ずつ並べて、釘で固定していきます。
- 48. 2012年10月28日
-

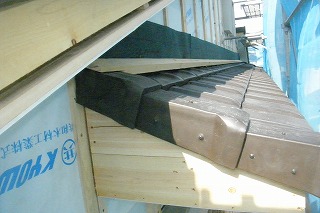

庇部分の瓦が仕上がりました。
- 49. 2012年11月04日
-

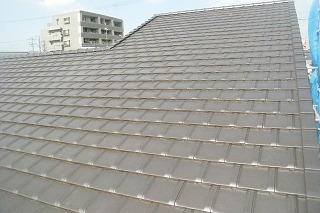

瓦工事完了です。
- 50. 2012年11月07日
-

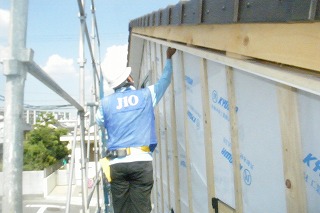

瑕疵保険会社JIOの検査を受けました。
- 51. 2012年11月10日
-

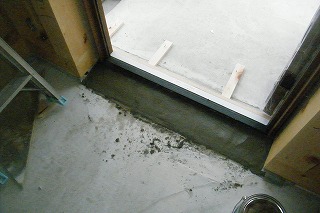

玄関ドアの下部にモルタルを込めました。
- 52. 2012年11月14日
-

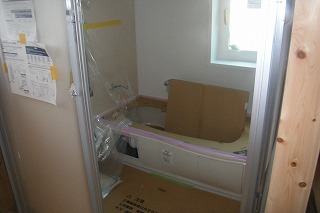

ユニットバスを取り付けました。
- 53. 2012年11月18日
-

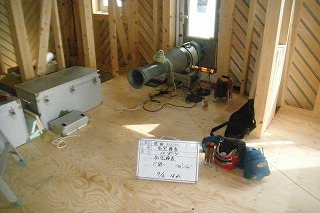

気密検査を行いました。
- 54. 2012年11月21日
-

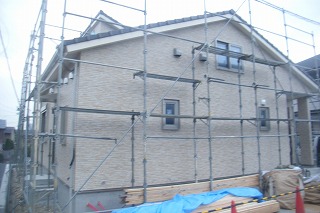

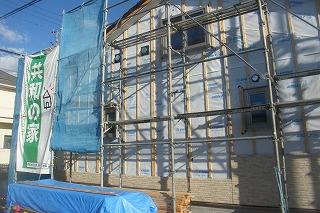

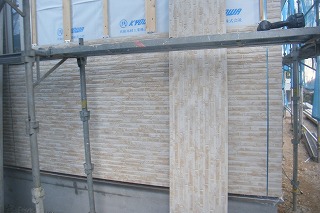

外壁を張り始めました。
- 55. 2012年11月23日
-

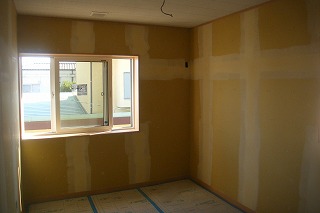

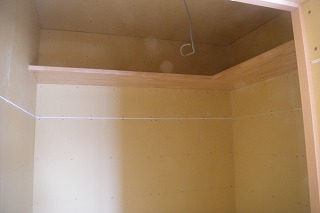

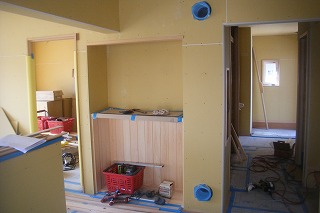

内部も順調に進んでいます。
壁に石膏ボードを張っています。

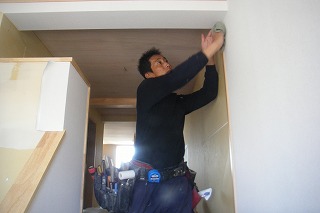

- 56. 2012年11月27日
-
外壁工事も順調です。
- 57. 2012年12月01日
-

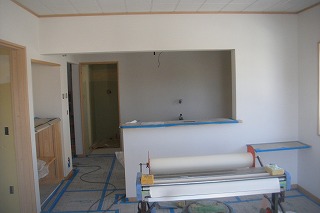

造作工事も終盤です。
- 58. 2012年12月03日
-
もう少しです。
大工さん頑張って!
- 59. 2012年12月09日
-
クロスを貼るためにパテを飼っています。
- 60. 2012年12月11日
-
外壁工事完了です。
- 61. 2012年12月15日
-
クロスを貼っています。
いつもきれいな仕事ありがとうございます。
- 62. 2012年12月20日
-
仕上がってきました!
- 63. 2012年12月26日
-

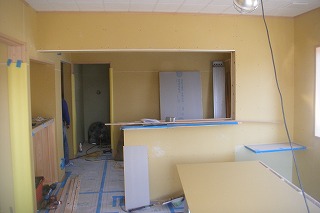

キッチンを取り付けています。
- 64. 2013年01月07日
-

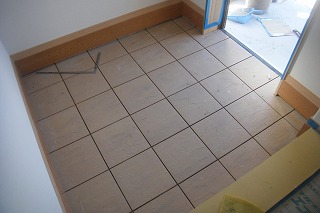

玄関床のタイルが仕上がりました。
- 65. 2013年01月12日
-

脱衣室のクッションフロアーを張りました。
- 66. 2013年01月18日
-

外構工事が進んでいます。
- 67. 2013年01月26日
-

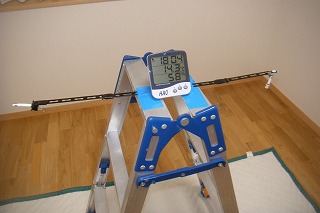

室内空気測定を行いました。
- 68. 2013年02月19日
