愛知県江南市T様邸

全体|全体

建築中レポート

1. 2012年06月05日

地鎮祭を行いました。
安全かつ万全に工事を進めてまいります。

2. 2012年06月10日

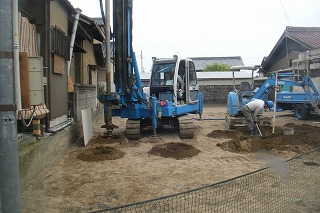

柱状改良の位置出しを行いました。

3. 2012年06月15日

柱状改良を行っています。

4. 2012年06月16日

天端をきれいに均して完了です。

5. 2012年06月23日

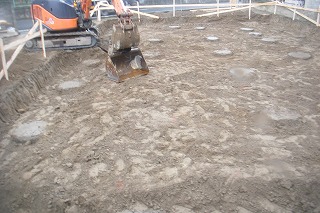

掘削を始めました。
丸く見えるのが柱状改良の跡です。

6. 2012年06月30日

ステコンを打設し、型枠を建て込んでいます。

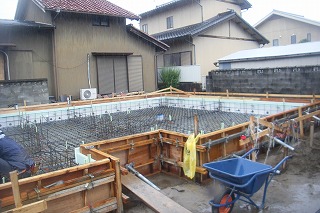

7. 2012年07月07日

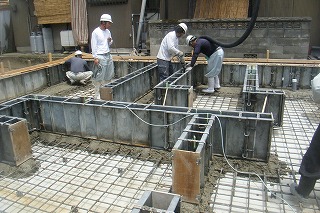

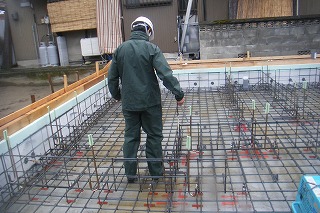

瑕疵保険会社JIOの配筋検査を受けました。

8. 2012年07月08日

きれいに鉄筋が組めました。

9. 2012年07月11日

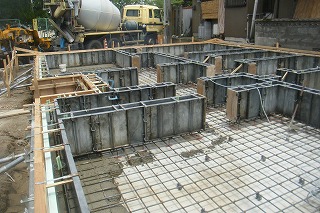

床版と立ち上がりを一緒に打設する『一体打ち基礎』。

10. 2012年07月12日

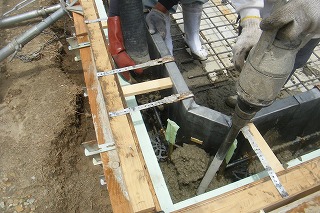

コンクリートを打設しています。

11. 2012年07月12日

振動機を使って隙間のないようにしています。

12. 2012年08月01日

土台伏せをしています。
原大工さんよろしくお願いします。

13. 2012年08月03日

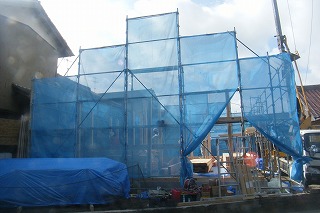

外部足場を架けました。

14. 2012年08月05日

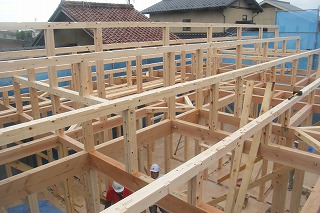

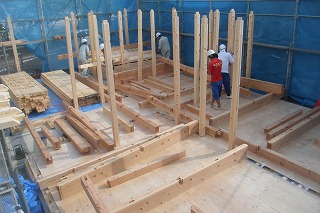

建前が始まりました。

15. 2012年08月08日

母屋を架けています。

16. 2012年08月09日

母屋が掛かりました。

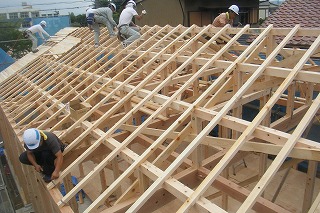

17. 2012年08月11日

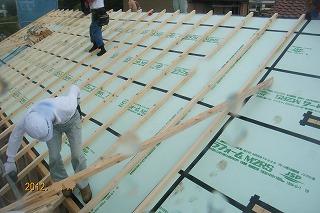

垂木を架けています。

18. 2012年08月14日

野地板を張っています。
桧材です。

19. 2012年08月16日

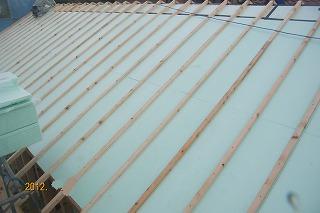

屋根の断熱材を張り、テープで隙間を塞ぎます。

20. 2012年08月19日

再度垂木を架けます。

21. 2012年08月22日

垂木間にも断熱材を入れます。

22. 2012年08月24日

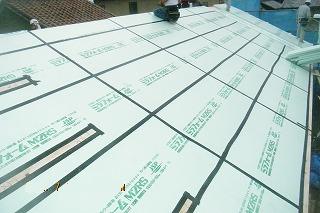

再度野地板を張ります。

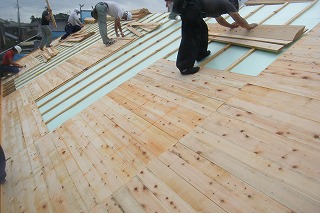

23. 2012年08月26日

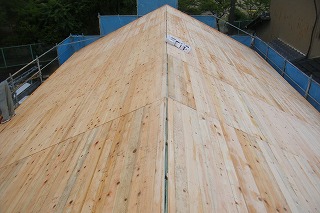

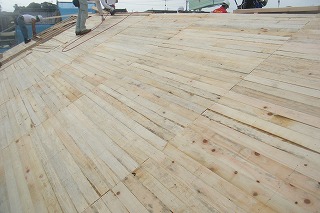

野地板張り完了!

24. 2012年09月03日

中から見える断熱材。

25. 2012年09月05日

樹脂サッシも納品されました。

26. 2012年09月12日

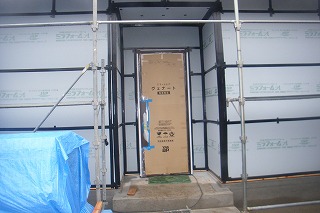

玄関ドア取付完了です。

27. 2012年09月16日

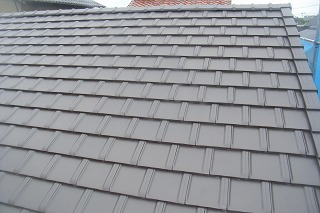

屋根工事完了です。

28. 2012年09月20日

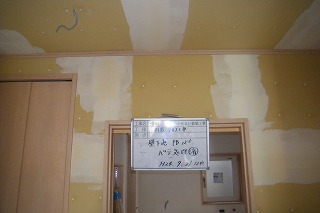

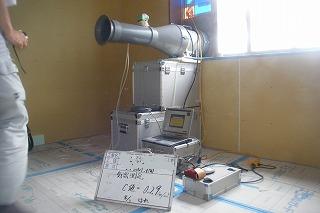

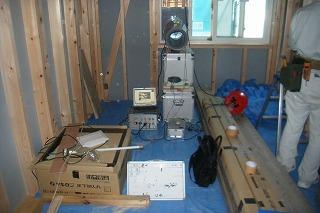

気密検査を行いました。

29. 2012年09月23日

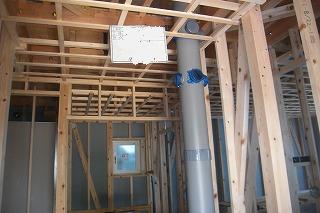

センターダクトを据付ました。

30. 2012年09月28日

気密検査を行いました。

31. 2012年10月06日

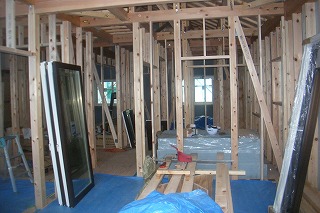

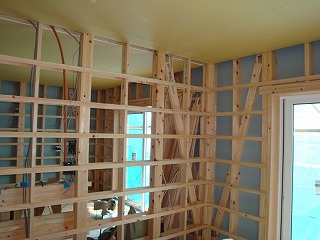

壁下地を組んでいます。

32. 2012年10月08日

綺麗に壁下地が組まれています。

33. 2012年10月10日

壁下地組み。

34. 2012年10月13日

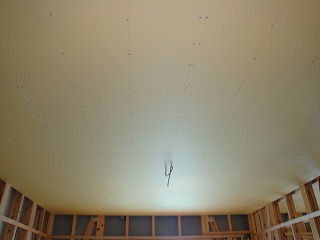

天井に石膏ボードを張りました。

35. 2012年10月18日

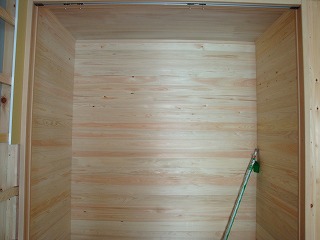

押入れに桧板を張りました。
とても綺麗です。

36. 2012年10月24日

天井に吸音板を張っています。

37. 2012年11月10日

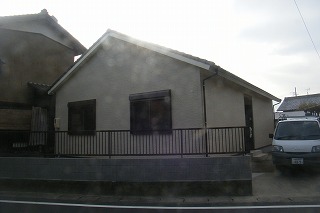

外壁工事が完了しました。

38. 2012年11月11日

正面から。

39. 2012年11月14日

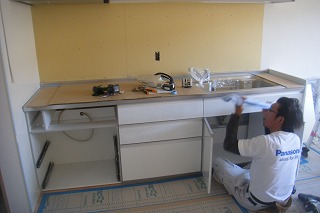

キッチンを据え付けています。

40. 2012年11月19日

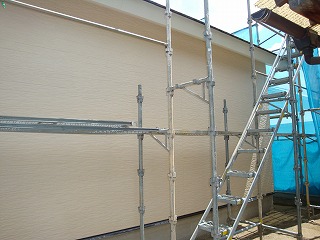

外部足場を外しました。

41. 2012年11月21日

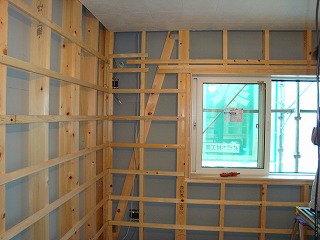

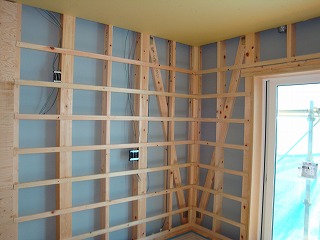

クロス下地。
パテを飼って平滑に仕上げます。

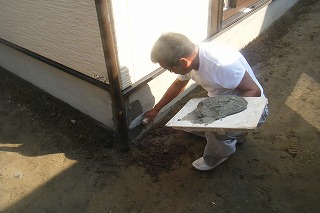

42. 2012年11月25日

基礎巾木の仕上げを行なっています。

43. 2012年12月02日

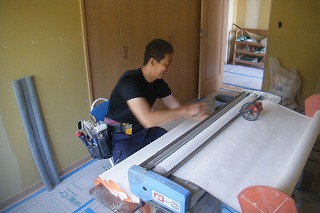

クロスに糊を付けています。

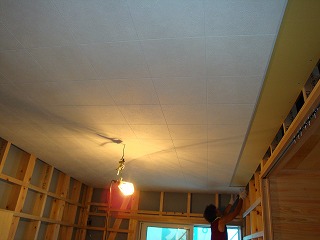

44. 2012年12月07日

クロスが綺麗に仕上がりました。

45. 2012年12月24日
