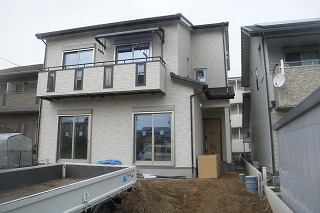

愛知県北名古屋市K様邸
全体|全体
建築中レポート
- 1. 2012年12月02日
-

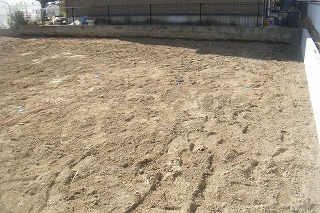

地鎮祭を執り行いました。
安全に工事を進めてまいります。
- 2. 2012年12月10日
-

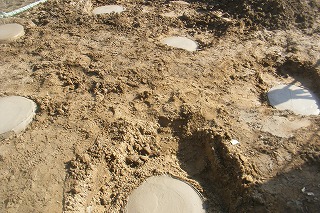

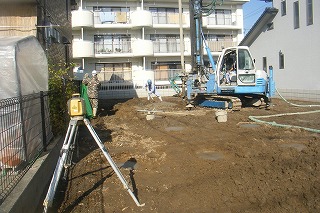

柱状改良するための位置だしを行いました。
- 3. 2012年12月15日
-
柱状改良を施工しています。
- 4. 2012年12月18日
-
柱状改良工事完成です。
- 5. 2012年12月25日
-

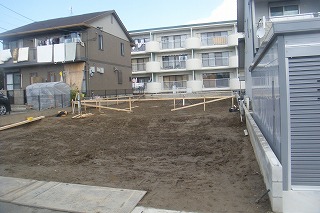

遣り方を行いました。
- 6. 2013年01月08日
-
型枠を建て込んでいます。
- 7. 2013年01月11日
-

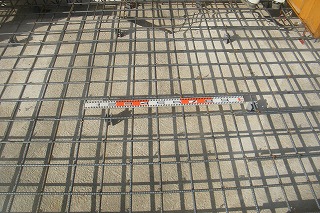

基礎配筋が完了しました。
規定のピッチで配筋されているか確認をしています。
- 8. 2013年01月13日
-
瑕疵保険会社JIOの配筋検査を受けました。
- 9. 2013年01月15日
-

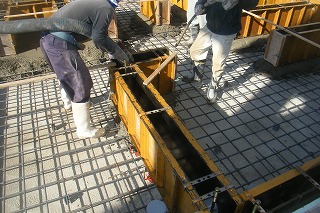

基礎コンクリートを打設しています。
ベース、立ち上がりを一緒に打設する「一体打ち基礎」です。
一体で打設することにより止水性、強度が向上します。

- 10. 2013年01月26日
-
建前の材料搬入を行なっています。
- 11. 2013年01月29日
-

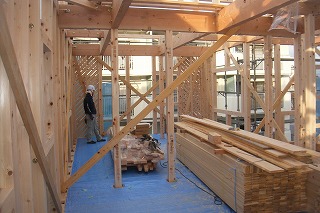

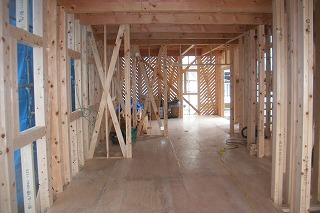

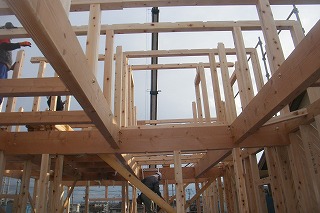

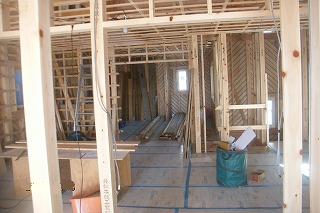

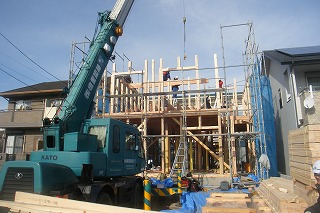

建前が始まりました。
- 12. 2013年02月01日
-
迫力ありますね!
- 13. 2013年02月03日
-

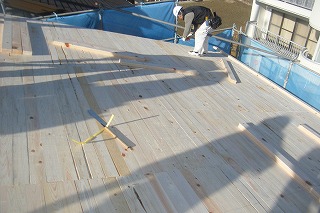

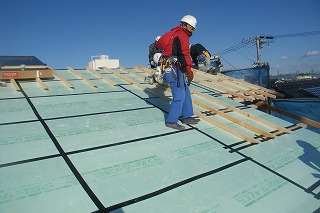

屋根の野地板を張っています。
- 14. 2013年02月05日
-
断熱材を張り、継ぎ目を気密テープで塞ぎます。
- 15. 2013年02月06日
-

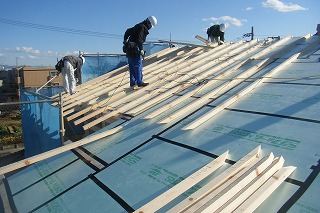

垂木を取り付けていきます。
- 16. 2013年02月08日
-

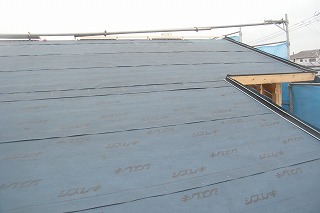

ルーフィングを敷きました。
- 17. 2013年02月09日
-

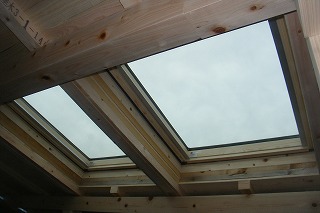

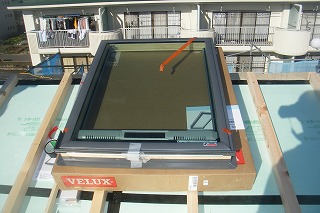

トップライトを取り付けました。
- 18. 2013年02月10日
-
順調に進んでいます。
- 19. 2013年02月12日
-
TIPを中から見ると。
- 20. 2013年02月14日
-
仮設の階段を架けています。

- 21. 2013年02月15日
-
仮設の階段が架かりました。
- 22. 2013年02月19日
-
片付けも綺麗にできています。
やはり現場はこうでないと!
- 23. 2013年02月25日
-
ユニットバスを据付ました。
- 24. 2013年02月28日
-
瑕疵保健会社JIOの検査を受けました。
- 25. 2013年03月02日
-
天窓を下から見上げると。
- 26. 2013年03月10日
-

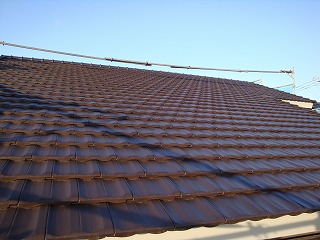

瓦工事完了です。
- 27. 2013年03月12日
-

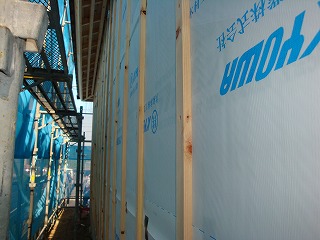

断熱材を張り、保護のため透湿防水シートを張っています。
- 28. 2013年03月17日
-
外壁断熱材も張り終わりました。
- 29. 2013年03月22日
-
気密検査を行いました。
- 30. 2013年03月28日
-

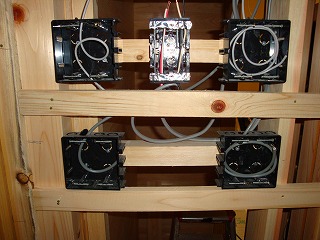

スイッチのボックスを壁下地に取り付けました。
- 31. 2013年04月03日
-
押入れ内部の壁板を張っています。
- 32. 2013年04月06日
-
この取り付けてある木材と木材の隙間を空気が流れる構造になっています。
- 33. 2013年04月13日
-

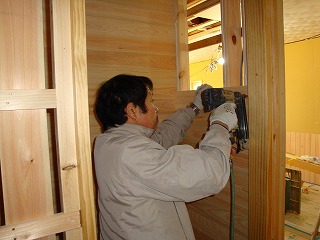

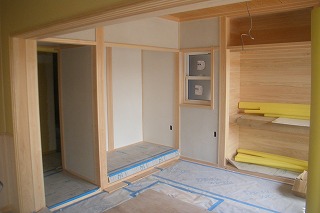

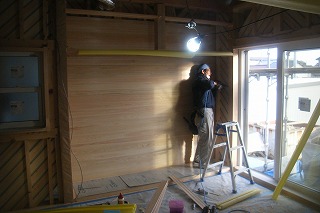

こちらは和室の押入れの中の桧板を張っています。
- 34. 2013年04月16日
-

2階の排水を取り付けました。
音が響きにくくなるよう、防音材を巻いています。
- 35. 2013年04月21日
-
壁下地を組みました。
- 36. 2013年05月01日
-

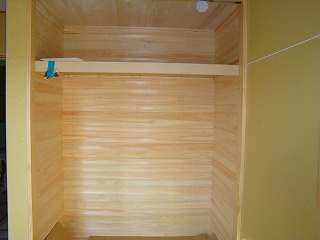

押入れ内部の桧板を張りました。
- 37. 2013年05月09日
-
外壁を張る準備が出来ました。
- 38. 2013年05月13日
-

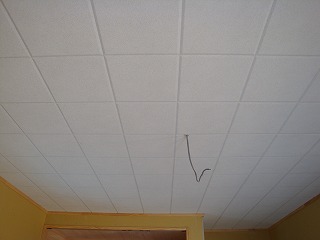

天井の吸音板を張っています。
- 39. 2013年05月20日
-
順調に造作工事が進んでいます。
- 40. 2013年05月24日
-

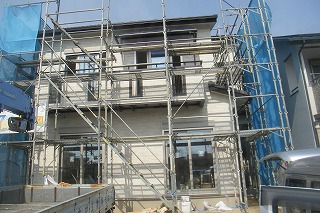

外壁工事完了です。
- 41. 2013年05月30日
-

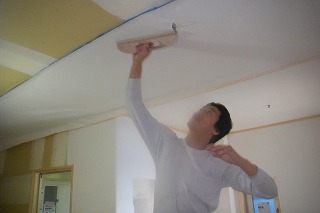

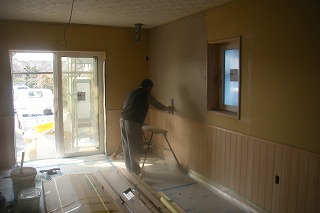

左官屋さんが和室の壁の下塗りを行いました。
- 42. 2013年06月02日
-

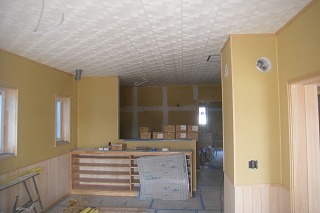

リビングの珪藻土下地を塗っています。
熊谷左官さん、頑張れ!
- 43. 2013年06月07日
-
クロスの接着剤を確認しました。
もちろんF☆☆☆☆品です。
- 44. 2013年06月10日
-
下地を平滑にするため、パテを飼いました。
- 45. 2013年06月14日
-

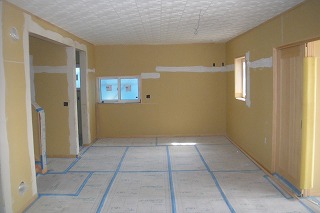

クロスを張っています。
- 46. 2013年06月21日
-
外部足場を外し、外廻りの工事を進めています。

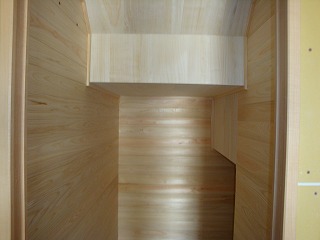

- 47. 2013年06月25日
-
押入れ内の桧板。
きれいですね。
- 48. 2013年07月03日
-
外廻りの工事が進んでいます。

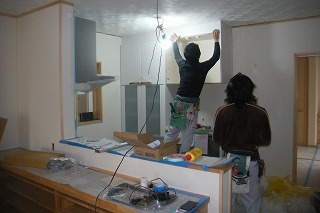

- 49. 2013年07月08日
-
キッチンを取り付けています。
- 50. 2013年07月12日
-

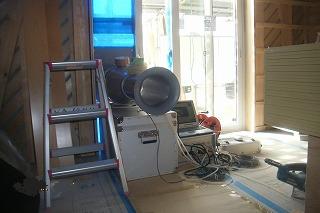

室内空気測定を行いました。
- 51. 2013年07月20日
