愛知県一宮市K様邸
全体|全体
物件データ
営業担当 | 大河内健司 |
---|---|
設計担当 | 坂井田環作 |
現場管理担当 | 水谷良紀 |
建築中レポート
- 1. 2011年12月12日
-
地鎮祭を執り行いました。
事故無く無事完成できるよう祈願致しました。
- 2. 2011年12月24日
-
地盤調査を行いました。
- 3. 2012年01月06日
-
ブロック積みを行っています。
- 4. 2012年01月11日
-
ブロック積みが進んでいます。
- 5. 2012年01月14日
-
化粧ブロックも積めました。
- 6. 2012年01月20日
-
地盤改良工事に使用する材料を確認しています。
- 7. 2012年01月22日
-
地盤改良工事を行っています。
- 8. 2012年01月27日
-
改良部分も硬化しました。
これから基礎工事に取り掛かります。
- 9. 2012年01月30日
-
掘削開始です。
- 10. 2012年02月08日
-
ステコンが打ち終わり、基礎の位置を出すため墨出しを行いました。
- 11. 2012年02月09日
-
スプレーなどで基礎の位置をわかりやすく示します。
基礎工事業者さんが間違えないようにするためです。
- 12. 2012年02月12日
-
外周部の型枠を建て込み、断熱材を張りました。
- 13. 2012年02月17日
-
基礎配筋を行っています。
図面通りできているか確認します。
- 14. 2012年02月18日
-
基礎配筋完了。
- 15. 2012年02月19日
-
瑕疵保険会社JIOの検査を受けました。
- 16. 2012年02月26日
-
基礎コンクリート打設完了。
- 17. 2012年03月09日
-
コンクリートが打ち終わり、宅内配管をしています。
- 18. 2012年03月14日
-
土台を伏せています。
- 19. 2012年03月15日
-
見て下さい。
この真剣な表情!
- 20. 2012年03月18日
-
さあ、建前です。
- 21. 2012年03月20日
-
マグサを組んでいます。
- 22. 2012年03月21日
-

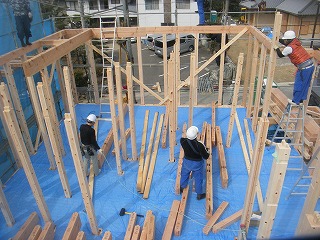

2階の柱を建てていきます。
- 23. 2012年03月25日
-
柱が建ちました。
- 24. 2012年03月28日
-
TIPの桧板を張っています。
- 25. 2012年03月30日
-
屋根の断熱材を張っています。
- 26. 2012年04月02日
-
TIPも大方張れました。
- 27. 2012年04月06日
-
紅白の布で巻いてある柱が化粧柱です。
- 28. 2012年04月07日
-
仕上がると隠れてしまう構造躯体をじっくりとご覧頂いています。
- 29. 2012年04月09日
-
遮熱ルーフィングを敷き込んでいます。
- 30. 2012年04月11日
-
瓦を屋根に揚げています。
- 31. 2012年04月12日
-
瓦を葺いています。
- 32. 2012年04月14日
-

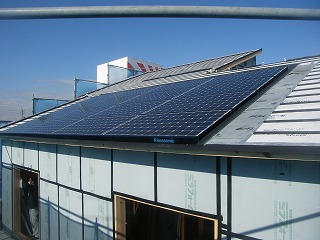

太陽光パネル据付工事を行いました。
- 33. 2012年04月17日
-

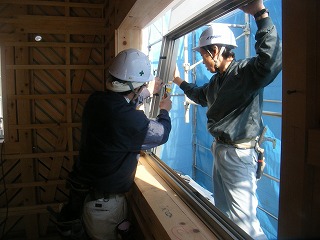

サッシを取り付けています。
- 34. 2012年04月22日
-

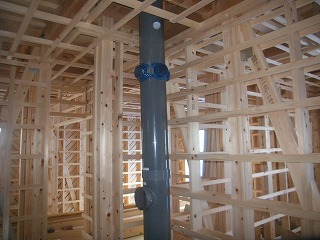

センターダクトを据え付けました。
- 35. 2012年04月24日
-
柱を建て、梁を渡します。
- 36. 2012年04月24日
-
柱を建て、梁を渡します。
- 37. 2012年04月25日
-
瑕疵保険会社JIOの検査を受けました。
- 38. 2012年04月30日
-

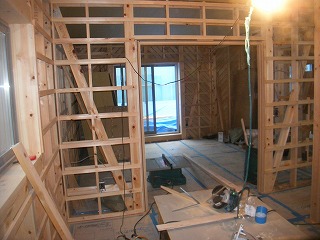

内部の壁下地を組みました。
- 39. 2012年05月06日
-
天井の下地も組めました。
- 40. 2012年05月09日
-

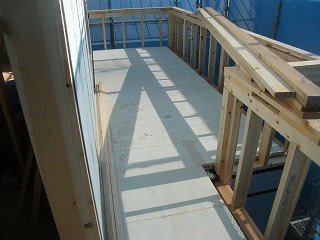

ベランダの床下地のサイディングを張りました。
- 41. 2012年05月11日
-

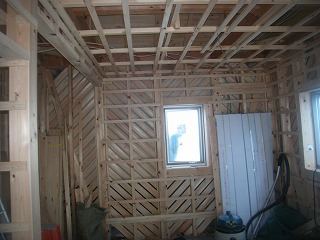

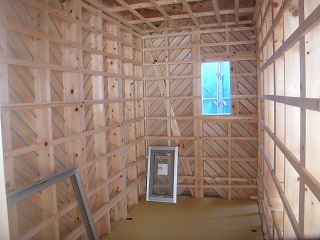

内部の造作が順調に進んでいます。
- 42. 2012年05月16日
-

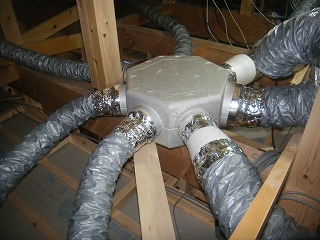

換気のダクト配管をしています。
- 43. 2012年05月19日
-

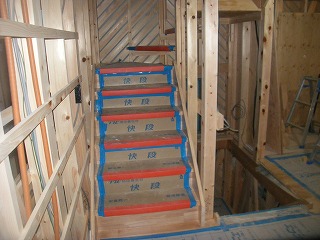

階段を掛けました。
- 44. 2012年05月26日
-
壁の石膏ボードを張りました。
- 45. 2012年05月29日
-

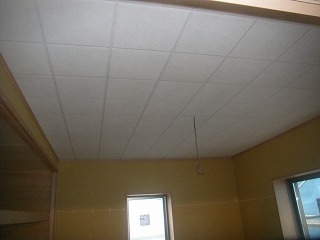

天井の吸音板を張りました。
- 46. 2012年06月01日
-

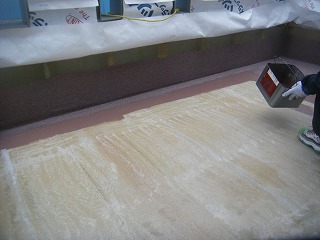

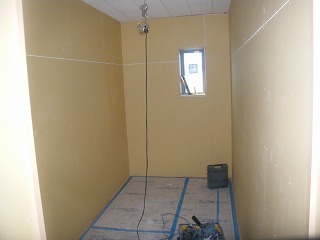

ベランダ防水を行いました。
- 47. 2012年06月03日
-

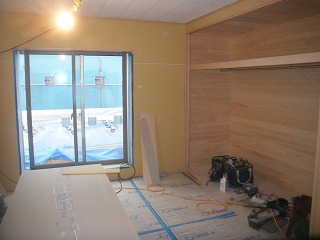

押入れの桧板を張りました。
- 48. 2012年06月10日
-
蓄熱暖房機を据え付けました。
- 49. 2012年06月14日
-
設備機器が搬入されました。
- 50. 2012年06月16日
-
洗面台の据付を行っています。
- 51. 2012年06月20日
-
センターシャフトにグリルを付けています。
- 52. 2012年06月25日
-
外部足場を撤去しました。
- 53. 2012年07月06日
-
室内空気測定を行いました。
