岐阜県中津川市I邸

全体|全体

物件データ

営業担当糸魚川 貞人
設計担当坂井田 環作
工事管理担当糸魚川 貞人

建築中レポート

1. 2011年10月27日

地鎮祭を行いました。

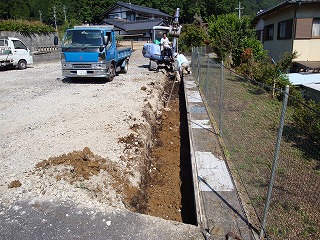

2. 2011年11月01日

外構工事が始まりました。

3. 2011年11月05日

ブロックの基礎を造る為の掘削をしています。

4. 2011年11月11日

建物の位置を出しました。

5. 2011年11月18日

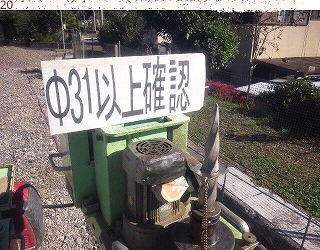

地盤調査を行います。
スエーデン式サウンディング調査という方法で行います。
調査するロットを確認します。

6. 2011年11月20日

地盤調査を行っています。

7. 2011年11月21日

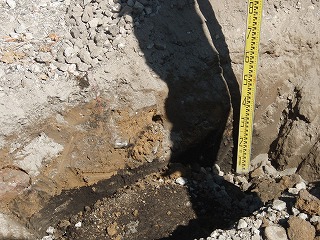

調査結果は地盤補強が必要との事。
試掘をしましたが、軟弱地盤の土質により鋼管杭を選択する事としました。

8. 2011年12月01日

杭を打設する位置を出しました。

9. 2011年12月10日

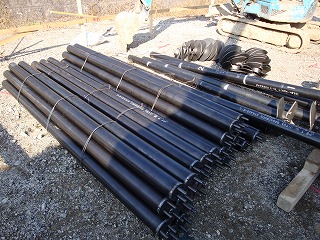

杭の材料が搬入されました。

10. 2011年12月11日

打設工事を行っています。

11. 2011年12月12日

杭の打ち込みが完了しました。
後は高さを合わせて切断すれば完了です。

12. 2011年12月15日

掘削が始まりました。

13. 2011年12月18日

砕石を敷いています。

14. 2011年12月19日

基礎の形が徐々に分かるようになってきました。

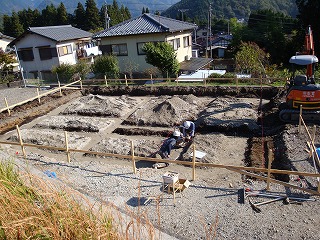

15. 2011年12月20日

敷き込んだ砕石を転圧します。

16. 2011年12月21日

転圧してある所としていない所が良くわかります。

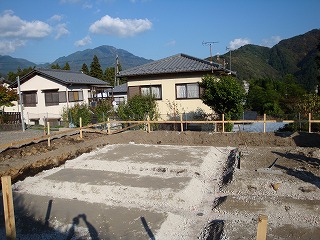

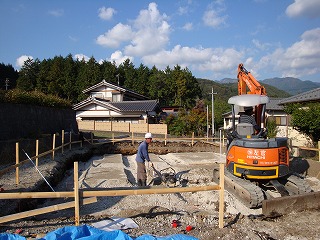

17. 2011年12月22日

砕石敷き完了!

18. 2011年12月25日

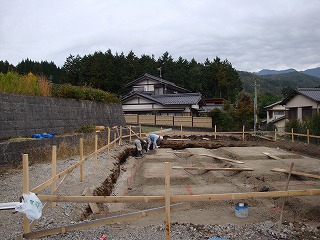

捨てコンクリートを打っています。

19. 2011年12月25日

地中梁部から打設していきます。

20. 2011年12月26日

半分くらいまで打てました。

21. 2011年12月26日

もうすぐ完了です。

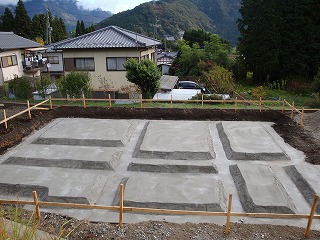

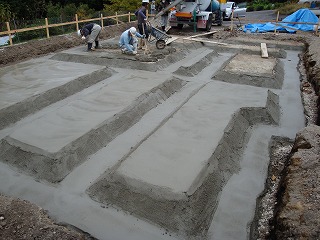

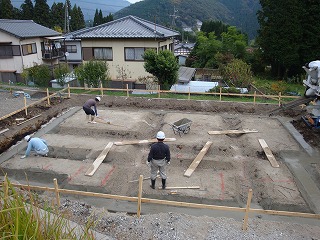

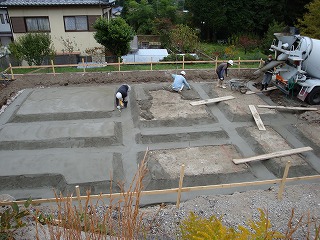

22. 2011年12月27日

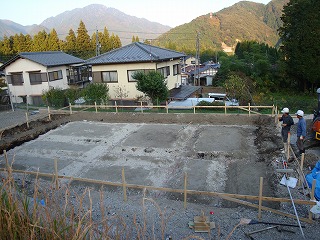

捨てコンクリート完了です。

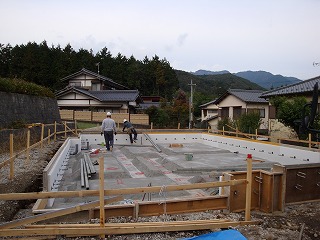

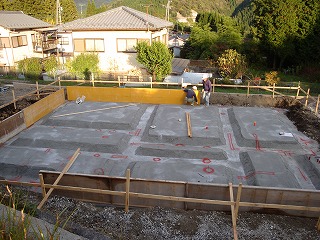

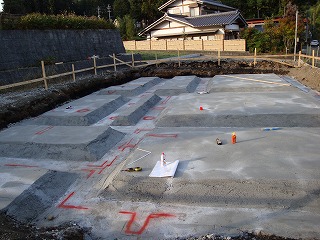

23. 2012年01月06日

墨出しを行いました。
基礎の形が分かります。

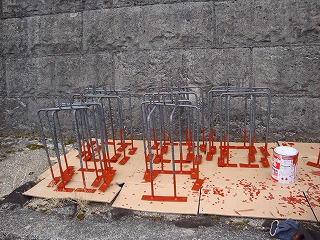

24. 2012年01月08日

基礎一体打ち金物の土に接する部分に錆止め塗料を塗りました。

25. 2012年01月11日

型枠を建て込み始めました。

26. 2012年01月13日

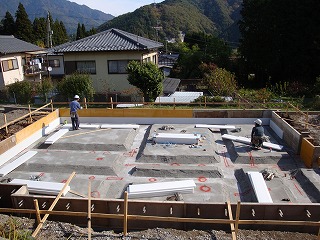

断熱材を張り付けています。

27. 2012年01月14日

断熱材が張れました。

28. 2012年01月16日

固定する金物を付けています。

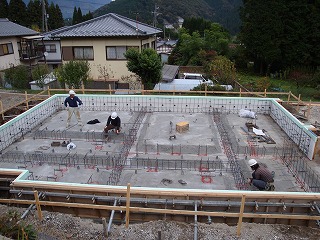

29. 2012年01月17日

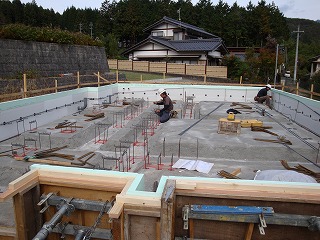

鉄筋を組み始めました。

30. 2012年01月19日

少しずつ出来上がってきました。

31. 2012年01月20日

もう少しです。

32. 2012年01月23日

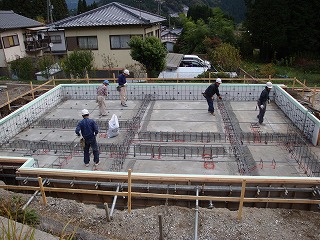

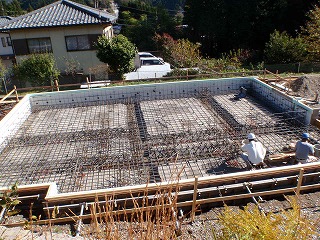

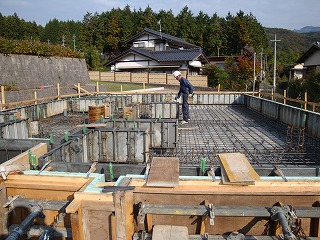

配筋完了。

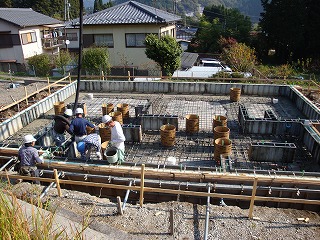

33. 2012年01月27日

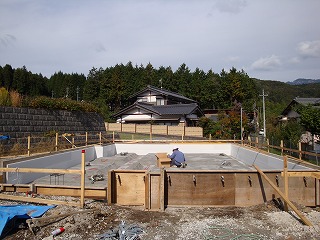

内部型枠を組んでいます。

34. 2012年01月31日

型枠完了!

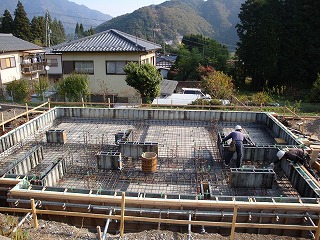

35. 2012年02月02日

基礎コンクリートを打設しています。

36. 2012年02月03日

まずはベース部分を先にコンクリートを流し込みます。

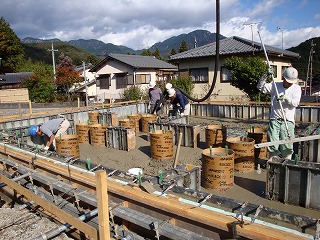

37. 2012年02月04日

順々に流し込んでいます。

38. 2012年02月05日

ベース部分を打ち終え、立ち上がり部分にコンクリートを流し込みます。

39. 2012年02月06日

コンクリート打設完了!

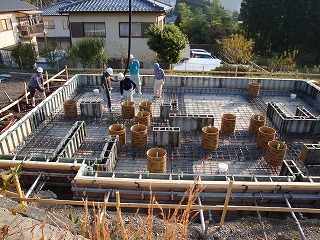

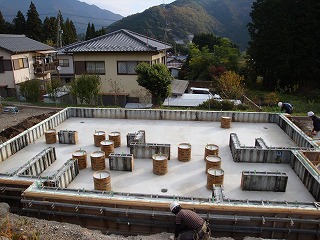

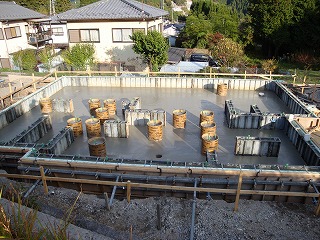

40. 2012年02月13日

コンクリートが硬化し、型枠を外しています。

41. 2012年02月13日

型枠を外しています。

42. 2012年02月16日

コンクリートがきれいに打設できています。

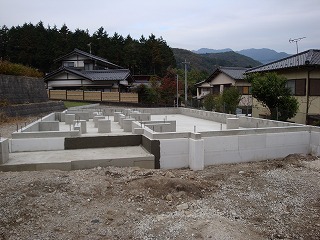

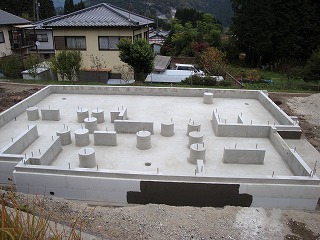

43. 2012年02月17日

上から見た基礎コンクリート。

44. 2012年02月24日

土台敷きが始まりました。

45. 2012年02月25日

材料を配ります。

46. 2012年02月26日

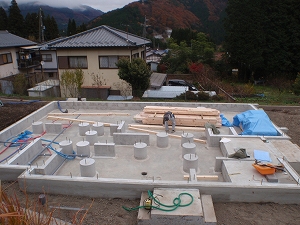

もうすぐ完成です。

47. 2012年02月28日

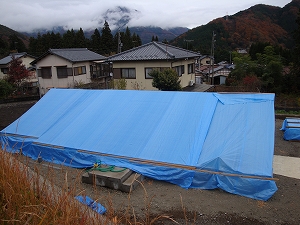

降雨が予想されたため、シートで養生をしました。

48. 2012年03月01日

さあ、いよいよ建前です。

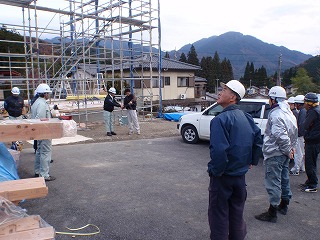

49. 2012年03月01日

建前時には毎朝朝礼を行い、作業上の危険ポイントや対策を作業員全員で確認します。
「今日も一日安全作業でがんばろう!」

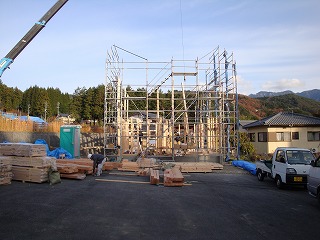

50. 2012年03月02日

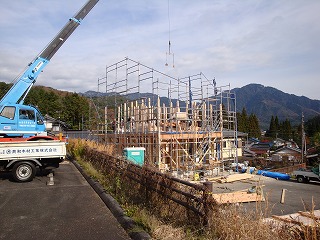

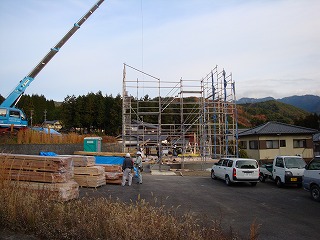

1階の柱、通し柱を建てていきます。

51. 2012年03月02日

柱を建てています。

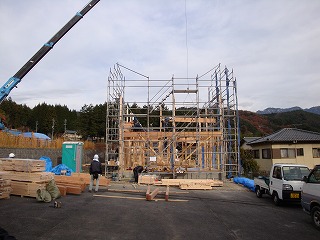

52. 2012年03月03日

梁を架けていきます。

53. 2012年03月04日

上から見ると迫力がありますね。

54. 2012年03月05日

梁が架かりました。

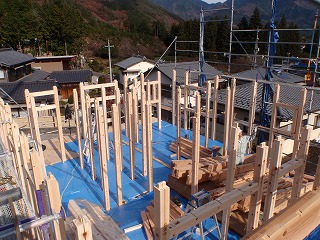

55. 2012年03月06日

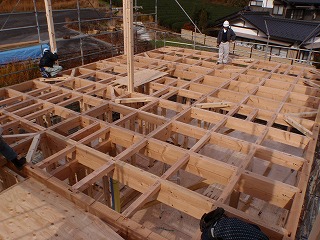

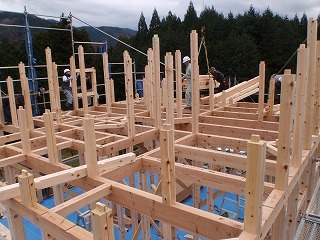

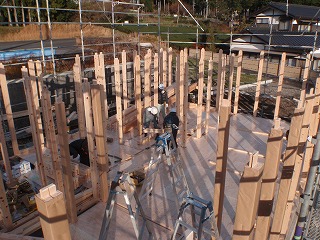

2階の柱を建てています。

56. 2012年03月06日

上から。

57. 2012年03月07日

梁を掛けています。

58. 2012年03月08日

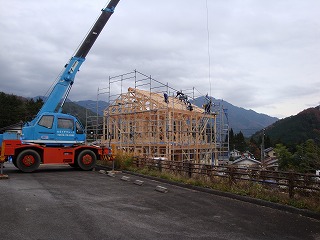

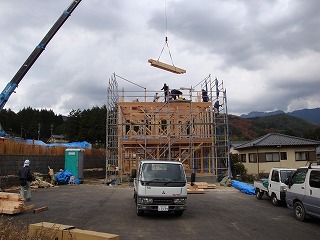

屋根の材料を荷揚げしています。

59. 2012年03月09日

束を建てています。

60. 2012年03月10日

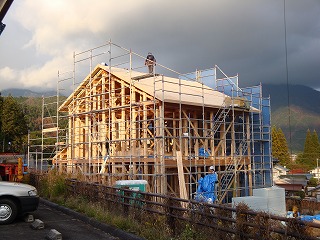

母屋を掛け、垂木を打ち付けます。

61. 2012年03月11日

野地板を打ってます。

62. 2012年03月12日

屋根に断熱材を張っています。

63. 2012年03月13日

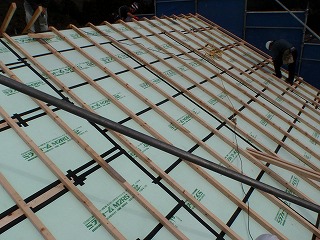

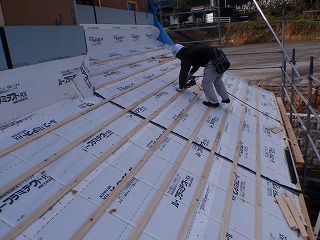

断熱材の継ぎ目に気密テープを貼って、隙間を塞ぎます。
その上にもう一度屋根を造ります。
垂木を取り付けています。

64. 2012年03月14日

上垂木の間にも断熱材を入れます。

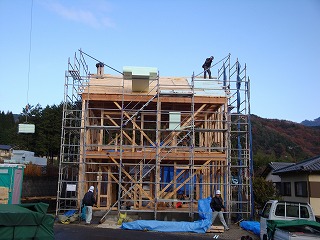

65. 2012年03月15日

もう一度野地板を打ち付けます。

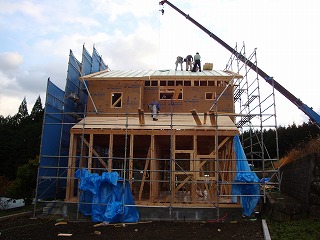

66. 2012年03月16日

ルーフィングを敷き、瓦を打ち付ける瓦桟を取り付けました。
これで瓦工事を行えます。

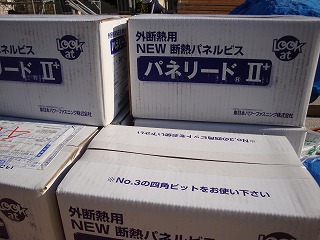

67. 2012年03月18日

外断熱の断熱材を固定するための専用ビスです。
こういった細かな所にもこだわりがあります。

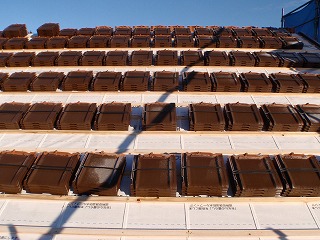

68. 2012年03月20日

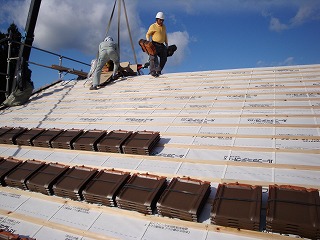

瓦を揚げています。

69. 2012年03月22日

荷揚げ完了。

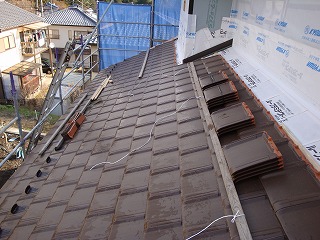

70. 2012年03月26日

下屋根の瓦を葺いています。

71. 2012年04月01日

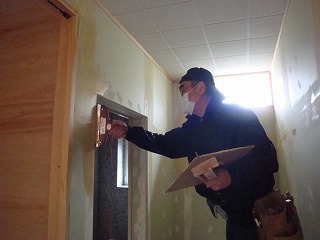

瑕疵保険会社JIOの検査を受けました。

72. 2012年04月02日

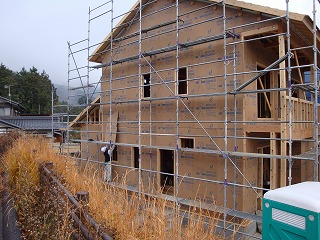

耐力面材のダイライトを張っています。

73. 2012年04月07日

壁に断熱材を張っています。
構造体の外部側に断熱材を張る。
これが外断熱工法です。

74. 2012年04月09日

断熱材張りが進んでいます。

75. 2012年04月10日

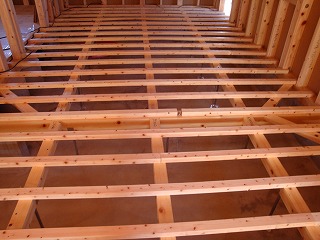

床の下地組を行っています。

76. 2012年04月11日

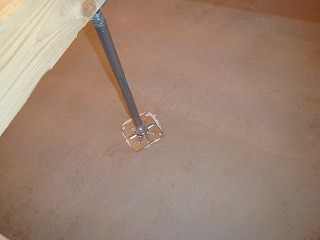

床下地を支える鋼製束をボンドで接着します。

77. 2012年04月13日

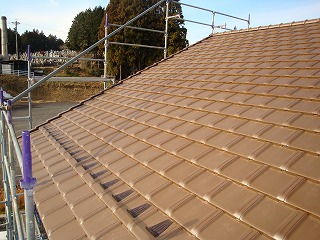

瓦工事完成!

78. 2012年04月18日

断熱材が張れました。

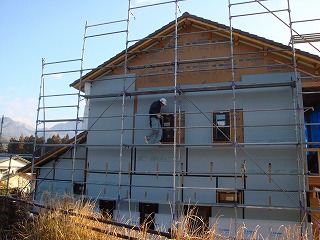

79. 2012年04月20日

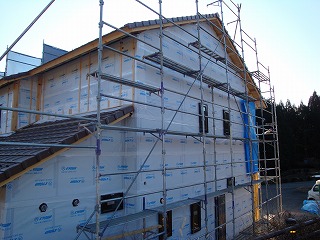

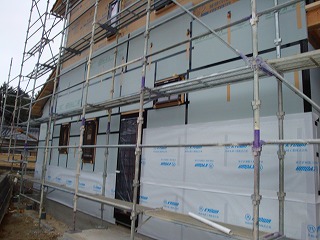

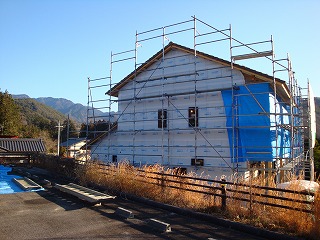

断熱材の保護のため、タイベックシートで覆います。

80. 2012年04月24日

縦胴縁を取り付けました。
この上に外装材を取り付けます。

81. 2012年05月01日

天井下地を組みました。

82. 2012年05月03日

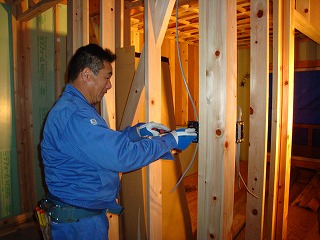

電気配線を行っています。

83. 2012年05月06日

ベランダの防水を行っています。
FRPという船にも使用する材質です。

84. 2012年05月08日

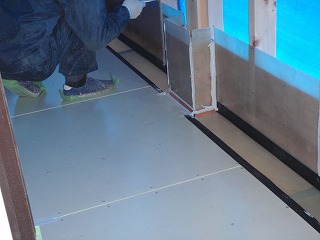

2階床に遮音シートと石膏ボードを敷きました。

85. 2012年05月09日

部屋全体でみるとこんな感じ。

86. 2012年05月12日

天井の石膏ボードを張りました。

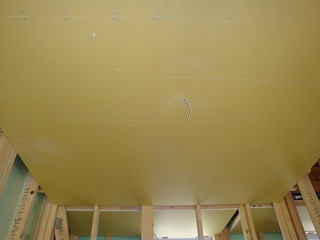

87. 2012年05月14日

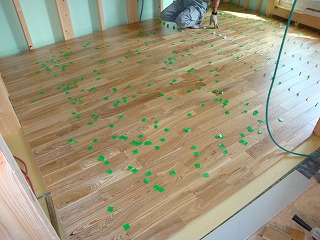

フローリングを張っています。

88. 2012年05月17日

窓枠を組立てました。

89. 2012年05月20日

壁下地を組みました。

90. 2012年05月23日

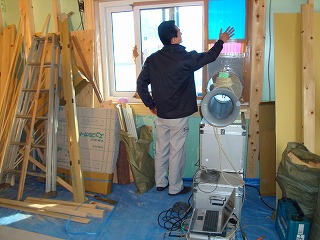

気密検査を行いました。

91. 2012年05月27日

外壁工事が始まりました。
水切りを取り付けています。

92. 2012年05月31日

外壁を張り始めました。

93. 2012年06月01日

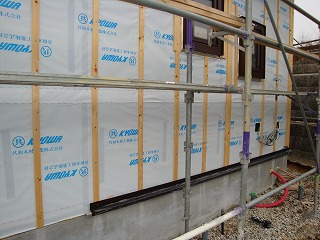

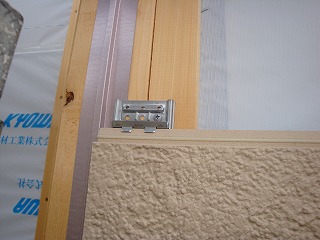

外壁を固定する金具を付けています。

94. 2012年06月03日

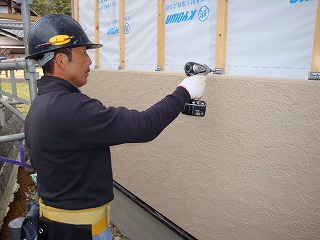

ビスで固定します。

95. 2012年06月05日

天井の吸音板を張りました。

96. 2012年06月09日

階段を掛けました。
廻り階段です。

97. 2012年06月10日

外壁工事も順調に進んでいます。

98. 2012年06月11日

壁の石膏ボードを張っています。

99. 2012年06月12日

ビスでボードを固定します。

100. 2012年06月12日

規則正しい間隔でビスが打ってあることが確認できます。

101. 2012年06月13日

外壁工事

外壁工事

外壁の張り分け部分を張っています。

102. 2012年06月15日

押入れ内の桧板を張りました。

103. 2012年06月18日

外壁工事完了です。

104. 2012年06月20日

階段下物入れの壁に桧板を張っています。
弊社では物入れの壁に桧板を使います。

105. 2012年06月22日

壁の一部に桧板を張りました。

106. 2012年06月25日

外壁工事完了です。

107. 2012年06月28日

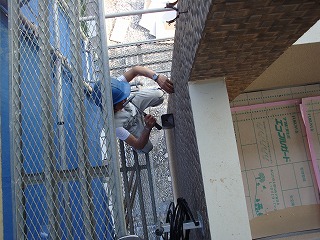

樋を取り付けています。

108. 2012年06月29日

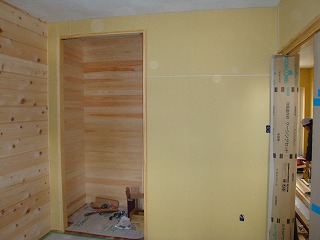

押入れ内部の桧板を張りました。
きれいでしょ?

109. 2012年07月01日

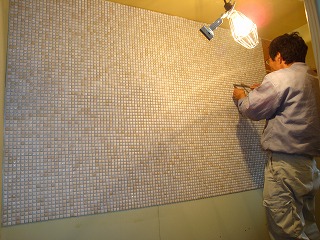

トイレの壁にタイルを貼っています。

110. 2012年07月02日

目がチカチカするようなタイルです(笑)

111. 2012年07月03日

外部足場を解体しました。

112. 2012年07月05日

壁に漆喰を塗っています。

113. 2012年07月07日

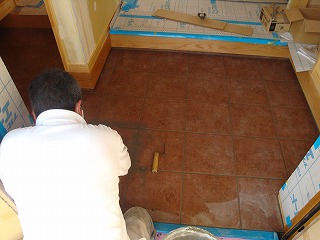

玄関タイルを張っています。

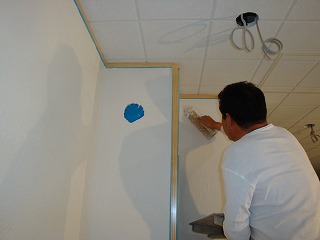

114. 2012年07月10日

クロスを張るための素地ごしらえをしています。
パテを飼って下地を平滑にします。

115. 2012年07月12日

ペーパーを掛けて平滑に仕上げます。

116. 2012年07月13日

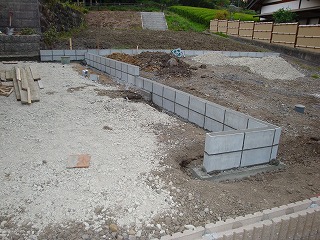

外部ではブロック積みの基礎工事を行っています。

117. 2012年07月16日

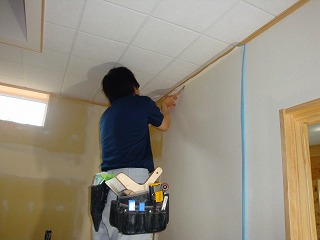

クロスを貼っています。

118. 2012年07月17日

ブロックを積みました。

119. 2012年07月21日

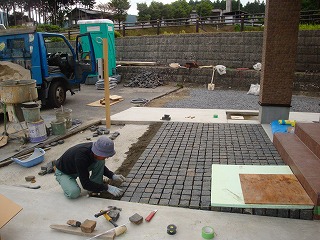

アプローチにピンコロを敷いています。

120. 2012年08月01日
