自然に溶け込む快適な住まい(土岐市I様邸)
全体|全体
物件データ
営業担当 | 糸魚川 貞人 |
---|---|
設計担当 | 坂井田 環作 |
工事管理担当 | 小木曽 一仁 |
建築中レポート
- 1. 2011年08月26日
-

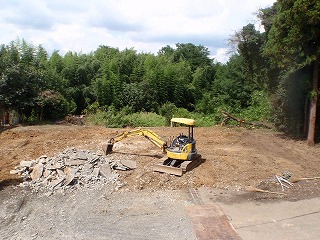

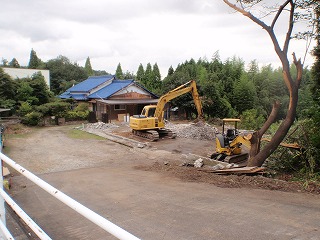

さあ、解体です。
- 2. 2011年09月01日
-
解体も順調に進んでいます。

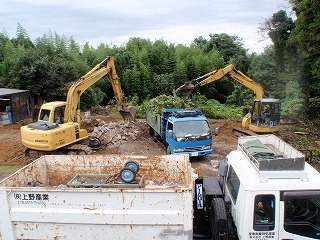

- 3. 2011年09月03日
-
細かく分別して搬出します。
- 4. 2011年09月05日
-
もうすぐ解体工事も終わります。
- 5. 2011年09月10日
-
解体工事終了です。
- 6. 2011年09月20日
-
地鎮祭を行いました。
- 7. 2011年09月24日
-

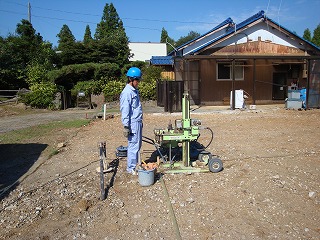

地盤調査を行いました。
- 8. 2011年10月01日
-

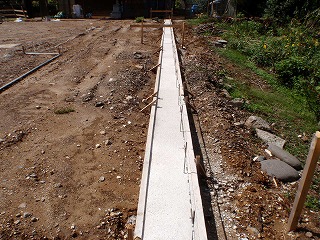

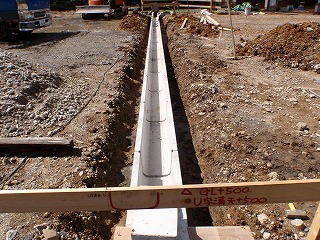

U字溝を据付ています。
- 9. 2011年10月06日
-

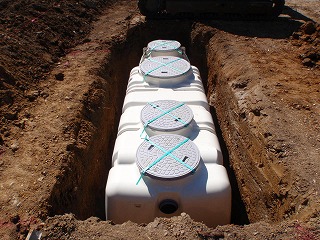

浄化槽を据付ています。
こうして見ると大きいですね。

- 10. 2011年10月10日
-
ブロックの基礎コンクリートを打設しました。
- 11. 2011年10月13日
-
徐々に外構が出来上がってきました。
- 12. 2011年10月17日
-

丁張りを掛けました。
丁張りとは建物の位置や、基礎の出来る通りなどを木などに表示するものです。
- 13. 2011年10月20日
-

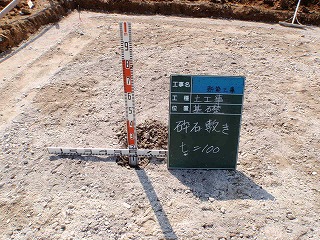

基礎下部に砕石を敷き、地盤を締め固めます。
- 14. 2011年10月20日
-
砕石が適正な厚みで敷かれているか確認をしています。
- 15. 2011年10月23日
-

捨てコンクリートを打設しました。
捨てコンクリートとは、基礎の位置を出すために打設するコンクリートです。
- 16. 2011年10月25日
-

基礎を一体打ちするための金物の土と接する部分に錆止め塗料を塗りました。
こういった細かいことにも気を使っています。

- 17. 2011年10月27日
-
捨てコンクリートに基礎の位置を出す【墨出し】を行いました。
スプレーなどを使い色分けをして、作業をする方に解りやすく表示します。
- 18. 2011年11月01日
-
材料の確認を行いました。

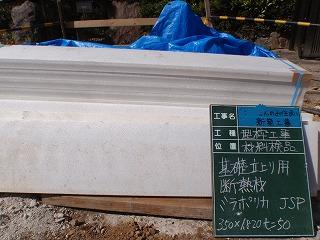

これは基礎外断熱に使う断熱材『ミラポリカフォーム』です。
- 19. 2011年11月01日
-
外周部の型枠を組み始めました。

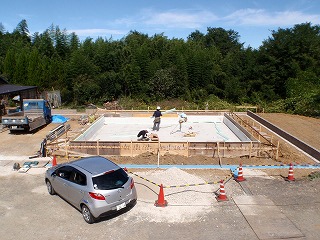

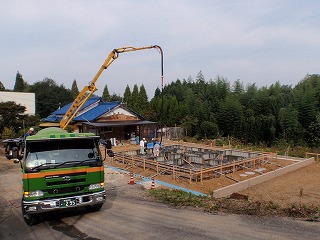

- 20. 2011年11月05日
-

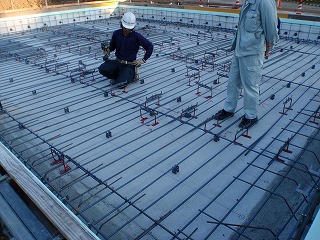

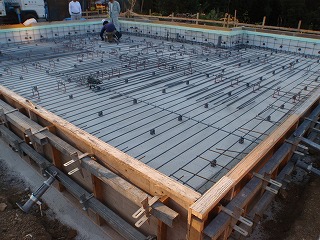

基礎配筋に取り掛かりました。
- 21. 2011年11月07日
-
徐々に出来上がってきます。
- 22. 2011年11月11日
-

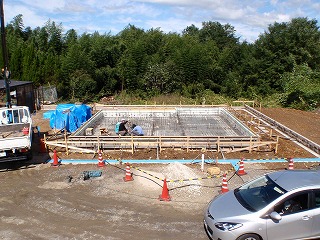

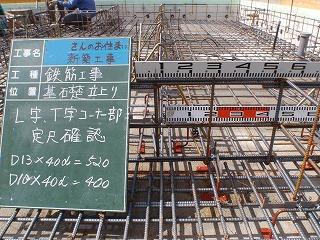

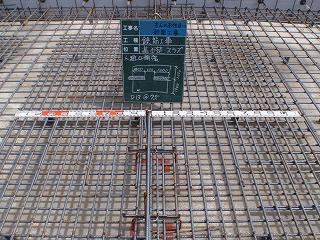

基礎配筋完成!
- 23. 2011年11月11日
-
各部位が図面通り出来ているか確認します。
この部位は『人通口補強』です。
- 24. 2011年11月11日
-
鉄筋のジョイント長さの確認をしています。
- 25. 2011年11月18日
-

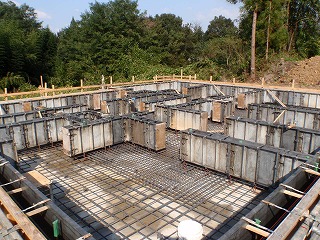

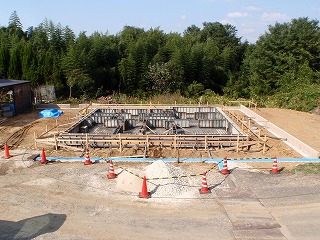

型枠建て込みが完了しました。
コンクリート打ちを待ちます。
- 26. 2011年11月18日
-
きれいに型枠が組まれています。
- 27. 2011年11月22日
-

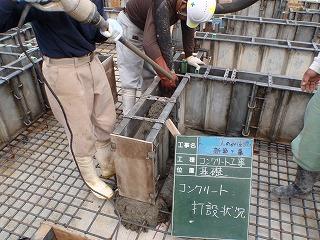

コンクリート打設です。
- 28. 2011年11月23日
-
コンクリートを型枠に流し込みます。
- 29. 2011年11月24日
-
コンクリートを流し込む順序を決めて打ち込んでいきます。
- 30. 2011年11月26日
-

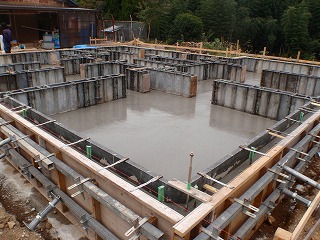

コンクリート打設完了!
- 31. 2011年12月01日
-

型枠を外しました。
適正寸法を確保しているか確認しています。
- 32. 2011年12月08日
-
外部足場を組みました。

- 33. 2011年12月12日
-

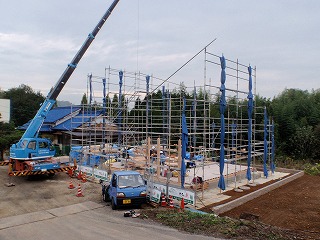

建方が始まりました。
- 34. 2011年12月13日
-
手際良く組んでいきます。
- 35. 2011年12月14日
-

梁を架けています。

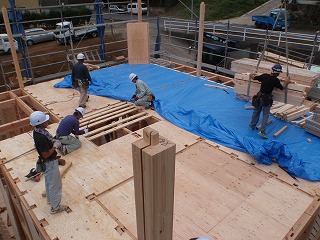

- 36. 2011年12月15日
-
2階の梁が架かりました。

- 37. 2011年12月16日
-
合板を敷いていきます。
- 38. 2011年12月17日
-
敷いた合板が濡れないよう、ブルーシートで養生します。

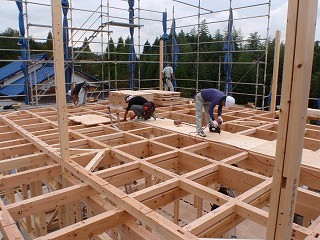

- 39. 2011年12月18日
-

1階にはTIPパネルも取り付きました。
- 40. 2011年12月19日
-

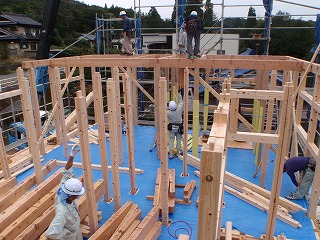

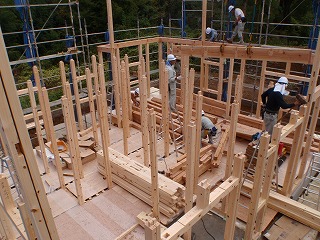

2階の柱を建て、梁を組んでいきます。
- 41. 2011年12月20日
-

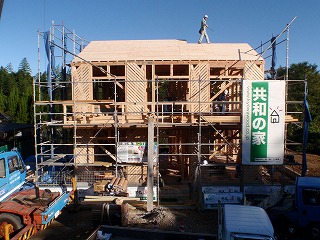

屋根を受ける母屋を取り付けます。

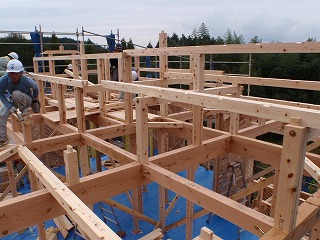

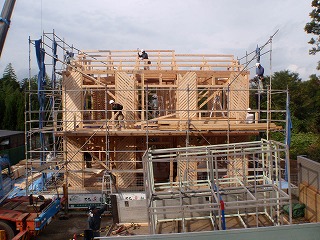

- 42. 2011年12月21日
-
2階壁にもTIPが取り付きました。
- 43. 2011年12月22日
-
垂木を掛けています。
- 44. 2011年12月23日
-
野地板を打っています。
- 45. 2011年12月24日
-
野地板が張れました。
- 46. 2011年12月25日
-

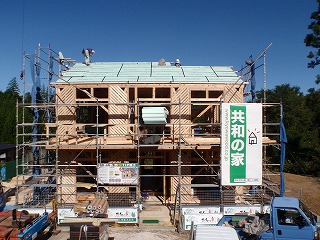

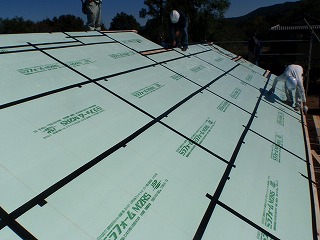

屋根の断熱材を張っています。

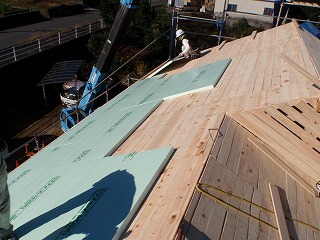

- 47. 2011年12月26日
-

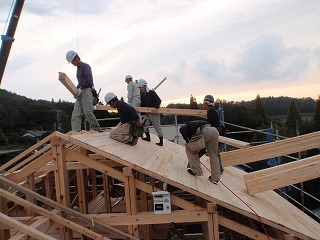

断熱材が張れました。
- 48. 2011年12月27日
-
断熱材の継ぎ目などを気密テープを貼って隙間を塞ぎます。
結構手間が掛かる作業です。
- 49. 2012年01月06日
-
上垂木を取り付けました。
- 50. 2012年01月07日
-

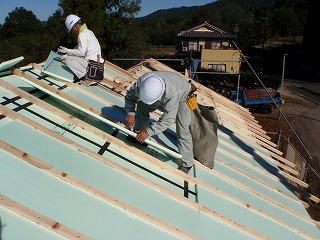

2層目の断熱材を挿入しています。
- 51. 2012年01月08日
-

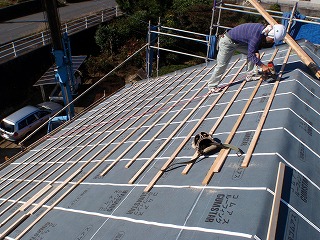

野地板を打っています。
きれいな桧材です。
- 52. 2012年01月09日
-
上から見ると。
- 53. 2012年01月10日
-
ルーフィングを敷きます。
- 54. 2012年01月11日
-
もうすぐ建前も終わりです。

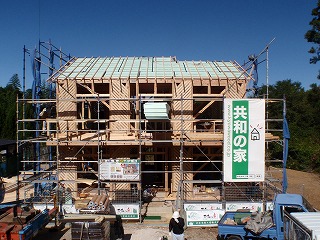

- 55. 2012年01月12日
-

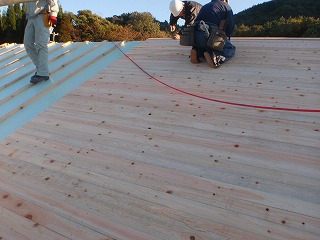

瓦を掛ける瓦桟を取り付けています。
- 56. 2012年01月13日
-
重厚感のある外観です。
- 57. 2012年01月14日
-

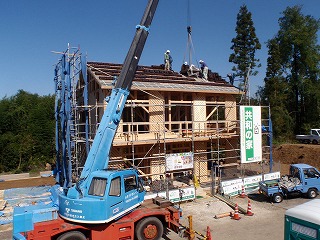

瓦を揚げています。

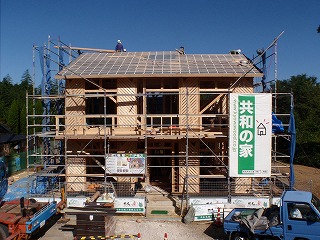

- 58. 2012年01月17日
-
金物のチェックをしています。

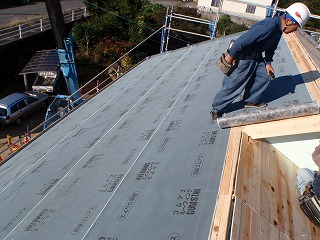

- 59. 2012年01月22日
-

TIPが仕上がりました。
- 60. 2012年01月23日
-
TIP
- 61. 2012年01月24日
-
TIP
- 62. 2012年01月28日
-

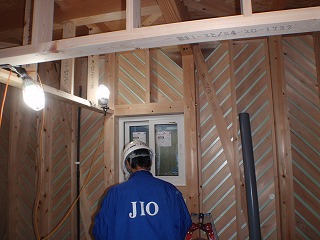

瑕疵保険会社JIOの躯体検査を受けました。
問題なく合格です。
- 63. 2012年02月01日
-
1階床の下地を組んでいます。
大引きの高さを合わせています。
- 64. 2012年02月02日
-
高さを合わせ固定します。
- 65. 2012年02月04日
-

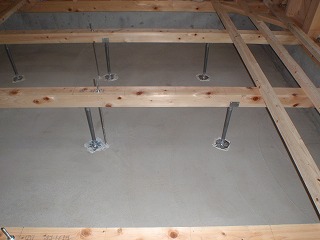

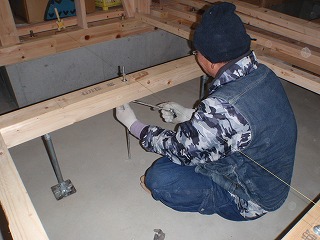

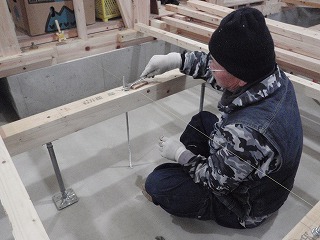

鋼製束の高さを調整し、固定します。
その上に根太を取り付けます。
- 66. 2012年02月08日
-

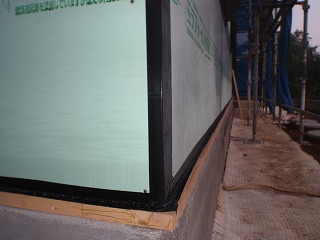

断熱材を張っています。
断熱材で構造体をすっぽり覆うことから外断熱工法と呼ばれます。
- 67. 2012年02月10日
-

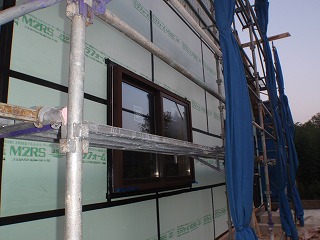

サッシ廻りや断熱材の継ぎ目まで隙間という隙間をテープで塞ぎ、気密を向上させます。

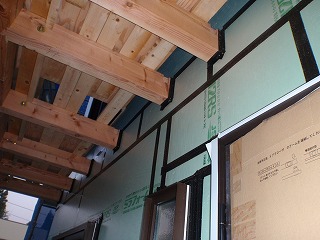

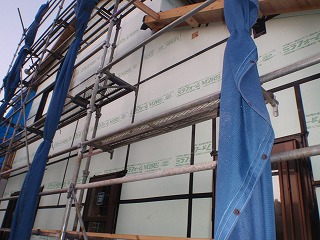

- 68. 2012年02月13日
-
断熱材張り。
- 69. 2012年02月13日
-
テープで隙間を徹底的に塞ぎます。

- 70. 2012年02月17日
-
瓦工事進行中です。
- 71. 2012年02月23日
-

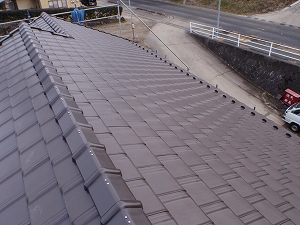

屋根瓦工事完了!

- 72. 2012年02月28日
-
断熱材が張れました。
- 73. 2012年03月02日
-
内部の下地を造っています。

- 74. 2012年03月05日
-

センターダクトを取り付けました。
青いビニールはダクト内に工事中のホコリが入らないようにするためです。
- 75. 2012年03月07日
-
外壁を取り付けるための胴縁を取り付けています。
- 76. 2012年03月09日
-
2階床に敷く遮音シートの確認をしています。

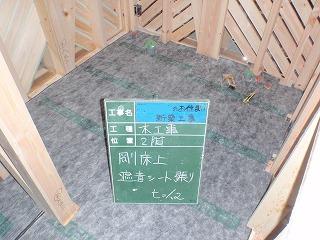

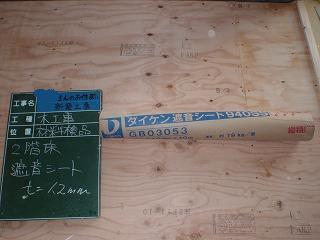

- 77. 2012年03月13日
-
遮音シートを敷きました。

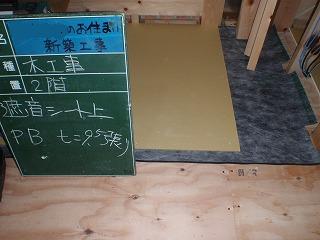

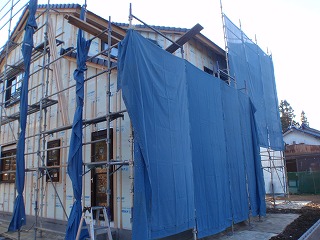

- 78. 2012年03月15日
-
遮音シートの上に石膏ボードを敷き、遮音効果を高めます。
- 79. 2012年03月20日
-

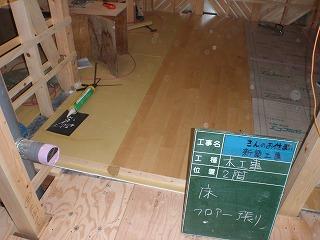

床の無垢フローリングを貼っています。
- 80. 2012年03月24日
-
内部の建具枠を取り付けています。

- 81. 2012年04月01日
-

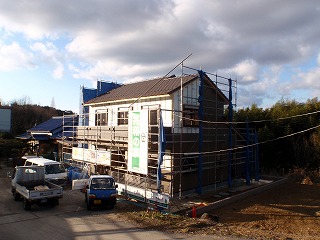

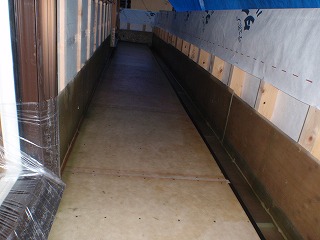

縦胴縁取付が終わりました。
さあ、外壁を張りますよ!
- 82. 2012年04月03日
-
ベランダのFRP防水を行いました。
- 83. 2012年04月05日
-
外壁工事が始まりました。

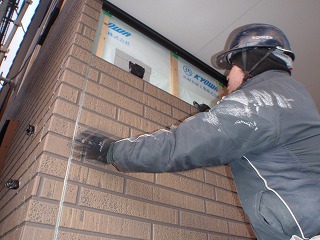

- 84. 2012年04月09日
-
外壁を金物で固定しています。
- 85. 2012年04月11日
-
壁下地が出来ました。

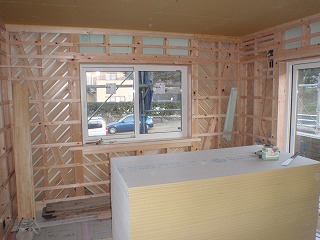

- 86. 2012年04月14日
-
壁の石膏ボードを張っています。
- 87. 2012年04月19日
-
外壁工事完了!
- 88. 2012年05月01日
-

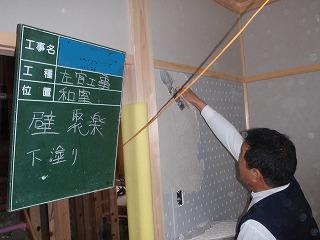

ジュラク塗りの下塗りをしています。
- 89. 2012年05月05日
-

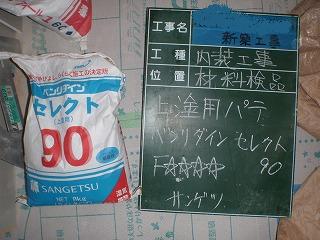

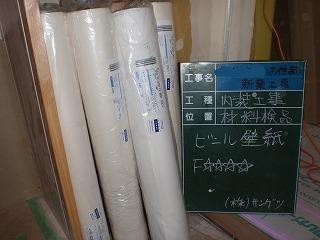

クロス下地のパテの材料を確認しています。
- 90. 2012年05月06日
-
クロスの材料を確認しています。
- 91. 2012年05月09日
-

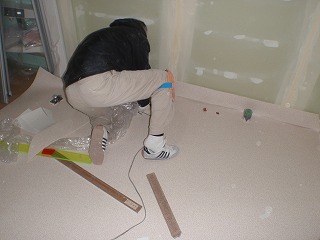

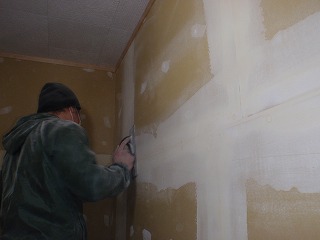

パテを飼い、ペーパーを掛けて平滑にします。

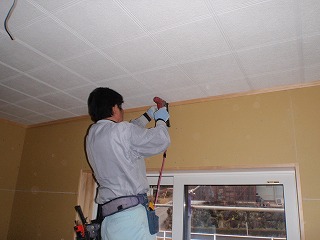

- 92. 2012年05月12日
-
床のクッションフロアーを張っています。
- 93. 2012年05月16日
-

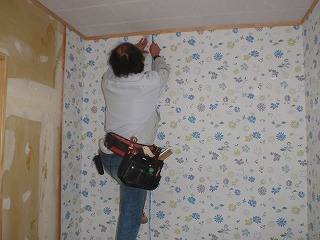

クロスを張っています。
- 94. 2012年05月18日
-

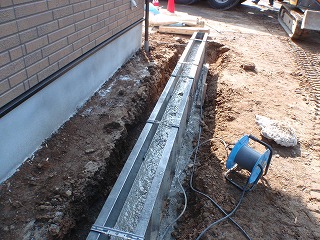

ガレージの基礎コンクリートを打設しました。
- 95. 2012年05月24日
-

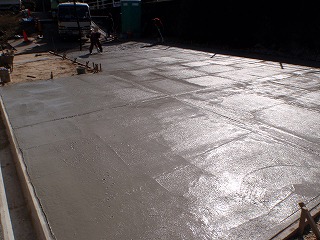

土間コンクリートを打設しました。
