自然に囲まれた暖かい家(中津川市F様邸)

全体|全体

物件データ

営業担当糸魚川 貞人
設計担当坂井田 環作
工事管理担当小木曽一仁

建築中レポート

1. 2011年08月01日

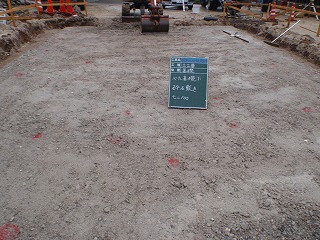

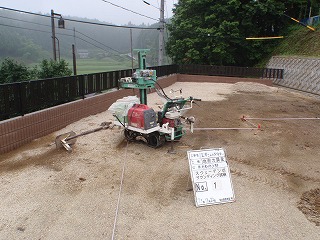

地盤調査を行いました。

2. 2011年08月08日

地鎮祭を執り行わせて頂きました。

事故の無い様安全に作業を行っていきます。

3. 2011年08月19日

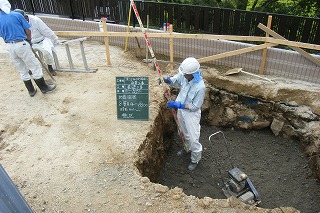

一部地盤が軟弱であったため、砕石に入れ替え、補強しています。

4. 2011年08月21日

遣り方が完了しました。
いつでも基礎工事に取り掛かれます!

5. 2011年08月23日

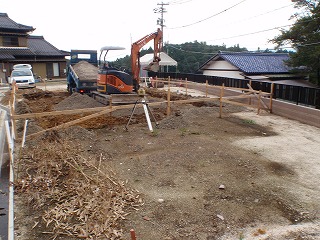

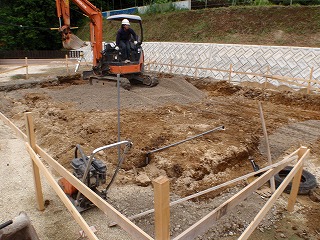

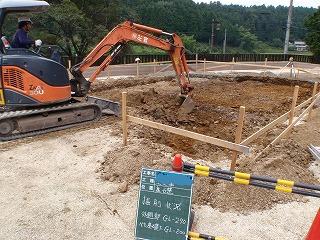

基礎工事が始まりました。

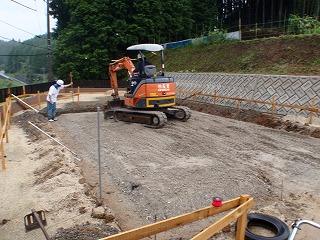

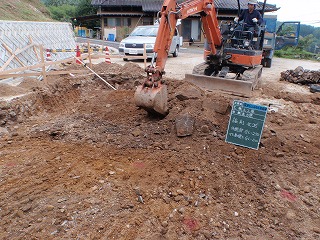

まずは規定の深さまで土を掘り下げます。

6. 2011年08月23日

きれいに鋤き取り、規定の高さにしていきます。

7. 2011年08月26日

砕石を敷きます。

8. 2011年08月26日

ダンプで砕石を運び、重機できれいに敷きこみます。

9. 2011年09月01日

砕石を敷き、高さを確認していきます。

10. 2011年09月01日

徐々に綺麗になってきました。

11. 2011年09月02日

綺麗に敷き込めました。

12. 2011年09月03日

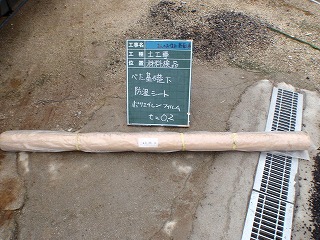

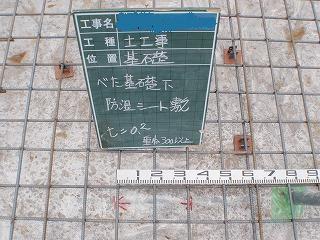

防湿シートの材料が適正なものか確認をしています。

13. 2011年09月08日

防湿シートの重ねしろを確認しています。

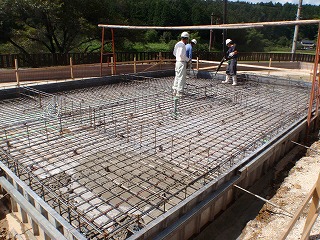

14. 2011年09月13日

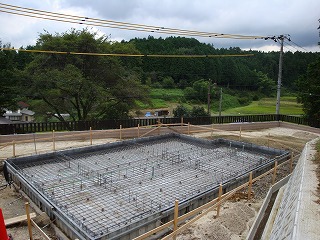

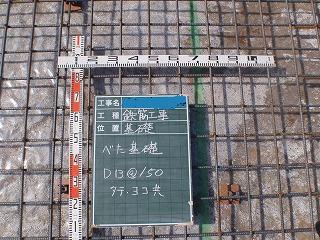

基礎鉄筋組みが完了しました。

15. 2011年09月13日

各部位が適正に組まれているか確認します。

16. 2011年09月16日

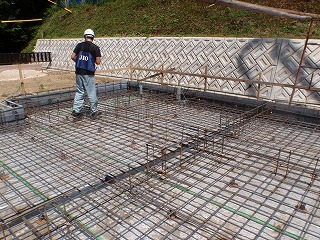

瑕疵保険会社jioの配筋検査を行いました。
もちろん合格ですよ。

17. 2011年09月20日

ベースコンクリートを打設しています。
コンクリートポンプ車を使って打っていきます。

18. 2011年09月20日

半分くらいまで打てました。
表面をきれいに均していきます。

19. 2011年09月20日

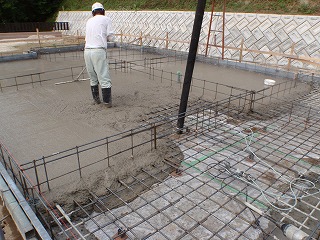

コンクリート打設が終わりました。
表面をきれいに均す左官屋さんの腕の見せ所です。

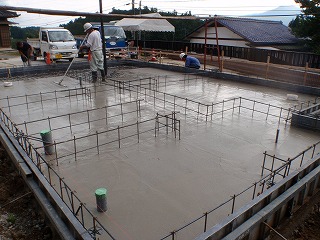

20. 2011年09月24日

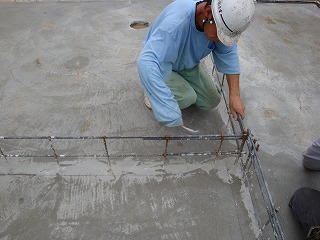

鉄筋に付着したコンクリートをワイヤーブラシで撤去しています。

21. 2011年09月27日

立ち上がりコンクリートを打設しています。

22. 2011年09月27日

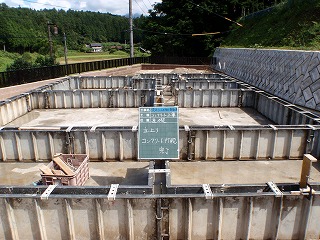

立ち上がりコンクリート打設完了です。

23. 2011年10月01日

型枠を外しています。

24. 2011年10月02日

基礎コンクリートの型枠を外しました。

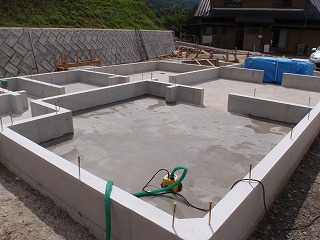

きれいに打設できています。

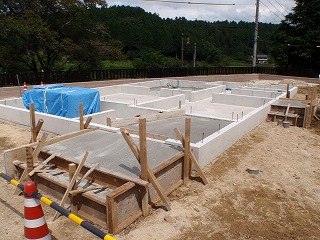

25. 2011年10月03日

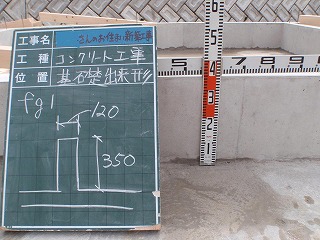

型枠を外し、基礎が適正な大きさを確保できているか確認しています。

26. 2011年10月05日

玄関、勝手口の階段のコンクリートを打設しました。

27. 2011年10月08日

床下の給排水の配管を行っています。

28. 2011年10月15日

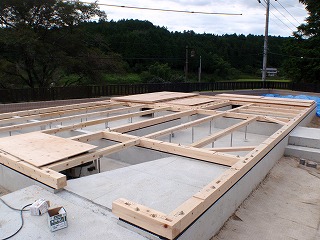

土台を伏せています。
自社製材工場で製材された桧材です。

29. 2011年10月20日

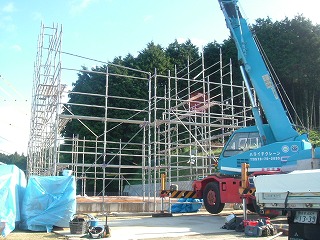

さあ、いよいよ建前です!

30. 2011年10月20日

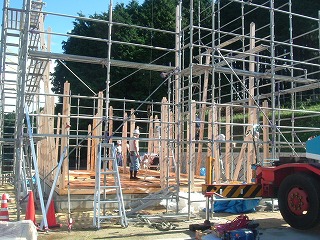

1階の柱を建てていきます。

31. 2011年10月20日

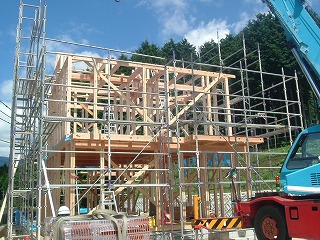

2階の梁まで組めました。

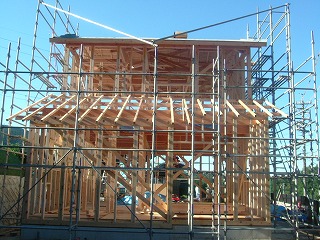

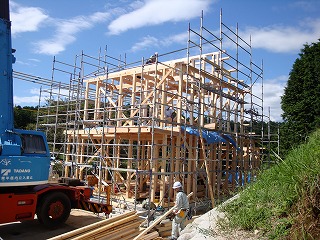

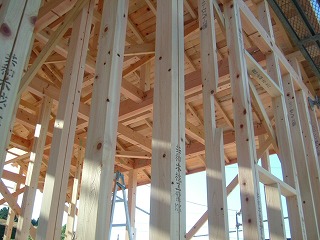

32. 2011年10月21日

屋根を造っていきます。

33. 2011年10月21日

垂木をかけています。
この上に野地板を張り、瓦を葺きます。

34. 2011年10月23日

瓦を屋根に揚げています。

35. 2011年10月24日

共和の家は構造材無垢100%です。

36. 2011年10月27日

贈呈式。
中津川市の方から目録を贈呈されます。

37. 2011年11月01日

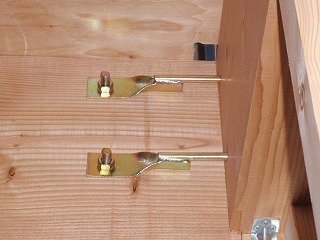

金物がしっかり取り付いているか確認します。

38. 2011年11月01日

ボルトがしっかり締まっているか確認します。

39. 2011年11月03日

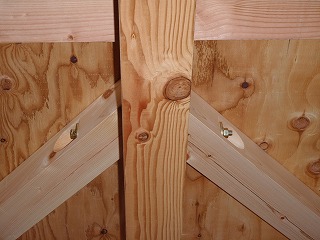

梁に取り付ける『火打ち』のボルトが閉まっているか確認です。

40. 2011年11月03日

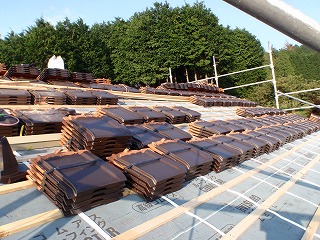

屋根には瓦が荷揚げしてあります。
これから瓦を葺いていきます。

41. 2011年11月07日

雪止め金具を取り付けています。

42. 2011年11月10日

瓦工事も終盤です。

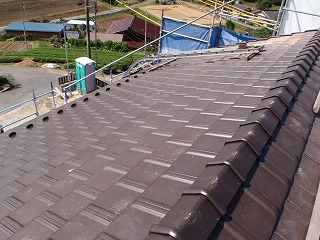

43. 2011年11月14日

瓦工事完成です!

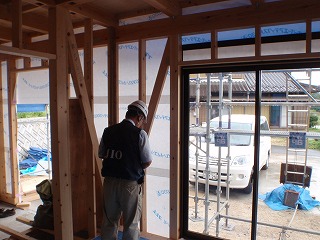

44. 2011年11月18日

瑕疵保険会社jioの構造検査を受けました。

45. 2011年11月21日

床の下地である大引きと根太組が完了しました。

46. 2011年11月22日

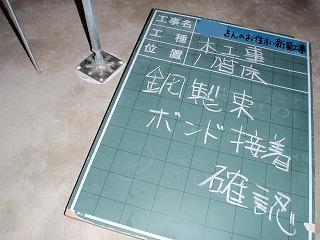

大引きと根太を支える鋼製束に接着剤を塗布して取り付けます。

47. 2011年12月02日

軒の天井下地を組みました。

48. 2011年12月03日

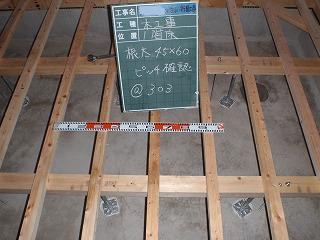

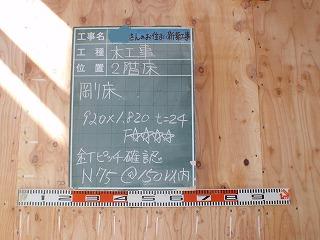

2階床の合板に打ち付けた釘のピッチを確認しています。

49. 2011年12月04日

遮音シートの材料を確認しています。

50. 2011年12月05日

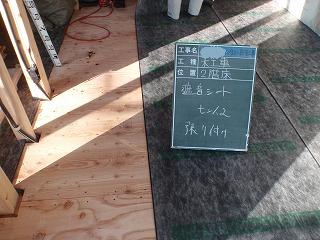

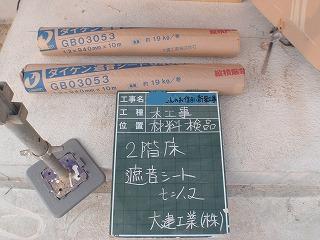

2階床に遮音シートを敷きました。

51. 2011年12月12日

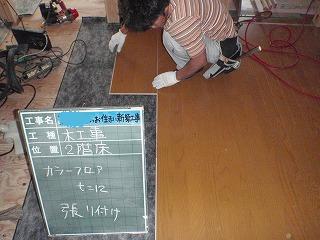

床にカラーフロアーを張っています。

52. 2011年12月18日

内部の天井下地を組んでいます。

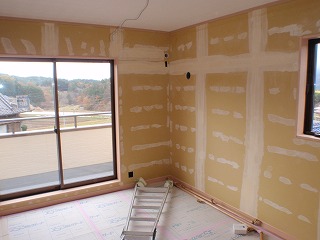

53. 2011年12月21日

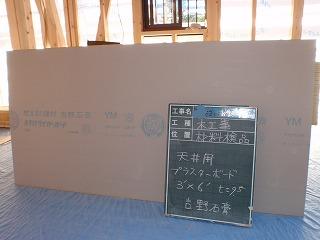

天井に張る石膏ボードの材料を確認しています。

54. 2011年12月24日

ベランダ部分に雨が降り込まないよう、シートテで養生しています。

55. 2011年12月25日

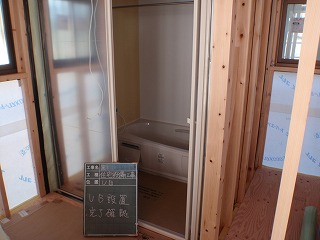

ユニットバスの据付完了です。

56. 2012年01月06日

縦胴縁を取り付けました。
この上に外壁を張ります。

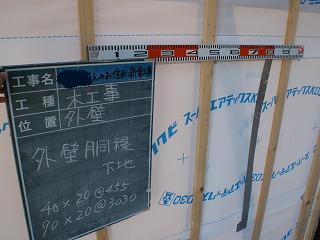

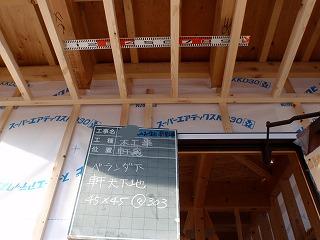

57. 2012年01月12日

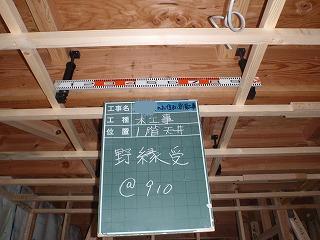

軒の天井下地を組みました。

58. 2012年01月12日

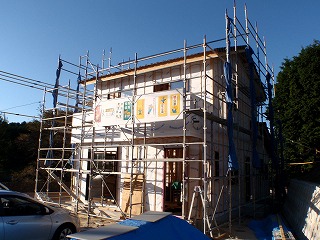

外部も徐々に仕上がってきました。

59. 2012年01月16日

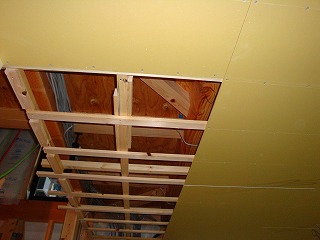

天井下地を組んでいます。

60. 2012年01月22日

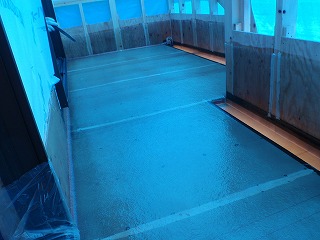

FRPベランダ防水を施工しました。

61. 2012年01月27日

外壁材が納品されました。
材料を確認しています。

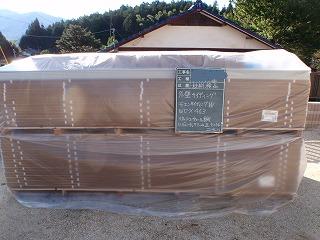

62. 2012年02月02日

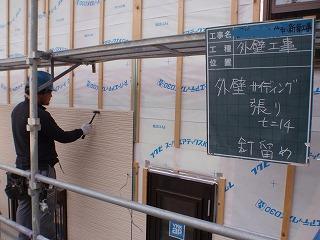

外壁サイディングの工事に取り掛かっています。

63. 2012年02月06日

天井の石膏ボードを張っています。

64. 2012年02月10日

外壁工事が進んでいます。

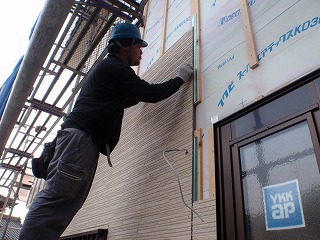

65. 2012年02月13日

外壁工事が進んでいます。
頑張って下さい。

66. 2012年02月16日

外壁工事完成!

67. 2012年02月24日

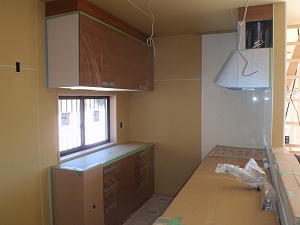

キッチンを取り付けました。

68. 2012年03月01日

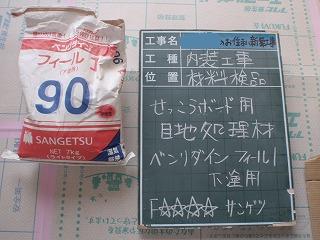

クロス下地に飼うパテの材料を確認しています。

69. 2012年03月03日

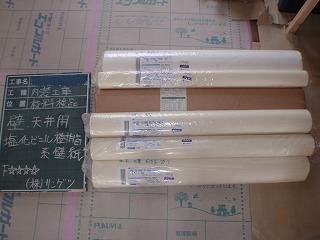

クロスの材料を確認しています。

70. 2012年03月05日

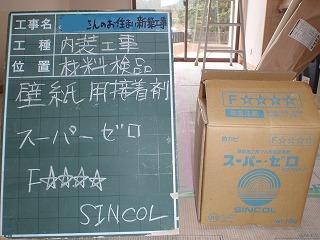

寝室のパテを飼っています。

71. 2012年03月08日

クロス用の接着剤を確認しています。

72. 2012年03月12日

寝室にパテを飼いました。

73. 2012年03月17日

クロスを張っています。

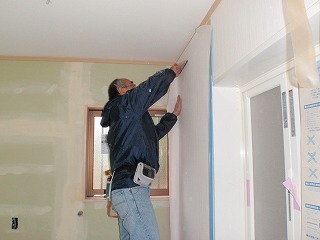

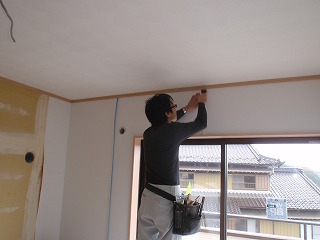

74. 2012年03月23日

綺麗に仕上がってきました。

75. 2012年04月01日

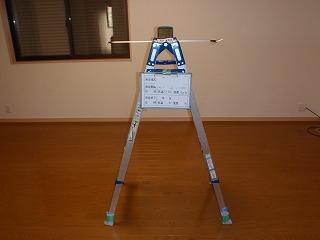

室内空気測定を行いました。

76. 2012年04月14日

完成!
落ち着いた外観です。

77. 2012年04月14日

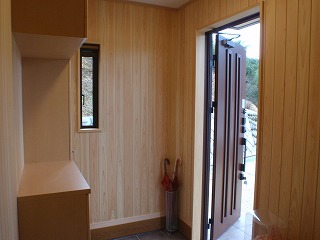

桧板が美しい玄関です。
