心地よい癒しの空間の家(名古屋市K様邸)

全体|全体

物件データ

設計担当後藤 英仁
設計担当坂井田 環作

建築中レポート

1. 2011年06月10日

地鎮祭
工事の安全を一緒に祈願させて頂きました

2. 2011年06月30日

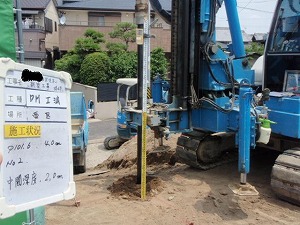

杭工事
鋼管杭を打ち込んで基礎補強を行いました

3. 2011年06月30日

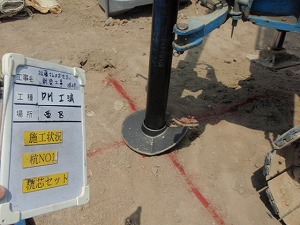

杭工事
設計図に記された正確な位置に施工します

4. 2011年07月08日

土留め工事
敷地と道路に高低差があるため土留め工事を基礎工事に先行して行います

5. 2011年07月11日

擁壁の鉄筋を組んでいます。

6. 2011年07月20日

擁壁のコンクリートを打設しました。

7. 2011年07月20日

打設完了。

8. 2011年07月29日

建物基礎の砕石敷きを行っています。

9. 2011年08月06日

基礎配筋が完了しました。

10. 2011年08月08日

瑕疵保険会社『jio』の検査を受けました。
もちろん合格です。

11. 2011年08月12日

基礎コンクリートを打設しました。
綺麗に仕上りました。

12. 2011年08月22日

基礎工事が完了しました。

13. 2011年09月15日

建前も終盤。
母屋を架けています。

14. 2011年09月16日

垂木を架けました。

15. 2011年09月17日

屋根の断熱材を張りました。

16. 2011年09月18日

野地板を張っています。

17. 2011年09月19日

野地板が張れました。
一部隙間をわざと作ることにより、屋根の熱を逃がす道を作ります。

18. 2011年09月23日

屋根瓦を荷揚げしています。

19. 2011年09月29日

瓦工事もほぼ完了です。

20. 2011年10月02日

ユニットバスを据え付けています。

21. 2011年10月03日

ベランダの防水をしています。
船の材質にも使われるFRPという材料を使っています。

22. 2011年10月11日

気密検査を行いました。
とても良い結果でした。

23. 2011年10月15日

フローリングを張りました。
傷が付かないよう養生をしますので、完成間近までは見る事ができません。

24. 2011年10月21日

壁や天井の下地も徐々に出来上がってきました。

25. 2011年10月29日

天井の仕上げや、壁の石膏ボードを張っています。

26. 2011年11月07日

玄関収納を取り付けています。

27. 2011年11月20日

外部では左官屋さんが基礎にモルタル塗りを施しています。

28. 2011年12月04日

内部も殆ど仕上り完成間近です。

29. 2011年12月19日

クリーニングを行っています。
隅々まで綺麗にします。

30. 2011年12月24日

室内空気測定を行いました。

もうすぐお引渡しです。
もう少しお待ち下さい。

31. 2012年01月14日

完成!
