いつまでも愛される家族のような家(日進市T様邸)
全体|全体
物件データ
営業担当 | 田口 雅彦 |
---|---|
設計担当 | 坂井田 環作 |
工事管理担当 | 水谷 良紀 |
建築中レポート
- 1. 2011年04月21日
-

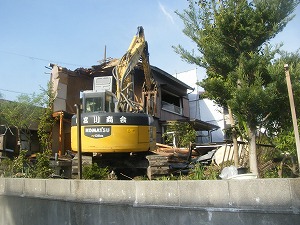

解体工事
思い出のたくさん詰まったお家を解体するのはちょっぴり寂しいそうです・・・
次なる幸せの器をつくらせて頂く私たちの責任は重大です
- 2. 2011年04月21日
-
解体工事
近隣の皆様への埃等の飛散に十分注意して解体します
- 3. 2011年04月29日
-

解体工事が完了しました
いよいよ新築工事がスタートします
- 4. 2011年04月30日
-
地盤調査
スウェーデン式サウンディング試験で地盤を調査します
- 5. 2011年05月02日
-
地鎮祭
工事の安全祈願と共に「いい家」をおつくりさせて頂くことをお約束させていただきました
- 6. 2011年05月09日
-
造成工事がスタートしました
隣地や道路と高低差があるため擁壁や土留め壁などの造成工事が必要です

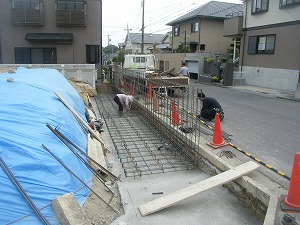

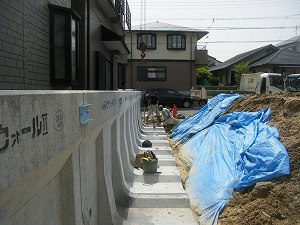

- 7. 2011年05月13日
-
クレーン車で擁壁を設置しました
- 8. 2011年05月13日
-
コンクリート擁壁設置完了
- 9. 2011年05月17日
-
高さや形状が変化していく部分は現場施工のコンクリート擁壁を造ります

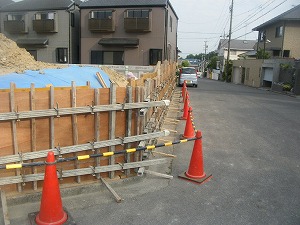

- 10. 2011年05月17日
-
造成工事

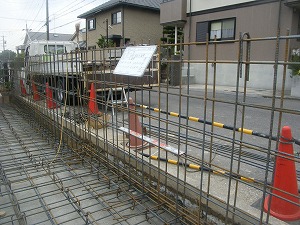

擁壁の鉄筋検査
現場監督のOKが出れば型枠工事に進めます
- 11. 2011年05月19日
-

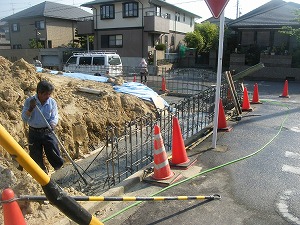

擁壁ベースコンクリート打設
- 12. 2011年05月21日
-
造成工事
擁壁の型枠設置が完了しました
- 13. 2011年05月30日
-
造成工事
擁壁工事完了
強固な土留め擁壁を造る事ができました
- 14. 2011年05月30日
-
造成工事完了
土を均して造成工事を終えます
- 15. 2011年06月07日
-

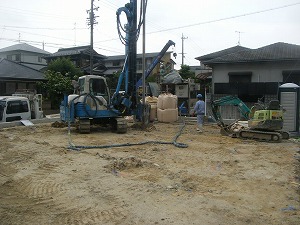

地盤補強工事
柱状改良工事で地盤の強度アップを図ります
- 16. 2011年06月07日
-

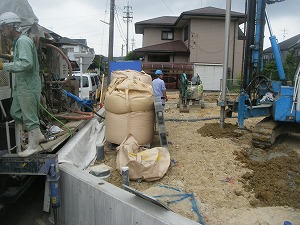

地盤補強工事
大きなドリルで地面を掘り進め、セメントミルクを注入しながら混ぜ合わせて筒型に地盤を46ヶ所改良しました
- 17. 2011年06月09日
-
基礎工事着工
水盛り・遣り方(基礎の水平や直角・通りを出す作業)から基礎工事はスタートします
- 18. 2011年06月15日
-
捨てコンクリート施工
墨出し(位置だし)や型枠の固定に必要なコンクリートです
基礎構造のコンクリートと強度的には無関係です
- 19. 2011年06月23日
-
6月とは思えない猛暑(名古屋市内で35℃)の中、熱中症にならないように十分な水分補給や休憩をとりつつ工事を進めます
- 20. 2011年06月24日
-

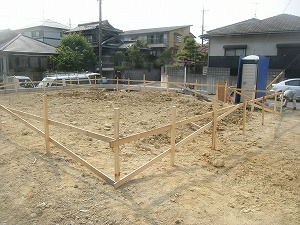

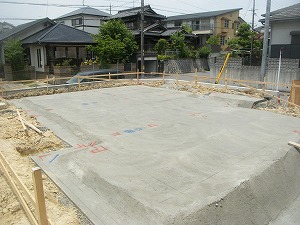

型枠工事

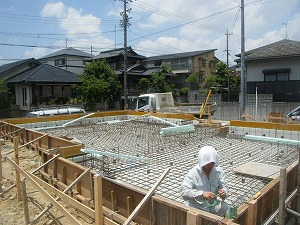

基礎のコンクリートは一体打設のため、浮かして型枠を設置します
- 21. 2011年06月25日
-

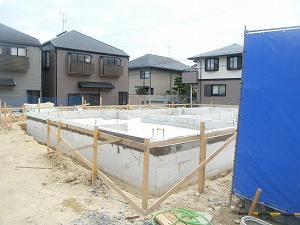

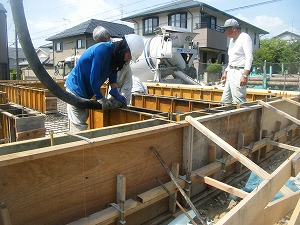

コンクリート打設
温度が高い夏はコンクリートの施工には非常に気を使います
- 22. 2011年07月01日
-

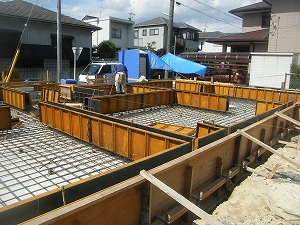

基礎工事完了
強固な基礎が完成しました!
- 23. 2011年07月02日
-

設備工事
水道工事職人の坂崎さんです
いつもありがとう!
- 24. 2011年07月18日
-
建前
安全第一で作業を進めます
- 25. 2011年07月18日
-
建前
厳しい暑さの中、熱中症と安全に注意しながら進めます。
みなさんご苦労さまです!
- 26. 2011年07月21日
-
上棟式
上棟おめでとうございます!!
- 27. 2011年07月28日
-
TIP構法
- 28. 2011年08月01日
-
屋根にルーフィングを敷き込みました。
- 29. 2011年08月06日
-
外壁に断熱材を張っています。
構造体の外で断熱するのが外断熱工法です。
- 30. 2011年08月08日
-
ユニットバスを据え付けています。
- 31. 2011年08月12日
-
ベランダ防水を行いました。
漏水の無いよう細かく確認します。
- 32. 2011年08月15日
-
床の下地材を留めています。
- 33. 2011年08月25日
-
造作工事も着々と進んでいます。
- 34. 2011年08月25日
-
軒天が張れました。
- 35. 2011年09月06日
-
気密検査を行いました。
結果は0.4でした。
良い結果です。
- 36. 2011年09月07日
-
壁の下地も出来上ってきました。
- 37. 2011年09月14日
-
天井下地も組んでいます。
- 38. 2011年09月18日
-
天井の石膏ボードを張っています。
- 39. 2011年09月25日
-
ユニットバスの設置が完了しました。
- 40. 2011年10月01日
-
田口電気さんが電気配線を行っています。
- 41. 2011年10月02日
-
壁も大分仕上がりました。
棚や家具どを固定する部分には事前にベニヤなどを取り付けておきます。
- 42. 2011年10月10日
-
キッチンを据付ています。
- 43. 2011年10月18日
-
天井に吸音板を張りました。
高気密、高断熱住宅のデメリットの1つである音の響きをこれで抑制します。
- 44. 2011年10月20日
-
天井に桧板を張りました。
美しい木柄ですね。
- 45. 2011年10月22日
-
クロスを張るための下地作りをしています。
白くなった部分がパテを飼ったところです。
- 46. 2011年10月25日
-
クロスを張っています。
- 47. 2011年10月29日
-
外壁張り完了!
- 48. 2011年11月02日
-
熊谷左官さん、綺麗にタイル張って下さいね。
お願いしますね。
- 49. 2011年11月06日
-
外構工事も始まりました。
- 50. 2011年11月10日
-
ベランダの仕上げ塗装を行いました。
綺麗に仕上がっています。
- 51. 2011年11月16日
-
玄関タイルが綺麗に仕上がりました。
さすが熊谷左官さん!
- 52. 2011年11月20日
-
エコキュートを据付けています。
- 53. 2011年12月04日
-
蓄熱暖房機を据付けています。
- 54. 2011年12月04日
-
内部にレンガを入れ込みます。
このレンガに熱を溜めます。
- 55. 2011年12月04日
-
据付完成です。
- 56. 2011年12月10日
-
室内空気測定を行いました。
- 57. 2012年01月10日
