外断熱と太陽光発電で快適かつ省エネな住まい(岡崎市N様邸)

全体|全体

物件データ

営業担当田口 雅彦
設計担当坂井田 環作
工事管理担当水谷 良紀

建築中レポート

1. 2010年12月15日

地鎮祭
「いい家」をおつくりすることをお約束させて頂きました
安全かつ万全をもって工事を進めさせていただきます

2. 2010年12月28日

地盤補強工事
柱状改良工事の設計となりましたのでセメント材と土とを筒状に地盤を改良する工事がスタートします

3. 2010年12月28日

地盤補強工事
柱状改良工事は地盤調査のデータに基づき強度や仕様を計画して工事します

4. 2010年12月28日

地盤補強工事

5. 2011年01月08日

基礎工事が始まります

6. 2011年01月13日

基礎工事
型枠を固定して基礎の位置を出す「墨出し」を行うために捨てコンクリートを施工しました

7. 2011年01月15日

基礎の断熱材にはミラポリカフォームというシロアリがかじる事ができないほど固い素材の断熱材を使用して基礎外断熱します

8. 2011年01月21日

基礎工事
瑕疵担保責任保険の基礎検査を受けました
もちろん合格!

9. 2011年01月22日

基礎工事
鉄筋の検査に合格すると型枠工事へと進んでいきます

10. 2011年01月25日

基礎コンクリートを打設しました
平均気温が低いのでコンクリートの配合も温度によって調整して手配しています

11. 2011年02月05日

基礎工事完了
強固な基礎が完成しました!
その名の通り住宅においても重要な構造部分です

12. 2011年02月09日

設備工事
建前に先行して設備配管工事を行います

13. 2011年02月16日

建前
いよいよ建前が始まりました
安全第一で水谷監督、安藤棟梁を中心に作業を進めます

14. 2011年02月16日

建前
鳶さんの機敏かつ正確な仕事には毎度の事ながら脱帽です

15. 2011年02月16日

建前には共和の現場スタッフが2名以上常駐します
安全確認はもちろんボルトや金物のチェックを行いながら作業を指揮します

16. 2011年02月16日

本社の製材工場からTIPパネルが搬入されました

17. 2011年02月16日

建前
屋根の形が出来上がってきました!

18. 2011年02月16日

建前
天気予報では明日の降水確率が高い為明日に備えて雨養生して本日の作業を終了します

19. 2011年02月17日

外断熱工事
屋根の断熱工事は建前と同時に進めます

20. 2011年02月17日

外断熱工事
2層に分けて外張り断熱を施していきます

21. 2011年02月17日

建前
建物の輪郭がはっきりとしてきました

22. 2011年02月19日

贈呈式
東濃桧化粧柱の贈呈式です
本日はおめでとうございます!

23. 2011年02月22日

TIP構法
室内側から見ても美しいです

24. 2011年02月22日

TIP構法完了
このたたずまいが好きです

25. 2011年02月26日

屋根工事
ヨーロピアン調の屋根瓦を施工しました

26. 2011年02月26日

太陽光発電設備工事
屋根一体式の太陽光パネルの下地を施工しております

27. 2011年02月26日

太陽光発電パネルが搬入されました
国内モデルでは発電効率が一番良いモデルです(2011年2月現在)

28. 2011年03月06日

太陽光発電パネルを設置完了しました

29. 2011年03月06日

外断熱工事が順調に進んでおります
正しい知識と技術が必要な工事です
外張り断熱のスペシャリストである弊社の大工さん達によって工事は施工されます

30. 2011年03月06日

ベランダ防水工事
雨漏りは絶対にNGですので細心の注意が必要です

31. 2011年03月10日

確認申請中間検査
検査員が隅々まで構造体をチェックしていきます
共和の社内検査に比べれば若干甘いですね(笑)

32. 2011年03月10日

瑕疵担保責任保険の構造検査
もちろん合格!

33. 2011年03月12日

気密検査
共和の家ではC値が1.0以下が必須条件です

34. 2011年03月14日

造作工事
安藤(卓)大工も気合十分です!

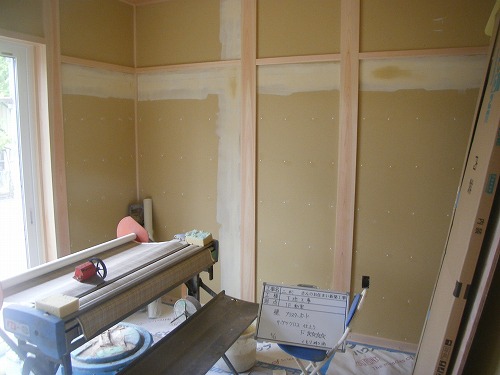

35. 2011年03月18日

外断熱工事完了
断熱材で建物をすっぽりと覆います

36. 2011年03月18日

電気配線工事
想像以上に電気のケーブルって重たいです・・・

37. 2011年04月11日

造作工事
安藤宏之大工が子供室の壁板を施工中です

38. 2011年04月14日

外壁工事がスタートしました

39. 2011年04月15日

造作工事
こちらは安藤洋市大工が石膏ボードの施工中

40. 2011年04月15日

外壁工事
サイディングを施工しております

41. 2011年04月16日

外壁工事中

42. 2011年05月12日

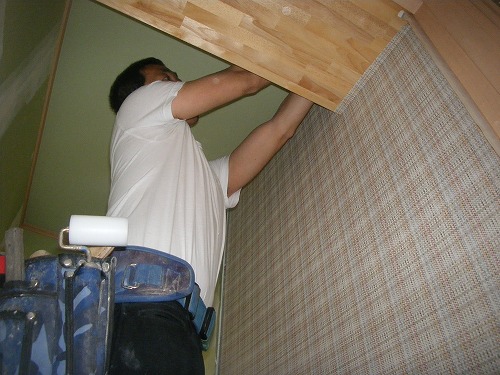

クロス工事
内装工事がスタートしました

43. 2011年05月13日

クロス職人の村田さん
いつも良い仕事をありがとう!

44. 2011年05月16日

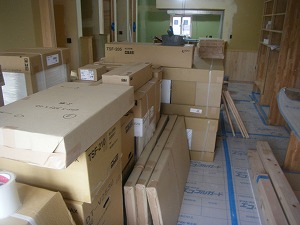

洗面化粧台やトイレが現場へ搬入されました

45. 2011年05月26日

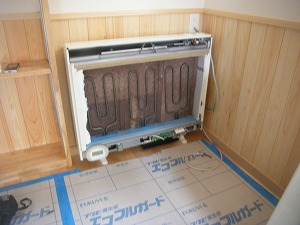

電気蓄熱暖房機の設置
フワッとした暖かさが人気の暖房機です
エアコンとの違いは暖房で除湿されないことでしょうか

46. 2011年05月26日

スイッチを取り付けているのは田口電気の田口さん

47. 2011年05月27日

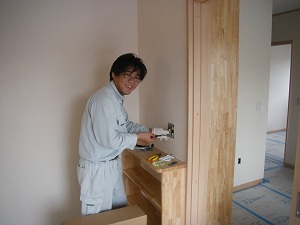

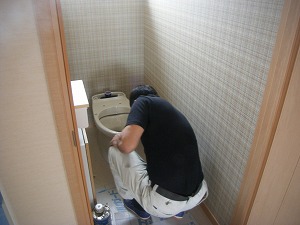

トイレを設置しました
東北でのボランティア活動から帰ってきたばかりの坂崎さんの背中はいつもより大きく見えます!

48. 2011年06月10日

完成!!
シンプルかつ存在感のある外観ですね

49. 2011年06月10日

完成!!
子供室も木が一杯で心地よいです

50. 2011年06月10日

完成!!
モダンな和室です

51. 2011年06月10日

完成!!
奥様こだわりのキッチンです
震災の影響で入手不可能!?とも心配しましたが無事に納入されて良かったです!

52. 2011年06月10日

完成!!
キッチン〜ダイニング〜リビング〜和室と全ての空間を連動させているのでとっても開放的です!

53. 2011年06月10日

完成!!
無垢の床材に大工さん造作の家具と木に囲まれた空間です
