夫婦仲良く暮らす憩いの住まい(中津川市TY様邸)
全体|全体
物件データ
営業担当 | 糸魚川 貞人 |
---|---|
設計担当 | 坂井田 環作 |
工事管理担当 | 小木曽 一仁 |
建築中レポート
- 1. 2010年12月15日
-

地鎮祭を行いました。
TY様がんばりますのでよろしくお願いします。
- 2. 2010年12月21日
-

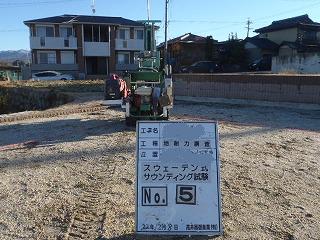

地盤調査を行いました。
- 3. 2010年12月25日
-
地盤調査の結果、地盤補強が必要であったため、地盤補強を行う位置を出しました。
- 4. 2011年01月08日
-

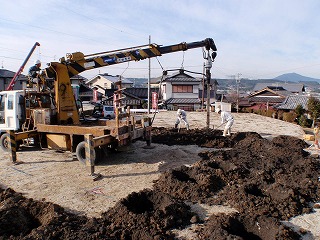

地盤改良工事を行います。

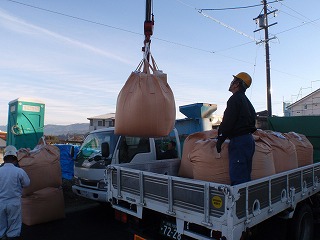

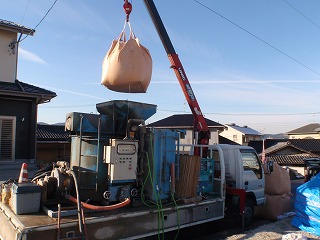

まずは固化剤の搬入
- 5. 2011年01月08日
-
そしてプラントと呼ばれる撹拌する機械で固化剤と水を練り合わせます。
- 6. 2011年01月08日
-
大きなドリルで土を掘ります。

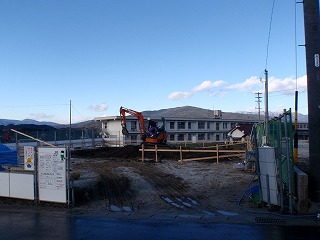

- 7. 2011年01月10日

- 8. 2011年01月12日
-

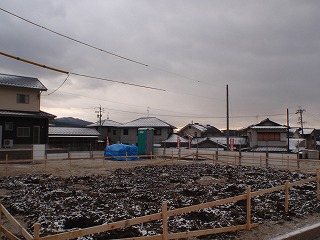

仮囲いも行い、現場らしくなりました。
- 9. 2011年01月15日
-
基礎工事を行うための「丁張り」を行いました。
いよいよ基礎工事です。
- 10. 2011年01月17日
-
さあ、いよいよ基礎工事です。
- 11. 2011年01月18日
-

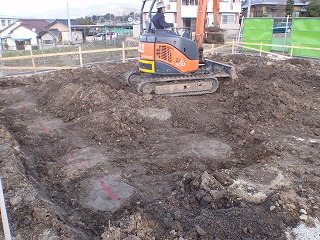

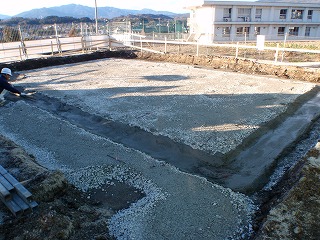

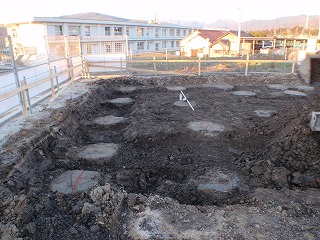

土を所定の深さまで掘り出す『掘削』を行っています。
作業をしている丹羽君は重機を手足のように操縦します。
- 12. 2011年01月18日
-
柱状改良した場所がはっきりと分かります。
- 13. 2011年01月23日
-
捨てコンを打設しました。
- 14. 2011年02月01日
-

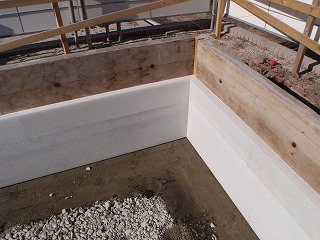

コンクリートを流し込むための型枠を組み立てています。
白くみえるものが断熱材です。
- 15. 2011年02月02日
-

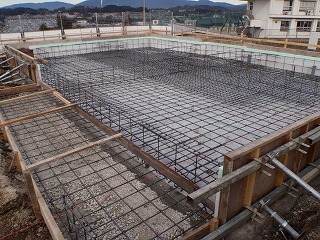

基礎配筋です。
まずは材料を配っていきます。
- 16. 2011年02月02日
-
少しずつ鉄筋を組んでいきます。
- 17. 2011年02月02日
-
徐々に出来上がってきました。
- 18. 2011年02月04日
-
完成!
きれいに組みあがりました。
- 19. 2011年02月05日
-
鉄筋は引っ張りに、コンクリートは圧縮に作用します。
それぞれに役割があります。
- 20. 2011年02月06日
-

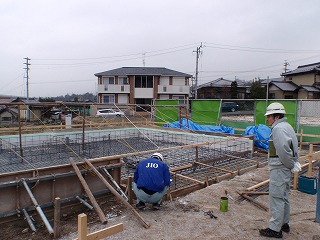

瑕疵担保保険会社『jio』の配筋検査を受けました。
もちろん合格でした。
- 21. 2011年02月08日
-

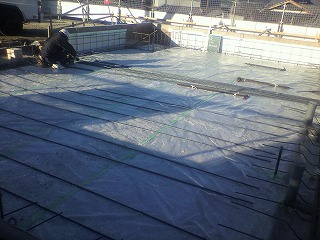

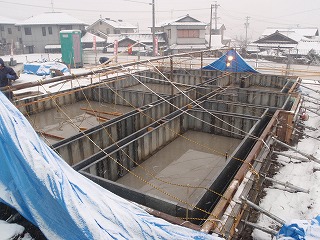

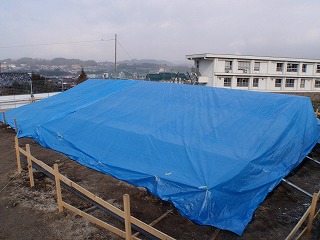

雪が降ったり、夜間寒くなっても大丈夫なようにブルーシートで覆い、コンクリートを保護します。
冬のコンクリート打設には一手間かかります。

- 22. 2011年02月10日
-

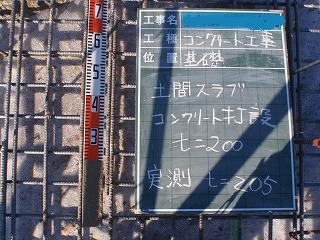

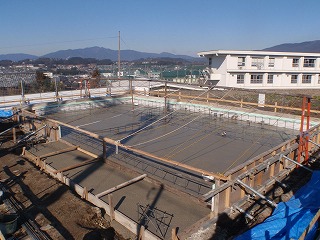

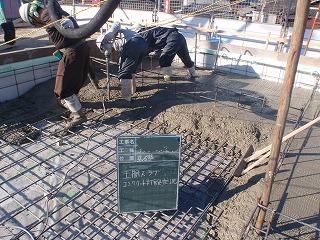

ベースコンクリートを打設しています。
- 23. 2011年02月10日
-

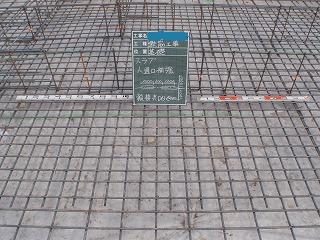

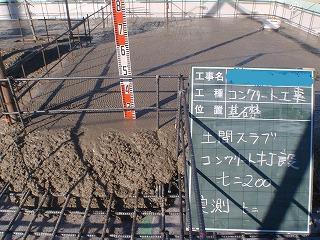

基礎コンクリートの厚みが適正か実測します。
- 24. 2011年02月10日
-
厚みを確保しています。
合格です。
- 25. 2011年02月10日
-
完了です。
- 26. 2011年02月10日
-
きれいに打てました。
- 27. 2011年02月14日
-

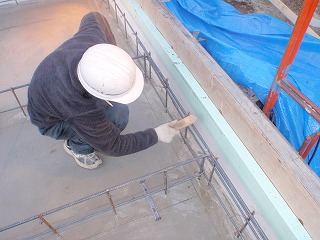

ベースコンクリート打設時に、鉄筋に付着したコンクリートをワイヤーブラシで落としています。
付着したままだと、鉄筋とコンクリートの付着力低下につながります。
- 28. 2011年02月17日
-
立ち上がり型枠が組めました。
コンクリート打設に続きます。
- 29. 2011年02月19日
-

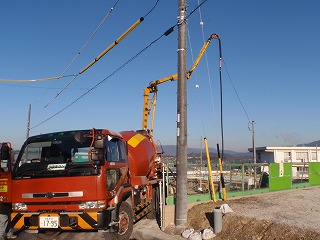

立ち上がりコンクリートを打設しています。
コンクリートを打設する専門のポンプ車を使って打設します。

- 30. 2011年03月01日
-

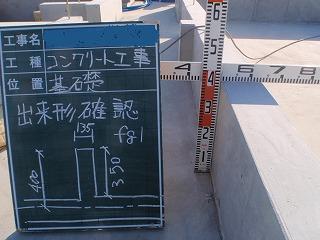

立ち上がりコンクリートが図面通りの寸法を確保しているか確認しています。
もちろん合格です。
- 31. 2011年03月01日
-

床下の給排水配管を行いました。
規定の勾配を確保し、排水がしっかりと流れるようにします。
- 32. 2011年03月03日
-
玄関のコンクリートを打設しました。
- 33. 2011年03月09日
-

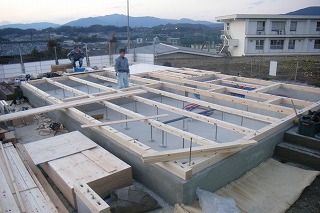

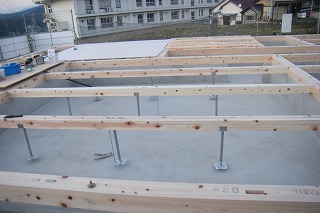

土台伏せを行っています。
- 34. 2011年03月09日
-
あともう少し。
がんばれ。
- 35. 2011年03月10日
-

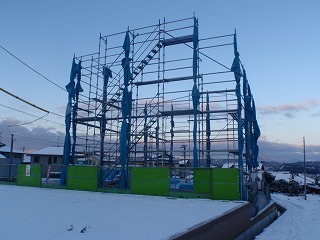

外部足場が組みあがりました。
- 36. 2011年03月11日
-

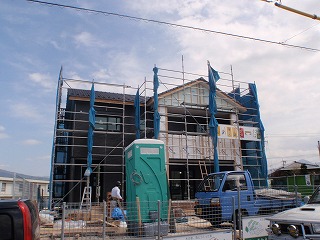

さあ、いよいよ建前です!

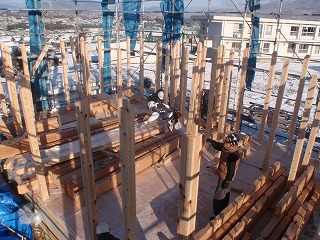

まずは1階の柱を建てていきます。
- 37. 2011年03月11日
-

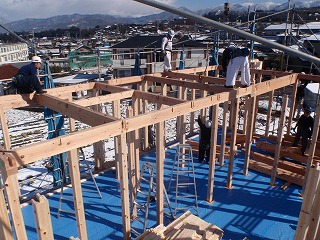

2階の梁を架け、金物を締めていきます。
- 38. 2011年03月11日
-

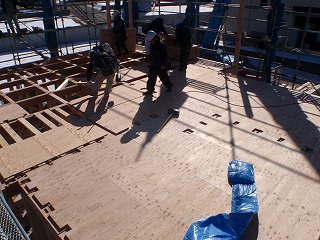

2階床の厚み28mmの針葉樹合板を敷き、固定していきます。
- 39. 2011年03月11日
-
雨が振り込んでも合板が濡れないようにシートを敷いてから、2階の柱を建てます。
- 40. 2011年03月11日
-

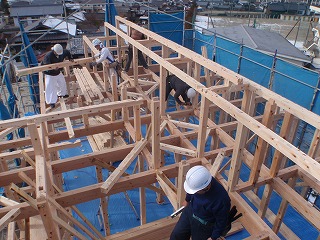

梁を架けます。

- 41. 2011年03月13日
-

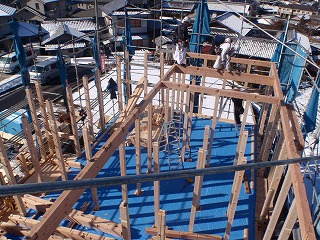

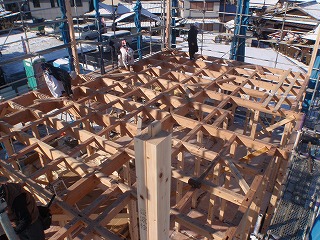

母屋を架けます。
- 42. 2011年03月13日
-
垂木を架け、野地板を張ります。
野地板も桧材を使っています。
- 43. 2011年03月13日
-
野地板の上に断熱材を敷き並べ、ジョイントにテープを貼り、隙間を無くします。
なかなか手間のかかる作業です。
- 44. 2011年03月14日
-
再度垂木を取り付けます。
屋根を2重に作るのです。
- 45. 2011年03月14日
-

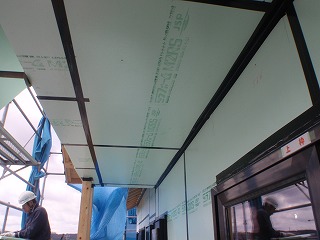

垂木の間に断熱材を敷き込みます。
- 46. 2011年03月15日
-

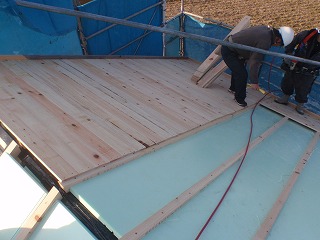

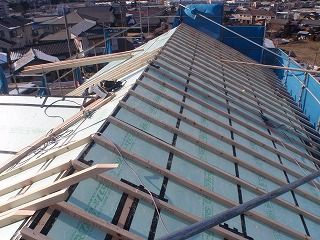

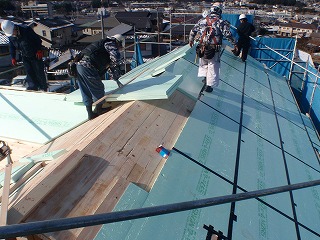

そして野地板を張っていきます。
これで屋根は完成です。
この後はルーフィングという防水紙を張り、瓦を葺きます。

- 47. 2011年03月22日
-

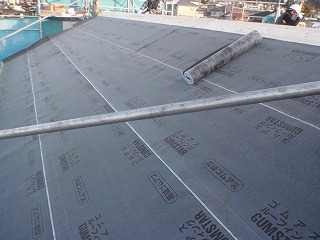

屋根にアスファルトルーフィングを敷きます。
万が一瓦を通過してもここで雨漏れを防ぎます。
- 48. 2011年03月29日
-

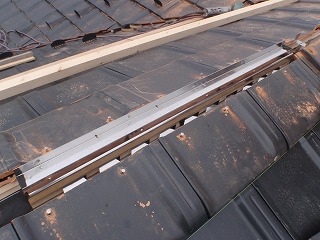

瓦を引っ掛ける瓦桟を取り付けています。
- 49. 2011年04月01日
-

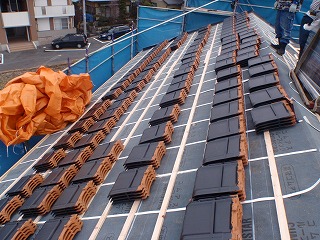

瓦を配ります。
割らないように気を使います。
- 50. 2011年04月04日
-
棟部分から廃熱するために棟換気を取り付けました。
- 51. 2011年04月04日
-

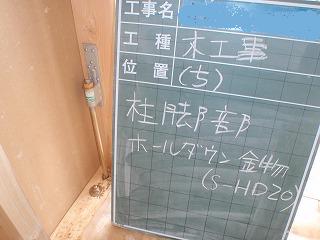

各箇所に必要な金物を取り付けます。
これはホールダウン金物というものです。

- 52. 2011年04月04日
-
この金物は梁、桁の接続部に取り付ける金物です。
- 53. 2011年04月04日
-
小屋束と母屋を接続する金物です。
- 54. 2011年04月05日
-

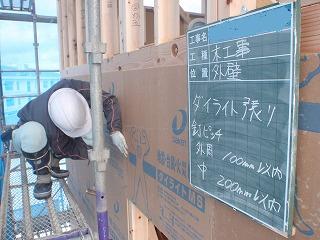

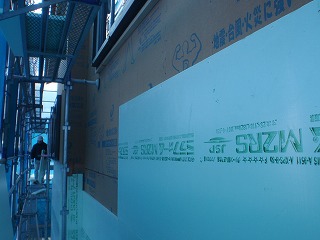

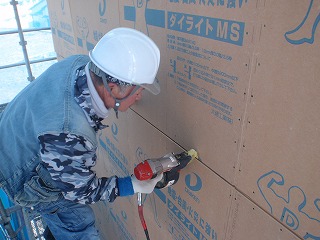

外部のダイライトを張っています。
規定の釘を規定の間隔で打って固定していきます。
- 55. 2011年04月06日
-
釘がめり込んでしまうと期待する効果が落ちてしまうため、機械の空気圧を調整します。
- 56. 2011年04月08日
-

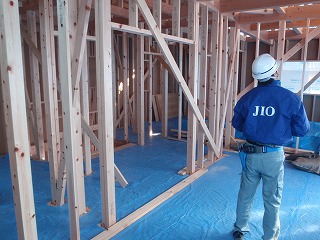

瑕疵保険会社「jio」の構造検査を受けました。
もちろん合格です。
- 57. 2011年04月09日
-
釘がめり込んでいないか確認です。
ばっちりですね!
- 58. 2011年04月11日
-

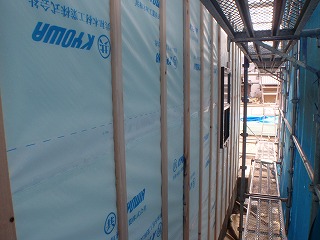

断熱材を張っています。
- 59. 2011年04月14日
-
断熱材のジョイントに気密テープを張っています。
隙間を塞ぎ、気密を確保します。
- 60. 2011年04月16日
-
二層目の断熱材を張っています。
- 61. 2011年04月20日
-

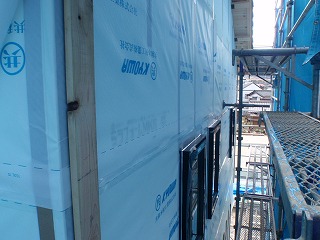

断熱材の保護で、透湿防水シートを張りました。
- 62. 2011年04月23日
-

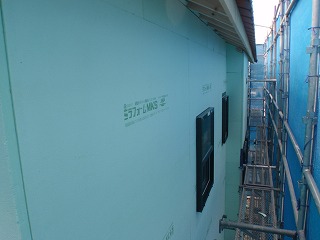

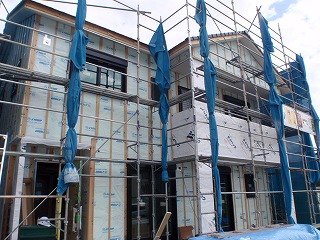

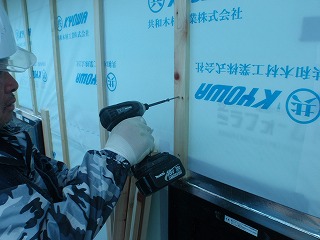

外壁を固定するための縦胴縁を取り付けています。
- 63. 2011年04月25日
-
縦胴縁をビスで固定しています。
- 64. 2011年04月25日
-

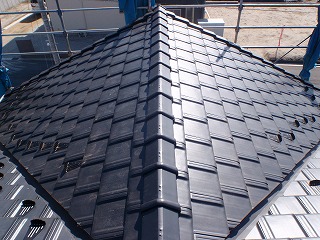

瓦工事が完成しました。
きれいな出来栄えです。
- 65. 2011年04月26日
-

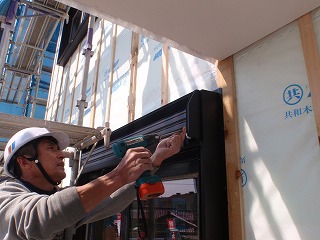

シャッターを取り付けています。
- 66. 2011年04月28日
-

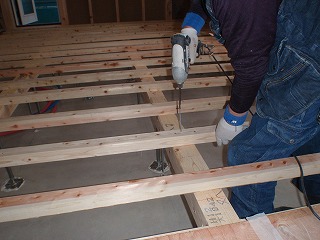

床の下地を組んでいます。
大引きも根太も自社製材工場で製材した桧材です。
- 67. 2011年04月29日
-
外部が縦胴縁まで完了しました。
- 68. 2011年05月03日
-

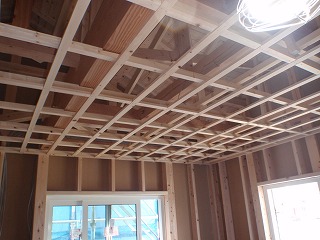

天井下地を組んでいます。
桧のいい香りがします。
- 69. 2011年05月06日
-

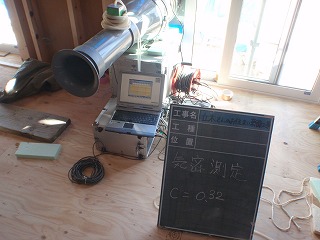

気密測定を行いました。
結果は0.32と非常に良い数値です。
- 70. 2011年05月07日
-
2階の床の揺れを1階の天井に伝えにくくする防振吊り木を取り付けています。
- 71. 2011年05月11日
-

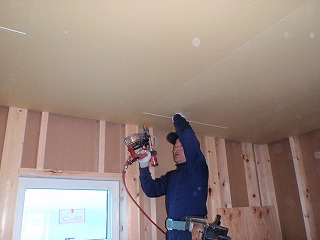

天井の石膏ボードを張っています。
上向きで行う作業なので、かなり大変な作業です。
大工さんがんばって!

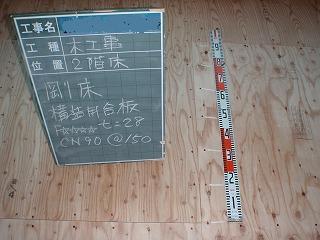

- 72. 2011年05月12日
-
2階の床のベニヤに打った釘のピッチを確認しています。
- 73. 2011年05月12日
-

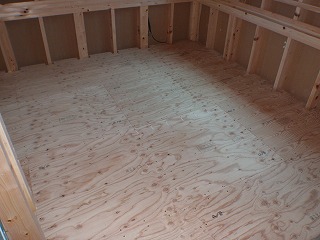

ベニヤがきれいに敷けています。
- 74. 2011年05月15日
-
壁の下地を組んでいます。
木下地も桧です。
- 75. 2011年05月17日
-
大工さんの一工夫。
こうやって天井のボードを押さえて張ります。
面白いでしょ。
- 76. 2011年05月20日
-
2階床は1階に振動を伝えにくくするため、石膏ボードや遮音シートを敷きこみます。
- 77. 2011年05月25日
-

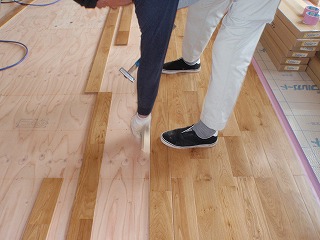

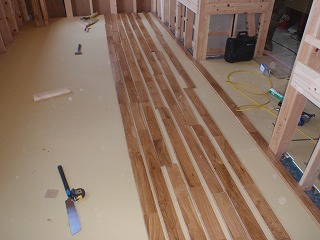

床のなら無垢フロアーを敷き並べて、色合いを確認します。
この一手間を掛けるか掛けないかで仕上がりも変わります。
- 78. 2011年05月28日
-
色合いを確認し、フローリングを張っていきます。
- 79. 2011年06月01日
-
壁の石膏ボードを張っています。
- 80. 2011年06月04日
-
外壁のサイディングを張り始めました。
- 81. 2011年06月08日
-

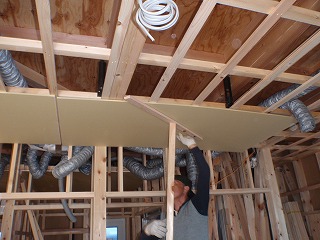

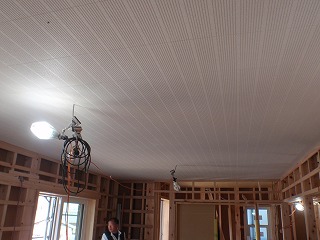

天井の吸音板を張りました。
高気密、高断熱住宅は音が反響しやすいため、吸音板などの仕上げにすると効果的です。
- 82. 2011年06月10日
-
外壁も大分張れました。
2色のコントラストがかっこいいですね。
- 83. 2011年06月11日
-

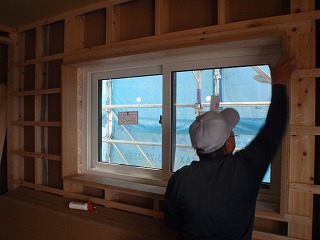

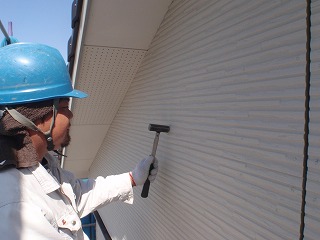

窓枠を取り付けています。
- 84. 2011年06月13日
-

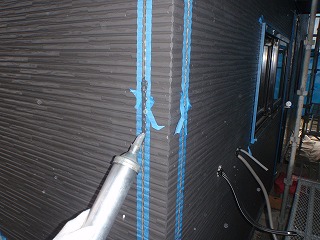

外壁のサイディングを釘で留めています。
- 85. 2011年06月16日
-

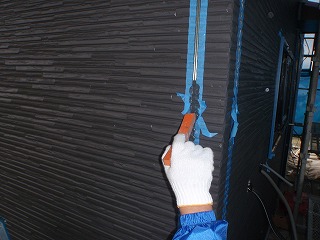

外壁のジョイントにコーキングを打ちます。
外壁に合った色をチョイスします。
- 86. 2011年06月16日
-
充填したコーキングをへらで押さえて均し、きれいな仕上げにします。
- 87. 2011年06月19日
-

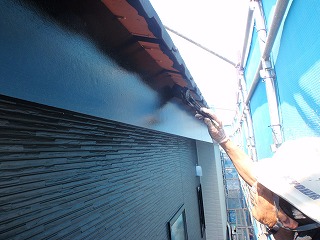

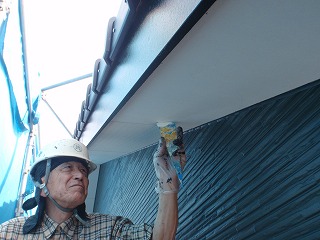

破風の塗装をしています。
- 88. 2011年06月20日
-
軒天のパテ飼いをおこなっています。
- 89. 2011年06月23日
-
きれいに仕上がりました。
- 90. 2011年06月24日
-

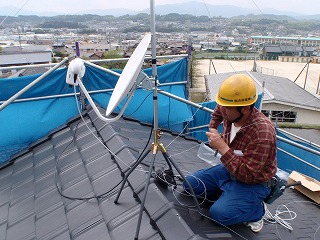

屋根にテレビアンテナを取り付けています。

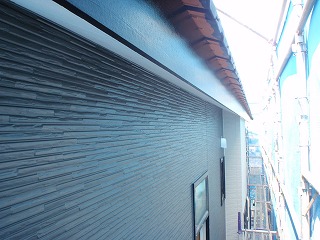

- 91. 2011年06月27日
-

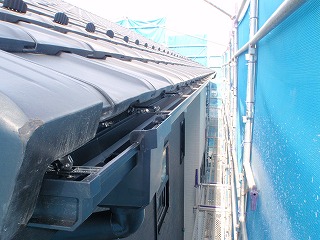

樋を取り付けました。
- 92. 2011年06月28日
-

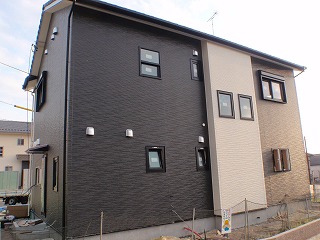

ついに外部足場を外しました。
- 93. 2011年07月01日
-

クロスを張るための下地処理をしています。
パテを飼って平滑に仕上げます。
- 94. 2011年07月03日
-
玄関のタイルを張っています。

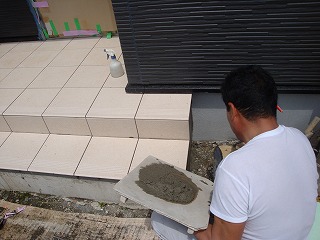

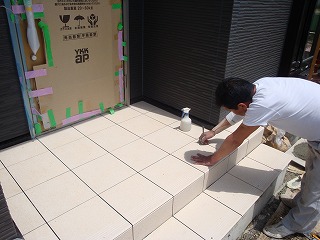

- 95. 2011年07月06日
-
外の階段もタイルを張っています。
- 96. 2011年07月08日
-
タイルとタイルの隙間「目地」を専用の材料で埋めます。
これでタイル張りは完了です。

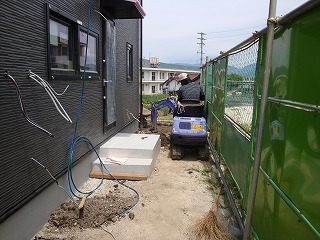

- 97. 2011年07月09日
-
外構工事が始まりました。
細い所も小さな重機で入り込んで行きます。
- 98. 2011年07月11日
-

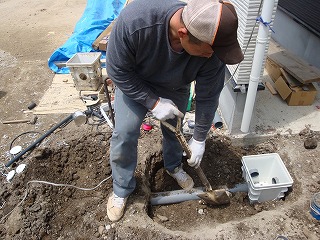

外部の排水管を繋ぐ工事をしています。
- 99. 2011年07月13日
-

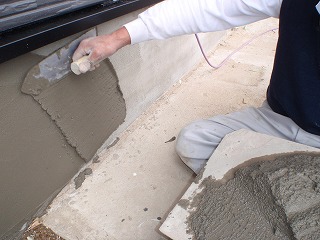

基礎に樹脂モルタルを塗ってきれいにします。
熊谷左官さんがんばって!
- 100. 2011年07月15日
-

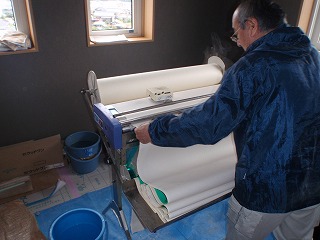

クロスに糊を付ける専用の機械です。
この機械に通してクロスに糊を付けて、壁に張ります。
- 101. 2011年07月17日
-
柄を合わせています。
これが腕の見せ所の一つです。
- 102. 2011年07月20日
-
洗面台を据え付けています。
廻りが仕上がっていますので傷を付けないよう気を遣います。

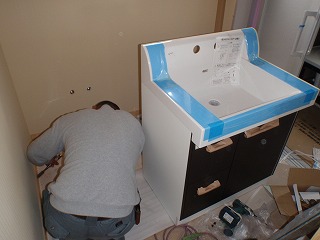

- 103. 2011年07月25日
-

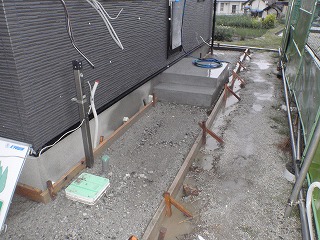

犬走りコンクリートの型枠を建て込みました。

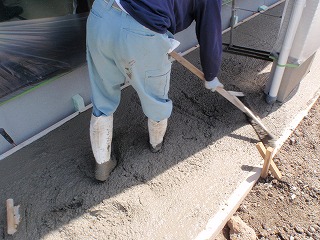

- 104. 2011年07月28日
-

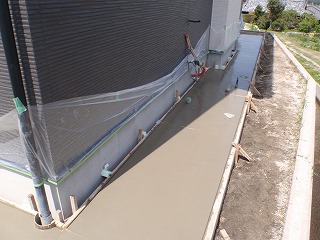

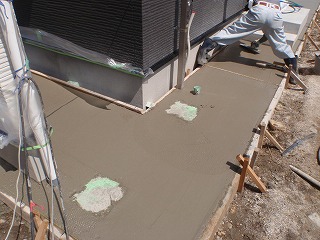

犬走りコンクリートを打設しています。
- 105. 2011年07月28日
-
鏝できれいに均します。
- 106. 2011年07月28日
-
きれいに仕上がりました。
さすが左官屋さん!
- 107. 2011年08月01日
-

ベランダ防水の仕上げを行いました。
きれいに仕上がっています。
- 108. 2011年08月04日
-

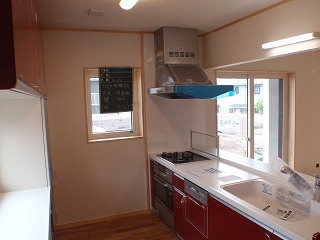

キッチンを据え付けました。
映えますね。
- 109. 2011年08月08日
-

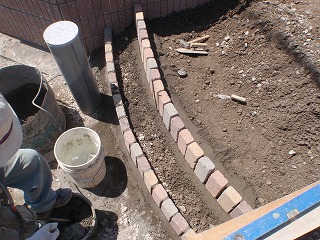

外構の階段段鼻レンガを取付けています。
- 110. 2011年08月10日
-

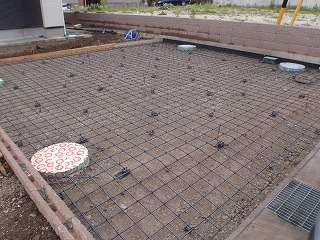

駐車場床の鉄筋を組みました。
- 111. 2011年08月11日
-

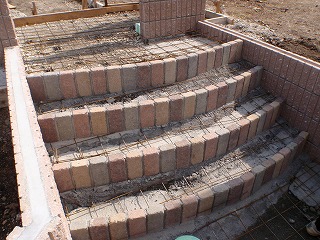

階段の段鼻レンガが積み終わりました。
- 112. 2011年08月17日
-

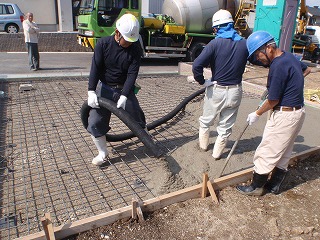

駐車場のコンクリートを打設しました。
- 113. 2011年08月23日
-

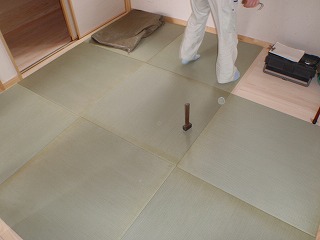

畳を敷きこみました。
ヘリの無い畳です。
- 114. 2011年08月26日
-
室内空気測定を行なっています。
- 115. 2011年09月13日
