仲良し姉妹の成長を見守る空気がきれいな家(豊橋市I様邸)

全体|全体

物件データ

営業担当田口 雅彦
設計担当坂井田 環作
工事管理担当田口 雅彦

建築中レポート

1. 2010年12月12日

地鎮祭
スタッフ一丸となって「いい家」をおつくりさせて頂きます!

2. 2010年12月21日

地盤補強工事
表層改良工事に使用する固化材(セメント)です

3. 2010年12月21日

地盤補強工事
表層改良工事は比較的支持地盤が浅い場合に採用します

4. 2010年12月22日

地盤補強工事
セメントと土とを攪拌(混ぜ合わせて)してローラーで転圧(押さえつける)します

5. 2010年12月28日

基礎工事
遣り方(やりかた)といって木材で建物を囲うように設置する基礎の位置や高さの基準にする仮設の工事です

6. 2011年01月12日

鉄筋工事を担当する双和鉄筋の職人さんです
いつも丁寧な仕事ありがとう!

7. 2011年01月13日

基礎工事
鉄筋工事が始まりました

8. 2011年01月14日

基礎工事
基礎職人の西尾さんが型枠金具の溶接をしています

9. 2011年01月14日

鉄筋工事
瑕疵担保の検査と社内検査を経て型枠工事へと進みます

10. 2011年01月19日

基礎工事
型枠を施工してコンクリート打設します

11. 2011年01月20日

基礎コンクリート打設完了
平均気温が5度前後のためしっかりと養生期間を経て型枠を外します

12. 2011年02月03日

土台伏せ
建前に先行して土台を茶原大工さんが施工します

13. 2011年02月05日

建前の材料が搬入されました
しっかりとシート掛けして建前を迎えます

14. 2011年02月07日

建前
いよいよ建前が始まりました!
安全第一で工事を進めます!

15. 2011年02月07日

建前
木を打つ心地よい音が響きます(近所の人には申し訳ないですが・・・)

16. 2011年02月07日

建前
2階まで組みあがってきました

17. 2011年02月07日

建前
風が強い日でしたので共和の現場スタッフの判断で予定していた工事に達する前に切りの良いところで作業は終了しました

18. 2011年02月07日

建前
新人の小木曽も少しづつ共和の建前にも慣れてきたかな?

19. 2011年02月07日
20. 2011年02月08日

建前
屋根作業も安全第一で進めます!
屋根の下地材である垂木(たるき)ももちろん自社工場で製材しております

21. 2011年02月08日

外断熱工事
外断熱の家では建前時に屋根の断熱工事も同時に行います

22. 2011年02月08日

外断熱工事
外断熱のプロ職人集団です!

23. 2011年02月08日

屋根では外断熱工事中に地上ではTIPの工事中です
建前時は結構忙しいです(現場監督が)

24. 2011年02月08日

屋根の1層目の外断熱工事が完了しました

25. 2011年02月08日

続いて2層目の断熱材をさらに外側から施工していきます

26. 2011年02月08日

棟梁の茶原大工さんがTIP構法で使用するガセットプレートに釘を打つ箇所を印しているところです

27. 2011年02月09日

バルコニーの下地が完成しました

28. 2011年02月09日

建前完了
屋根の下地材も乾燥した無垢の木です

29. 2011年02月11日

贈呈式
東濃桧化粧柱の贈呈式を行いました
上棟おめでとうございます!

30. 2011年02月13日

TIP構法完了
通りがかりの人も見惚れていました(笑)

31. 2011年02月22日

屋根工事
南欧風の屋根瓦を施工しました

32. 2011年02月22日

屋根工事
屋根瓦を施工しております

33. 2011年02月26日

樹脂サッシが現場に搬入されました

34. 2011年03月01日

写真のタイトルは
「木漏れ日の中にたたずむ棟梁とセンターダクト」
です

35. 2011年03月07日

センターダクト設置完了

36. 2011年03月07日

松の床材が現場へ搬入されました
厚みは3cmの無垢材です

37. 2011年03月07日

外断熱工事
茶原大工さんが手馴れた手つきで断熱材を施工して気密処理していきます

38. 2011年03月14日

瑕疵担保責任保険の検査
もちろん一発合格です!

39. 2011年04月01日

造作工事
天井の吸音天井材を施工しております
高気密住宅では効果を発揮しますのでお勧めです

40. 2011年04月01日

気密検査
結果はC値が0.23でした
茶原棟梁Good Job!!
(弊社の基準は1.0未満とすることです)
オーバーしたら気密工事をやり直しとなります

41. 2011年04月04日

大工工事
こちらは無垢のひのき板を天井に施工しました

42. 2011年04月11日

軒天に珪酸カルシウム板を施工しました
火に強い素材を使用することが重要ですね

43. 2011年04月14日

大工さんの工事も大詰めです

44. 2011年04月15日

茶原棟梁も全力で腕を振るってもらいました
お疲れ様です!

45. 2011年05月02日

クロス工事が完了しました
造り付けのコルクボードはこれから活躍してくれそうな予感がします

46. 2011年05月13日

ガスコンロを使用する場合は防煙垂れ壁を設ける必要があります
壁と同じ垂れ壁と網入りガラスの垂れ壁の選択肢がございます
開放感はガラスのほうが○

47. 2011年05月14日

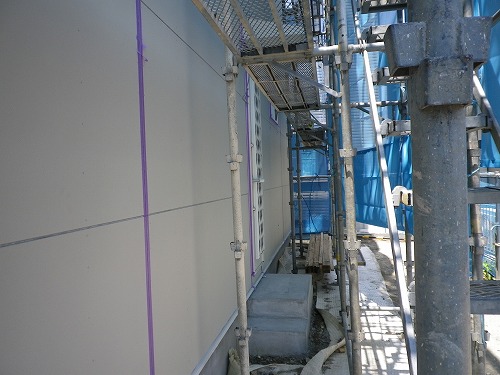

外壁工事
1階部分の外壁材の施工が完了しました

48. 2011年05月14日

化粧梁
クロスを施工しましたのでより無垢の木が映えます

49. 2011年05月16日

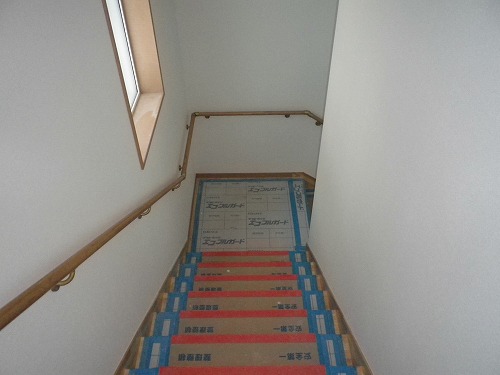

階段
写真では伝わりにくいですが幅が広くて傾斜の緩い階段です
子供からお年寄りまで使いやすいですね

50. 2011年05月18日

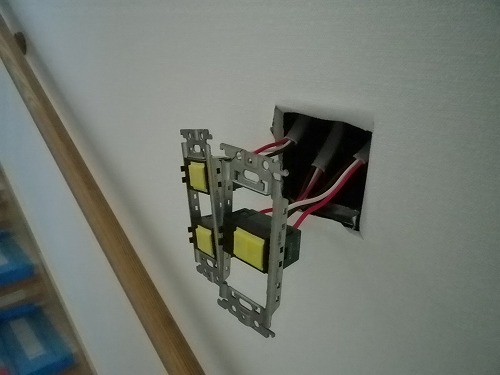

電気設備工事
照明のスイッチの中身はこんな感じです

51. 2011年05月19日

外壁工事
サイディング材のジョイントを防水処理しています

52. 2011年05月20日

クロス工事
仲良し姉妹はミッキーのかわいいクロスを選んでくれました

53. 2011年05月20日

電気蓄熱暖房機の設置
空気を汚さない暖房機です
深夜電力を利用して料金もお得!

54. 2011年06月01日

完成!!
センターダクトの点検もバッチリ!

55. 2011年06月01日

完成!!
桧の板が心地よい癒し空間を演出します

56. 2011年06月01日

こんなところにもミッキーが!?

57. 2011年06月01日

完成!!
仲良し姉妹のミッキーのドアが仲良く並んでいます

58. 2011年06月01日

完成!!
将来は壁や家具で仕切れるように子供部屋は二つのドアを取り付けました

59. 2011年06月01日

完成!!
階段下の空間を利用してこんな引き出し収納を造りました

60. 2011年06月01日

完成!!
段差の無いタタミスペースもGOOD!!

61. 2011年06月01日

完成!!
間仕切りの無い大空間から家族の笑い声が聞こえてきます
