広々リビングに家族が集う家(中津川市H様邸)

全体|全体

建築中レポート

1. 2010年05月15日

晴天の中、地鎮祭を執り行い、工事の安全を祈願致しまし。

2. 2010年05月16日

スェーデン式サウンディング試験です。
地盤の固さを調査しています。

3. 2010年05月16日

調査の結果、地盤補強が必要と判明しました。

4. 2010年06月09日

工事開始です。隣地境界にブロックを積みます。

5. 2010年06月10日

ブロックに土圧がかかるので、基礎も鉄筋を入れて、しっかり造ります。

6. 2010年06月15日

ブロックを積んでいます。

7. 2010年06月23日

鋼管杭の材料が適正なものか確認しています。
この杭を打ち、地盤を補強します。

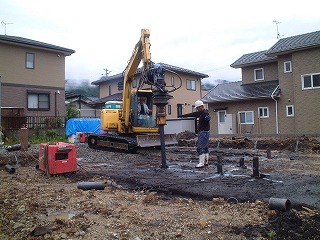

8. 2010年06月23日

鋼管杭を打設しています。

9. 2010年06月24日

鋼管杭打設完了です。
杭の頭が見えます。

10. 2010年07月02日

掘削。
重機を手足のように操縦する丸恒左官の丹羽君は大変頼りになる存在です。

11. 2010年07月02日

砕石敷き。
機械を使いしっかりと締め固め、強固な地盤を造ります。

12. 2010年07月05日

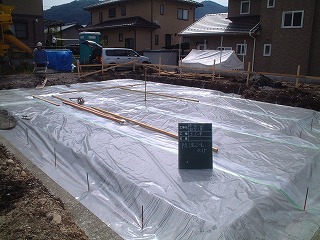

基礎下から湿気が上がらないよう、防湿シートを敷き込みます。

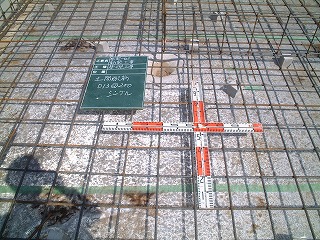

13. 2010年07月05日

基礎配筋。
リブの付いた異形鉄筋を使い組み上げていきます。

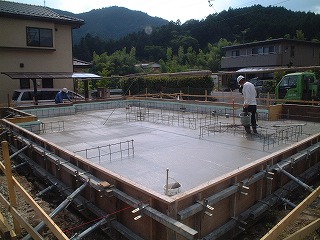

14. 2010年07月12日

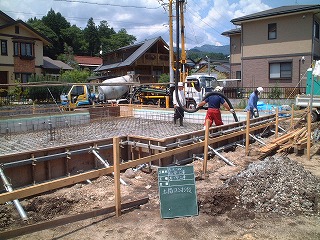

ベースコンクリートを打設しています。
振動機を使い、隙間の無いよう打ち込んでいきます。

15. 2010年07月12日

左官職人が平滑にコンクリートを均します。
腕の見せ所です。

16. 2010年07月17日

基礎工事が完了しました。

17. 2010年07月20日

基礎立ち上がりのコンクリートを打設しています。

18. 2010年07月22日

土台を伏せる前に、先に給排水の配管をしました。

19. 2010年07月27日

土台を伏せました。床の下地を貼っていよいよ建前です。

20. 2010年07月30日

初日の作業はここまでです。
お疲れ様でした。

21. 2010年07月30日

建前が始まりました。
昨日は雨で作業が中止になりました。

22. 2010年07月30日

順番に構造体を組んでいきます。

23. 2010年07月30日

順調に組み上がっていきます。

24. 2010年07月31日

作業2日目、屋根の断熱材を貼っています。

25. 2010年07月31日

同じく屋根の施工中です。

26. 2010年08月01日

東濃檜の贈呈式です。
無事に建前も済んで、上棟できました。
おめでとうございます。

27. 2010年08月01日

小屋組の状態です。

28. 2010年08月01日

2階はこの様な状態です。

29. 2010年08月01日

1階の状態です。

30. 2010年08月18日

TIP構法
緑色のガセットプレートと檜の無垢板で、家の周りを覆います。

31. 2010年08月18日

屋根工事
洋風の平板瓦です。

32. 2010年08月18日

一枚一枚、ステンレスの釘で固定します。

33. 2010年08月21日

一層目の断熱材を貼り付けました。

34. 2010年08月24日

屋根の棟瓦の下には、棟換気用の金具が入ります。

35. 2010年08月24日

棟瓦にビス穴を開けています。

36. 2010年08月24日

一層目の断熱材の継ぎ目に気密テープを貼り付けます。
黒い線が気密テープです。

37. 2010年08月25日

開けたビス穴に、専用のビスで固定します。

38. 2010年08月25日

棟瓦も取付け完了し、屋根工事も終了です。

39. 2010年08月31日

家の中はまだこんな状態です。

40. 2010年09月02日

2層目の断熱材を貼っています。

41. 2010年09月03日

ユニットバスがやって来ました。
どんなお風呂になるのか楽しみです。

42. 2010年09月09日

2層目の断熱材も貼り終わり、通気用の胴縁も取り付きました。
これで、外壁のサイディングも取り付けられます。

43. 2010年09月13日

住宅瑕疵担保責任保険の軸組躯体・防水検査です。

結果はもちろん合格です!

44. 2010年09月13日

軒裏を貼り始めました。

45. 2010年09月17日

シャッターも取り付きました。

46. 2010年09月17日

ベランダの防水下地が出来ました。
ボートなど船に使われているのと同じ、FRP防水です。

47. 2010年09月17日

2階の天井下地の石膏ボードも貼り始めました。

48. 2010年09月21日

外壁工事のサイディングを貼り始めました。

49. 2010年09月22日

サイディング部分の空いている所には、違う柄を貼ります。

50. 2010年09月23日

家の中も造作工事が進んでいます。
吹き抜け部分の天井には、パインの無垢板貼りです。

51. 2010年09月24日

9月後半になってもまだまだ暑いです。職人さんも汗びっしょりになって作業しています。

52. 2010年09月27日

違う柄は、こんな感じです。
早く全体が見えるのが楽しみです。

53. 2010年10月01日

リビング上部にある吹き抜けです。

54. 2010年10月04日

2階床です。黒く見えるのが、遮音シートです。

55. 2010年10月05日

子供部屋の一面の壁はパインの無垢板貼りです。

56. 2010年10月06日

気密測定です。気になる結果は、C値が0.3を切っていました。優秀です。
棟梁もホッとしていました。

57. 2010年10月06日

洋服入れの壁を貼っています。
共和の家の収納の内部壁は、桧の無垢板です。どのお施主様にも大好評です。

58. 2010年10月07日

ナラの無垢フローリングです。
貼り上がりが楽しみです。

59. 2010年10月07日

傷を付けない為に、床の養生も大事な仕事です。

60. 2010年10月12日

階段が取り付きました。

61. 2010年10月12日

同じく階段。2階から見るとこんな感じです。

62. 2010年10月12日

リビングに現れる丸柱を棟梁の原大工が念入りに仕上げています。
妥協は許されません。

63. 2010年10月23日

2階ホールの状態です。
これから石膏ボードを貼っていきます。

64. 2010年10月25日

養生ネットを外し、足場を解体しています。
家の全貌が現れます。

65. 2010年10月26日

外観が見えるようになりました。
素適な外観です。

66. 2010年10月30日

壁クロスの下地になる石膏ボードが貼り終えました。

67. 2010年11月04日

玄関を入った正面は桧の腰壁です。
節もなく綺麗な壁板です。

68. 2010年11月04日

シューズクロークの棚が完成しました。
大工さんの手作りです。

69. 2010年11月11日

棟梁が和室の造作に取りかかっています。
コレこそが大工の腕の見せ所!

70. 2010年11月11日

竿縁天井の竿が取り付きました。
良い仕事してます♪

71. 2010年11月11日

吹き抜け部分も完成です。

72. 2010年11月15日

キッチンの部材が搬入されました。
1日仕事で組み立てています。

73. 2010年11月16日

和室の天井が完成しました。
原棟梁が丁寧に仕上げました。

74. 2010年11月16日

キッチンも取付完了です。
でもすぐに養生で覆われてしまいます。

75. 2010年11月16日

左官屋の”熊ちゃん”が和室の壁の下塗りをしています。
熊ちゃん曰く「下塗りが重要だ!」とのことです。

76. 2010年11月18日

壁紙の下地のパテ処理が終わりました。
この処理が悪いと、壁紙が綺麗に貼れません。

77. 2010年11月20日

天井の壁紙を貼っています。
天井などは、2人で協力して貼っていきます。

78. 2010年11月20日

和室の壁も仕上げを塗っていきます。
上と下で色が違うの判ります?

79. 2010年11月20日

吹き抜け部分も壁紙が貼れました。
お施主様も大満足でした。

80. 2010年11月29日

水廻り機器が届きました。

81. 2010年12月01日

トイレの手洗いカウンターを取付けています。

82. 2010年12月09日

外構工事が始まりました。
この場所が駐車場になります。

83. 2010年12月09日

削った部分に砕石を敷き、転圧します。

84. 2010年12月09日

建物の前は、犬走りコンクリートを打設します。
将来、ウッドデッキを付ける予定だそうです。

85. 2010年12月13日

駐車場部分の型枠が入りました。
この後、鉄筋を組みます。

86. 2010年12月17日

いよいよコンクリートの打設です。

87. 2010年12月17日

コンクリートも打ち上がり最後は、左官屋さんの「押さえ」です。
この作業が仕上がり具合を左右します。

88. 2010年12月18日

上手にできました〜♪

89. 2010年12月22日

室内空気環境測定中です。
24時間試験体を置いて、空気中の物質を試験体に付着させ、専門機関で検査して貰います。

90. 2010年12月23日

蓄熱暖房機の設置をしています。

91. 2010年12月23日

中に入る蓄熱レンガ達です。

92. 2011年01月06日

完成です。
LDKと和室が繋がって、広々となります。
また、リビング階段にもなっています。

93. 2011年01月06日

完成です。
襖を開けるとリビングにつながります。

94. 2011年01月06日

完成です。
土間の奥は、たくさんの靴が入るシューズクロークになっています。

95. 2011年01月06日

完成です。
2階のホールになります。
隣は吹き抜けです。

96. 2011年01月06日

完成です。
吹き抜けを下から見上げると...

97. 2011年01月06日

完成です。
お子さんの部屋です。
壁の一面だけをパインの壁板にしています。

98. 2011年01月06日

完成です。

99. 2011年01月17日

完成です。
