地元を愛する山間の住まい(中津川市Y様邸)
全体|全体
物件データ
営業担当 | 糸魚川貞人 |
---|---|
設計担当 | 曽我沖土 |
現場監理担当 | 糸魚川貞人 |
建築中レポート
- 1. 2010年04月26日
-
地鎮祭を執り行いました。
満足して頂けるよう頑張ります。
- 2. 2010年05月02日
-

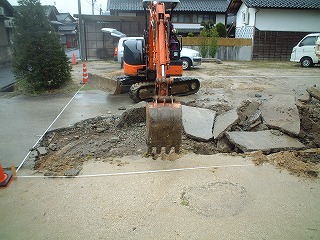

造成工事が始まりました。

- 3. 2010年05月11日
-
ブロックを積むため、地盤の締め固めを行います。

- 4. 2010年05月15日
-
ブロック積みが完了しました。
いよいよ基礎工事に取り掛かります。

- 5. 2010年05月17日
-

建物の位置を書き込む遣り方。
基礎工事に取り掛かります。
- 6. 2010年05月18日
-
砕石を敷き地盤を固めます。
- 7. 2010年05月20日
-

基礎の下から湿気が上がらないよう、防湿シートを敷き込みます。
- 8. 2010年05月23日
-

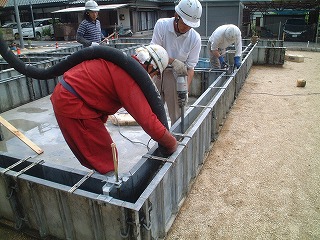

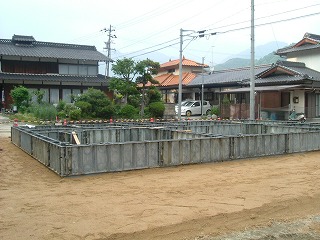

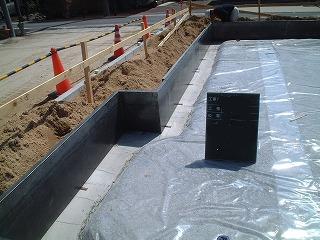

コンクリートを流し込むための型枠を建て込んでいます。
- 9. 2010年05月23日
- 10. 2010年05月25日
-

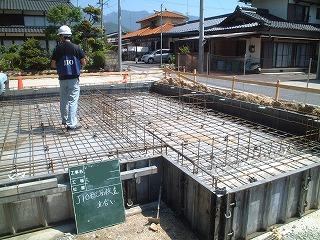

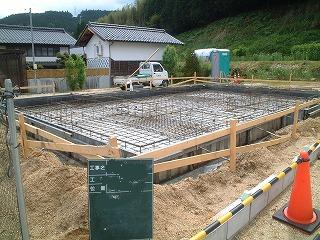

jioの基礎配筋検査風景。
現場担当者はいつも緊張する瞬間です。
- 11. 2010年05月25日
-
検査も無事合格し、コンクリートを打つばかりです。

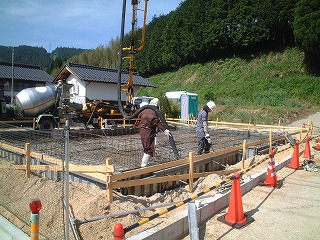

- 12. 2010年05月27日
-

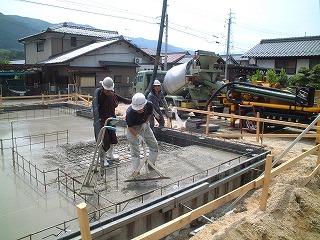

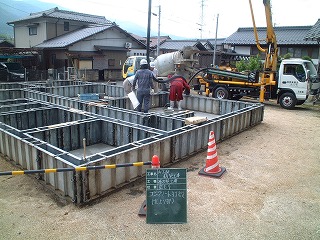

基礎コンクリートを打ちました。
後ろに見える黄色い車はコンクリートポンプ車といって、コンクリートを打設するための専用の車です。
- 13. 2010年05月27日
-
トンボというグランドをならすようなものでコンクリートを平らにしていきます。
- 14. 2010年05月31日
- 15. 2010年06月01日
-

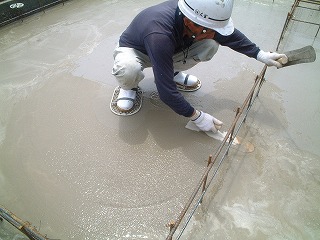

コンクリートを打設し、左官屋さんがきれいに均します。
腕の見せ所です。
見た目は簡単ですが本当に難しいです。
- 16. 2010年06月01日
-
これは何だと思いますか?
隣の写真の左官屋さんの足元を見てみて下さい。
答えは雪の上を歩く時にも使う【かんじき】です。
コンクリートに足が沈まないように使うものです。
- 17. 2010年06月04日
-
基礎立ち上がりのコンクリートを打設しています。
- 18. 2010年06月04日
-
ポンプ車からホースへコンクリートを送り出しますが、かなりの重労働です。
- 19. 2010年06月06日
- 20. 2010年06月13日
-
コンクリートが固まるまでしばらく養生します。
- 21. 2010年06月20日
-

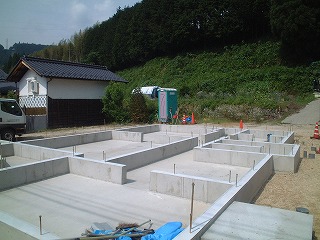

型枠を外しました。
きれいにコンクリートを打つことができました。
- 22. 2010年06月21日
-

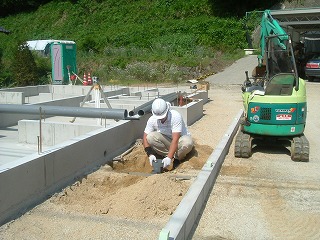

建物廻りの配水管を取付ています。
水が流れるよう高さに十分注意して行います。
- 23. 2010年06月22日
-

土台を敷き、床を先に作っていきます。
- 24. 2010年06月22日
-
雨に備えてブルーシートを敷き、ベニヤなどが濡れないようにします。
- 25. 2010年06月25日
-

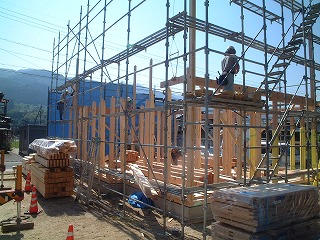

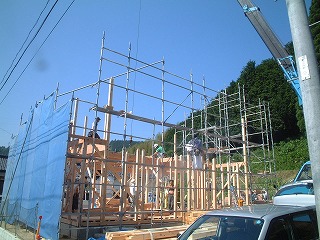

まずは1階の柱を建てていきます。
- 26. 2010年06月25日
-

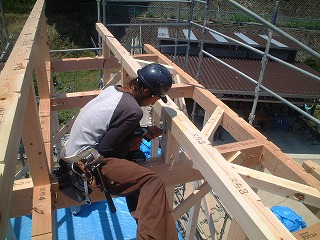

2階の梁を組んでいきます。

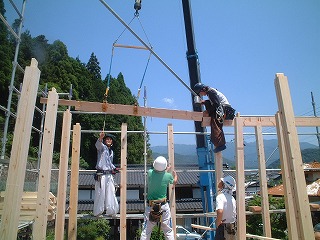

- 27. 2010年06月28日
-

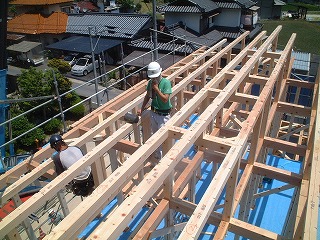

建前鳶が梁を組んでいきます。
- 28. 2010年06月28日
-
下ではスムーズに作業が進むように材料を分けています。
- 29. 2010年07月02日
-
母屋と束を金物で固定します。
- 30. 2010年07月02日
-
母屋が組み上がりました。
- 31. 2010年07月02日
-

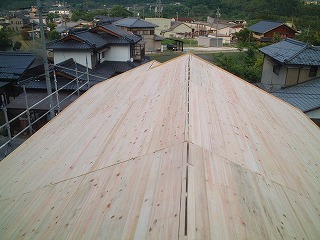

野地板を張りました。
多くの工務店が野地板には合板を使いますが、自社製材工場を持つ共和木材では桧材を使用します。
- 32. 2010年07月02日
-

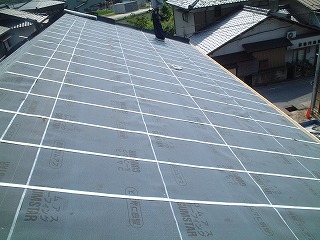

ルーフィングを敷きました。
- 33. 2010年07月05日
-
もち投げ前のお祓いをしてもらっています。
神官さんはY様のお父様です。
- 34. 2010年07月05日
-
2階からのもち投げ風景です。
みなさん必死で拾っています。
- 35. 2010年07月20日
-

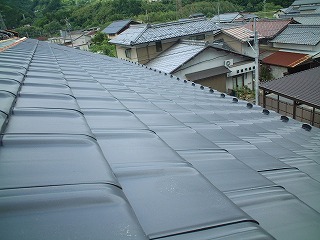

瓦工事も終盤です。
- 36. 2010年07月20日
-

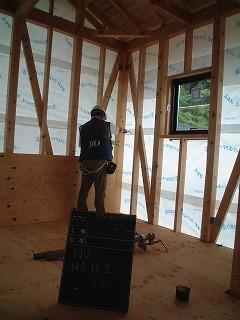

jioによる構造検査をして頂いています。
もちろん合格でした。
- 37. 2010年08月05日
-

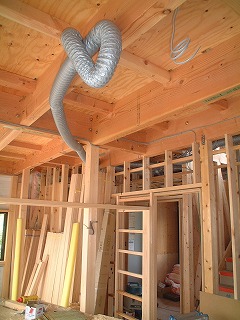

換気のためのダクトを配管しています。
- 38. 2010年08月14日
-
外部は胴縁を施工すれば、外壁を張ることができます。

- 39. 2010年08月24日
-
軒天を張るための下地が完成しました。
- 40. 2010年09月10日
-

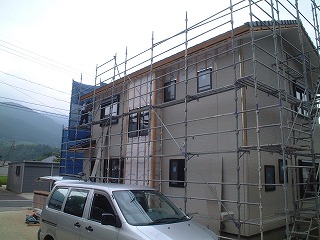

外壁を張っています。
- 41. 2010年09月29日
-
外部足場も解体し、外構工事を行っています。
- 42. 2010年11月24日
