快適空間を求めた住まい(瑞浪市I様邸)
全体|全体
物件データ
営業担当 | 糸魚川貞人 |
---|---|
設計担当 | 曽我沖土 |
現場管理担当 | 河合法 |
建築概要 | 木造軸組み+外断熱「SA-SHE 共和の家」 |
建築中レポート
- 1. 2010年04月05日
-

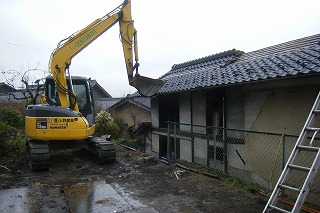

解体工事が始まりました。
- 2. 2010年04月17日
-

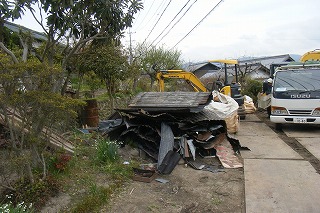

昔のようにミンチ解体は出来ません。
分別をし、現場から搬出します。
- 3. 2010年04月19日
-

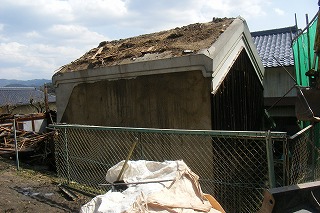

築100年程の土蔵の解体です。
- 4. 2010年04月22日
-

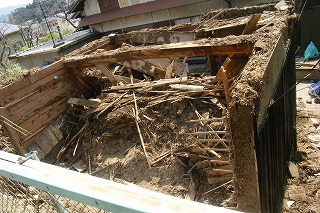

土蔵の屋根が解体されました。
- 5. 2010年05月01日
-
地鎮祭。
皆「満足して頂く住まいを造るぞ。」と決意を新たにする瞬間でもあります。
- 6. 2010年05月11日
-

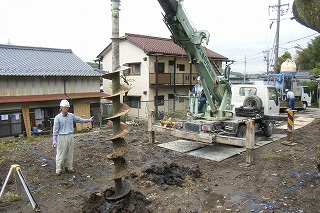

柱状改良工事です。
支持層までドリルで穴を掘り、セメントと撹拌し、強度を発生させる工法です。
- 7. 2010年05月13日
-
遣り方を行いました。
建物の周りに木杭を打ち、板を打ちつけ、それに基礎の通りや高さを書き込みます。
- 8. 2010年05月15日
-

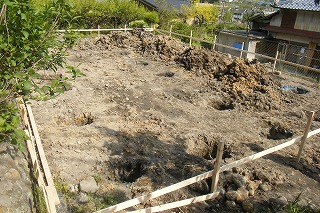

掘削。

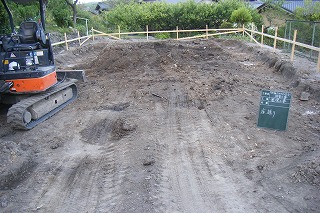

規定の深さまで土を掘り出します。
- 9. 2010年05月17日
-
基礎の下に規定の厚みを確保して砕石を敷き詰めます。
- 10. 2010年05月18日
-
敷き込んだ砕石をプレートという機械を使って締めこみます。
- 11. 2010年05月20日
-
捨てコンクリートと言って基礎の位置を出したりするためのコンクリートを打設。
天気に恵まれました。

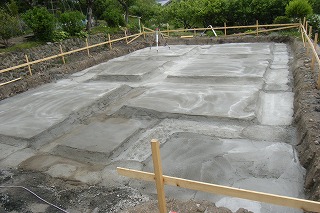

- 12. 2010年05月20日
-
完了!

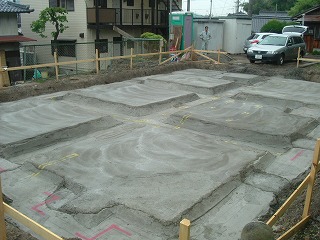

とてもきれいな仕上がりです。
- 13. 2010年05月23日
-
基礎の位置を捨てコンクリートに出す【墨出し】を行いました。
スプレーを使って基礎工事業者が解り易いようにします。
- 14. 2010年05月25日
-

墨に合わせて型枠を建込みます。

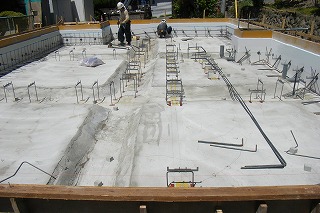

- 15. 2010年05月27日
-

I様邸は基礎一体打ちの為、専用金物を取り付けます。
- 16. 2010年05月27日
-
鉄筋工事が始まりました。
- 17. 2010年05月31日
-

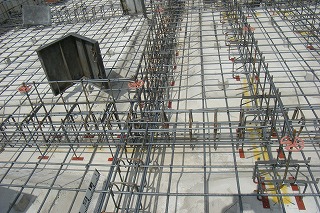

熟練の鉄筋屋さんが規則正しく鉄筋を組みます。
- 18. 2010年05月31日
-

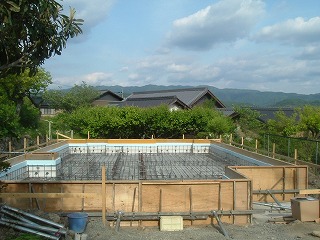

鉄筋工事が完了しました。
- 19. 2010年06月01日
-

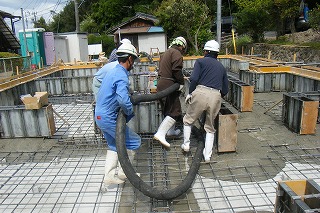

いよいよ基礎コンクリート打ちです。
前面道路が狭いため、配管をして打設します。

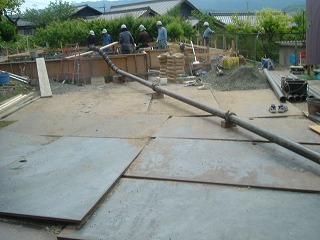

- 20. 2010年06月01日
-

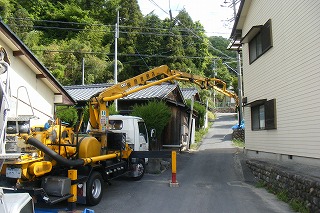

道路を越えて配管します。
- 21. 2010年06月01日
-

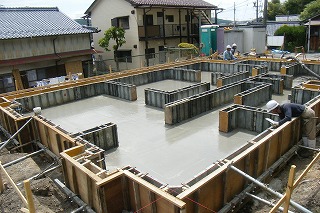

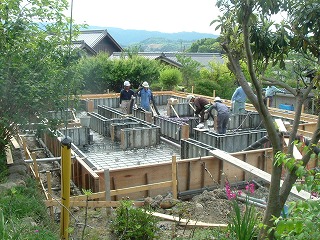

コンクリート打ちにはたくさんの人数が必要となります。
- 22. 2010年06月01日
-
コンクリートの比重は2.4程度。
コンクリートの詰まったホースを移動するのも一苦労です。
- 23. 2010年06月01日
-
打設完了。
あとは左官屋さんがきれいに均します。
専門用語で【押さえる】といいます。
- 24. 2010年06月04日
-
コンクリートを打設してから数日置き、型枠を外していきます。
- 25. 2010年06月04日
-

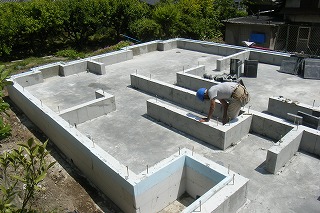

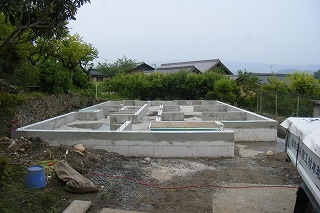

型枠を外し終わりました。
- 26. 2010年06月18日
-
桧材の土台伏せを行っています。
- 27. 2010年06月18日
-
土台伏せが完了しました。
- 28. 2010年06月19日
-

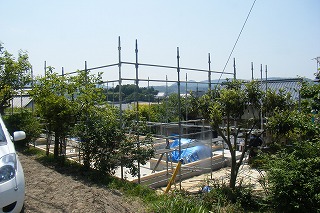

足場組が終わりました。
- 29. 2010年06月21日
-

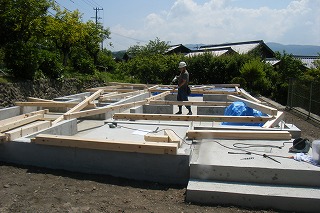

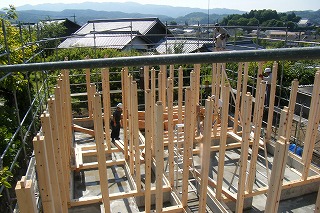

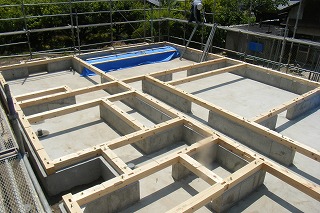

柱が立ちました。
柱がとても細かく入れてあるのが解ります。
- 30. 2010年06月22日
-

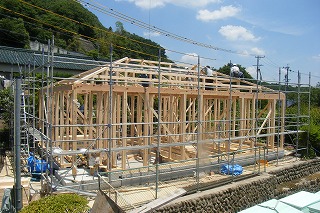

屋根の部材を組んでいきます。

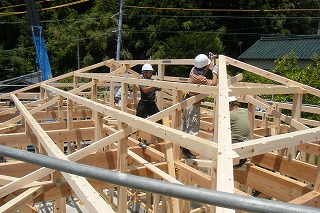

- 31. 2010年06月22日
-
構造が徐々に組みあがってっきました。
- 32. 2010年06月25日
-

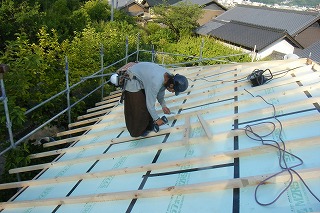

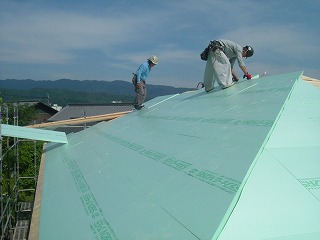

屋根に隙間無く断熱材を敷き込みます。
- 33. 2010年06月25日
-
断熱材のジョイント部をテープで塞ぎ、気密を確保します。
- 34. 2010年06月28日
-

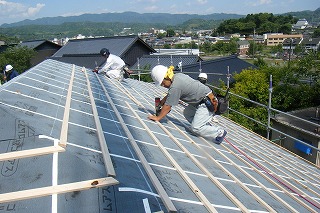

瓦を固定するための瓦桟を打ち付けています。

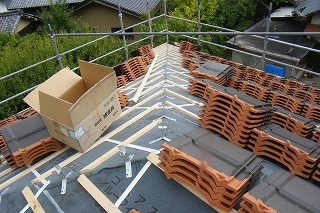

- 35. 2010年06月28日
-

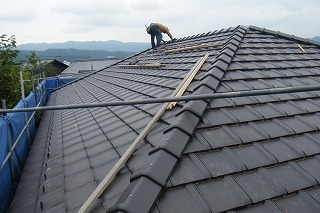

瓦を敷き並べていきます。
- 36. 2010年07月02日
-
瓦工事も完了間近です。
- 37. 2010年07月02日
-

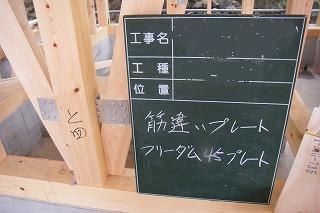

筋交い、柱を専用金物で留めます。
- 38. 2010年07月02日
-
柱と土台を固定金物で留めます。
様々な部位により使う金物が変わります。
- 39. 2010年07月02日
-

担当の嶋崎大工が床下地を組んでいます。
根太をビスにて固定しています。
- 40. 2010年07月05日
-

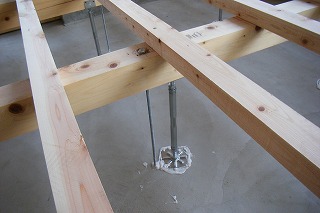

床の下地を支える鋼製束。
ある程度高さが調整できるため、完成後の床鳴り等への対応も、高さを調整することにより可能です。
- 41. 2010年07月05日
-

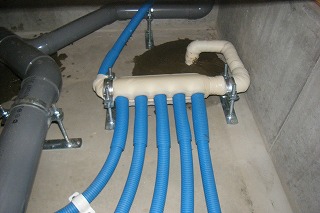

水道の配管です。
さや管ヘッダー工法というもので、このヘッダーから器具まで、配管をジョイント無しで配管するため、水漏れの確率が激減します。
- 42. 2010年07月12日
-

板状断熱材で建物を囲っていきます。
これが外断熱といわれる所以です。
- 43. 2010年07月12日
-

断熱材の隙間、配管廻りなどの隙間を徹底的にテープで塞いで埋めます。
- 44. 2010年07月20日
-

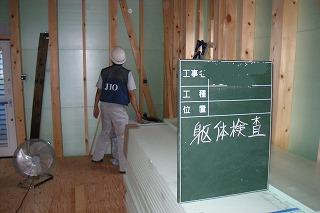

jioによる構造検査を受けました。
- 45. 2010年07月25日
-
気密検査を行いました。
結果は上々です。
- 46. 2010年08月04日
-

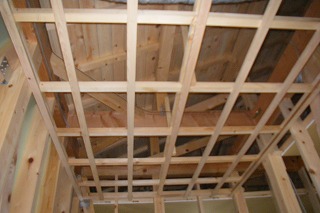

天井の下地を組んでいます。

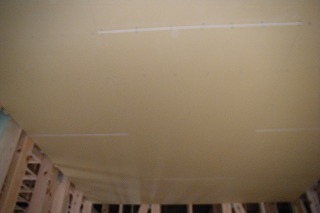

- 47. 2010年08月06日
-
天井下地に石膏ボードを貼り付けます。
- 48. 2010年08月10日
-

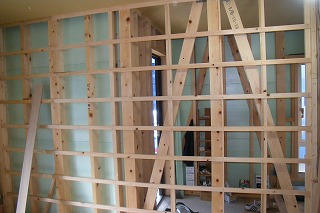

壁下地を組んでいます。
- 49. 2010年08月24日
-

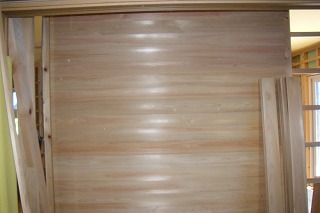

押入れの中の壁には桧板を張ります。
- 50. 2010年08月30日
-
外部ではサイディングを張っています。
- 51. 2010年09月08日
-
外壁が張り終わり、足場を取り外しました。
完成まであともう少しです。
- 52. 2010年09月14日
-

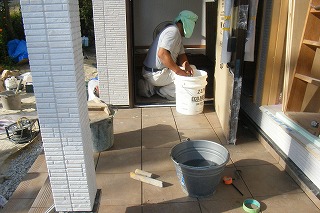

玄関タイルを張っています。
- 53. 2010年09月24日
-

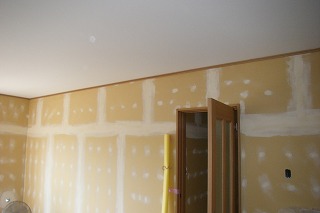

クロスを張っています。
- 54. 2010年10月10日
-

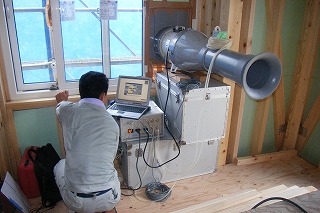

室内空気測定を行いました。
- 55. 2011年01月08日
