上質な室内空間の2世帯住宅(豊明市K・N様邸)

全体|全体

物件データ

営業担当大河内 建詞
設計担当坂井田 環作
工事管理担当森 俊二

建築中レポート

1. 2009年08月05日

地盤調査
共和の家を建てるにあたり適切な強度を確保できるか地盤の耐力を測定します。

2. 2009年09月17日

地鎮祭
工事の安全をご一緒にご祈願いたしました。
ご期待に添えるようスタッフ一同全力を尽くします!

3. 2009年10月05日

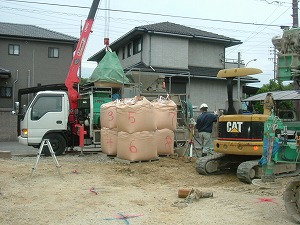

地盤補強工事(柱状改良)

4. 2009年10月06日

柱状改良工事
アースオーガで掘削しながらセメントミルクを注入して柱状に地盤を攪拌して強度を上げます

5. 2009年10月15日

基礎工事着工
いよいよ基礎工事が始まりました
住宅において最も重要な工事の一つです

6. 2009年10月20日

捨てコンクリート打設
工事に合わせて墨出しをするためのコンクリート(基礎のコンクリート強度とは無関係)です

7. 2009年10月22日

鉄筋工事
基礎の鉄筋工事が始まりました
鉄筋工職人の皆さんです

8. 2009年10月24日

基礎鉄筋工事完了

9. 2009年11月02日

基礎コンクリート一体打ち
より強固な基礎を形成する為にコンクリートの打ち継ぎを無くしております

10. 2009年11月07日

基礎工事完了
強固な基礎が完成しました!
末永くご家族の住まいを支えてくれることでしょう

11. 2009年11月13日

土台伏せ
その名の通り家のお家を支える重要部です

12. 2009年11月16日

建前
いよいよ建前が始まりました!
鳶さんや大工さんの無駄の無い動きにいつも感心します

13. 2009年11月18日

建前
クレーン業者さんも長年お世話になっている業者さんですので勝手が分かっているため安心です

14. 2009年11月18日

外断熱工事
当然ですが屋根も断熱材は外張りです

15. 2009年11月19日

外断熱工事
1層目の断熱材施工時に気密テープにて気密処理をします

16. 2009年11月19日

休憩中の鳶さんと大工さん達を無理やり!?集めてパチリと撮影
恥ずかしさからかわざとカメラ目線をはずしているのでは?

17. 2009年11月21日

贈呈式
K様上棟おめでとうございます!

18. 2009年11月21日

贈呈式
N様上棟おめでとうございます!

19. 2009年11月21日

上棟記念の撮影
K様、N様の幸せの器であるお住まいを心をこめてつくらせていただきます

20. 2009年12月01日

TIP構法工事完了
たくさんの無垢の木を使用する耐震構法はいかがでしょうか?
木の持つ力は想像以上です!

21. 2009年12月02日

外断熱工事
板状の断熱材を躯体の外側から張っていきます

22. 2009年12月08日

屋根工事完了

23. 2009年12月09日

造作工事
大工さんが天井や壁の下地を施工しています

24. 2009年12月12日

瑕疵担保責任保険の構造検査
もちろん問題なしです

25. 2009年12月18日

造作工事中
無垢の床材を施工中です

26. 2009年12月21日

銘木見学
岐阜の銘木店まで銘木をお客様と一緒に見学に行きました

27. 2010年01月09日

気密測定
隙間相当面積(C値)の測定試験です
弊社平均は0.5です
今回は0.27でした!Very Good!

28. 2010年01月11日

外断熱工事
2層目の断熱材の上に保護目的でシートを貼り、外壁下地の木材(縦胴縁)を施工します
シートはちゃっかり!?社名入りです

29. 2010年01月12日

外断熱工事完了
社内検査を経て外壁工事へと進んでいきます

30. 2010年02月01日

造作工事
大工さんの工事も大詰めです

31. 2010年02月04日

造作工事完了
大工さんの工事が完了しました
これから社内検査を経て内装工事へと進んでいきます

32. 2010年02月04日

造作工事完了

33. 2010年02月13日

クロス工事
クロスの下地処理をしています
何事も下準備が大切ですね

34. 2010年02月13日

左官工事
左官職人さんが丁寧に下塗りをしています
匠の技です

35. 2010年02月17日

板金職人の辻村ブラザーズ
良い笑顔ですね(*^-^*)

36. 2010年02月17日

クロス工事
こんな機械でクロスにのりをつけます
もちろんのりはノンホルマリンタイプですよ

37. 2010年02月24日

外部足場撤去
外部工事が完了しましたので足場を撤去しました

38. 2010年03月02日

ベランダ防水仕上工事
工事もいよいよ大詰めです。
ベランダに立ち入る工事が全て完了したので防水の仕上げを行いました

39. 2010年03月04日

器具取付工事
設備職人さんによってトイレやスイッチ、コンセントなどが取り付けられました(田口さん)

40. 2010年03月04日

器具取付工事
設備職人さんによってトイレやスイッチ、コンセントなどが取り付けられました(坂崎さん)

41. 2010年03月05日

左官工事
基礎の断熱材は基礎完了時に1回、建物完成時にもう1回と計2回保護を兼ねて左官工事を行います

42. 2010年03月12日

製作建具取付
最近は黒縁の襖も少なくなりましたが、本格的な和室には最適ですね

43. 2010年04月07日

室内空気環境測定
ホルムアルデヒドやVOCの濃度を測定します

44. 2010年04月09日

完成!!
素敵な「いい家」ができました!

45. 2010年04月09日

完成!!
スタイリッシュなレストルームですね

46. 2010年04月09日

完成!!
モノトーンが基調の子世代の内装

47. 2010年04月09日

完成!!
ナチュラルな色合いが基調の親世代の内装

48. 2010年04月09日

完成!!
格式のある和室です

49. 2010年04月09日

完成!!
暗くなりがちな玄関も少しの工夫で明るい玄関になります
